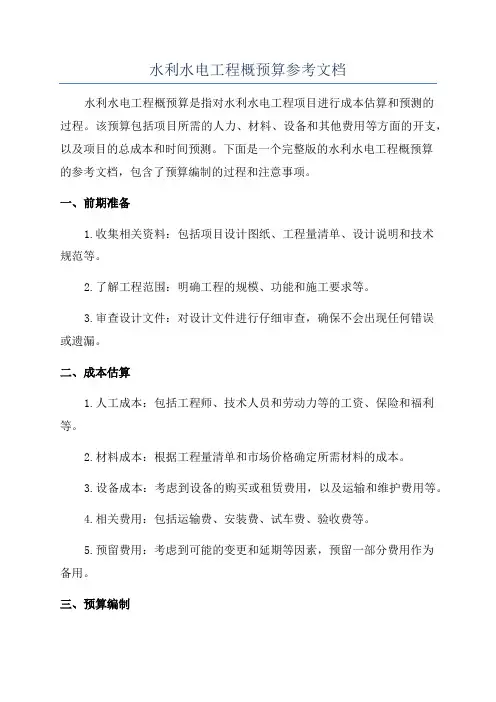

水利水电工程概预算参考文档水利水电工程概预算是指对水利水电工程项目进行成本估算和预测的过程。
该预算包括项目所需的人力、材料、设备和其他费用等方面的开支,以及项目的总成本和时间预测。
下面是一个完整版的水利水电工程概预算的参考文档,包含了预算编制的过程和注意事项。
一、前期准备1.收集相关资料:包括项目设计图纸、工程量清单、设计说明和技术规范等。
2.了解工程范围:明确工程的规模、功能和施工要求等。
3.审查设计文件:对设计文件进行仔细审查,确保不会出现任何错误或遗漏。
二、成本估算1.人工成本:包括工程师、技术人员和劳动力等的工资、保险和福利等。
2.材料成本:根据工程量清单和市场价格确定所需材料的成本。
3.设备成本:考虑到设备的购买或租赁费用,以及运输和维护费用等。
4.相关费用:包括运输费、安装费、试车费、验收费等。
5.预留费用:考虑到可能的变更和延期等因素,预留一部分费用作为备用。
三、预算编制1.编制细化的工程量清单:将设计文件中的每一项工作都细化到最小单位,并根据施工图纸和技术规范进行核对。
2.成本计算:根据工程量清单和相关费用计算公式,计算每一项工作的成本。
3.成本总计:将所有工作项的成本加总,得出项目的总成本。
4.时间预测:根据项目的施工工期和进度,对工程成本进行时间分配和预测。
四、注意事项1.确保准确性:在进行成本估算和预测时,需要尽可能准确地收集和核对各项数据。
2.深入分析:对每一项工作的成本进行深入分析,对可能的风险进行预测和评估。
3.参考市场价格:在确定材料和设备成本时,要参考市场价格和供应商的报价。
4.多方意见:在编制预算过程中,可以与设计师、工程师和其他专业人员进行充分的讨论和交流。
5.保持灵活性:在编制预算时,要充分考虑可能的变更和调整,保持一定的灵活性。
第七章分部工程概、预算编制一、建筑工程分主体建筑工程、交通工程、房屋建筑工程、外部供电线路工程和其他建筑工程,根据不同的设计深度,采用不同方法编制。
(一)、主体建筑工程。
采用单价法进行编制,需注意下列问题:1、工程量计算应遵照《水利工程设计工程量计算规定》按项目划分的要求划分计算至三级项目,即按建筑物的几何轮廓尺寸并考虑设计阶段系数计算到三级项目,例:枢纽工程:一级项目为挡水工程,二级项目为砼坝(闸)工程,三级项目为土(石)方开挖,砼等。
1)工程量分类:设计工程量:(指图纸工程量加设计阶段扩大工程量);施工超挖超填工程量;施工附加量;施工损耗量及其它。
2)工程量计算规定:不得将超挖超填、施工附加量计入工程量,而是在计价时把合理的超挖超填量和设计考虑的施工附加量摊入主定额。
3)计算投资时注意:编制概算:应按建筑物的几何轮廓尺寸并考虑设计阶段系数计算到三级项目,超挖超填量和施工附加量以及各种操作损耗和体积变化等,均已按现行施工算定额计价时,工程量计算应分为两部分,第一部分是设计工程量,第二部分是超挖超填量和施工附加量以及各种操作损耗。
计算第二部分时,既要符合设计规范的允许值,还要充分考虑市场因素和施工企业管理水平,严格控制超挖量。
例如计算隧洞石方开挖预算单价时,设计工程量和设计考虑的施工附加量应套用隧洞石方开挖定额计价,施工规范允许范围以内的超挖量应套用隧洞超挖石方定额计价,再按比例摊入隧洞石方开挖主定额内。
例题1:隧洞石方开挖假如:设计工程量:A施工附加量(设计要求的附加量,一般按百分数表示):a%超挖量(指施工规范允许在内的超挖量):B石渣运输量应为:A*(1+a%)+B即:石方开挖综合单价=开挖单价* A*(1+a%)+超挖单价*B/A+运输单价*[ A*(1+a%)+B]/A(公式中第一项指考虑了附加量,第二项指超挖量占设计量的比例,第三项指石渣运输量占设计量的比例。
)2、主体建筑工程的项目划分,按本规定附录一《工程部分项目划分表》的要求进行划分。

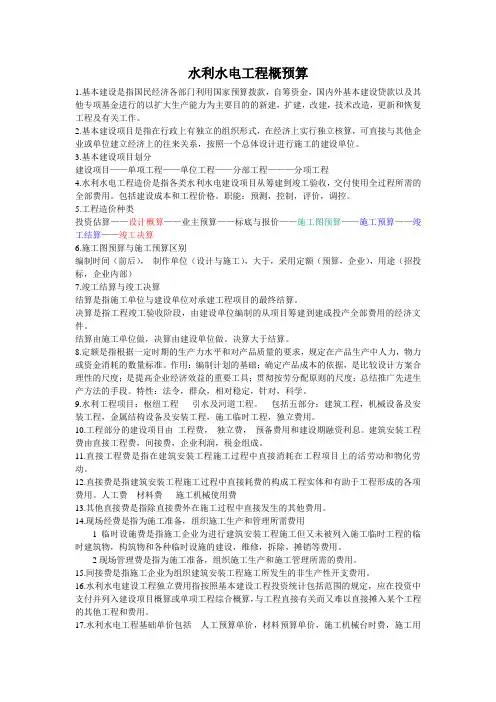

水利水电工程概预算1.基本建设是指国民经济各部门利用国家预算拨款,自筹资金,国内外基本建设贷款以及其他专项基金进行的以扩大生产能力为主要目的的新建,扩建,改建,技术改造,更新和恢复工程及有关工作。
2.基本建设项目是指在行政上有独立的组织形式,在经济上实行独立核算,可直接与其他企业或单位建立经济上的往来关系,按照一个总体设计进行施工的建设单位。
3.基本建设项目划分建设项目——单项工程——单位工程——分部工程———分项工程4.水利水电工程造价是指各类水利水电建设项目从筹建到竣工验收,交付使用全过程所需的全部费用。
包括建设成本和工程价格。
职能:预测,控制,评价,调控。
5.工程造价种类投资估算——设计概算——业主预算——标底与报价——施工图预算——施工预算——竣工结算——竣工决算6.施工图预算与施工预算区别编制时间(前后),制作单位(设计与施工),大于,采用定额(预算,企业),用途(招投标,企业内部)7.竣工结算与竣工决算结算是指施工单位与建设单位对承建工程项目的最终结算。
决算是指工程竣工验收阶段,由建设单位编制的从项目筹建到建成投产全部费用的经济文件。
结算由施工单位做,决算由建设单位做。
决算大于结算。
8.定额是指根据一定时期的生产力水平和对产品质量的要求,规定在产品生产中人力,物力或资金消耗的数量标准。
作用:编制计划的基础;确定产品成本的依据,是比较设计方案合理性的尺度;是提高企业经济效益的重要工具;贯彻按劳分配原则的尺度;总结推广先进生产方法的手段。
特性:法令,群众,相对稳定,针对,科学。
9.水利工程项目:枢纽工程引水及河道工程。
包括五部分:建筑工程,机械设备及安装工程,金属结构设备及安装工程,施工临时工程,独立费用。
10.工程部分的建设项目由工程费,独立费,预备费用和建设期融资利息。
建筑安装工程费由直接工程费,间接费,企业利润,税金组成。
11.直接工程费是指在建筑安装工程施工过程中直接消耗在工程项目上的活劳动和物化劳动。

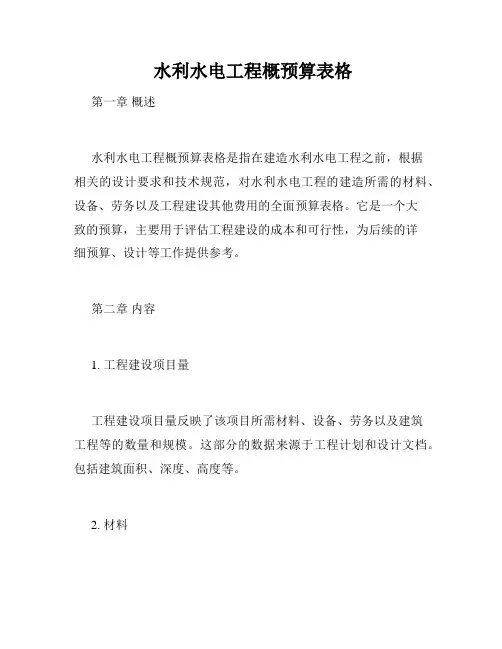

水利水电工程概预算表格第一章概述水利水电工程概预算表格是指在建造水利水电工程之前,根据相关的设计要求和技术规范,对水利水电工程的建造所需的材料、设备、劳务以及工程建设其他费用的全面预算表格。
它是一个大致的预算,主要用于评估工程建设的成本和可行性,为后续的详细预算、设计等工作提供参考。
第二章内容1. 工程建设项目量工程建设项目量反映了该项目所需材料、设备、劳务以及建筑工程等的数量和规模。
这部分的数据来源于工程计划和设计文档。
包括建筑面积、深度、高度等。
2. 材料材料作为工程建设项目的基础,其质量和种类将直接影响工程的质量和成本。
因此,材料成本的构成与质量的选择是制定工程概预算的重要因素。
3. 设备设备是工程建设项目中必不可少的一部分,这些设备的质量和数量也将直接影响工程的成本和效率。
设备成本的构成与设备数量的确定,是制定工程概预算的另一个重要因素。
4. 劳务劳务成本包括工程建设过程中的人工、交通、住宿等各种费用。
因此,在制定工程概预算时也是不可忽略的因素之一。
5. 工程建设其他费用工程建设其他费用包括各种额外的费用,如建筑垃圾处理费用、环境保护费用等。
这些费用通常是由政府主管部门、施工单位和投资方等联合商议确定的。
第三章缺陷1.不包括所有的费用水利水电工程概预算表格虽然是一个全面的建造预算,但它只是一个大致的估算,不包括所有的费用。
在工程建设过程的实际操作中,可能会涉及到许多其他的花费,如土地征用费、环保费、维修费等,这些费用通常不会在概预算表格中包括。
2. 参考价值有限在水利水电工程计划、设计与施工的整个过程中,由于各种因素的影响,如矿物质价格的波动、设备质量的可靠性、重大事件等,使得概预算表格的参考价值受到一定的限制,只能提供一种较为大致的预算和方向。
第四章结论水利水电工程概预算表格对水利水电工程建造过程的估算和规划起着至关重要的作用。
在建造水利水电工程的整个过程中,它可以根据工程建设项目的不同阶段,提供详细的费用预算方案,更好地控制建造预算。

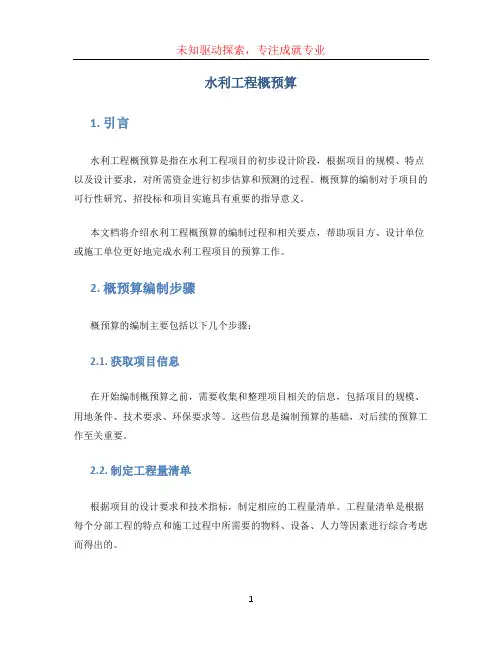

水利工程概预算1. 引言水利工程概预算是指在水利工程项目的初步设计阶段,根据项目的规模、特点以及设计要求,对所需资金进行初步估算和预测的过程。
概预算的编制对于项目的可行性研究、招投标和项目实施具有重要的指导意义。
本文档将介绍水利工程概预算的编制过程和相关要点,帮助项目方、设计单位或施工单位更好地完成水利工程项目的预算工作。
2. 概预算编制步骤概预算的编制主要包括以下几个步骤:2.1. 获取项目信息在开始编制概预算之前,需要收集和整理项目相关的信息,包括项目的规模、用地条件、技术要求、环保要求等。
这些信息是编制预算的基础,对后续的预算工作至关重要。
2.2. 制定工程量清单根据项目的设计要求和技术指标,制定相应的工程量清单。
工程量清单是根据每个分部工程的特点和施工过程中所需要的物料、设备、人力等因素进行综合考虑而得出的。
2.3. 估算工程量根据项目的工程量清单,对各项工程量进行估算。
估算工程量时需要考虑到实际工程的具体情况,合理调整各项工程量。
在估算工程量时,可以借鉴类似项目的实际施工情况和经验。
2.4. 确定工程造价根据工程量的估算结果,结合工程的技术要求和施工特点,确定工程的造价。
工程造价包括人力成本、材料成本、设备成本、租赁成本、运输成本等。
在确定工程造价时,需要考虑到市场行情、物价指数和施工环境等因素的影响。
2.5. 编制预算报告根据以上步骤得出的概预算结果,编制预算报告。
预算报告应包括项目的基本信息、预算依据、预算内容和预算说明等。
预算报告的编制应遵循一定的格式和规范,以便于项目方、设计单位或施工单位的阅读和理解。
3. 概预算编制要点在进行概预算编制时,需要注意以下几个要点:3.1. 合理估算工程量概预算的准确性和合理性在很大程度上依赖于工程量的估算。
在进行工程量估算时,需要全面考虑各项因素,并尽量与实际工程接近。
3.2. 综合考虑工程造价工程造价包括多个方面的成本,在进行造价估算时,需要综合考虑人力、材料、设备、租赁和运输等因素,以得出准确的结果。
