第四章金属油罐制作安装说明一、本章适用于拱顶罐、内浮顶罐、浮顶灌的制作安装及油罐附件、油罐水压试验和油罐胎具制作、安装、拆除等工程:1.本章包括碳钢和不锈钢两类金属油罐。
2.碳钢拱顶罐分为搭接式拱顶罐与对接式拱顶罐。
3.碳钢浮顶罐分为单盘浮顶罐与双盘浮顶罐。
4.本章定额的不锈钢油罐为小容量的对接式拱顶罐。
二、本章定额均按地上油罐编制,不适用于半地下储罐或洞内储罐。
三、本章定额内包括了试压临时水管线的安装、拆除及材料摊销量。
四、本章定额中不包括以下工作内容;1.油罐的除锈、刷油、防腐、保温及衬里工程。
2.防雷接地。
3.无损探伤。
4.钢板卷材的开卷平直。
5.基础工程。
6.油罐的平台、梯子、栏杆、扶手的制作安装。
7.机加工件、锻件的外委加工费用。
五、油罐制作安装定额是按一个工地同时建造同系列两座以上(含两座)油罐考虑的,若只建造一座,人工、机械乘以系数1.25。
六、整体充水试压是按同容量的两座以上(含两座)油罐连续交替试压考虑的;若一座油罐单独试压,人工、水、机械均乘以系数1.4。
读万卷书行万里路读万卷书行万里路531七、内浮顶油罐与拱顶油罐的水压试验同列为一个定额项目,但内浮顶油罐水压试验中的人工和机械应乘以系数1.2。
八、油罐附件均按成品合格件供货考虑;若附件到货不带孔颈或加强板,在计算主材费时应列入孔颈和加强板的费用。
九、油罐附件如为自制者,仍按外购件价格计算。
十、油罐施工方法的选定在本册定额编制说明内列表注明;若采用不同的施工方法,定额不得调整。
十一、油罐的胎具未包括在罐本体制作定额内,是按摊销分别列有项目的。
胎具均能重复使用,因此每套胎具的制作定额按一个工地同一时期安装同结构、同容量的台数一次摊入,并规定胎具的周转次数,即同一工地建造的同结构、同容量的台数如在周转使用次数范围以内,按配置一套计算,批量超过周转使用次数范围时,可增加计算一套。
胎具的周转使用次数详见附录三。
十二、不锈钢储罐的配件安装均执行本册碳钢油罐配件安装相应定额乘以系数1.30(不含加热器制作安装)。

第一章金属贮罐预制安装说明一、本章定额适用于拱顶、浮顶、内浮顶金属油罐,低温双层拱顶罐及其附件的预制安装。
二、本章定额不包括下列工作内容㈠钢卷板的开卷与平直。
㈡油罐外部的平台、梯子、栏杆制作安装。
㈢现场组装平台铺设与拆除。
㈣附件、机加工件的制作与加工。
㈤焊缝的预热、后热和焊后局部热处理。
㈥特殊施工技术措施费。
㈦油罐水压试验时油罐基础沉降观测。
三、使用定额的有关规定㈠金属油罐预制安装项目是按一个工地同时建造同系列两座以上(包括两座)油罐考虑的,如果一个工地只建造一座油罐时,定额人工费、机械费乘以系数1.25。
㈡油罐水压试验是按同容量的两座(包括两座)以上油罐连续交替试压考虑的,如一座油罐单独试压,定额人工费、机械费乘以系数1.30。
㈢内浮顶油罐水压试验执行拱顶油罐水压试验项目,定额人工费、机械费乘以系数1.20。
㈣油罐密封、附件(包括孔颈或加强板)均按成品合格件供货考虑。
㈤油罐预制安装定额项目中型钢圈煨制和擗八字,执行本册定额第七章相应项目另行计算。
㈥不锈钢油罐的配件(不含加热器制作安装)安装执行碳钢油罐配件安装相应项目,基价乘以系数1.30。
㈦金属油罐主体预制安装中未列主材用量,执行定额时,型钢、钢板、钢管应根据工程项目的供应条件,按设计施工图或现场实际配板图所列净重量,依据下表所列主材损耗率另行计算主材用量。
㈧浮顶油罐(自动焊)底板板幅调整油罐底板预制安装项目中每块中幅板规格按下表尺寸取定;每块中幅板周长不足或超过表中取定尺寸时,执行底板板幅调整相应子目,如周长减少,定额基价增加;如周长增加,定额基价减少;边缘板板幅变化不调整。
㈨浮顶油罐(自动焊)壁板板幅调整:油罐壁板预制安装项目中壁板规格和数量按下表尺寸取定;如壁板节数和张数不足或超过下表时,执行壁板板幅调整相应子目。
节数、张数增加,定额基价增加;节数、张数减少,定额基价减少。
㈩浮顶油罐(五万立方米以上)预制安装项目中未包括罐底圈带接管壁板的整体热处理。
第四章金属油罐制作安装说明一、本章适用于拱顶罐、内浮顶罐、浮顶灌的制作安装及油罐附件、油罐水压试验和油罐胎具制作、安装、拆除等工程:1.本章包括碳钢和不锈钢两类金属油罐。
2.碳钢拱顶罐分为搭接式拱顶罐与对接式拱顶罐。
3.碳钢浮顶罐分为单盘浮顶罐与双盘浮顶罐。
4.本章定额的不锈钢油罐为小容量的对接式拱顶罐。
二、本章定额均按地上油罐编制,不适用于半地下储罐或洞内储罐。
三、本章定额内包括了试压临时水管线的安装、拆除及材料摊销量。
四、本章定额中不包括以下工作内容:1.油罐的除锈、刷油、防腐、保温及衬里工程。
2.防雷接地。
3.无损探伤。
4.钢板卷材的开卷平直。
5.基础工程。
6.油罐的平台、梯子、栏杆、扶手的制作安装.7.机加工件、锻件的外委加工费用。
五、油罐制作安装定额是按一个工地同时建造同系列两座以上(含两座)油罐考虑的,若只建造一座,人工、机械乘以系数1.25。
六、整体充水试压是按同容量的两座以上(含两座)油罐连续交替试压考虑的;若一座油罐单独试压,人工、水、机械均乘以系数1.4。
七、内浮顶油罐与拱顶油罐的水压试验同列为一个定额项目,但内浮顶油罐水压试验中的人工和机械应乘以系数1.2。
八、油罐附件均按成品合格件供货考虑;若附件到货不带孔颈或加强板,在计算主材费时应列入孔颈和加强板的费用。
九、油罐附件如为自制者,仍按外购件价格计算。
十、油罐施工方法的选定在本册定额编制说明内列表注明;若釆用不同的施工方法,定额不得调整。
十一、油罐的胎具未包括在罐本体制作定额内,是按摊销分别列有项目的。
胎具均能重复使用,因此每套胎具的制作定额按一个工地同一时期安装同结构、同容量的台数一次摊入,并规定胎具的周转次数,即同一工地建造的同结构、同容量的台数如在周转使用次数范围以内,按配置一套计算,批量超过周转使用次数范围时,可增加计算一套。
胎具的周转使用次数详见附录三。
十二、不锈钢储罐的配件安装均执行本册碳钢油罐配件安装相应定额乘以系数1.30 (不含加热器制作安装)。
目录一、工程概况二、主要实物工作量三、编制依据四、材料验收五、油罐预制及安装工艺六、储罐充水试验七、安全施工附录:施工手段用料一览表工作危害分析(JHA)记录表一. 工程概况青岛大炼油工程位于青岛市黄岛开发区内,整个工程由中国石化集团公司、山东省及青岛市三方共同建设,总投资100多亿元。
工程于2005年6月22日全面展开,我公司负责柴油罐区的施工任务,该罐区由中石化宁波工程有限公司(SNEC)承担EPC项目管理,南京金陵石化工程监理公司负责监理。
柴油罐区工程计划于2006年5月1日开始桩基施工,2007年4月1日进行罐本体安装,2007年9月30日达到中交条件。
二. 主要实物工程量项目规格材质壁板数量重量(KG)第一圈壁板29×1930×11830 16MnR 16张82859 第二圈壁板26×1930×11830 16MnR 16张74283 第三圈壁板23×1930×11830 16MnR 16张65709 第四圈壁板20×1930×11830 16MnR 16张57135 第五圈壁板17×1930×11830 16MnR 16张48563 第六圈壁板14×1930×11830 16MnR 16张39991 第七圈壁板12×1930×11830 16MnR 16张34277 第八圈壁板10×1930×11830 16MnR 16张28563 第九圈壁板10×1930×11830 Q235-B 16张28563 第十圈壁板10×1930×11830 Q235-B 16张28563 包边角钢L100*12 Q235-B 1圈3383浮顶δ5 Q235-BQ235-A/199433罐底板δ8×2500×12600δ16×1500×5930Q235-B16MnR9132204290加强圈抗风圈δ12 Q235-B / 51280 其它附件/ / 39214 合计986106三.编制依据1.《石油化工立式圆筒形钢制焊接油罐施工及验收规范》GB50128-2005;2.《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923-1988;3.《钢结构工程施工及验收规范》GB50205-2001;4.《现场设备、工业管道焊接工程施工验收规范》GB50236-1998;5.《钢制压力容器焊接规程》GB/T4709-2000;6.《石油化工钢储罐地基与基础施工及验收规范》SH3528-1993;7.《石油化工立式圆筒形钢储罐施工工艺标准》SH3530-2001;8.《钢制压力容器焊接工艺评定》JB4708-2000;9.《承压设备无损检测》JB/T4730.1-6-2005;10.青岛大炼油工程施工组织设计四. 材料验收1. 钢板与型钢1)储罐用钢板、型钢,应符合设计要求,并有质量证明书。

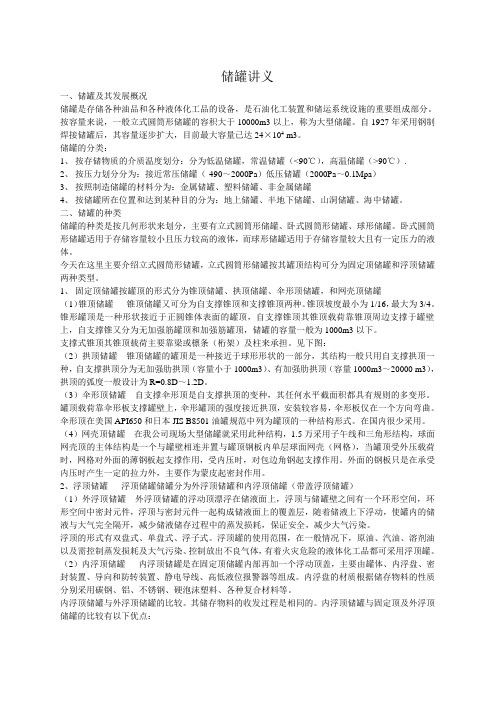

储罐讲义一、储罐及其发展概况储罐是存储各种油品和各种液体化工品的设备,是石油化工装置和储运系统设施的重要组成部分。
按容量来说,一般立式圆筒形储罐的容积大于10000m3以上,称为大型储罐。
自1927年采用钢制焊接储罐后,其容量逐步扩大,目前最大容量已达24×104 m3。
储罐的分类:1、按存储物质的介质温度划分:分为低温储罐,常温储罐(<90℃),高温储罐(>90℃).2、按压力划分分为:接近常压储罐(-490~2000Pa)低压储罐(2000Pa~0.1Mpa)3、按照制造储罐的材料分为:金属储罐、塑料储罐、非金属储罐4、按储罐所在位置和达到某种目的分为:地上储罐、半地下储罐、山洞储罐、海中储罐。
二、储罐的种类储罐的种类是按几何形状来划分,主要有立式圆筒形储罐、卧式圆筒形储罐、球形储罐。
卧式圆筒形储罐适用于存储容量较小且压力较高的液体,而球形储罐适用于存储容量较大且有一定压力的液体。
今天在这里主要介绍立式圆筒形储罐,立式圆筒形储罐按其罐顶结构可分为固定顶储罐和浮顶储罐两种类型。
1、固定顶储罐按罐顶的形式分为锥顶储罐、拱顶储罐、伞形顶储罐,和网壳顶储罐(1)锥顶储罐锥顶储罐又可分为自支撑锥顶和支撑锥顶两种。
锥顶坡度最小为1/16,最大为3/4。
锥形罐顶是一种形状接近于正圆锥体表面的罐顶,自支撑锥顶其锥顶载荷靠锥顶周边支撑于罐壁上,自支撑锥又分为无加强筋罐顶和加强筋罐顶,储罐的容量一般为1000m3以下。
支撑式锥顶其锥顶载荷主要靠梁或檩条(桁架)及柱来承担。
见下图:(2)拱顶储罐锥顶储罐的罐顶是一种接近于球形形状的一部分,其结构一般只用自支撑拱顶一种,自支撑拱顶分为无加强肋拱顶(容量小于1000m3)、有加强肋拱顶(容量1000m3~20000 m3),拱顶的弧度一般设计为R=0.8D~1.2D。
(3)伞形顶储罐自支撑伞形顶是自支撑拱顶的变种,其任何水平截面积都具有规则的多变形。
第五册静置设备与工艺金属结构制作安装工程编制说明一、本定额主要依据的标准、规范有:1、《钢制压力容器》2、《钢制塔式容器》.3、《钢制压力容器焊接工艺评定》4、《现场设备、工艺管道焊接工程施工及验收规范》5、《石油化工钢制塔类容器现场焊接施工工艺标准》6、《钢制焊接常压设备技术条件》7、《钢制管壳式换热器》8、《浮头式换热器和冷凝器型式与基本参数》9、《U型管式换热器型式与基本参数》10、《固定管板换热器型式与基本参数》11、《钢制球形储罐》12、《球形储罐工程施工工艺标准》13、《球形储罐施工及验收规范》14、《立式圆筒形钢制焊接油罐施工及验收规范》15、《钢结构工程施工及验收规范》16、《金属焊接结构湿式气柜施工及验收规范》17、《全国统一安装工程基础定额》(2006)18、《全国统一建筑安装劳动定额》19、《全国统一安装工程预算定额》(GYD-201~211-2000)20、《海南省建筑施工机械台班费用定额》(2005)21、《海南省施工机械与仪器仪表台班费用定额》(2000)22、《安装工程预算定额海南省基价本》(2000)23、其他省市现行安装定额24、本次调研资料、测算数据二、定额子目设置第一章、静置设备制作工程子目73个(1)、金属容器制作;(2)、静止设备附件制作;第二章、静置设备安装工程子目184个(1)、整体设备安装(2)、电解槽、除雾器、除尘器安装第三章、设备压力试验与设备清洗、钝化、脱脂子目40个(1)、设备容器、反应器类设备气密试验(2)、热交换器类设备气密试验第四章、工艺金属结构制作安装子目7个(1)、设备支架制作安装(一)项目设置根据工程施工特点、现场施工条件、定额所包括的工作内容以及贯彻“主体与措施分离”、“扩大定额通用性”的原则,第五册定额项目设置有所变化:1、静置设备制作仍按设备类型、设备材质、设备构造等条件设置定额项目,适用于常压、Ⅰ、Ⅱ类容器、塔器、热交换器的制作工程。
50000m3浮顶油罐制作施工组织设计(定稿)50000m3浮顶油罐制作施工组织设计编制人:审核人:批准人:建设单位:蓬莱安邦石化有限公司施工单位:大庆建筑安装集团有限责任公司二00九年六月十日前言为确保甲方工程的质量和工期,及各型浮顶罐制安工程的顺利实施,我公司设立专门组织机构。
特制定施工组织方案如下:1、编制依据及标准1.1其设计编制依据为:I、甲乙双方签订的工程承包合同书II、天津辰鑫石化工程设计有限公司蓬莱安邦石化有限公司50000m3原油储罐(V201-203)施工图纸III、设计制造遵循的主要标准规范⑴、GB50341-2003《立式圆筒形钢制焊接油罐设计规范》⑵、GB50128-2005《立式圆筒形钢制焊接油罐施工及验收规范》⑶、JB4730.1~4730.6-2005《承压设备无损检测》⑷、GB50393-2008《钢质石油储罐防腐蚀工程技术规范》⑸、GBT8923-88《涂装前钢材表面锈蚀等级和除锈等级》⑹、SYT0319-98《钢制储罐液体球环氧涂内防腐层技术标准》⑺、SH3046-1992《石油化工立式圆筒形码钢制焊接油罐设计规范》⑻、JBT4747-2000《承压设备用焊接材料技术条件》⑼、GB6654-1996、《压力容器用钢板》⑽、HG/T2809-1996《浮顶油罐软密封装置橡胶密封带》⑾、SH3528-2005《石油化工钢储罐地基与基础施工验收规范》⑿、 GB50236-98《现场设备、工业管道焊接工程施工及验收规范》⒀、 GB50205-2001《钢结构工程施工质量验收规范》⒁、 SH3514-2001《石油化工设备安装工程质量检验评定标准》⒂、 SH3503-2007《石油化工建设工程项目交工技术文件规定》大庆建筑安装集团公司第 3 页共 73 页⒃、 SH3543-2007《石油化工建设工程项目施工过程技术文件规定》2、工程概况2.1 工程简介我公司在建蓬莱安邦石化有限公司3台50000m3浮顶原油罐(V201-203)单盘外浮顶结构,设计直径为60000㎜,罐壁高度为19350㎜。
课程设计任务书设计题目5000m3立式储油罐结构设计技术参数:直径26600mm长度9000mm材质16MnDR壁厚11.3mm,13.6mm,16.02mm设计任务:1.写出该结构的几种设计方案2.强度计算及尺寸选择3.绘制结构设计图4.撰写主要工艺过程5.撰写设计说明书工作计划与进度安排:1.查阅资料2天2.设计计算并撰写设计说明书5天3.上机绘图4天4.答辩1天指导教师(签字):年月日专业负责人(签字):年月日学院院长(签字):年月日1 储罐及其发展概况油品和各种液体化学品的储存设备—储罐是石油化工装置和储运系统设施的重要组成部分。
由于大型储罐的容积大、使用寿命长。
热设计规范制造的费用低,还节约材料。
20世纪70年代以来,内浮顶储油罐和大型浮顶油罐发展较快。
第一个发展油罐内部覆盖层的施法国。
1955年美国也开始建造此种类型的储罐。
1962年美国德士古公司就开始使用带盖浮顶罐,并在纽瓦克建有世界上最大直径为187ft(61.6mm)的带盖浮顶罐。
至1972年美国已建造了600多个内浮顶罐。
1978年国内3000m3铝浮盘投入使用,通过测试蒸发损耗标定,收到显著效果。
近20年也相继出现各种形式和结构的内浮盘或覆盖物[1]。
世界技术先进的国家,都备有较齐全的储罐计算机专用程序,对储罐作静态分析和动态分析,同时对储罐的重要理论问题,如大型储罐T形焊缝部位的疲劳分析,大型储罐基础的静态和动态特性分析,抗震分析等,以试验分析为基础深入研究,通过试验取得大量数据,验证了理论的准确性,从而使研究具有使用价值。
近几十年来,发展了各种形式的储罐,尤其是在石油化工生产中大量采用大型的薄壁压力容器。
它易于制造,又便于在内部装设工艺附件,并便于工作介质在内部相互作用等。
2 设计方案2.1 选择设计方法2.1.1 正装法此种方法的特点是指把钢板从罐底部一直到顶部逐块安装起来,它在浮顶罐的施工安装中用得较多,即所谓充水正装法,它的安装顺序是在罐低及二层圈板安装后,开始在罐内安装浮顶,临时的支撑腿,为了加强排水,罐顶中心要比周边浮筒低,浮顶安装完以后,装上水除去支撑腿,浮顶即作为安装操作平台,每安装一层后,将上升到上一层工作面,继续进行安装。
静置设备册说明一、本册包括静置设备制作工程,静置设备安装工程,设备压力试验与设备清洗、钝化、脱脂,设备制作安装其他项目,工业炉安装,金属油罐制作安装,球形罐组对安装,气柜制作安装,工艺金属结构制作安装,铝制、铸铁、非金属设备安装,综合辅助项目等共11章,2671条基价子目。
二、本册适用于新建、扩建项目中的静置设备与工艺金属结构的制作安装工程。
三、本册以国家和有关工业部门发布现行的产品标准、设计规范、施工及验收技术规范,技术操作规程,质量评定标准和安全操作规程为依据。
四、设备、罐类和工业管道的界限划分应以设备、罐类外部法兰为界。
五、联合平台是指两台以上设备的平台互相连接组成的,便于检修、操作使用的平台。
六、本册第五章工业炉安装基价只包括安装费用。
七、下列项目按系数分别计取:1.脚手架措施费按直接工程费中人工费的5%计取,其中人工费占25%。
2.安装与生产同时进行降效增加费按直接工程费中人工费的10%计取,全部为人工费。
3.在有害身体健康的环境中施工降效增加费按直接工程费中人工费的10%计取,全部为人工费。
八、本册应注意的问题:1.本册涉及的电机接线、干燥、检查参照第二册电气设备安装工程相关基价子目。
2.本册涉及的仪表系统参照第十册自动化控制仪表安装工程相关基价子目。
3.本册涉及的设备保温、刷漆、防腐,参照第十一册刷油、防腐蚀、绝热工程相关基价子目。
4.本册涉及的炉窑砌筑和金属结构大型框架的混凝土防火层,参照第四册炉窑砌筑工程相关基价子目。
5.随设备整体吊装的管线安装,参照第六册工业管道工程相关基价子目。
九、静置设备相关术语的定义:1.静置设备是指不需动力带动,安装后处于静止状态的部分工艺设备。
2.设备类型是指设备构造形式及其用途的划分。
3.设备容积是指按设计图图示尺寸计量,不扣除内部构件所占体积。
4.设备压力是指设计压力,以兆帕斯卡(MPa)为单位。
5.设备重量是指不同类型设备的金属重量。
6.设备直径是指设计图标注的设备内径尺寸。
