单向水泥搅拌桩技术交底
- 格式:pdf
- 大小:255.25 KB
- 文档页数:9
水泥搅拌桩是一种常见的建筑工程施工技术,用于土壤加固和建筑物基础加固。
在进行水泥搅拌桩施工过程中,安全是至关重要的。
本文将对水泥搅拌桩施工中的安全技术进行交底,以确保施工过程中的安全性。
1. 工地准备在进行水泥搅拌桩施工之前,必须进行充分的准备工作。
首先,要确保工地平整稳固,没有杂物和障碍物。
其次,要确保施工区域的边界清晰,并设置明显的警示标志,以确保施工安全。
2. 设备检查在使用水泥搅拌桩设备之前,务必进行设备检查。
检查设备的机械部件是否完好,电气系统是否正常运行,液压系统是否正常工作等。
确保设备的正常运行,以避免因设备故障引发的安全事故。
3. 人员培训在水泥搅拌桩施工中,每个参与施工的人员都必须接受专业培训。
培训内容包括水泥搅拌桩的施工原理、操作技术、安全注意事项等。
培训的目的是提高施工人员的操作技能,并增强他们的安全意识。
4. 个人防护装备在进行水泥搅拌桩施工时,每个施工人员都必须佩戴适当的个人防护装备。
这包括安全帽、安全鞋、手套、耳罩等。
个人防护装备的使用可以降低因意外事故造成的伤害,并确保施工人员的安全。
5. 施工现场管理施工现场应设立限制区域,并设置明显的警示标志。
只有得到许可的人员才能进入施工区域。
在施工过程中,应有专门的人员负责现场安全管理,并定期进行巡检。
如果发现安全隐患,应立即采取措施解决。
6. 施工操作注意事项在进行水泥搅拌桩施工时,操作人员必须严格按照施工规范和操作指南进行操作。
遵守操作规程,确保操作的准确性和安全性。
在进行混凝土浇筑时,要保持一定的流动速度,并避免混凝土堵塞。
7. 废弃物处理水泥搅拌桩施工完成后,废弃的材料和设备必须得到妥善处理。
废弃物必须按照相关规定进行分类、收集和处理。
废弃物的处理要符合环境保护要求,以确保施工过程中的环境安全。
总之,水泥搅拌桩施工的安全是施工过程中最重要的考虑因素之一。
通过遵守安全操作规程、培训施工人员、使用个人防护装备、施工现场管理和废弃物处理等措施,可以确保水泥搅拌桩施工的安全性。
水泥搅拌桩工程技术交底一、工程概述水泥搅拌桩是一种常用的地基处理方法,适合于各种土质条件下的基础加固工程。
本次工程旨在对某建造项目进行地基处理,以提高地基的承载能力和稳定性,确保建造物的安全性和稳定性。
二、工程要求1. 地基处理范围:本次工程的地基处理范围为建造物的基础区域,包括建造物的整个平面范围。
2. 水泥搅拌桩的施工要求:水泥搅拌桩的施工应符合相关的国家标准和规范要求,确保施工质量和工程安全。
3. 施工进度要求:本次工程的施工进度应按照项目计划进行,确保工期的合理安排和工程的及时完成。
三、施工工艺1. 前期准备工作:施工前应进行现场勘测和土质分析,确定搅拌桩的设计参数和施工方案。
同时,应确保施工现场的平整和无障碍物。
2. 设备准备:施工现场应配备必要的搅拌桩设备,包括搅拌桩机、输送泵等。
设备应经过检查和试运行,确保正常工作。
3. 施工步骤:(1) 地面处理:在施工区域进行地面平整和清理,确保施工现场的整洁。
(2) 桩位标定:根据设计要求,在施工区域标定桩位,确定桩的位置和数量。
(3) 钻孔:使用搅拌桩机进行钻孔作业,根据设计要求控制孔深和孔径。
(4) 搅拌桩灌注:在钻孔的同时,通过输送泵将水泥和骨料送入钻孔,搅拌桩灌注至设计高度。
(5) 桩头整平:在搅拌桩灌注完毕后,对桩头进行整平处理,确保桩的平整和垂直度。
(6) 后期处理:施工完毕后,对施工现场进行清理,并进行必要的记录和报告。
四、质量控制1. 施工质量检查:施工过程中应进行质量检查,包括对搅拌桩的孔深、孔径、灌注高度等进行检测,确保符合设计要求。
2. 施工记录:施工过程中应做好施工记录,包括孔深、孔径、灌注高度、施工时间等,以备后期验收和资料归档。
3. 质量验收:施工完毕后应进行质量验收,包括对搅拌桩的外观质量、尺寸精度等进行检测,确保符合相关标准和规范要求。
五、安全措施1. 施工现场安全:施工现场应设置明显的安全警示标志,确保施工现场的安全。
水泥搅拌桩施工技术交底安全交底一、前言水泥搅拌桩是一种广泛应用于基础工程中的桩基施工技术。
本文旨在对水泥搅拌桩施工技术进行交底,特别强调施工过程中的安全事项。
通过有效的安全交底,可以确保施工人员对水泥搅拌桩的施工流程、操作要点和安全注意事项有清晰的了解,从而有效预防安全事故的发生。
二、水泥搅拌桩施工技术概述水泥搅拌桩是一种以水泥和黏土为主要原料,在桩孔中进行搅拌形成的桩基施工技术。
其主要施工过程包括桩孔开挖、搅拌灌注、桩头整饰等环节。
以下将对每个环节进行详细的交底。
1.桩孔开挖(1)施工前需检查地基勘察报告,了解地质情况。
(2)按照设计要求,采用合适的机械设备进行挖掘桩孔。
(3)在挖掘过程中,要确保桩孔的垂直度和直径符合设计要求。
(4)挖掘完成后,清理桩孔底部的杂物。
2.搅拌灌注(1)搅拌前,按照配方要求准确称量水泥、黏土等原料。
(2)将准备好的原料投放到搅拌机中,进行搅拌。
搅拌时间、搅拌速度需根据实际情况进行调整。
(3)搅拌好的混凝土须在规定时间内完成灌注,避免混凝土凝固。
(4)在灌注过程中,要保持混凝土的连续性和均匀性。
3.桩头整饰(1)灌注完成后,可采用振动杆或其他专用工具对桩头进行整饰。
(2)整饰时应保持桩头的垂直度和平整度。
(3)整饰完成后,及时清理施工现场,保持整洁。
三、安全交底1.施工人员安全注意事项(1)施工人员应穿戴符合安全要求的工作服和安全帽,佩戴防护手套和鞋具。
(2)施工人员需熟悉施工现场的紧急救援方案和应急设备的位置。
(3)施工过程中禁止吸烟、闲谈、酗酒等影响工作安全的行为。
2.搅拌设备操作安全要点(1)在操作搅拌设备前,需进行设备的检查和维护,保持设备良好的工作状态。
(2)搅拌设备操作人员需经过相关培训,并持有相应的操作证书。
(3)操作人员应严格按照操作规程进行操作,禁止越过设备保护装置或乱拔乱插设备线缆。
3.施工现场安全防护措施(1)施工现场应设置明确的安全标志和警示牌,提醒工人注意施工安全。
水泥搅拌桩工程技术交底一、工程概述水泥搅拌桩工程是一种常用的地基处理方法,用于增加地基承载力和改善地基的稳定性。
本文将详细介绍水泥搅拌桩工程的技术要点、施工流程以及质量控制等内容。
二、技术要点1. 工程设计要求:根据工程地质调查报告,确定搅拌桩的布置、桩径、桩长、桩间距等参数,并制定相应的施工方案。
2. 设备准备:a. 搅拌桩机:保证设备完好,检查搅拌桩机的振动和搅拌系统是否正常运行。
b. 运输设备:准备足够的运输车辆和相关设备,确保顺利运输水泥、骨料等材料。
c. 检测设备:备齐桩长检测仪、桩径检测仪等设备,用于实时监测搅拌桩的质量。
3. 施工工艺:a. 现场布置:根据设计要求,确定搅拌桩的布置位置,并进行标线。
b. 钻孔:使用搅拌桩机进行钻孔,控制桩孔直径和深度,确保桩孔质量。
c. 搅拌桩灌注:将水泥、骨料等按照一定比例混合,通过搅拌桩机注入桩孔中,并同时搅拌桩机向上抽拔,确保混凝土充实。
d. 检测和记录:使用桩长检测仪、桩径检测仪等设备进行桩长和桩径的实时检测,并记录数据。
e. 后期处理:对搅拌桩进行必要的养护和加固,确保桩体的稳定性和强度。
4. 质量控制:a. 施工人员:施工人员必须持有相关资质证书,熟悉施工工艺和操作规程。
b. 设备检测:定期对搅拌桩机和相关设备进行检测和维护,确保设备的正常运行。
c. 材料质量:水泥、骨料等材料必须符合相关标准,确保施工质量。
d. 施工记录:详细记录搅拌桩的施工参数、检测数据和质量情况,以备后期查验。
三、施工流程1. 施工准备:a. 确定施工区域和布置方案。
b. 检查设备和材料的准备情况。
c. 安排施工人员,明确各自职责和工作流程。
2. 施工操作:a. 根据设计要求,进行现场布置和标线。
b. 使用搅拌桩机进行钻孔操作,控制桩孔直径和深度。
c. 进行搅拌桩灌注,确保混凝土充实。
d. 同时进行桩长和桩径的实时检测。
e. 按照设计要求进行后期处理和养护。
3. 施工质量控制:a. 施工人员必须持有相关资质证书。
水泥搅拌桩工程技术交底一、工程概述水泥搅拌桩工程是一种常见的地基处理方法,主要用于改善土壤的承载力和稳定性。
本工程技术交底旨在详细介绍水泥搅拌桩工程的施工流程、工艺要点、材料要求以及质量控制等方面的内容。
二、施工流程1. 前期准备在施工前,需要对工地进行勘察和测量,确定桩的布置位置和数量。
同时,还需对施工所需的设备、材料进行准备,并制定相应的施工方案。
2. 桩基施工(1)挖掘桩孔:按照设计要求,在桩位上进行挖孔,确保孔径和孔深符合设计要求。
(2)搅拌桩灌浆:将水泥、砂浆和水按照一定比例混合,使用搅拌机进行充分搅拌,形成搅拌桩灌浆。
(3)注入桩孔:将搅拌桩灌浆通过泵送设备注入桩孔中,同时进行振动作业,确保桩灌浆充分填充桩孔。
(4)提升钻杆:在注浆完毕后,将钻杆逐节提升,同时进行振动作业,使桩灌浆与周围土壤充分混合。
(5)修整桩顶:在桩顶位置,使用修整机对桩顶进行修整,使其与设计要求的标高相符。
3. 质量控制(1)材料要求:水泥应符合国家相关标准,砂浆应选用优质砂和水泥按一定比例配制。
(2)施工工艺:搅拌桩灌浆应充分搅拌均匀,注入桩孔时应保证注浆速度和压力稳定。
(3)质量检验:对搅拌桩进行抽样检测,包括强度试验、孔径检测等,确保桩的质量符合设计要求。
4. 安全注意事项(1)施工现场应设置警示标志,确保施工区域安全。
(2)施工人员应佩戴必要的个人防护装备,如安全帽、防护眼镜、手套等。
(3)施工设备应定期检查和维护,确保其正常运行。
(4)严禁在施工现场吸烟或者使用明火。
三、工程质量验收标准1. 搅拌桩的强度应符合设计要求,达到设计强度标准。
2. 搅拌桩的孔径应符合设计要求,测量误差不得超过设计要求的允许范围。
3. 搅拌桩的表面应平整,不得浮现明显的裂缝和空鼓现象。
4. 搅拌桩与周围土壤之间应有良好的结合,不得浮现松动和空隙。
四、施工注意事项1. 施工过程中,应严格按照施工方案和工艺要求进行操作,确保施工质量。
水泥搅拌桩施工技术交底一、概述水泥搅拌桩作为一种加固基础、改善地基条件的施工手段,在城市建设和交通基础设施建设中得到广泛应用。
水泥搅拌桩具有施工方便、成本低廉、效果可靠、施工期短等优点。
然而,在施工现场如果不严格按照规范操作,容易导致质量问题,甚至影响后期工程安全。
因此,进行水泥搅拌桩施工技术交底非常必要。
二、前置条件1. 员工资质进行水泥搅拌桩施工的人员必须持有相关资质,包括施工现场主任、技术负责人、设备操作人员、验收人员等。
相关单位必须负责开展员工培训,加强技术交底,确保每个员工能够胜任工作。
2. 设备工艺在进行水泥搅拌桩施工前,必须进行设备检查,检查搅拌桩钻机设备是否符合要求,并按照规范进行设备组装。
同时,要认真检查发动机、转子、液压系统等配套件的功能是否正常。
三、施工步骤1. 基础准备在进行水泥搅拌桩施工时,必须对施工现场进行准备。
包括确定桩位、清理施工现场、放置施工机械设备、布点固定导管等。
2. 开始搅拌桩开挖坑底后,开始搅拌桩。
操作时要先将导管插入坑底,然后再进行水泥搅拌桩。
搅拌时,要保证速度和角度的稳定,使得水泥能充分搅拌。
3. 后处理在完成水泥搅拌桩施工后,必须对施工现场进行整理,包括清理残留的泥浆、水泥、管理机械设备等。
四、要求规范1. 操作注意事项水泥搅拌桩施工的操作人员必须掌握设备操作原理,按照操作规程进行安全操作,并随时检查设备状态,确保每一个搅拌桩的水泥浆量不低于设计要求。
2. 安全措施在水泥搅拌桩施工现场,必须设置明显的警示标志,并保证和维护警示标志的可视性。
同时,要制定施工组织方案、安全保障措施和应急预案,定期进行演练和检查。
3. 施工质量水泥搅拌桩的施工质量必须符合国家相关标准,确保桩的承载力满足设计要求。
同时,应建立施工记录和档案,定期进行检查和评估。
五、总结水泥搅拌桩施工技术交底是水泥搅拌桩工程项目保证质量的基础,对于工程项目的安全和顺利进行具有重要意义。
施工单位必须加强员工培训,完善设备工艺管理,实行规范施工流程,确保施工质量的可靠、持久和稳定。
一、一、交底目的为确保水泥土搅拌桩施工过程中的安全,提高施工人员的安全意识,预防事故发生,现将水泥土搅拌桩安全技术交底如下。
二、二、交底内容1. 施工人员须知(1)所有参与水泥土搅拌桩施工的人员必须佩戴安全帽、安全带、防尘口罩等防护用品。
(2)施工前,必须接受安全培训,了解水泥土搅拌桩施工安全操作规程。
(3)施工过程中,严格遵守各项安全规定,确保自身及他人安全。
2. 施工现场安全措施(1)施工区域应设置明显的安全警示标志,禁止无关人员进入。
(2)施工区域应设置安全通道,确保人员疏散通道畅通。
(3)施工现场应配备消防器材,如灭火器、消防栓等。
(4)施工现场应设置安全防护栏,防止施工人员坠落。
3. 施工机械及设备安全(1)搅拌桩机、搅拌头、输送泵等设备必须符合国家相关安全标准。
(2)搅拌桩机操作人员必须持证上岗,熟悉设备性能及操作规程。
(3)搅拌桩机运行过程中,严禁操作人员离开设备。
(4)搅拌桩机作业时,严禁人员站在搅拌桩机附近,防止发生意外伤害。
4. 施工材料安全(1)水泥、砂、石等原材料应存放于干燥、通风、防火、防爆的仓库。
(2)施工过程中,严禁将易燃、易爆物品带入施工现场。
(3)施工材料运输过程中,应确保材料包装完好,防止泄漏。
5. 施工操作安全(1)搅拌桩施工前,应检查桩位、桩径、桩长等参数是否符合设计要求。
(2)搅拌桩施工过程中,应严格按照操作规程进行,确保施工质量。
(3)搅拌桩施工结束后,应对桩体进行检查,确保桩体质量符合设计要求。
(4)施工过程中,如发现异常情况,应立即停止施工,并采取相应措施进行处理。
三、三、应急措施1. 火灾应急措施(1)发现火灾时,立即报警,并迅速疏散现场人员。
(2)使用灭火器、消防栓等消防器材进行灭火。
2. 人员伤害应急措施(1)发现人员受伤,立即停止施工,并立即采取急救措施。
(2)拨打急救电话,等待救护车到来。
四、四、交底总结本次水泥土搅拌桩安全技术交底已结束,请各施工人员认真学习,严格遵守安全操作规程,确保施工安全。
水泥搅拌桩工程技术交底一、工程概述水泥搅拌桩工程是一种常见的地基处理方法,适合于土质较差、承载力较低的地区。
本文将详细介绍水泥搅拌桩工程的技术要点和施工流程,以确保工程质量和安全。
二、技术要点1. 工程准备在进行水泥搅拌桩施工前,需要进行详细的地质勘察和设计分析,确定桩位和桩径。
同时,要准备好必要的施工设备和材料,包括搅拌机、钢筋、水泥、砂、石等。
2. 施工方案根据设计要求和地质条件,制定合理的施工方案。
包括桩的布置、桩长、桩径、桩间距等参数的确定,以及搅拌桩的施工顺序和方法。
3. 施工工艺(1)桩位标定:根据设计要求,在地面上标定桩位,并进行桩位的检查和调整。
(2)钻孔:使用搅拌机进行钻孔,根据设计要求控制钻孔的深度和直径,同时要注意钻孔过程中的稳定性和垂直度。
(3)搅拌注浆:在钻孔的同时进行搅拌和注浆,将水泥、砂、石和水按一定比例混合,并通过搅拌机注入钻孔中,确保充实度和强度。
(4)钢筋布置:在搅拌注浆完成后,将预埋的钢筋按设计要求布置在桩内,并与桩身充分连接。
(5)桩顶处理:对桩顶进行修整,确保桩顶平整、垂直度符合要求,并进行必要的检查和测试。
4. 质量控制在施工过程中,要严格按照设计要求和规范进行施工,确保每一个环节的质量。
特殊注意以下几个方面的控制:(1)钻孔的深度和直径控制;(2)搅拌注浆的比例和充实度控制;(3)钢筋的布置和连接质量控制;(4)桩顶的修整和垂直度控制。
三、施工流程1. 工程准备(1)进行地质勘察和设计分析,确定桩位和桩径。
(2)准备施工设备和材料。
2. 施工方案制定(1)根据设计要求和地质条件,制定合理的施工方案。
3. 施工工艺(1)桩位标定。
(2)钻孔。
(3)搅拌注浆。
(4)钢筋布置。
(5)桩顶处理。
4. 质量控制(1)钻孔的深度和直径控制。
(2)搅拌注浆的比例和充实度控制。
(3)钢筋的布置和连接质量控制。
(4)桩顶的修整和垂直度控制。
四、安全注意事项1. 工地安全在施工现场要设置明显的安全警示标志,保持施工现场整洁,设置安全通道和防护网,确保工人和设备的安全。
水泥搅拌桩施工技术交底一、前期准备1.1 确认基础设计方案在项目进场前,要认真审阅基础设计方案,了解搅拌桩的数量、布置及规格尺寸等相关要求,作为施工前的重要依据。
同时,要了解地下管线、电缆等设施的情况,避免对相关建筑设施造成影响。
1.2 材料准备水泥搅拌桩施工所需的材料主要有水泥、河砂、碎石等,还包括一些辅助材料,如钢筋、铁丝、桩身套管等。
施工单位需要提前准备好所需材料,并按照施工程序进行检验。
如有质量问题,要及时与供货单位联系,更换不合格产品。
1.3 确认机械及设备水泥搅拌桩施工需要使用大型机械设备,如搅拌车、泵车、钻机等。
在施工前,要对这些设备进行彻底检查,保证其正常运转。
同时,对机械设备的维护保养也是必要的,以确保施工顺利进行。
1.4 安全措施水泥搅拌桩施工过程中,要涉及到很多安全问题,需要做好相关的安全措施。
如设置警戒线、通行标志等,确保施工现场的交通秩序;设置安全带、安全网等,保证人员的安全;设置消防器材、防爆器材等,预防火灾和爆炸等意外事故。
相关安全人员应该在施工现场进行监督管理,及时发现问题并进行处理。
二、施工工艺2.1 钻孔根据基础设计方案,确定搅拌桩的孔位及孔径。
在进行钻孔之前,要搭建支架和井架,并对机械设备、作业人员和施工现场进行检查。
开始钻孔前,先排除孔底的水。
2.2 疏松土层钻孔到设定深度后,开始进行疏松土层的处理。
在疏松土层的底部,使用空心钻头进行喷射,将水泥、沙子等材料喷入土中,在内部形成均匀的混合物。
喷射后需要保持一定的时间,待其凝固硬化后,进行下一步施工。
2.3 密实排桩密实排桩是水泥搅拌桩施工的重要环节之一。
将普通的钢筋网筒与龙骨结合,在搅拌过程中,经过挤压、打击和震动,将浆料混合均匀,使得钢筋网与原土形成一体。
密实排桩时,应注意工作人员的安全,保证搅拌均匀。
2.4 结束施工水泥搅拌桩施工结束后,要对施工现场进行清理,保持场地整洁。
同时,还需要对机械设备进行保养,并检查设备是否正常运转。

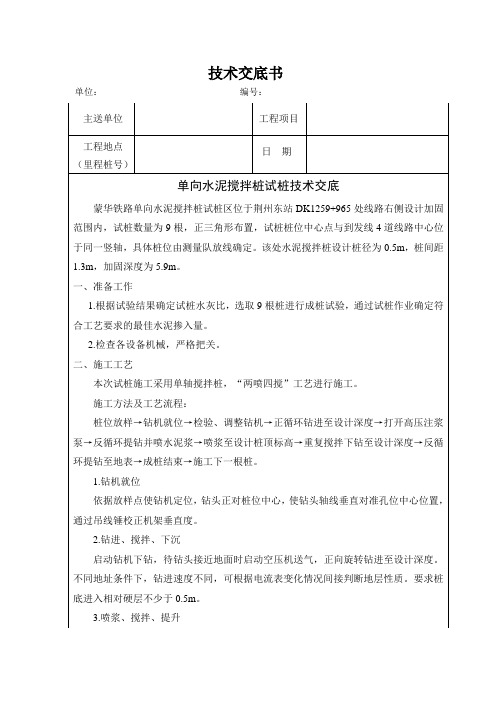

技术交底书施工单位:合同段:监理单位:编号:项目名软基处理交底人称交底单工程部复核位交底部单向水泥搅拌桩交底日期位水泥搅拌桩技术交底书交底内容:一、工程概况本项目对于处理填高7m以内的桥头、小构造物基底及高填路基段采用水泥搅拌桩,直径采用0.5m,桩间距采用1.2~1.5m,按正三角形布桩。
项目部选择K9+800-K9+922.5段作为首件工程,该段为一般软土路基复合地基处理段,桩间距1.5m。
水泥搅拌桩水泥采用32.5R及以上矿渣硅酸盐水泥,水灰比采用0.5,水泥掺入量为经试验室室内试验确定的水泥掺量。
K9+800-K9+922.5处理深度12米,共9660根,总长度114609米,砂砾垫层30cm(分20cm、10cm两层填筑,中间设聚丙烯TGSG30-30型双向拉伸土工格栅)。
对于设计中设80cm 厚砂砾垫层的段落,先铺设50cm砂砾垫层再施工桩体。
二、计划工期计划工期:2015年8月11日-2015年8月15日;试桩日期7月20日。
三、施工准备1、施工场地准备 按设计要求进行表层土清理,清淤厚度0.3m。
因基底软弱,清除表土后需填筑20cm山皮石(粒径不大于10cm)作为工作垫层。
场地平整后,进行测量放样,用白灰线标出施工范围(处治宽度至坡脚外50cm)。
复核施工现场与设计的相符性,检查施工现场地下管线、构造物等情况,地下管线及构造物的保护按设计方案进行妥善处理。
2、测量放样现场测量复核施工加固范围,根据设计要求绘制桩位布置图并进行编号,钉桩做好标记,并保护好桩位标记。
3、人员配置根据现场施工需要,人员配置要求:操作手1人;上料工4人;指挥1人。
4、机械设备准备机械设备名称规格型号数量技术状况水泥搅拌桩机JS—2型3良好灰浆搅拌机HB6-11良好地泵/1良好起重机25t1良好装载机LW500KL1良好发电机227KW2良好5、材料准备水泥搅拌桩采用32.5R及以上矿渣硅酸盐袋装水泥,建库房集中存放,库内设置高出原地面30cm以上的水泥砂浆抹面的存放平台,采用木板、塑料布等支垫防潮;施工现场袋装水泥存放平台高出原地面50cm以上,水泥砂浆抹面,采用采用木板、塑料布等支垫防潮,并用苫布全覆盖。
灰浆制备采用灰浆拌和机拌和,制备好的浆液不得离析,不得停置时间过长,超过2小时的浆液不得使用。
施工时,水泥种类、标号必须符合设计要求,并具有质量合格证,出厂日期不超过三个月,受潮、结块、变质的水泥不得使用。
四、试桩工艺试桩的设置和目的:为掌握适用该区段的成桩经验及各种操作技术参数,确定施工参数和施工工艺,在水泥搅拌桩施工正式施工前进行工艺性试桩,位置选在K9+800-K9+922.5,数量不少于5根,工艺试桩的目的:1、获取操作参数:包括钻机钻进与提升速度,钻进持力层时电流值,送浆时管道压力、搅拌的叶片旋转速度、复拌遍数、复拌深度、单位时间注浆量、每延米注浆量、喷停浆时间、喷浆量等;2、灰浆经输浆管到达搅拌机喷浆口的时间;3、钻进、提升阻力情况及特殊情况施工处理措施等;4、检验室内试验所确定的配合比,水灰比是否便于施工,是否需要添加外加剂等。
五、施工工艺拟采用“二喷四搅”施工工艺,工艺流程:桩位放样→桩机就位→下沉喷浆至设计深度→提升喷浆搅拌→复拌复搅→关闭搅拌机、清洗、清理钻具→移至下一根桩。
(1)桩位放样根据现场放出的边线控制桩及桩位布置图按设计桩间距放出桩位,采用长钢尺测设放出每排桩的桩位,并作出明显标记,误差不超过±100mm。
(2)桩机就位搅拌机到达指定桩位,对中。
当地面起伏不平时,应使起吊设备保持水平,用垂球控制钻杆倾斜度不大于1%。
(3)水泥浆拌制钻孔开始前按设计确定的配合比拌制水泥浆,严格控制水灰比,施工用水要用定量容器量取。
为防止浆液离析,水泥浆应充分搅拌,搅拌时间不少于3分钟,应做到随用随拌,浆液在灰浆搅拌机不断搅拌,直到送浆前,待压浆前将水泥浆倒入储浆池进行二次搅拌。
(4)喷浆下沉开启深层搅拌机主电机,喷浆下沉,喷浆量控制不大于1/2喷浆量,工作电流不大于额定值,随时观察设备运行及地层变化情况,钻头下沉至设计深度。
(5)搅拌喷浆提升搅拌桩机下沉到达设计深度后匀速搅拌提升钻杆,边喷浆边搅拌至停浆面。
施工时,搅拌桩施工停浆面应高出桩顶设计标高50cm。
喷浆量控制大于1/2喷浆量。
保证两次喷浆量符合要求。
在提升过程中始终保持送浆连续,中间不得间断,当钻头提升至地面时,停止喷浆。
(6)复搅复拌搅拌桩机提升至停浆面时,储浆罐中的水泥浆应略有富余,保证达到设计要求的水泥掺量。
为使软土和水泥浆搅拌均匀,地面以下桩长的1/2且不小于5m的范围内必须进行复搅复拌,再次将搅拌机边搅拌边沉入土中,然后再搅拌提升出地面。
(7)移位。
复拌完成后及时对管道进行清洗。
重复上述1~4步骤,再进行下一根桩的施工。
单向水泥搅拌桩工艺流程图六、施工注意事项(1)水泥浆制作采用灰浆搅拌机,严格控制水灰比,每次搅拌时间不小于3 min,制好的水泥浆必须均匀,不得离析。
(2)水泥搅拌桩要穿透软弱土层到达强度相对较高的持力层,并深入硬土层50cm,持力层深度除根据地质资料外,还应根据带钻进时电流表的读数值来确定,当钻杆钻进时电流表的读数明显上升,说明已进入硬土层,如能持续50cm以上则说明已进入持力层。
(3)每根桩开钻后必须连续作业,不得中断喷浆,以保证浆液的连续均匀。
严禁在尚未喷浆的情况下提升钻杆。
储浆罐的浆液应有一定富裕,储浆量不足时,不得进行下一根桩的作业。
(4)注意灰浆泵的运行情况,预防管道阻塞;及时发现搅拌钻头和水泥土同步旋转的“抱球”现象,改进叶片角度,防止搅拌不良;检查检测仪器设备的工作状况是否正常。
(5)搅拌机每次下沉或提升的时间必须有专人记录,时间误差不得大于5s,提升前要有等待送浆到达桩底的时间,防止出现提升却未喷浆的情况。
(6)停浆面应高于桩顶设计标高50cm。
在开挖基坑时,应将桩顶端质量较差的桩段人工挖除。
(7)对使用的钻头要定期检查,其直径磨耗量不得大于lcm,以免桩身成型不好。
(8)水灰比应按室内试验确定的水灰比拌制,并有专人记录水泥用量。
制备好的浆液不得离析,不得停置过长,超过2h的浆液不得使用。
浆液倒入储浆池时应加筛过滤,以免浆内结块,损坏泵体。
(9)严禁使用无喷料计量装置钻机施工和私自改装计量装置。
(10)钻机成孔和喷浆过程中,应将废弃的加固料及冒浆回收处理,防止污染环境。
(11)路基填筑必须在水泥搅拌桩施工完毕养护1个月经检验合格后进行。
七、施工质量控制措施(1)水泥搅拌桩开钻之前,应用水清洗整个管道并检验管道中有无堵塞现象,待水排尽后方可下钻。
(2)为保证水泥搅拌桩桩体垂直度满足规范要求,在主机上悬挂一吊锤,通过控制吊锤与钻杆上、下、左、右距离相等来进行控制。
(3)对每根成型的搅拌桩质量检查重点是水泥用量、水泥浆拌制的罐数、压浆过程中是否有断浆现象、喷浆搅拌提升时间以及复搅次数。
(4)为了确保桩体每米掺合量以及水泥浆用量达到设计要求,同时现场应配备水泥浆比重测定仪。
(5)水泥搅拌桩施工采用试桩确定的工艺。
第一次下钻时为避免堵管,经旁站监理同意,可通过输浆管适当送水稀释土体或带浆下钻,喷浆量应小于总量的1/2。
第一次下钻和提钻时一律采用低档操作,复搅时可提高一个档位。
(6)为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻喷浆时应在桩底部停留15秒,进行磨桩端,余浆上提过程中全部喷入桩体,且在桩顶部位进行磨桩头,停留时间为15秒。
(7)施工时应严格控制喷浆时间和停浆时间。
每根桩开钻后应连续作业,不得中断喷浆。
严禁在尚未喷浆的情况下进行钻杆提升作业。
(8)施工中发现喷浆量不足,应按监理工程师要求整桩复搅、复喷的喷浆量不小于设计用量。
(9)浆体喷射搅拌桩施工应符合下列规定:1)施工机具设备性能及工艺应满足喷浆均匀性、桩的连续完整性及加固深度的要求。
2)严格控制搅拌机钻头下沉和提升速度、供浆与停浆时间,控制下钻深度、喷浆高程及停浆面。
单桩喷浆量应符合设计要求。
桩端必须原位喷浆搅拌一定时间,确保成桩质量。
3)复搅时应避免浆液上冒。
4)成桩过程中,如因故停浆,继续施工时必须重叠接桩,接桩长度不得小于0.5m。
5)搅拌机械应配置自动记录仪,且处于检定有效期内。
6)配制好的浆液不得离析,供浆必须连续,水泥的用量、泵送浆液时间必须有专人记录。
7)随时检查施工记录,如有不合格桩或异常情况,应及时采取补桩或其它处理措施。
8)施工中溢出的浆液应回收处理,防止污染环境。
八、现场检测1、在成桩28d后进行钻探取芯,抽检频率应为总桩数的1.5%,取芯位置宜在桩直径2/5处。
应将代表性芯样加工成φ×h=50mm×100mm的圆柱体,进行无侧限抗压强度试验。
强度值应达到设计要求。
2、在成桩28d或90d后进行载荷试验,检验单桩承载力和复合地基承载力,抽检频率应为总桩数的0.3%,且不应少于3处。
测定的承载力应达到设计要求。
3、可采用轻型动力触探、静力触探以及反射波、瑞利波等物理勘探方法,对桩的均匀性和完整性进行检查。
4、其余项目应按下表的要求进行检验。
加固土桩质量标准项次项目规定值或允许偏差检查方法和频率1桩距±100mm抽检2%2桩径不小于设计值抽检2%3桩长不小于设计值查施工记录并结合钻探取芯检查4垂直度 1.5%查施工记录5单桩每延米喷粉(浆)量不小于设计值查施工记录九、安全注意事项1、凡进入施工现场的人员必须穿戴好安全帽。
员工着装应符合施工规定,要求统一的工作服,施工现场主要出口、危险处和警戒区等处挂醒目的安全、防火标志提示牌。
提醒每个人时时刻刻注意安全。
2、施工现场严禁嬉戏、打闹、酗酒、违禁药物、拥有火器,违反者立即清除现场;3、特殊工种人员(电工、焊工、机械操作、架子工等)持证上岗,严禁无证上岗操作,防止机电事故的发生和伤害他人事故的发生;4、对各种机具、控制箱、开关、阀门处设立“危险、勿动”字样挂牌,并采取专人挂牌制度。
5、临电措施必须采用三级配电两级保护系统,采用TN-S接零保护系统,电工必须经过考核持证上岗。
安装、巡检、维修或拆除临电设备必须有人监护,检查电气装置和保护措施严禁设备带“缺陷”运转。
移动或暂时停用设备的开关箱必须分断电源、隔离开关并关门上锁,电器设备必须按核定配备安装相应的防护设施。
6、如遇雷雨天气,应停止施工,所有人员撤离施工现场。
十、环境保护及文明施工注意事项1、施工机械设备要求悬挂安全操作规程和公示牌(工程名称、施工段落、设备名称、设备编号、负责人、质检员、现场监理等)。
2、施工期间不随意占用道路施工、堆放物料、搭设建筑物。
施工期间的废水、泥浆须澄清后达标排放,不得随意排入河中,建筑垃圾及时清运。
