(完整版)水泥搅拌桩安全技术交底
- 格式:pdf
- 大小:15.38 KB
- 文档页数:1
水泥搅拌桩是一种常见的建筑工程施工技术,用于土壤加固和建筑物基础加固。
在进行水泥搅拌桩施工过程中,安全是至关重要的。
本文将对水泥搅拌桩施工中的安全技术进行交底,以确保施工过程中的安全性。
1. 工地准备在进行水泥搅拌桩施工之前,必须进行充分的准备工作。
首先,要确保工地平整稳固,没有杂物和障碍物。
其次,要确保施工区域的边界清晰,并设置明显的警示标志,以确保施工安全。
2. 设备检查在使用水泥搅拌桩设备之前,务必进行设备检查。
检查设备的机械部件是否完好,电气系统是否正常运行,液压系统是否正常工作等。
确保设备的正常运行,以避免因设备故障引发的安全事故。
3. 人员培训在水泥搅拌桩施工中,每个参与施工的人员都必须接受专业培训。
培训内容包括水泥搅拌桩的施工原理、操作技术、安全注意事项等。
培训的目的是提高施工人员的操作技能,并增强他们的安全意识。
4. 个人防护装备在进行水泥搅拌桩施工时,每个施工人员都必须佩戴适当的个人防护装备。
这包括安全帽、安全鞋、手套、耳罩等。
个人防护装备的使用可以降低因意外事故造成的伤害,并确保施工人员的安全。
5. 施工现场管理施工现场应设立限制区域,并设置明显的警示标志。
只有得到许可的人员才能进入施工区域。
在施工过程中,应有专门的人员负责现场安全管理,并定期进行巡检。
如果发现安全隐患,应立即采取措施解决。
6. 施工操作注意事项在进行水泥搅拌桩施工时,操作人员必须严格按照施工规范和操作指南进行操作。
遵守操作规程,确保操作的准确性和安全性。
在进行混凝土浇筑时,要保持一定的流动速度,并避免混凝土堵塞。
7. 废弃物处理水泥搅拌桩施工完成后,废弃的材料和设备必须得到妥善处理。
废弃物必须按照相关规定进行分类、收集和处理。
废弃物的处理要符合环境保护要求,以确保施工过程中的环境安全。
总之,水泥搅拌桩施工的安全是施工过程中最重要的考虑因素之一。
通过遵守安全操作规程、培训施工人员、使用个人防护装备、施工现场管理和废弃物处理等措施,可以确保水泥搅拌桩施工的安全性。
水泥搅拌桩工程技术交底引言概述:水泥搅拌桩是一种常用的地基处理方法,广泛应用于建筑工程中。
本文将详细介绍水泥搅拌桩工程技术交底的相关内容,包括施工前的准备工作、搅拌桩的施工过程、质量控制要点、安全注意事项以及施工后的验收标准。
一、施工前的准备工作:1.1 地质勘察与设计:进行详细的地质勘察,了解地质情况,确定搅拌桩的设计参数,包括桩径、桩长、桩间距等。
1.2 设备准备:准备好搅拌桩机、输送泵、搅拌站等施工设备,并进行检查和试运行,确保设备正常运转。
1.3 施工方案制定:根据设计要求和施工条件,制定详细的施工方案,包括施工工艺、施工顺序、施工进度计划等。
二、搅拌桩的施工过程:2.1 桩位标定:根据设计要求,在地面上标定桩位,并进行桩位的测量和核对,确保桩位准确无误。
2.2 施工设备安装与调试:将搅拌桩机等施工设备按照设计要求进行安装,并进行调试,确保设备运行正常。
2.3 搅拌桩施工:按照施工方案,进行搅拌桩的施工,包括搅拌桩机的操作、水泥、骨料和水的投料比例控制、搅拌桩机的推进速度控制等。
三、质量控制要点:3.1 搅拌桩强度控制:根据设计要求,进行搅拌桩的强度检测,确保搅拌桩的强度满足设计要求。
3.2 搅拌桩的垂直度控制:通过测量搅拌桩的垂直度,确保搅拌桩的垂直度误差在允许范围内。
3.3 搅拌桩的质量检验:对搅拌桩进行质量检验,包括外观检查、尺寸检查、强度检测等,确保搅拌桩的质量符合要求。
四、安全注意事项:4.1 设备操作安全:操作人员必须熟悉设备的使用方法和操作规程,严格按照操作规程进行操作,确保施工安全。
4.2 施工现场安全:施工现场必须设置明显的安全警示标志,保持施工现场的整洁和通风,防止发生意外事故。
4.3 施工人员安全:施工人员必须穿戴符合要求的个人防护装备,严禁在施工现场吸烟、饮酒等行为,确保施工人员的安全。
五、施工后的验收标准:5.1 外观验收:对搅拌桩的外观进行检查,包括表面平整度、无明显裂缝等,确保外观符合要求。
水泥搅拌桩机安全技术交底HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】水泥土搅拌桩安全技术交底工程名称清远市静福路(清远大道至燕湖大道)道路工程分部分项工程路基处理工种搅拌桩队1.水泥土搅拌桩机操作工、电工、机修工等配套齐全,持证上岗,进入现场必须遵守安全操作规程和安全生产十大纪律,戴安全帽,穿胶水鞋。
2.安装前应按作业方案和对照钻机说明书的要求,详细检查各部位、零配件齐全合格。
不合格或变形、锈蚀的零配件不准使用。
4.桩机应放置坚实平稳,钻杆的中心线偏斜应小于全高的1%。
5.电源线路、电箱接线正确,绝缘可靠,接地牢固,触电保护器灵敏有效,电源容量和导线截面符合桩机说明书和安全用电规范的要求。
6.桩机应装有钻深限位的报警装置。
7.作业前将操纵杆放在空挡位置,启动后应先空运转试验,检查仪表、温度、音响、制动等各项工作正常后,方可作业。
8.搅拌作业时应对准桩位,钻头接触地面,再开动钻杆转动,不得晃动钻杆。
9.如遇卡钻头时,应立即切断电源,停止搅拌作业,未查明原因排除故障前,不准强行启动。
11.施工过程中,如遇机架移动、偏斜或钻头内发生有节奏的响声时,应立即停止搅拌,经处理后,方可继续施工。
12.施工过程中,发现紧固螺栓松时,应立即停机,重新紧固后方可继续作业。
14.施工过程中,应有专人负责电缆,如遇停电,应将各控制器放置零位,切断电源。
15.严禁在高低压架空电线下方作业,移动桩机时必须保持与高压电线的安全距离不小于6m。
17.机械色板安装和使用,应符合三相五线制的要求,接地可靠,触电保护器灵敏有效。
18.作业后,应清洗钻头上的泥土、泥浆。
19.下班时,应将钻头下降接触地面,各部制动住,操纵杆放到空档位置,拉闸切断电源,锁好开关锁。
20.遇大雨、大雾和六级以上大风,应停止施工作业,当风力超过六级或台风警报时,应将机架放倒在地面上。
暴风雨后,必须进行一次全面检查,发现问题,及时处理。
水泥搅拌桩工程技术交底一、工程概述水泥搅拌桩是一种常用的地基处理方法,适合于各种土质条件下的基础加固工程。
本次工程旨在对某建造项目进行地基处理,以提高地基的承载能力和稳定性,确保建造物的安全性和稳定性。
二、工程要求1. 地基处理范围:本次工程的地基处理范围为建造物的基础区域,包括建造物的整个平面范围。
2. 水泥搅拌桩的施工要求:水泥搅拌桩的施工应符合相关的国家标准和规范要求,确保施工质量和工程安全。
3. 施工进度要求:本次工程的施工进度应按照项目计划进行,确保工期的合理安排和工程的及时完成。
三、施工工艺1. 前期准备工作:施工前应进行现场勘测和土质分析,确定搅拌桩的设计参数和施工方案。
同时,应确保施工现场的平整和无障碍物。
2. 设备准备:施工现场应配备必要的搅拌桩设备,包括搅拌桩机、输送泵等。
设备应经过检查和试运行,确保正常工作。
3. 施工步骤:(1) 地面处理:在施工区域进行地面平整和清理,确保施工现场的整洁。
(2) 桩位标定:根据设计要求,在施工区域标定桩位,确定桩的位置和数量。
(3) 钻孔:使用搅拌桩机进行钻孔作业,根据设计要求控制孔深和孔径。
(4) 搅拌桩灌注:在钻孔的同时,通过输送泵将水泥和骨料送入钻孔,搅拌桩灌注至设计高度。
(5) 桩头整平:在搅拌桩灌注完毕后,对桩头进行整平处理,确保桩的平整和垂直度。
(6) 后期处理:施工完毕后,对施工现场进行清理,并进行必要的记录和报告。
四、质量控制1. 施工质量检查:施工过程中应进行质量检查,包括对搅拌桩的孔深、孔径、灌注高度等进行检测,确保符合设计要求。
2. 施工记录:施工过程中应做好施工记录,包括孔深、孔径、灌注高度、施工时间等,以备后期验收和资料归档。
3. 质量验收:施工完毕后应进行质量验收,包括对搅拌桩的外观质量、尺寸精度等进行检测,确保符合相关标准和规范要求。
五、安全措施1. 施工现场安全:施工现场应设置明显的安全警示标志,确保施工现场的安全。
水泥搅拌桩工程技术交底一、工程概述水泥搅拌桩工程是一种常用的地基处理方法,用于增加地基承载力和改善地基的稳定性。
本文将详细介绍水泥搅拌桩工程的技术要点、施工流程以及质量控制等内容。
二、技术要点1. 工程设计要求:根据工程地质调查报告,确定搅拌桩的布置、桩径、桩长、桩间距等参数,并制定相应的施工方案。
2. 设备准备:a. 搅拌桩机:保证设备完好,检查搅拌桩机的振动和搅拌系统是否正常运行。
b. 运输设备:准备足够的运输车辆和相关设备,确保顺利运输水泥、骨料等材料。
c. 检测设备:备齐桩长检测仪、桩径检测仪等设备,用于实时监测搅拌桩的质量。
3. 施工工艺:a. 现场布置:根据设计要求,确定搅拌桩的布置位置,并进行标线。
b. 钻孔:使用搅拌桩机进行钻孔,控制桩孔直径和深度,确保桩孔质量。
c. 搅拌桩灌注:将水泥、骨料等按照一定比例混合,通过搅拌桩机注入桩孔中,并同时搅拌桩机向上抽拔,确保混凝土充实。
d. 检测和记录:使用桩长检测仪、桩径检测仪等设备进行桩长和桩径的实时检测,并记录数据。
e. 后期处理:对搅拌桩进行必要的养护和加固,确保桩体的稳定性和强度。
4. 质量控制:a. 施工人员:施工人员必须持有相关资质证书,熟悉施工工艺和操作规程。
b. 设备检测:定期对搅拌桩机和相关设备进行检测和维护,确保设备的正常运行。
c. 材料质量:水泥、骨料等材料必须符合相关标准,确保施工质量。
d. 施工记录:详细记录搅拌桩的施工参数、检测数据和质量情况,以备后期查验。
三、施工流程1. 施工准备:a. 确定施工区域和布置方案。
b. 检查设备和材料的准备情况。
c. 安排施工人员,明确各自职责和工作流程。
2. 施工操作:a. 根据设计要求,进行现场布置和标线。
b. 使用搅拌桩机进行钻孔操作,控制桩孔直径和深度。
c. 进行搅拌桩灌注,确保混凝土充实。
d. 同时进行桩长和桩径的实时检测。
e. 按照设计要求进行后期处理和养护。
3. 施工质量控制:a. 施工人员必须持有相关资质证书。

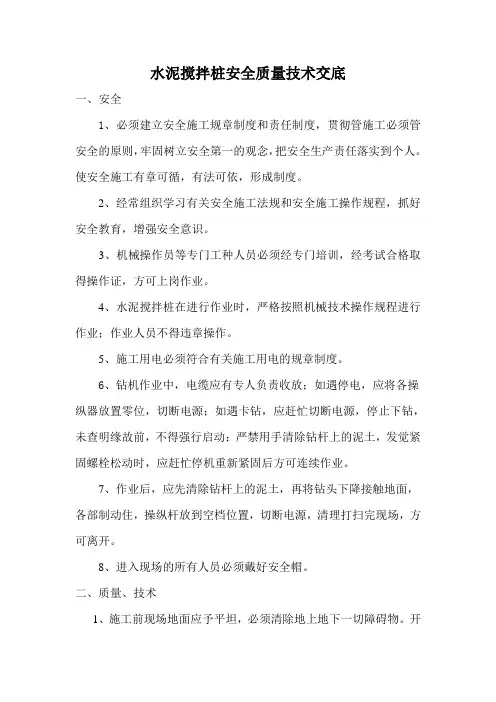

水泥搅拌桩安全质量技术交底一、安全1、必须建立安全施工规章制度和责任制度,贯彻管施工必须管安全的原则,牢固树立安全第一的观念,把安全生产责任落实到个人。
使安全施工有章可循,有法可依,形成制度。
2、经常组织学习有关安全施工法规和安全施工操作规程,抓好安全教育,增强安全意识。
3、机械操作员等专门工种人员必须经专门培训,经考试合格取得操作证,方可上岗作业。
4、水泥搅拌桩在进行作业时,严格按照机械技术操作规程进行作业;作业人员不得违章操作。
5、施工用电必须符合有关施工用电的规章制度。
6、钻机作业中,电缆应有专人负责收放;如遇停电,应将各操纵器放置零位,切断电源;如遇卡钻,应赶忙切断电源,停止下钻,未查明缘故前,不得强行启动;严禁用手清除钻杆上的泥土,发觉紧固螺栓松动时,应赶忙停机重新紧固后方可连续作业。
7、作业后,应先清除钻杆上的泥土,再将钻头下降接触地面,各部制动住,操纵杆放到空档位置,切断电源,清理打扫完现场,方可离开。
8、进入现场的所有人员必须戴好安全帽。
二、质量、技术1、施工前现场地面应予平坦,必须清除地上地下一切障碍物。
开机前必须调试,检查桩机运转和输料管畅通情形。
2、认真明白得熟悉设计图纸,领会设计图纸意图,严格按照设计要求、技术规范和质量标准进行施工。
3、工程所用的水泥在使用前,必须通过试验合格确定。
4、原材进购必须有出厂质量证明书方可进购,进场后必须进行质量检验合格后方可使用。
5、施工中要严格按照设计的水灰比,不得随意改变。
6、必须按照设计的桩位桩径、桩长和桩数施工。
桩位偏差不得超过5cm,桩径偏差不得超过2cm,桩长不得小于设计值,垂直度偏差不得超过1.5%。
7、灰浆应搅拌平均,加筛过滤,现制现用,不得离析,压浆前应在搅拌机中不断搅拌。
若停置时刻过长,不得使用。
搅拌机必须配有浆体流量计施工中应严格操纵灰浆用量。
8、施工中钻杆应匀速旋转、提升,确保桩体连续、平均;同时下沉和提升速度要严格按照要求。
水泥搅拌桩工程技术交底一、工程概述水泥搅拌桩工程是一种常见的地基处理方法,适合于土质较差、承载力较低的地区。
本文将详细介绍水泥搅拌桩工程的技术要点和施工流程,以确保工程质量和安全。
二、技术要点1. 工程准备在进行水泥搅拌桩施工前,需要进行详细的地质勘察和设计分析,确定桩位和桩径。
同时,要准备好必要的施工设备和材料,包括搅拌机、钢筋、水泥、砂、石等。
2. 施工方案根据设计要求和地质条件,制定合理的施工方案。
包括桩的布置、桩长、桩径、桩间距等参数的确定,以及搅拌桩的施工顺序和方法。
3. 施工工艺(1)桩位标定:根据设计要求,在地面上标定桩位,并进行桩位的检查和调整。
(2)钻孔:使用搅拌机进行钻孔,根据设计要求控制钻孔的深度和直径,同时要注意钻孔过程中的稳定性和垂直度。
(3)搅拌注浆:在钻孔的同时进行搅拌和注浆,将水泥、砂、石和水按一定比例混合,并通过搅拌机注入钻孔中,确保充实度和强度。
(4)钢筋布置:在搅拌注浆完成后,将预埋的钢筋按设计要求布置在桩内,并与桩身充分连接。
(5)桩顶处理:对桩顶进行修整,确保桩顶平整、垂直度符合要求,并进行必要的检查和测试。
4. 质量控制在施工过程中,要严格按照设计要求和规范进行施工,确保每一个环节的质量。
特殊注意以下几个方面的控制:(1)钻孔的深度和直径控制;(2)搅拌注浆的比例和充实度控制;(3)钢筋的布置和连接质量控制;(4)桩顶的修整和垂直度控制。
三、施工流程1. 工程准备(1)进行地质勘察和设计分析,确定桩位和桩径。
(2)准备施工设备和材料。
2. 施工方案制定(1)根据设计要求和地质条件,制定合理的施工方案。
3. 施工工艺(1)桩位标定。
(2)钻孔。
(3)搅拌注浆。
(4)钢筋布置。
(5)桩顶处理。
4. 质量控制(1)钻孔的深度和直径控制。
(2)搅拌注浆的比例和充实度控制。
(3)钢筋的布置和连接质量控制。
(4)桩顶的修整和垂直度控制。
四、安全注意事项1. 工地安全在施工现场要设置明显的安全警示标志,保持施工现场整洁,设置安全通道和防护网,确保工人和设备的安全。
水泥搅拌桩施工技术交底、安全交底1. 概述水泥搅拌桩是一种常用的地基处理方法,常用于土壤稳定、加固基础等工程中。
本篇文档将重点介绍水泥搅拌桩的施工技术和安全事项。
2. 施工技术2.1 设备准备在进行水泥搅拌桩施工之前,首先需要准备好以下设备: - 搅拌桩机:用于将水泥、水和土壤充分混合。
- 备料设备:用于储存水泥、水和土壤,并保持合适的比例。
- 钢管:用于将混合物注入土壤中。
- 仪器设备:包括压力计、温度计等,用于监测施工过程中的参数。
2.2 施工步骤水泥搅拌桩的施工步骤主要包括以下几个方面:2.2.1 确定施工地点在进行水泥搅拌桩施工之前,需要先确定施工地点。
施工地点应符合相关设计要求,并经过专业人士的勘察和评估。
2.2.2 设计搅拌桩参数根据工程的需要,设计搅拌桩的参数,包括直径、长度和间距等。
这些参数将根据土壤的类型及工程的要求确定。
2.2.3 现场安装设备在施工现场设置和安装搅拌桩机和备料设备等设备,并进行必要的调试和检查,确保设备的正常运行。
2.2.4 混合与注入将预先准备好的水泥、水和土壤按照一定的比例放入备料设备中进行混合。
混合均匀后,使用搅拌桩机将混合物注入到土壤中,形成搅拌桩。
2.2.5 施工质量控制在施工过程中,应严格控制施工质量,避免出现问题。
使用仪器设备对施工过程中的参数进行实时监测,并及时调整施工参数。
保证水泥搅拌桩施工质量。
2.3 施工注意事项水泥搅拌桩施工过程中需要注意以下几点:•搅拌桩施工前,应对施工地点进行勘察,确保符合设计要求。
•施工现场应设置明显的警示标志,确保工人和设备的安全。
•设备操作人员应进行必要的培训,并持证上岗。
•施工过程中应注意处理与周围管道、地下设施等的交叉干扰。
•施工现场应保持整洁,定期清理积存物,防止意外事故的发生。
•施工过程中应遵循相关操作规程,确保施工的安全和质量。
3. 安全交底在水泥搅拌桩施工前,施工方应进行安全交底,确保工人了解施工现场的安全规范和操作要求。
水泥搅拌桩安全交底1. 简介水泥搅拌桩是在土壤中钻孔后注入水泥浆体并进行搅拌,然后将紧实的土壤与水泥浆体混合形成桩体的一种施工方法。
为了保证水泥搅拌桩施工的安全性,必须进行安全交底。
2. 作业人员安全意识2.1 工作前的准备在进行水泥搅拌桩施工前,作业人员需要做好以下准备工作: - 确保自己身体健康、无疲劳、无病痛等影响工作安全的因素。
- 确认是否具备施工所需的专业技能和培训经历,并获得相关证书。
- 检查施工设备和工具是否完好,如搅拌机、泵车、钻机等设备是否正常运转。
- 熟悉施工图纸、工艺规程和施工安全操作规程。
2.2 施工现场安全施工现场是水泥搅拌桩作业的核心区域,作业人员必须重视施工现场的安全问题: - 搭建必要的警示标识和标志牌,提醒他人注意施工区域。
- 清理施工现场,确保平整无障碍物。
- 划定作业区域和安全通道,做好交通疏导工作。
- 配备必要的安全防护设备,如安全帽、安全鞋、手套等,并正确佩戴。
2.3 安全操作规范施工过程中,作业人员必须遵守安全操作规范: - 严格按照工艺流程和操作规程进行施工,不得擅自更改工艺。
- 合理分配施工人员,避免人员过多或过少造成的安全隐患。
-操作施工设备时要细心、耐心,保持专注。
- 严禁在施工过程中穿插其他工作任务,避免分散注意力。
3. 施工设备安全操作3.1 搅拌机操作搅拌机是水泥搅拌桩施工的关键设备,正确操作搅拌机能够提高施工效率和安全性: - 操作人员必须熟悉搅拌机的使用方法和操作要点。
- 在使用搅拌机前,应进行设备检查,确保设备状态良好。
- 在操作搅拌机时,应保持平稳、连贯的搅拌动作,避免突然停止或减速。
3.2 泵车操作泵车是将水泥浆体输送到钻孔中的设备,正确操作泵车可以保证施工效率和输送质量: - 操作人员必须熟悉泵车的使用方法和操作要点,了解泵车的工作原理。
- 在使用泵车前,应进行设备检查,确保设备正常运转。
- 在操作泵车时,应注意调节合适的泵送速度和压力,避免过高或过低。
水泥搅拌桩施工技术交底4篇【第1篇】水泥搅拌桩施工平安技术交底交底内容:一、水泥搅拌桩施工1、施工前必需首先明确地下管线位置,并且在施工时注重庇护。
施工过程中既有设备禁止破坏。
发觉有电缆、管道等设备时应准时请示上级领导,并做好防护。
2、全部进场人员,必需举行严格的平安工作教导培训,经教导培训合格后方可上岗工作。
3、操作人员严禁酒后操作机械、机具等设备。
4、施工机械操作人员严格遵守平安规程,文明驾驶。
严禁机械带病运转、超负荷作业,工作视线不清晰时不得作业。
5、夜间施工,必需设照明设施并保证足够的亮度。
设置照明设施时必需由专职电工操作,严禁非专业人员野蛮作业。
6、要按规定设好防护,防护人员要持证上岗,配发特地的防护衣,并应佩带显然标志,并由专人不定时检查。
7、施工机械进入施工现场,必需有机械合格证、年检证,机械操必需有操作证。
8、机械设备使用前应检查各部位零配件是否齐全有效,并举行试运转,确认平安后方可使用。
9、各种机械不准超载运行,运行中发觉有异声或电机过热(超过电机铭牌规定温度)应停机检修、或降温,严禁在运行中检修、保养。
10、打桩机挪动,须经施工负责人同意,由专人协作和指挥。
11、现场暂时存放的施工材料(水泥、机具等)要做好“三防”(防雨水湿润、防火、防盗)工作,夜间派专人巡查现场。
12、用电管理和机械设备使用管理(1)现场设两名专业电工负责安装、维护和管理用电设备,严禁无关人员任意拆、改用电线路。
(2)严禁使用裸线,电缆线破皮三处以上,不得投入使用。
雨天电缆线破皮处必需用防水绝缘胶布处理,电缆线铺设要防砸、防碾压、防止电线冻结在冰雪之中。
大风雪后,应对用电线路举行检查,防止断线造成触电事故。
(3)设备每星期检修一次。
设备的检查,必需在开机前由司机试开机,确认设备使用正常,才干使用,平安员每星期对现场的全部设备全面检查,发觉存在的隐患,必需立刻指定专人整改,平安隐患整改复检合格后,才干使用。
(4)严格执行“一人一机”制度,机械保管人员要坚守岗位,看守好设备,并作好相应的记录。
水泥搅拌桩工程技术交底引言概述:水泥搅拌桩是一种常见的地基处理技术,广泛应用于建筑、桥梁、高速公路等工程中。
本文将对水泥搅拌桩工程技术进行详细阐述,包括搅拌桩的工作原理、施工工艺、质量控制和施工注意事项。
一、搅拌桩的工作原理1.1 搅拌桩的定义和分类水泥搅拌桩是一种利用旋转搅拌器将水泥与土壤搅拌均匀形成桩体的地基处理技术。
根据桩体形成方式的不同,搅拌桩可分为全长搅拌桩和局部搅拌桩两种类型。
1.2 搅拌桩的施工原理搅拌桩的施工原理是通过旋转搅拌器将水泥与土壤充分混合,形成均匀的桩体。
在施工过程中,搅拌桩机通过旋转搅拌器的同时,逐渐下降,直至达到设计要求的桩长。
搅拌桩施工完成后,桩体内的水泥与土壤会发生化学反应,形成强度较高的桩体。
1.3 搅拌桩的优点和适用范围搅拌桩具有施工速度快、工艺简单、成本低等优点。
同时,搅拌桩适用于各种土质条件,包括软土、淤泥、砂土等。
搅拌桩还可以用于地基加固、抗液化处理、承台基础等工程中。
二、搅拌桩的施工工艺2.1 前期准备工作搅拌桩施工前,需要进行必要的前期准备工作,包括确定施工方案、制定施工计划、准备施工机械和材料等。
同时,还需要对施工现场进行勘测和平整,确保施工的顺利进行。
2.2 施工操作步骤搅拌桩的施工操作包括以下几个步骤:首先,确定桩位,标定桩长和桩径;然后,安装搅拌桩机,进行试桩;接着,进行正式施工,按照设计要求进行搅拌桩的形成;最后,对施工质量进行检查和验收。
2.3 施工质量控制搅拌桩的施工质量控制是保证工程质量的关键。
在施工过程中,需要严格按照设计要求进行操作,确保搅拌桩的桩径、桩长和强度等指标符合要求。
同时,还需要进行现场质量检测和监控,及时发现和处理施工中的质量问题。
三、搅拌桩施工的注意事项3.1 施工现场安全搅拌桩施工现场存在一定的安全风险,需要采取相应的安全措施。
施工人员应穿戴好安全防护装备,严禁在搅拌桩机旋转时接近机器。
同时,还需要对施工现场进行合理划分,确保施工安全。
水泥搅拌桩施工技术交底、安全交底1. 前言水泥搅拌桩是当前普遍应用于基础建设领域的灌注桩之一,其优点在于桩身密实度高、结构坚固、施工便捷、适用性强等方面,因此被广泛应用于建筑、桥梁、港口、道路等领域。
然而,在施工过程中,如果不严格遵循相关规范和要求,就会存在安全隐患,从而可能给建设者和使用者带来损失和危险。
因此,本文将介绍水泥搅拌桩施工技术及其安全要求,以便读者加深对该领域的认识和理解。
2. 水泥搅拌桩施工技术2.1 施工前准备在施工前,应进行全面的场地勘探和地质勘察,了解地形、岩土层、地下水位、周边建筑物和管线等情况,评估施工可能面临的难度和风险。
同时,还应准备好施工用的设备和工具,包括搅拌机、钻孔机、吊车、钢筋、模板等。
对于环境和设备方面的限制,需要做出合理的安排和布置。
2.2 施工实施2.2.1 钻孔2.2.1.1 钻头选择:钻头应选用符合要求的硬度和耐磨性能的合适型号,带有水管的钻头必须做好目视观测和记录井筒深度的工作。
2.2.1.2 钻孔深度:钻孔深度应按设计要求,通过现场地质勘探资料和施工过程监测资料确定。
同时,在孔壁疏松层中孔内要注入适量水泥浆,有效避免土层塌方及渗水流入孔洞。
2.2.1.3 钻孔直径:钻孔直径应根据施工技术要求和设计要求确定,不能超过规定范围。
2.2.2 搅拌2.2.2.1 搅拌机选择:搅拌机应选用满足设备技术规程和技术标准的标准化设备,且具有良好的搅拌效果。
2.2.2.2 搅拌水泥浆配比:在搅拌时要准确控制水泥、砂、水的配比,确保搅拌出的浆料密实、均匀、无杂质。
2.2.2.3 搅拌时间:搅拌时间应达到要求,否则会影响水泥搅拌桩的强度和质量。
2.2.2.4 端口安装:在搅拌机出口端安装好塞板(门)和插斗,避免水泥浆流入错孔。
2.2.3 浇筑2.2.3.1 浇筑高度:中空段与注浆层高度应符合设计规定,非中空段使用各段搭接或打包的方式固定。
2.2.3.2 浇筑速度:浇筑速度应稳定,不能过快或过慢,以免影响水泥搅拌桩的质量。
水泥搅拌桩施工技术交底㈠、施工先期准备1、除去地表下各种阻挡物(包括人防工程、建筑垃圾、地下管线、电缆等)。
2、进场道路畅达,将施工用水、电接至施工现场。
3、组织资料进场,进场水泥必定具备出厂合格证,并经现场取样送试验室复检合格,存放场所要充分满足施工需要,现场布局合理。
㈡、测放桩位1、施工前,第一依照轴线交织点坐标用全站仪定出轴线。
2、依照桩位平面图及主要轴线,用经纬仪定向,钢尺量距,确定桩位。
3、引出主要控制点于施工现场不易碾压的地址,用混凝土固定保留。
4、测量现场所面标高,确定桩顶标高。
对桩位进行编号,以利于施工管理和资料整理。
5、设备进场后,按设计要求,在不同样地址依照不同样桩进步行工艺性试验桩的施工,确定下沉及提升速度、水灰比、浆泵工作压力、每米水泥浆用量情况等工艺参数,认识地质情况,待参数确定后再进行工程桩施工。
㈢、施工工艺流程1、桩机就位:检查钻杆长度,钻头直径,将桩机移到指定地址对好桩位。
2、拌制固化剂浆液:深层搅拌机搅拌下沉的同时,后台开始依照掺入比及水灰比等拌制固化剂浆液,水泥浆经充分搅拌均匀待压浆前将浆液倒入集料斗中。
3、喷搅下沉:开启深层搅拌机主电机,桩机钻杆垂直下沉,下沉速度-1.2m 分,下沉过程中,工作电流不大于额定值,随时观察设备运行及地层变化情况,钻头下沉至设计深度。
4、搅拌提升:深层搅拌机下沉到达设计深度,略停后搅拌提升。
提升过程中向来保持送浆连续,中间不得中止。
如有中止应进行办理。
5、重复搅拌下沉:重复上一次作业。
每根桩均要进行复搅复喷。
6、移位:桩机移至进行下一桩位,重复进行上述步骤的施工。
㈣、质量保证措施1、施工现场早先予以平展,不得回填杂填土或生活垃圾。
2、施工前依照设计要求进行工艺性试验,确定出各项施工参数,施工过程中严格按设计及工艺要求进行。
当桩周为成层土时,对付相对软弱土层增加搅拌次数或增加水泥掺量。
依照试桩时确定的灰浆稠度、控制喷浆、搅拌提升速度及重复搅拌时的下沉和提升速度等技术参数精心组织施工。
水泥搅拌桩施工安全技术交底(完整版)范本1:一、搅拌桩施工的概述1.1 搅拌桩施工的定义和目的1.2 搅拌桩施工的需求和适用范围1.3 搅拌桩施工的基本原理和工作流程二、搅拌桩施工的准备工作2.1 工程前期调查和设计2.2 材料和设备的准备2.3 周边环境的评估和控制措施2.4 施工人员的培训和安全意识教育三、搅拌桩施工的安全技术要求3.1 施工现场的安全防护要求3.2 搅拌桩设备的安全操作要求3.3 施工人员的个人防护措施3.4 施工中的应急预案和事故处理措施四、搅拌桩施工的施工流程和方法4.1 施工前的准备工作4.2 搅拌桩的混合材料和混合比例4.3 搅拌桩的施工工艺和技术要求4.4 搅拌桩施工后的验收和质量控制措施五、搅拌桩施工的质量控制和监督检验5.1 施工过程中的质量控制措施5.3 搅拌桩施工后的质量保证和维护要求六、搅拌桩施工的安全风险和控制措施6.1 施工现场的常见安全风险及其控制措施6.2 搅拌桩设备的安全风险及其控制措施6.3 施工人员的安全风险及其控制措施七、附件7.1 搅拌桩施工的图纸和设计文件7.2 相关标准和规范7.3 施工设备和材料的清单和说明7.4 安全教育培训材料和记录八、法律名词及注释8.1 建筑法律相关名词及注释8.2 安全生产法律相关名词及注释8.3 土木工程法律相关名词及注释范本2:一、水泥搅拌桩施工安全技术交底的目的1.1 在搅拌桩施工过程中确保工人的安全1.2 减少施工事故和人身伤害的发生1.3 提高施工质量和工程效益二、施工前的准备工作2.1 进行详细的施工前调查和设计2.2 准备好必要的材料和设备2.3 对施工现场进行周边环境的评估2.4 对施工人员进行安全教育和培训三、施工过程中的安全技术要求3.1 施工现场的安全防护要求3.2 搅拌桩设备的安全操作要求3.3 施工人员的个人防护措施3.4 施工中的应急预案和事故处理措施四、施工流程和方法4.1 施工前的准备工作和施工方案4.2 搅拌桩的混合材料和混合比例4.3 搅拌桩的施工工艺和技术要求五、质量控制和监督检验5.1 施工过程中的质量控制措施5.3 搅拌桩施工后的质量保证和维护要求六、安全风险和控制措施6.1 施工现场的常见安全风险及其控制措施6.2 搅拌桩设备的安全风险及其控制措施6.3 施工人员的安全风险及其控制措施七、附件7.1 搅拌桩施工的图纸和设计文件7.2 相关标准和规范7.3 施工设备和材料的清单和说明7.4 安全教育培训材料和记录八、法律名词及注释8.1 建筑法律相关名词及注释8.2 安全生产法律相关名词及注释8.3 土木工程法律相关名词及注释。
水泥搅拌桩安全技术交底
工程名称昆明枢纽东南环线工程工程部位路基软基处理
分项工程
水泥搅拌桩里程DK59+270~DK59+630 名称
交底内容:
一、搅拌机安全操作
1.作业前,检查搅拌机的传动部分,工作装置、防护装置等均应牢固可靠,操作灵活。
起动后,先
经空运转,检查搅拌叶旋转方向正确,方可加料加水进行搅拌。
大齿圈、皮带轮等部位,应设防护罩及
防护装置。
2.运转中不得用手或木棒等伸进搅拌筒内或在筒口清理泥浆。
3.作业中,如发生故障不能继续运转时,应立即切断电源,机器停稳后,再将筒内泥浆清理出,进
行检修排除故障。
4.作业后,应做好搅拌机内外的清理、保养及场地的清洁工作。
二、施工现场用电管理安全
1、用电作业人员必须持证上岗。
2、接引电源工作,必须由维护班组电工进行,并应设专人监护;
3、施工用电用毕后,应由施工现场用电负责人通知维护班组,进行拆除;
4、严禁非电工拆除电气设备,严禁乱拉乱接电源;
5、配电室和现场的开关箱、开关柜应加锁,必须做到“一机、一闸、一箱、一锁、一漏”;
6、电气设备明显部位应设“严禁靠近,以防触电”的标志;
7、接地装置应定期检查;
8、施工现场大型用电设备、大型机具等,应有专人进行维护和管理。
三、防雷安全
1.施工现场内的所有防雷装置的冲击接地电阻值不大于30Ω。
2.各施工机械的防雷引下线可利用该设备金属结构体,但应保证电气连接。
3.机械设备上的避雷针(接闪器)长度应为1~2m。
4.安装避雷针的机械设备所用动力、控制、照明、信号及通信等线路,应采用钢管敷设。
并将钢
管与机械设备的金属结构体作电气连接。
补充内容:
1.在施工前先对施工场地进行碾压平整,已防机械行走发生事故。
2.水泥搅拌桩施工后28天内不得有任何施工机械上面行走。
接底人复核人接受交底人交底日期
作业班组
人员签名。
