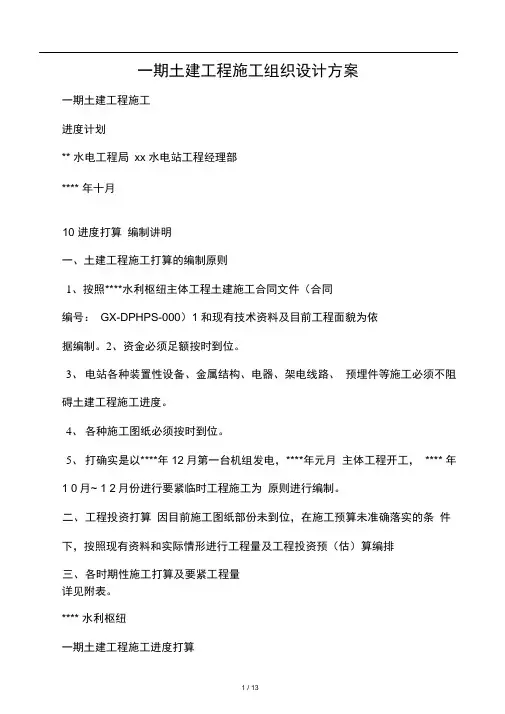

某水利枢纽一期土建工程施工组织设计方案
- 格式:doc
- 大小:50.50 KB
- 文档页数:16
一期土建工程施工组织设计方案一期土建工程施工进度计划** 水电工程局xx 水电站工程经理部**** 年十月10 进度打算编制讲明一、土建工程施工打算的编制原则1、按照****水利枢纽主体工程土建施工合同文件(合同编号:GX-DPHPS-000)1 和现有技术资料及目前工程面貌为依据编制。
2、资金必须足额按时到位。
3、电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不阻碍土建工程施工进度。
4、各种施工图纸必须按时到位。
5、打确实是以****年12月第一台机组发电,****年元月主体工程开工,**** 年1 0月~ 1 2月份进行要紧临时工程施工为原则进行编制。
二、工程投资打算因目前施工图纸部份未到位,在施工预算未准确落实的条件下,按照现有资料和实际情形进行工程量及工程投资预(估)算编排三、各时期性施工打算及要紧工程量详见附表。
**** 水利枢纽一期土建工程施工进度打算**** 水利枢纽主体工程于1993年9 月正式开工,至1998 年5 月已完成工程的要紧面貌及工程量有:右岸1#、2#接头砼重力坝已达▽ 99~101m高程,3#~6#闸墩已到▽ 97.5m高程,2#~6#孔堰面、护坦已浇完,厂房主机间底板已浇筑1m厚的砼,安装间底板已覆盖0.3m 厚的砼,1#、2#导墙有的已达到设计高程,船闸上游导墙及靠船墩已完成。
总共完成土石方开挖(或填筑)约87.05 x 104m,清淤2.53 x 104m,钢筋制安1182t,砼浇筑约12.45 x 104m3灌浆13086m。
1995 年5 月后由于种种缘故工程被迫停工,1997年 1 1月复工, 1 998年5月再次停工。
现通过多方的共同努力,** 水利枢纽重新建设的条件差不多具备,业要紧求大埔水利枢纽尽快投产发电,即利用二期上游围堰进行挡水发电。
按照这一建设方案,编制本工程施工进度打算。
1 施工进度操纵性安排一期工程操纵性进度打算安排如下:**** 年12 月底往常做好重新施工的各项预备工作,**** 年 1 月 1 日开浇砼,**** 年4月底厂房下闸,**** 年11 月截流,**** 年12月底1#机组投产发电。

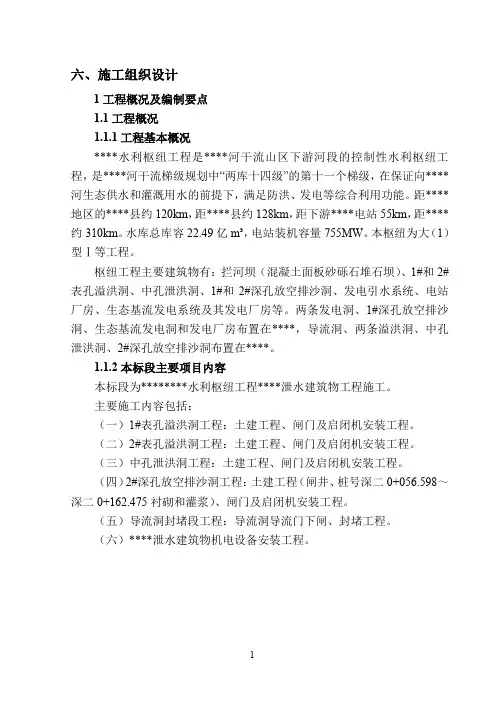

六、施工组织设计1工程概况及编制要点1.1工程概况1.1.1工程基本概况****水利枢纽工程是****河干流山区下游河段的控制性水利枢纽工程,是****河干流梯级规划中“两库十四级”的第十一个梯级,在保证向****河生态供水和灌溉用水的前提下,满足防洪、发电等综合利用功能。
距****地区的****县约120km,距****县约128km,距下游****电站55km,距****约310km。
水库总库容22.49亿m³,电站装机容量755MW。
本枢纽为大(1)型Ⅰ等工程。
枢纽工程主要建筑物有:拦河坝(混凝土面板砂砾石堆石坝)、1#和2#表孔溢洪洞、中孔泄洪洞、1#和2#深孔放空排沙洞、发电引水系统、电站厂房、生态基流发电系统及其发电厂房等。
两条发电洞、1#深孔放空排沙洞、生态基流发电洞和发电厂房布置在****,导流洞、两条溢洪洞、中孔泄洪洞、2#深孔放空排沙洞布置在****。
1.1.2本标段主要项目内容本标段为********水利枢纽工程****泄水建筑物工程施工。
主要施工内容包括:(一)1#表孔溢洪洞工程:土建工程、闸门及启闭机安装工程。
(二)2#表孔溢洪洞工程:土建工程、闸门及启闭机安装工程。
(三)中孔泄洪洞工程:土建工程、闸门及启闭机安装工程。
(四)2#深孔放空排沙洞工程:土建工程(闸井、桩号深二0+056.598~深二0+162.475衬砌和灌浆)、闸门及启闭机安装工程。
(五)导流洞封堵段工程:导流洞导流门下闸、封堵工程。
(六)****泄水建筑物机电设备安装工程。
123456789101.1.4水文气象和工程地质条件1.1.4.1水文气象水文:拟建公路位于****河流域地处********南部,****盆地西南边缘,曾是****河的第一大支流。
该河发源于****,由西南流向东北,流经****地区的****、塔什库尔干、****(****)、****、****、****、****等县,最后进入****地区的****县境内,与****河汇合后形成****河。
一期土建工程施工组织设计方案一期土建工程施工进度计划**水电工程局xx水电站工程经理部****年十月10进度打算编制讲明一、土建工程施工打算的编制原则1、按照****水利枢纽主体工程土建施工合同文件(合同编号:GX-DPHPS-0001)和现有技术资料及目前工程面貌为依据编制。
2、资金必须足额按时到位。
3、电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不阻碍土建工程施工进度。
4、各种施工图纸必须按时到位。
5、打确实是以****年12月第一台机组发电,****年元月主体工程开工,****年10月~12月份进行要紧临时工程施工为原则进行编制。
二、工程投资打算因目前施工图纸部份未到位,在施工预算未准确落实的条件下,按照现有资料和实际情形进行工程量及工程投资预(估)算编排。
三、各时期性施工打算及要紧工程量详见附表。
****水利枢纽一期土建工程施工进度打算****水利枢纽主体工程于1993年9月正式开工,至1998年5月已完成工程的要紧面貌及工程量有:右岸1#、2#接头砼重力坝已达▽99~101m高程,3#~6#闸墩已到▽97.5m高程,2#~6#孔堰面、护坦已浇完,厂房主机间底板已浇筑1m厚的砼,安装间底板已覆盖0.3m厚的砼,1#、2#导墙有的已达到设计高程,船闸上游导墙及靠船墩已完成。
总共完成土石方开挖(或填筑)约87.05×104m3,清淤2.53×104m3,钢筋制安1182t,砼浇筑约12.45×104m3,灌浆13086m。
1995年5月后由于种种缘故工程被迫停工,1997年11月复工,1998年5月再次停工。
现通过多方的共同努力,**水利枢纽重新建设的条件差不多具备,业要紧求大埔水利枢纽尽快投产发电,即利用二期上游围堰进行挡水发电。
按照这一建设方案,编制本工程施工进度打算。
1施工进度操纵性安排一期工程操纵性进度打算安排如下:****年12月底往常做好重新施工的各项预备工作,****年1月1日开浇砼,****年4月底厂房下闸,****年11月截流,****年12月底1#机组投产发电。
一期土建工程施工进度计划** 水电工程局大埔水电站工程经理部二O XX年十月10 进度计划编制说明一、土建工程施工计划的编制原则1、根据****水利枢纽主体工程土建施工合同文件(合同编号:GX-DPHPS-000)1 和现有技术资料及目前工程面貌为依据编制。
2、资金必须足额按时到位。
3、电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不影响土建工程施工进度。
4、各种施工图纸必须按时到位。
5、计划是以20xx年12月第一台机组发电,20xx年元月主体工程开工,20xx年10月~12月份进行主要临时工程施工为原则进行编制。
二、工程投资计划因目前施工图纸部份未到位,在施工预算未准确落实的条件下,根据现有资料和实际情况进行工程量及工程投资预(估)算编排。
三、各阶段性施工计划及主要工程量详见附表。
**** 水利枢纽一期土建工程施工进度计划****水利枢纽主体工程于19xx年9月正式开工,至19xx年5月已完成工程的主要面貌及工程量有:右岸1#、2#接头砼重力坝已达▽ 99~101m高程,3〜6闸墩已到^ 97.5 m高程,2#~6#孔堰面、护坦已浇完,厂房主机间底板已浇筑1 m厚的砼,安装间底板已覆盖0.3m厚的砼,1#、2#导墙有的已达到设计高程,船闸上游导墙及靠船墩已完成。
总共完成土石方开挖(或填筑)约87.05 X 104m,清淤2.53 00切,钢筋制安1182t,砼浇筑约12.45 X 10质,灌浆xxxx年5月后由于种种原因工程被迫停工,19xx 年11月复工,19xx年5月再次停工。
现经过多方的共同努力,**水利枢纽重新建设的条件已经具备,业主要求大埔水利枢纽尽快投产发电,即利用二期上游围堰进行挡水发电。
根据这一建设方案,编制本工程施工进度计划。
1施工进度控制性安排一期工程控制性进度计划安排如下:20xx年12月底以前做好重新施工的各项准备工作,20xx年1月1日开浇砼,20xx年4月底厂房下闸,20xx 年11 月截流,20xx 年12 月底1#机组投产发电。
水利枢纽一期工程施工组织设计(3)****水利枢纽一期工程施工组织设计文件编号:DP-QP-09-01版本号: A分发号:控制要求:**水电工程局大埔水电站工程经理部二○○○年十月批准:时间:审核:时间:校核:时间:时间:二○○○年十月目录1工程概况、编制说明、施工准备2施工总平面布置3主体工程施工技术措施3.1厂坝土石方工程施工技术措施3.2厂坝砼浇筑工程施工技术措施3.3灌浆工程施工技术措施3.4金属结构制安及机组安装工程施工技术措施3.5导截流工程施工技术措施3.6其它工程施工技术措施4施工机械进场计划5工程质量、安全生产保证措施6工期保证措施7高温、冬季、雨季施工措施8文明施工、减少扰民、降低环境污染措施9工程保修措施10 进度计划11 劳动力计划表1 编制说明、工程概况、施工准备1.1 编制说明(1)本文是根据****水利枢纽主体工程土建施工合同文件(合同编号:GX—DPHPS—0001)和目前工程面貌及国家颁布的水电站工程施工技术规范、工程局ISO质量体系文件的有关规定来编制的。
(2)投资资金必须足额按时到位。
(3)电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不影响土建工程施工进度。
(4)本施工组织设计是以2001年元月主体工程开工,2002年11月进行截流,2002年12月第一台机组发电为目标进行编制。
(5)各种施工图纸必须按时到位。
(6)工程投资计划:因目前施工图纸部份未到位,在施工预算未准确落实的条件下,根据现有资料和实际情况进行工程量及工程投资预(估)算编排。
1.2 工程概况1.2.1 说明****水利枢纽主体工程于是1993年9月正式开工,至1998年5月已完成工程的主要面貌及工程量有:右岸1#、2#接头砼重力坝已到▽99~101m高程,3#~6#闸墩已到▽97.5 m高程,厂房主机间底板已浇筑1 m厚的砼,安装间底板已覆盖0.3m厚的砼,1#、2#导墙有的已达到设计高程,船闸上游导墙及靠船墩已完成。
目录第一章工程概况 ................................................................................ 错误!未定义书签。
1.1工程概况................................................................................................... 错误!未定义书签。
1.2水文气象和工程地质.............................................................................. 错误!未定义书签。
1.3对外交通条件........................................................................................... 错误!未定义书签。
第二章施工总平面布置...................................................................... 错误!未定义书签。
2.1施工总平面布置原则.............................................................................. 错误!未定义书签。
2.2风水电及通讯系统 .................................................................................. 错误!未定义书签。
2.3场内施工道路........................................................................................... 错误!未定义书签。
****水利枢纽 一期土建工程施工
进 度 计 划
**水电工程局大埔水电站工程经理部 二○○○年十月
10 进度计划 编制说明 一、土建工程施工计划的编制原则 1、根据****水利枢纽主体工程土建施工合同文件(合同编号:GX-DPHPS-0001)和现有技术资料及目前工程面貌为依据编制。 2、资金必须足额按时到位。 3、电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不影响土建工程施工进度。 4、各种施工图纸必须按时到位。 5、计划是以 12月第一台机组发电, 元月主体工程开工, 10月~12月份进行主要临时工程施工为原则进行编制。 二、工程投资计划 因目前施工图纸部份未到位,在施工预算未准确落实的条件下,根据现有资料和实际情况进行工程量及工程投资预(估)算编排。 三、各阶段性施工计划及主要工程量 详见附表。
****水利枢纽 一期土建工程施工进度计划 ****水利枢纽主体工程于 9月正式开工,至 5月已完成工程的主要面貌及工程量有:右岸1#、2#接头砼重力坝已达▽99~101m高程,3#~6#闸墩已到▽97.5 m高程,2#~6#孔堰面、护坦已浇完,厂房主机间底板已浇筑1 m厚的砼,安装间底板已覆盖0.3m厚的砼,1#、2#导墙有的已达到设计高程,船闸上游导墙及靠船墩已完成。总共完成土石方开挖(或填筑)约87.05×104m3,清淤2.53×104m3,钢筋制安1182t,砼浇筑约12.45×104m3,灌浆13086m。 5月后由于种种原因工程被迫停工, 11月复工, 5月再次停工。现经过多方的共同努力,**水利枢纽重新建设的条件已经具备,业主要求大埔水利枢纽尽快投产发电,即利用二期上游围堰进行挡水发电。根据这一建设方案,编制本工程施工进度计划。 1 施工进度控制性安排 一期工程控制性进度计划安排如下: 12月底以前做好重新施工的各项准备工作, 1月1日开浇砼, 4月底厂房下闸, 11月截流, 12月底1#机组投产发电。 2 分项施工进度计划安排 2.1 准备工程 为了确保 枯水期主体工程顺利正常施工, 12月以前要求完成各项准备工作,确保主体工程按期施工。 2.1.1 围堰修复 一期上游围堰修复包括:防渗层粘土5000m3,反滤层 m3,麻袋粘土 m3,块石 m3,钢筋笼块石1000m3,砼1000m3。 11月底完成土石方工程部分,其余部分于 1月底完成。 2.1.2 砂石系统、拌合系统及生产辅助设施检修、改建 12月20日恢复生产, 1月底前完成改造、完善工作。水泥、煤灰库、木模厂重建和改建工作于12月10日前完成。 2.1.3 各种施工机电设备检修 于 12月25日前完成各种施工机械、机具和电气设备的检修、维护、保养等工作。 2.1.4 施工道路修复 下基坑公路修复于 11月30日前完成;左岸施工道路修复于 10月底前完成。 2.1.5 风、水、电系统修复 于 12月20日前恢复右岸风、水、电系统, 7月底前恢复左岸风、水、电系统。 2.1.6 基坑抽水 一期基坑初期抽水于 11月25日前完成。 2.1.7 门机安装 a、上游第一台门机安装: 12月10日前安装投产。 b、下游第二台门机安装: 12月25日前安装投产。 c、右岸砼接头坝顶第三台门机安装: 2月前右岸接头砼重力坝已到顶, 3月中旬安装坝顶施工门机,为安装间砼浇筑创造有利条件。 2.1.8 流道模板制作与安装 由于时间紧,三套流道模板制作与安装要同时进行,流道模板制作间为 1月15日~3月30日,安装时间为 3月1日~4月15日。 2.1.9 截流材料准备 总工程量约30000m3,于 10月底前完成。 2.2 厂坝土石方工程 2.2.1 右岸基坑清淤 工程量约为 0m3。施工时段为 12月30日以前。
闸墩滑模施工组织设计水库枢纽一期工程项目监理部:1工程概况辽河石佛寺水库枢纽一期工程闸墩施工分为边墩、中墩和缝墩,八个闸室共计两个边墩、八个中墩、七个缝墩。
闸墩底面高程为▽41米,顶部高程为▽53.2米,采用钢筋混凝土浇筑。
中墩外型为长条船型,长23.5米、宽3米;缝墩长23.5米、宽3.5米;边墩为长方形,长23.5米、宽2.5米。
闸室内有检修门槽和工作门槽,其中工作门槽为边断面设计。
顶部▽52.485至▽53.2高程墩体收台。
根据多年来的施工经验,对于等截面的混凝土结构采用滑模法施工是最佳方案之一。
该闸墩具有数量多,外型变化小等特点,宜采用滑模进行施工。
2施工方案根据闸墩尺寸、工程量和工期要求,采用单个闸墩独立滑升,两套滑模同时施工的方案,既制作两套模体,(一套中墩和一套缝墩模体)一套滑升、一套准备。
利用其中一套模体改制成边墩模体完成一侧边墩的滑模施工。
滑模施工至顶部高程时将滑模提空,利用门机整体吊装在下一工作面进行滑模准备。
3滑模常规设计闸墩滑模设计采用液压整体滑升模板施工,为保证质量,滑模采用整体钢结构设计,滑升动力装置为ZYXT-36型自动调平液压控制台,滑模装置组成为:模板、围圈;提升系统;滑模盘;液压系统;辅助系统。
滑模体、面板、桁架梁、开型架、辅助盘结构见附图。
3.1模板、围堰全套滑模模板采用δ6mm钢板制作而成,曲线段采用δ6mm钢板压制而成,用∠50*5的角钢作为加劲肋,同桁架梁相连固定,门槽转角部位用∠63*6角钢作为模板。
模板高度选1.2米,模板锥度按5毫米控制。
围圈主要用来加固闸门槽和园弧段模板,采用上下两道,同模板焊接固定并和桁架梁上下边梁焊接,使全部模板成为一个整体。
3.2提升系统滑模提升系统的制作部分是提升架,是滑模与混凝土间的联系构件,主要用于支撑模体,并且通过安装在顶部的千斤顶支撑在爬杆上,整个滑升荷载将通过提升架传递给爬杆,爬杆用φ48*3.5m的钢管制成,根据闸墩的实际情况,全部提升架选用“开”型架,用18#槽钢焊制,用∠90*8角钢作加强筋。
****水利枢纽一期土建工程施工进度计划**水电工程局大埔水电站工程经理部二○○○年十月10 进度计划编制说明一、土建工程施工计划的编制原则1、根据****水利枢纽主体工程土建施工合同文件(合同编号:GX-DPHPS-0001)和现有技术资料及目前工程面貌为依据编制。
2、资金必须足额按时到位。
3、电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不影响土建工程施工进度。
4、各种施工图纸必须按时到位。
5、计划是以2002年12月第一台机组发电,2001年元月主体工程开工,2000年10月~12月份进行主要临时工程施工为原则进行编制。
二、工程投资计划因目前施工图纸部份未到位,在施工预算未准确落实的条件下,根据现有资料和实际情况进行工程量及工程投资预(估)算编排。
三、各阶段性施工计划及主要工程量详见附表。
****水利枢纽一期土建工程施工进度计划****水利枢纽主体工程于1993年9月正式开工,至1998年5月已完成工程的主要面貌及工程量有:右岸1#、2#接头砼重力坝已达▽99~101m 高程,3#~6#闸墩已到▽97.5 m高程,2#~6#孔堰面、护坦已浇完,厂房主机间底板已浇筑1 m厚的砼,安装间底板已覆盖0.3m厚的砼,1#、2#导墙有的已达到设计高程,船闸上游导墙及靠船墩已完成。
总共完成土石方开挖(或填筑)约87.05×104m3,清淤2.53×104m3,钢筋制安1182t,砼浇筑约12.45×104m3,灌浆13086m。
1995年5月后由于种种原因工程被迫停工,1997年11月复工,1998年5月再次停工。
现经过多方的共同努力,**水利枢纽重新建设的条件已经具备,业主要求大埔水利枢纽尽快投产发电,即利用二期上游围堰进行挡水发电。
根据这一建设方案,编制本工程施工进度计划。
1 施工进度控制性安排一期工程控制性进度计划安排如下:2000年12月底以前做好重新施工的各项准备工作,2001年1月1日开浇砼,2002年4月底厂房下闸,2002年11月截流,2002年12月底1#机组投产发电。
2 分项施工进度计划安排2.1 准备工程为了确保2001年枯水期主体工程顺利正常施工,2000年12月以前要求完成各项准备工作,确保主体工程按期施工。
2.1.1 围堰修复一期上游围堰修复包括:防渗层粘土5000m3,反滤层2000m3,麻袋粘土2000m3,块石2000m3,钢筋笼块石1000m3,砼1000m3。
2000年11月底完成土石方工程部分,其余部分于2001年1月底完成。
2.1.2 砂石系统、拌合系统及生产辅助设施检修、改建2000年12月20日恢复生产,2001年1月底前完成改造、完善工作。
水泥、煤灰库、木模厂重建和改建工作于12月10日前完成。
2.1.3 各种施工机电设备检修于2000年12月25日前完成各种施工机械、机具和电气设备的检修、维护、保养等工作。
2.1.4 施工道路修复下基坑公路修复于2000年11月30日前完成;左岸施工道路修复于2001年10月底前完成。
2.1.5 风、水、电系统修复于2000年12月20日前恢复右岸风、水、电系统,2001年7月底前恢复左岸风、水、电系统。
2.1.6 基坑抽水一期基坑初期抽水于2000年11月25日前完成。
2.1.7 门机安装a、上游第一台门机安装:2000年12月10日前安装投产。
b、下游第二台门机安装:2000年12月25日前安装投产。
c、右岸砼接头坝顶第三台门机安装:2001年2月前右岸接头砼重力坝已到顶,2001年3月中旬安装坝顶施工门机,为安装间砼浇筑创造有利条件。
2.1.8 流道模板制作与安装由于时间紧,三套流道模板制作与安装要同时进行,流道模板制作间为2001年1月15日~3月30日,安装时间为2001年3月1日~4月15日。
2.1.9 截流材料准备总工程量约30000m3,于2002年10月底前完成。
2.2 厂坝土石方工程2.2.1 右岸基坑清淤工程量约为20000m3。
施工时段为2000年12月30日以前。
2.2.2 右岸接头土坝施工清基开挖工程量 12000m3,接头坝回填24000m3,土坝填筑45000m3,安排在2001年1月~2001年2月28日进行。
其余护面结构工程安排在4月完成。
2.2.3 进、尾水渠开挖工程量约29000m3,安排在2001年3月进行。
2.3 厂坝砼浇筑工程2.3.1 右岸接头砼重力坝砼量约1900m3,钢筋制安50t,安排在2001年1月至2月底进行。
2.3.2 2#~6#坝砼浇筑砼量约10000m3,钢筋制安166t。
其中2#~6#坝剩余部分砼量约3000m3,钢筋制安58t,安排在2001年2月~3月浇筑。
1#坝安排在2001年1月1日~4月浇筑。
一期溢流孔桥面梁系统安排在2001年5月~8月预制施工,大梁现浇施工安排在2001年12月开始进行。
2.3.3 导墙砼、排漂孔堰面浇筑砼量约5000m3,钢筋制安25t,安排在2001年1月10日~2月进行。
2.3.4 安装间砼浇筑砼量约17650m3,钢筋制安620t,从2001年3月1日开始浇筑,2001年9月底上、下游边墙及右边墙浇到▽104.9m坝顶高程,2001年12月副厂房达到▽127.9m高程,具体安排如下:a、▽76.0m以下:砼约7100m3,钢筋制安220t,分二层浇筑,安排在2001年3月底前进行。
b、▽76.0m~▽83.0m,砼约3220m3,钢筋制安126t,分三层浇筑,于2001年4月~5月15日进行。
c、▽83.0m~▽97.0m:砼约4610m3,钢筋制安166t,浇筑分为五层,于2001年6月~8月进行。
d、▽97.0m以上:砼约2720m3,钢筋制安108t,安排于2001年9月以后进行施工,2002年3月底前完成安装间封顶。
2.3.5 厂房砼浇筑厂房砼量约为50600 m3,钢筋制安1855t,主要砼施工安排在2001年1月~2002年3月30日完成,具体安排如下:a、底板▽69.153m以下砼约10000m3,钢筋制安235t,分二和三层浇筑,于2001年1月上旬开始做仓面准备工作,元月中旬从1#机尾水管和进水口段底板开始浇筑。
于2001年2月28日浇筑完成,穿插进行基础固结灌浆施工。
b、1#~3#机组段(▽79.1m以下):砼约21300m3,钢筋制安760t,于2001年3~5月浇筑。
其中3月1日开始安装1#、2#机尾水渐变段下半部分模板,3月中旬开始安装钢里衬,3月30日尾水段砼浇至机中,4月初开始安装尾水上半部分模板,此时至尾水顶板砼▽79.1m,分三层,至5月中旬浇筑完成。
视洪水情况,下游墩墙继续施工,力争在汛期前浇至▽89.0m。
机组上游墩墙4月下旬至▽78.35m,5月浇至▽85.0m以上。
副厂房滞后施工,2001年汛期继续施工下游墙和尾水构架。
c、2001年11月开始继续厂房砼施工,12月底上游墩墙浇筑到顶,主机间一期砼完成。
2002年2月底进水口段桥面梁砼完成;2002年3月底下游尾水台车安装完成,4月中旬厂房坝顶门机安装完成,具备下闸挡水条件,同时厂房封顶。
d、厂房于2002年4月开始封顶。
e、2002年5月开始第一台机组安装。
2.3.6 进水口底板、尾水反坡段砼浇筑砼量约2110m3,于2001年3月~4月浇筑。
2.3.7 二期砼浇筑a、闸门轨道二期砼约1200m3,于2001年12月~2002年3月浇筑。
b、1#机组二期砼约900m3,于2002年2月~3月浇筑。
2.3.8 排漂孔、2#~6#溢流孔闸门启闭平台砼浇筑工程量不详,安排在2002年7月~9月进行。
2.4 灌浆工程2.4.1 基础处理固结灌浆约4910m,在底板砼达4m厚以后进行,安排在2001年2月~3月进行。
2.4.2 帷幕灌浆约3000m,安排在2001年12月进行。
如与砼施工干扰不大,可提前于2001年5月前进行。
2.5 金属结构制安及机组安装工程2.5.1 厂房桥式起重机安装由于2001年9月底安装间已达到▽97.0m高程,厂房桥式起重机于2001年12月安装完毕。
坝顶永久门机于2002年3月份安装。
尾水台车于2002年2月开始安装。
2.5.2 厂房拦污栅,进、尾水闸门及轨道制安于2002年3月底拦污栅、闸门制造完毕,并开始在现场拼装。
2002年4月中旬具备厂房进、尾水口下闸。
2.5.3 排漂孔、1#~5#溢流孔闸门及轨道制安于2001年12月开始,2002年4月底具备下闸。
2.5.4 1#机组管形座于2002年元月开始安装。
2.5.5 1#机组安装、调试、发电安排在2002年5月开始,2002年12月底1#机组投产发电。
2.6 导截流工程2.6.1 右岸上、下游围堰拆除总工程量为160000m3,安排在2002年3月~6月进行,月拆除强度为40000m3。
2.6.2 左岸过水围堰填筑及截流土石方填筑工程量为121000m3,砼面板13040m3,高喷灌浆2040m。
土石方施工从2002年9月开始预填,11月中旬截流。
12月底完成加高加厚及闭气,并完成迎水面砼护面浇筑和灌浆。
其它护面砼浇筑于2003年4月前完成。
2.7 其它工程2.7.1 右岸上、下游护坡挡墙砼及浆砌石右岸上下游护坡浆砌石总方量约为24900m3,挡墙砼(数量不详),安排在2002年2月底全面完成上、下游护面工程。
2.7.2 开关站工程施工土建部分安排在于2002年6月~8月进行,输送电线路安装于2002年9月~2002年11月进行。
3 一期工程主要工程量统计3.1 土石方工程:266000m33.1.1 围堰修复:5000m33.1.2 基坑清淤:20000m33.1.3 接头坝清淤开挖:12000m33.1.4 接头坝填筑:69000m33.1.5 右岸上、下游围堰拆除:160000m33.2 砼浇筑:91635m33.2.1 围堰修复:1000m33.2.2 右岸接头坝:1900m33.2.3 安装间:17650m33.2.4 厂房:50600m33.2.5 1#、2#导墙:5000m33.2.6 2#~6#坝:10000m33.2.7 进、尾水口底板:2110m33.2.8 开关站:1275m33.2.9 二期砼:2100m33.3 钢筋制安:2726 t3.3.1 围堰修复:10t3.3.2 右岸接头坝:50t3.3.3 安装间:620t3.3.4 厂房:1855t3.3.5 2#~6#坝:166t3.3.6 1#、2#导墙:25t3.4 灌浆:7910m3.4.1 固结灌浆:4910m3.4.2 帷幕灌浆:3000m3.5 浆砌石: 24900m34今冬明春土建施工控制面貌(至2001年5月)4.1 厂坝土石方工程:接头坝清基、填筑施工2001年2月底到设计高程,4月土坝施工全部完毕。
