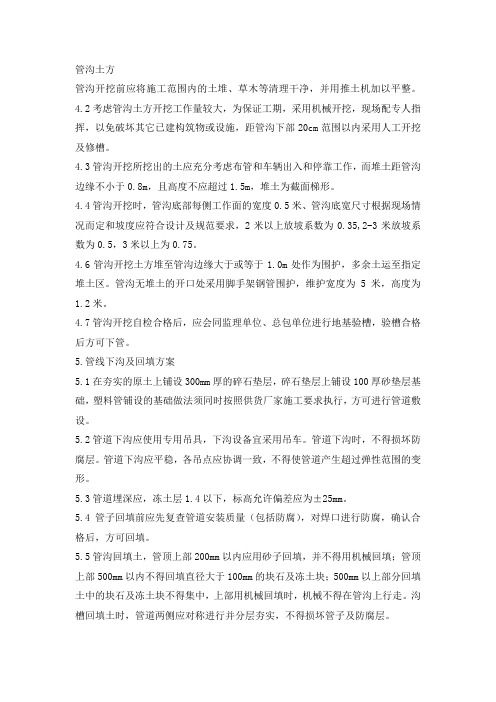

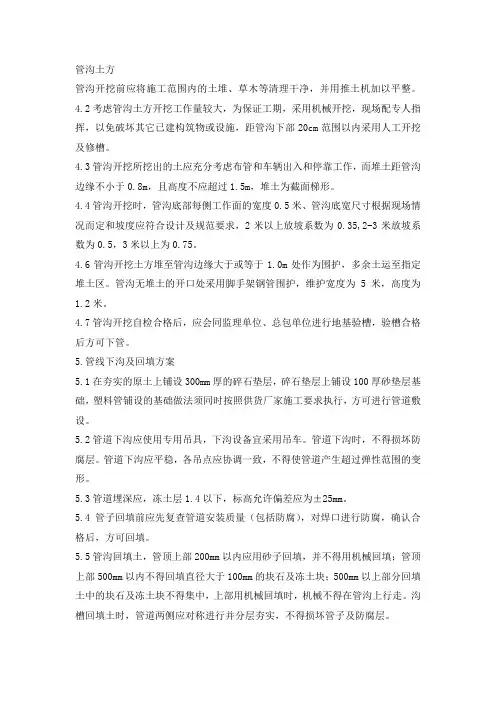

管沟土方管沟开挖前应将施工范围内的土堆、草木等清理干净,并用推土机加以平整。
4.2考虑管沟土方开挖工作量较大,为保证工期,采用机械开挖,现场配专人指挥,以免破坏其它已建构筑物或设施,距管沟下部20cm范围以内采用人工开挖及修槽。
4.3管沟开挖所挖出的土应充分考虑布管和车辆出入和停靠工作,而堆土距管沟边缘不小于0.8m,且高度不应超过1.5m,堆土为截面梯形。
4.4管沟开挖时,管沟底部每侧工作面的宽度0.5米、管沟底宽尺寸根据现场情况而定和坡度应符合设计及规范要求,2米以上放坡系数为0.35,2-3米放坡系数为0.5,3米以上为0.75。
4.6管沟开挖土方堆至管沟边缘大于或等于1.0m处作为围护,多余土运至指定堆土区。
管沟无堆土的开口处采用脚手架钢管围护,维护宽度为5米,高度为1.2米。
4.7管沟开挖自检合格后,应会同监理单位、总包单位进行地基验槽,验槽合格后方可下管。
5.管线下沟及回填方案5.1在夯实的原土上铺设300mm厚的碎石垫层,碎石垫层上铺设100厚砂垫层基础,塑料管铺设的基础做法须同时按照供货厂家施工要求执行,方可进行管道敷设。
5.2管道下沟应使用专用吊具,下沟设备宜采用吊车。
管道下沟时,不得损坏防腐层。
管道下沟应平稳,各吊点应协调一致,不得使管道产生超过弹性范围的变形。
5.3管道埋深应,冻土层1.4以下,标高允许偏差应为±25mm。
5.4管子回填前应先复查管道安装质量(包括防腐),对焊口进行防腐,确认合格后,方可回填。
5.5管沟回填土,管顶上部200mm以内应用砂子回填,并不得用机械回填;管顶上部500mm以内不得回填直径大于100mm的块石及冻土块;500mm以上部分回填土中的块石及冻土块不得集中,上部用机械回填时,机械不得在管沟上行走。
沟槽回填土时,管道两侧应对称进行并分层夯实,不得损坏管子及防腐层。
5.6管道回填后使用振动压路机进行机械压实,压实过程中对地面浇水。
5.7管道回填土压实度,执行《给水排水管道工程施工及验收规范》第4.6.3条中相应条款。
一、管道支架

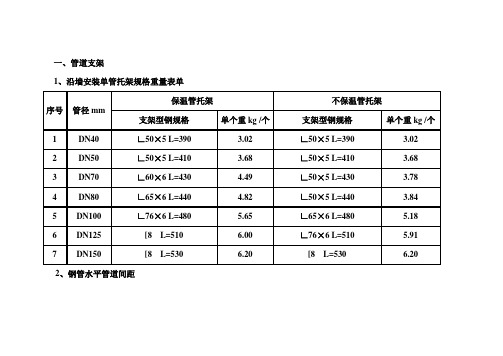

1、沿墙安装单管托架规格重量表单
2、钢管水平管道间距
4、塑料管及复合管管道支架的最大间距(m)
(1)管沟土方计算,按下式计算
V=h(b+0.3h)l
式中h—沟深,按设计管底标高计算
b—沟底宽度
l—沟长度
沟底宽有设计尺寸时,按设计尺寸取值,无设计尺寸时,按下表取值。
计算管沟土石方量时,各种检查井和排水管道接口处的加宽,而多挖土石方工程量不增加,但铸铁给水管道接口处操作坑工程量应增加,按全部给水管沟土方量的2.5%计算增加量
(2)管道沟回填土方工程量
○1DN500以下的管沟土方量不扣除管道所占体积。
市政管沟开挖计算规则说明一、土石方工程定额除各章另有说明外,适用于市政工程项目其他章。
二、干、湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。
采用井点降水的土方应按干土计算。
三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
四、挖土机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。
五、推土机推土或铲运机铲土的平均土层厚度<30cm时,其推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属于支撑下挖土。
七、挖密实的钢碴,按挖四类土人工乘以系数2.50,机械乘以系数1.50。
八、0.2m3抓斗挖土机挖土、淤泥、流砂按0.5m3抓铲挖掘机挖土、淤泥、流砂项目消耗量乘以系数2.50计算。
九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.20。
十、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在项目。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
十一、本定额不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用费按当地规定处理。
十二、本章定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
十三、人工挖沟槽、基坑淤泥、流沙的深度超过2m,其垂直运输按下表增加工日(工程量按超过2m深部分工程量)。
单位.1OOm3┌────┬───┬───────────────────────────────────────┐│项目│单位│挖土深度(m以) │├────┼───┼────┬────┬────┬────┬────┬────┬────┬────┤│││ 3 │ 4 │ 5 │ 6 │ 7 │ 8 │ 9 │ 10 ││增加工日│工日│││││││││││├────┼────┼────┼────┼────┼────┼────┼────┤│││ 6.95 │ 9.73 │ 12.51 │ 15.29 │ 18.07 │ 20.85 │ 23.63 │ 26.41 │└────┴───┴────┴────┴────┴────┴────┴────┴────┴────┘十四、清单编码040101004竖井挖土方、040101005暗挖土方执行D.4隧道工程中相应项目。

四川2015定额-土石方工程土石方工程一、一般说明1.土石方体积应根据挖掘前的天然密实体积计算。
如果需要按天然密实体积折算,则应按照表A-1和表A-2的系数进行计算。
2.挖土石方平均厚度应根据自然地面测量标高至设计地坪标高之间的平均厚度确定。
基础土石方开挖深度应根据基础垫层底表面标高至交付施工场地标高确定,如果没有交付施工场地标高,则应按照自然地面标高确定。
3.沟槽、基坑、一般土石方的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底面积≤150m2为基坑;超出上述范围则为一般土石方。
4.挖土方如需截桩头时,应按照本定额“C桩基工程”相关项目列项。
5.土石方外运超过10公里时,应按照市场运输费计算。
6.桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。
7.挖土石方均未包括在地下水位以下施工的排水、降水费用。
8.本分部不包括地下障碍物清理,发生时按照本定额“R拆除工程”分部相应定额计算。
二、土石方工程1.“平整场地”项目适用于建筑场地厚度≤±30cm的挖、填、运、找平。
不论机械或人工平整场地,均按照本项目计算。
2.厚度>±30cm的竖向布置挖土或山坡切土,应按照A.1中挖土方项目计算。
按竖向布置进行挖填土方时,不得再计算平整场地的工程量。
3.土方大开挖、沟槽、基坑定额均按干湿土综合编制。
4.土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算。
5.土方大开挖深度超过6m时,按相应定额项目乘以系数1.3.6.机械挖运淤泥时,按机械挖运土方定额乘以系数1.5.7.挖沟槽、基坑土方,不论开挖方式均执行本定额。
第七段:该项目适用于管道(包括给排水、工业、电力、通信)、光(电)缆沟(包括人(手)孔、接口坑)以及连接井(检查井)等。
第八段:本项目适用于人工凿石,如果采用爆破开挖,则按照2015年《四川省建设工程工程量清单计价定额》册中相应项目执行。
※挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。
※推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其
※人工挖土方深度超过1.5m时,按下表增加工日。
※地下室人工挖土深度超过1.5m时,按下表增加工日。
挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。
设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。
表一:基础施工所需工作面宽度计算表
注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。
2挖沟槽、基坑需支挡土板时,按槽、沟底宽每侧增加工作面100mm。
表二:放坡系数表
注:1挖沟槽、基坑需支挡土板时,不得计算放坡。
2计算放坡时,在交接处的重复工程量不予扣除。
1 土方开挖深度,按基础垫层底至交付施工场地标高确定。
2 土方开挖宽度,按基础垫层底宽度加工作面宽度确定。
3 挖沟槽长度按下列情况分别确定:
1)墙基沟槽:外墙按设计图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
2)管道沟槽:按设计图示中心线长度计算。
※各种井类及管道接口等处需加宽增加的土方量,区分不同类别管道按折算系数
单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械台班消耗量按相应子目乘以系数1.25。
(注:本资料素材和资料部分来自网络,仅供参考。
请预览后才下载,期待你的好评与关注!)。
市政管沟开挖计算规则说明一、土石方工程定额除各章另有说明外,适用于市政工程项目其他章。
二、干、湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。
采用井点降水的土方应按干土计算。
三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
四、挖土机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。
五、推土机推土或铲运机铲土的平均土层厚度<30cm时,其推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属于支撑下挖土。
七、挖密实的钢碴,按挖四类土人工乘以系数2.50,机械乘以系数1.50。
八、0.2m3抓斗挖土机挖土、淤泥、流砂按0.5m3抓铲挖掘机挖土、淤泥、流砂项目消耗量乘以系数2.50计算。
九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.20。
十、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在项目内。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
十一、本定额不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用费按当地规定处理。
十二、本章定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
十三、人工挖沟槽、基坑内淤泥、流沙的深度超过2m,其垂直运输按下表增加工日(工程量按超过2m深部分工程量)。
单位.1OOm3┌────┬───┬───────────────────────────────────────┐│项目│单位│挖土深度(m以内) │├────┼───┼────┬────┬────┬────┬────┬────┬────┬────┤│││ 3 │ 4 │ 5 │ 6 │ 7 │ 8 │ 9 │ 10 ││增加工日│工日│││││││││││├────┼────┼────┼────┼────┼────┼────┼────┤│││ 6.95 │ 9.73 │ 12.51 │ 15.29 │ 18.07 │ 20.85 │ 23.63 │ 26.41 │└────┴───┴────┴────┴────┴────┴────┴────┴────┴────┘十四、清单编码040101004竖井挖土方、040101005暗挖土方执行D.4隧道工程中相应项目。
