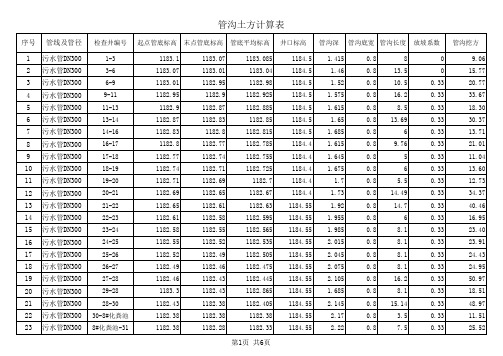

河北电信管道沟及土方量计算1.人孔坑挖土土方量2.管道沟挖土土方量计算(1) 管孔为1根七孔梅花管的管沟(1X1):上沿为0.81m,下沿为0.51m,高为1.2m.七孔梅花管的截面积:0.006633㎡管道沟截面积:(0.81+0.51)×1.2÷2=0.792㎡管道包封:正常情况下七孔梅花管,每6米一处包封。
每百米包封体积:(0.21×0.15-0.006633)×17=0.4227m³管道基础的用料的计算:的截面为高0.08m,宽0.35m。
一根七孔梅花管的基础为0.21m,所以采用标准一立型用料的0.6。
管道基础的工日:按照一立型的0.8计列。
(2)管孔为2根七孔梅花管的管沟(2X1):管道沟截面积:(0.95+0.65)×1.2÷2=0.96㎡管道包封:每百米包封体积:0.736 m³管道基础的用料及工日计算:按照一立型(0.35 mX0.08m)(3)管孔为4根七孔梅花管的管沟(2X2):管道沟截面积:(0.95+0.65)×1.2÷2=0.96㎡管道包封:每百米包封体积:1.6 m³管道基础的用料及工日计算:按照一立型(0.35 mX0.08m)(4)管孔为6根七孔梅花管的管沟(3X2):管道沟截面积:(1.09+0.79)×1.2÷2=1.13㎡管道包封:每百米包封体积:1.802 m³管道基础的用料及工日计算:按照一平型(0.46 m X0.08 m)(5)管孔为9根七孔梅花管的管沟(3X3):管道沟截面积:(1.09+0.79)×1.26÷2=1.18㎡管道包封:每百米包封体积:2.817 m³管道基础的用料及工日计算:按照一平型(0.46 m X0.08 m)]另见附图。

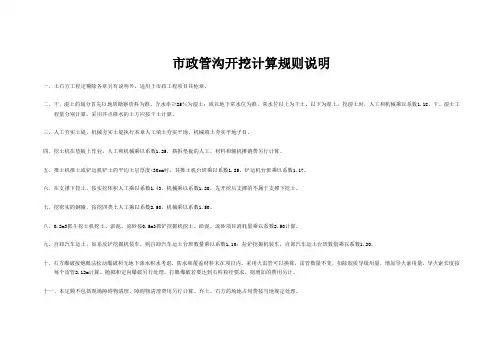

市政管沟开挖计算规则说明一、土石方工程定额除各章另有说明外,适用于市政工程项目其他章。
二、干、湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。
采用井点降水的土方应按干土计算。
三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
四、挖土机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。
五、推土机推土或铲运机铲土的平均土层厚度<30cm时,其推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属于支撑下挖土。
七、挖密实的钢碴,按挖四类土人工乘以系数2.50,机械乘以系数1.50。
八、0.2m3抓斗挖土机挖土、淤泥、流砂按0.5m3抓铲挖掘机挖土、淤泥、流砂项目消耗量乘以系数2.50计算。
九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.20。
十、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在项目内。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
十一、本定额不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用费按当地规定处理。
十二、本章定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
十三、人工挖沟槽、基坑内淤泥、流沙的深度超过2m,其垂直运输按下表增加工日(工程量按超过2m深部分工程量)。
单位.1OOm3┌────┬───┬───────────────────────────────────────┐│项目│单位│挖土深度(m以内) │├────┼───┼────┬────┬────┬────┬────┬────┬────┬────┤│││ 3 │ 4 │ 5 │ 6 │ 7 │ 8 │ 9 │ 10 ││增加工日│工日│││││││││││├────┼────┼────┼────┼────┼────┼────┼────┤│││ 6.95 │ 9.73 │ 12.51 │ 15.29 │ 18.07 │ 20.85 │ 23.63 │ 26.41 │└────┴───┴────┴────┴────┴────┴────┴────┴────┴────┘十四、清单编码040101004竖井挖土方、040101005暗挖土方执行D.4隧道工程中相应项目。
沟底宽b (m)
沟深h (m)
沟长l (m)
挖方量 (m3)
沟底宽b (m)
50~750.60.00.8100~2000.70.00.9250~3500.80.0 1.0400~450 1.00.0 1.3500~600 1.30.0 1.5700~800 1.60.0 1.8900~1000
1.80.0
2.0
0.0
0.0
管径DN 钢管(m3/m)
铸铁管(m3/m)
砼管(m3/m)
钢管(m3)
500~6000.210.240.33700~8000.440.490.6900~1000
0.71
0.77
0.92
室内外给排水管道土方量计算(按一二类土设置,h>1.2放坡)
管沟挖方量计算式: V=h(b+0.5h)l
式中: h ——沟深,按设计管底标高计算,m ; b ——沟底宽,m ; l ——沟长,m ; 0.5——放坡系数。
计算时,各种检查井和排水管道接口处的加宽多挖土方工程量不增加;但铸铁管 给水管道,接口处操作坑工程量应增加,按全部给水管沟土方量的 2.5%计算增加量。
管径DN (mm)铸铁管、钢管、石棉水泥管(1) DN500以下的管沟回填土方量不扣除管道所占体积;(2) DN500以上的管沟回填土方量按下表扣除。
000小 计
合计:
管 道 回 填 土 方 量 计 算
挖、填土方量总计:
小计0
合计:
沟深h (m)
沟长l (m)
挖方量 (m3)
0000000
铸铁管(m3)砼管(m3)
0000
二类土设置,h>1.2放坡)
砼、钢筋砼管
0000。
※挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。
※推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其
※人工挖土方深度超过1.5m时,按下表增加工日。
※地下室人工挖土深度超过1.5m时,按下表增加工日。
挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。
设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。
表一:基础施工所需工作面宽度计算表
注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。
2挖沟槽、基坑需支挡土板时,按槽、沟底宽每侧增加工作面100mm。
表二:放坡系数表
注:1挖沟槽、基坑需支挡土板时,不得计算放坡。
2计算放坡时,在交接处的重复工程量不予扣除。
1 土方开挖深度,按基础垫层底至交付施工场地标高确定。
2 土方开挖宽度,按基础垫层底宽度加工作面宽度确定。
3 挖沟槽长度按下列情况分别确定:
1)墙基沟槽:外墙按设计图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
2)管道沟槽:按设计图示中心线长度计算。
※各种井类及管道接口等处需加宽增加的土方量,区分不同类别管道按折算系数
单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械台班消耗量按相应子目乘以系数1.25。
