2.3实际土方量测算
本工程土方主要由承台土方与基础梁土方组成,开挖时基坑(槽)底边宽度比承台、基础梁外包尺寸两边各放出40cm操作面,基坑(槽)放坡坡度系数1:1,根据同类型工程的施工方案,本工程测算实际土方开挖量为11544m3。
计算公式及计算表如下:
(1)土方计算公式:
1)单个承台土方计算公式:
V= h / 6×[a×b+(a + a1)×(b + b1)+ a1×b1]
h――基坑实际开挖深度
a――基坑底边长度
b――基坑底边宽度
a1――基坑上边长度
b1――基坑上边宽度
注:8区大基坑也用上述计算公式
2)基础梁土方计算公式:
V= h / 2×[ (a+0.8)×2+2×h]×L
h――基槽实际开挖深度
a――基础梁宽度
L――基槽计算长度
工程土方量计算表1.计算机中心工程
2.公共教学楼工程
2.1公共教学楼1、2、4、5、6区
2.2公共教学楼3、7区
2.3公共教学楼9区
2.4公共教学楼8区
基坑土方计算公式:
V=1.95 / 6 ×[25.25×6.8+(25.25+29.15)×(6.8+10.7)+29.15×10.7] =467m3
本工程基础土方总计=2483+1521+1901+1817+1298+1018+712+327+467=11544 m3。
1.2 土方工程量计算在土方工程施工前,必须计算土方的工程量。
但是各种土方工程的外形有时很复杂,而且不规则。
一般情况下,将其划分成为一定的几何形状,采用具有一定精度而又和实际情况近似的方法进行计算。
1.2.1 基坑和基槽土方工程量计算 1.基坑基坑土方量可按立体几何中的拟柱体体积公式计算(图1-2)。
即:)4(6201A A A HV ++=(1-9) 式中 H —基坑深度(m ); 1A 、2A —基坑上、下的底面积(m 2)0A —基坑中截面的面积(m 2)图1-2 基坑土方量计算 2.基槽基槽和路堤管沟的土方量可以沿长度方向分段后,再用同样方法计算(图1-3)。
即:)4(6201A A A L V ii ++=(1-10) 式中 i V —第i 段的土方量(m 3);i L —第i 段的长度(m )。
将各段土方量相加即得总土方量总V :∑=i V V 总图 1-3 基槽土方量计算1.2.2 场地平整土方量计算场地平整是将现场平整成施工所要求的设计平面。
场地平整前,首先要确定场地设计标高,计算挖、填土方工程量,确定土方平衡调配方案,并根据工程规模,施工期限,土的性质及现有机械设备条件,选择土方机械,拟订施工方案。
1.场地设计标高的确定确定场地设计标高时应考虑以下因素: ①满足建筑规划和生产工艺及运输的要求; ②尽量利用地形,减少挖填方数量;③场地内的挖、填土方量力求平衡,使土方运输费用最少; ④有一定的排水坡度,满足排水要求。
场地的设计标高一般应在设计文件中规定,如果设计文件对场地设计标高无明确规定和特殊要求,可参照下述步骤和方法确定: (1)初步计算场地设计标高初步计算场地设计标高的原则是场地内挖、填方平衡,即场地内挖方总量等于填方总量。
如图1-4所示,将场地地形图划分为边长 a=10~20m 的若干个方格。
每个方格的角点标高,在地形平坦时,可根据地形图上相邻两条等高线的高程,用插入法求得;当地形起伏较大(用插入法有较大误差)或无地形图时,则可在现场用木桩打好方格网,然后用测量的方法求得。
河北电信管道沟及土方量计算1.人孔坑挖土土方量2.管道沟挖土土方量计算(1) 管孔为1根七孔梅花管的管沟(1X1):上沿为0.81m,下沿为0.51m,高为1.2m.七孔梅花管的截面积:0.006633㎡管道沟截面积:(0.81+0.51)×1.2÷2=0.792㎡管道包封:正常情况下七孔梅花管,每6米一处包封。
每百米包封体积:(0.21×0.15-0.006633)×17=0.4227m³管道基础的用料的计算:的截面为高0.08m,宽0.35m。
一根七孔梅花管的基础为0.21m,所以采用标准一立型用料的0.6。
管道基础的工日:按照一立型的0.8计列。
(2)管孔为2根七孔梅花管的管沟(2X1):管道沟截面积:(0.95+0.65)×1.2÷2=0.96㎡管道包封:每百米包封体积:0.736 m³管道基础的用料及工日计算:按照一立型(0.35 mX0.08m)(3)管孔为4根七孔梅花管的管沟(2X2):管道沟截面积:(0.95+0.65)×1.2÷2=0.96㎡管道包封:每百米包封体积:1.6 m³管道基础的用料及工日计算:按照一立型(0.35 mX0.08m)(4)管孔为6根七孔梅花管的管沟(3X2):管道沟截面积:(1.09+0.79)×1.2÷2=1.13㎡管道包封:每百米包封体积:1.802 m³管道基础的用料及工日计算:按照一平型(0.46 m X0.08 m)(5)管孔为9根七孔梅花管的管沟(3X3):管道沟截面积:(1.09+0.79)×1.26÷2=1.18㎡管道包封:每百米包封体积:2.817 m³管道基础的用料及工日计算:按照一平型(0.46 m X0.08 m)]另见附图。
※挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。
※推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其
※人工挖土方深度超过1.5m时,按下表增加工日。
※地下室人工挖土深度超过1.5m时,按下表增加工日。
挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。
设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。

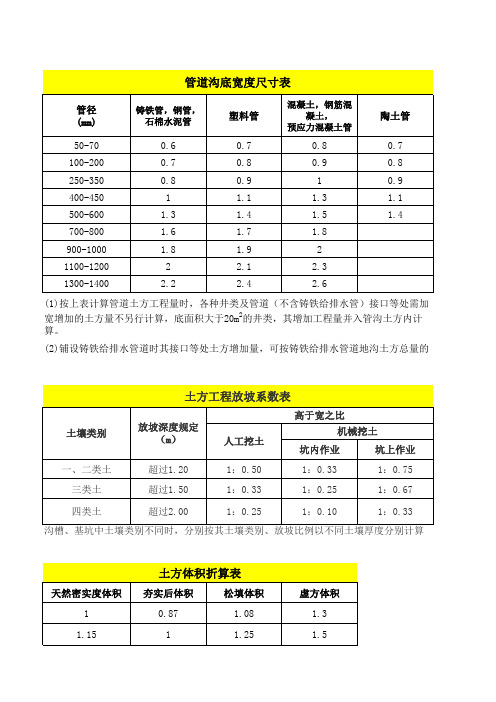

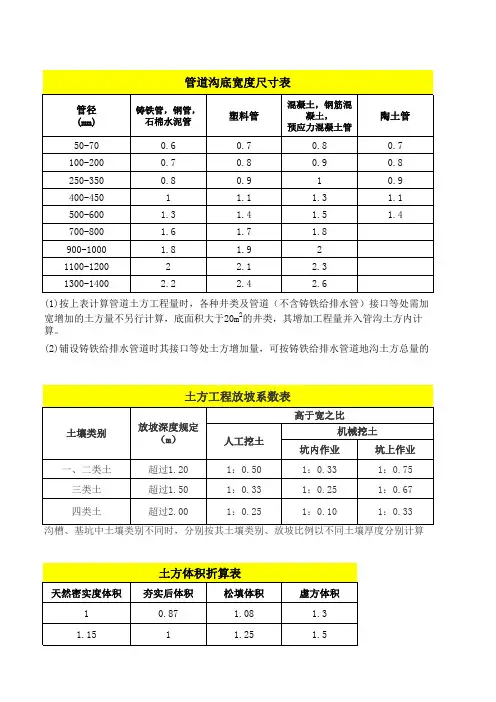

表一:基础施工所需工作面宽度计算表
注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。
2挖沟槽、基坑需支挡土板时,按槽、沟底宽每侧增加工作面100mm。
表二:放坡系数表
注:1挖沟槽、基坑需支挡土板时,不得计算放坡。
2计算放坡时,在交接处的重复工程量不予扣除。
1 土方开挖深度,按基础垫层底至交付施工场地标高确定。
2 土方开挖宽度,按基础垫层底宽度加工作面宽度确定。
3 挖沟槽长度按下列情况分别确定:
1)墙基沟槽:外墙按设计图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
2)管道沟槽:按设计图示中心线长度计算。
※各种井类及管道接口等处需加宽增加的土方量,区分不同类别管道按折算系数
单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械台班消耗量按相应子目乘以系数1.25。
