电力施工客户受电工程报装流程及所需资料客户受电工程报装流程及所需资料在进行客户受电工程报装前,需要了解报装流程和所需资料。
报装流程分为申请、设计和施工三个阶段。
申请阶段:首先,需要向供电局递交用电申请书,并提供办理人员身份证、法人营业执照和身份证、建设项目批文等资料。
其次,需提供主要用电设备名称、数量及容量清单、对供电有特殊要求的申明以及其他具体情况所需的材料。
最后,供电局现场勘查后会下达书面供电方案。
设计阶段:在收到供电方案答复后,可以自主委托有资质的单位开展工程设计。
需要提供设计委托书、设计单位资质证书、设计单位简介、设计单位法人营业执照等资料。
设计单位根据供电方案开展设计,设计完毕后需要向供电局申请设计审查。
需要提供设计审查申请书、设计图纸及说明、用电负荷分布图、用电负荷组成、性质及保安负荷、影响电能质量的用电设备清单、主要生产设备、生产工艺耗电以及允许中断供电时间、高压受电装置一、二次接线图与平面布置图、用电功率因数计算及无功补偿方式、继电保护、过电压保护及电能计量装置的方式、隐蔽工程设计资料、配电网络布置图、自备电源及接线方式等资料。
注意事项:设计单位可以自主选择;委托的设计单位的资质必须真实有效;设计方案必须遵循供电方案。
所提供的资料必须真实有效。
施工阶段:在设计审查合格后,可以自主委托具有资质的单位开展工程施工。
需要提供施工委托书、施工单位资质证书、施工单位简介、施工单位法人营业执照等资料。
如有隐蔽性工程,当隐蔽部分施工完毕后即向供电局申请进行中间检查。
供电局将组织相关人员对其隐蔽部分的施工进行检查,出具书面检查报告及试验单。
如有问题则提出整改意见。
当工程全部施工完毕后,可以向供电局递交验收申请,同时提交电气设备试验委托书、电气设备试验单位资质证书等资料。
必须按照设计方案进行。
电气设备可以自主选择试验单位。
以上是客户受电工程报装流程及所需资料,需要注意的是,所提供的资料必须真实有效,否则会影响工程的进度。
为规范、优化办电程序, 简化报装接电手续, 明确责任, 提高工作效率和服务质量, 根据国家有关法律、法规, 结合实际制定本办法。
一、受理用电申请(一)受理用电申请的部门1.各供电局的客户用电服务中心。
2.“95598”客户服务代表。
(二)受理用电申请的方式1.客户用电服务中心直接受理用电申请。
2.“95598”客户服务代表受理客户电话、传真、网络申请。
(三)填写用电申请客户申请用电必须认真详实的填写格式统一的《客户用电申请表》, 并提供相应的证件。
1.居民客户申请用电须出示本人身份证(或户口本、房产证), 并提供复印件。
2.其他经营性用电客户须出示法人代表或负责人身份证、营业执照和房产证, 并提供复印件。
3.租赁客户申请用电须提供《用电担保合同》, 并由担保人在《客户用电申请表》上签字。
4.行政、事业单位申请用电只须填写《客户用电申请表》。
5.10KV及以上专线客户办理新装用电, 应提供工程项目的批准文件。
6.客户提供的复印件一律使用A4纸。
二、确定供电方案(一)制定供电方案的部门1.10KV及以上专线客户办理新装、增装、变更用电的供电方案, 由用营部牵头组织确定。
2.非专线用电客户办理新装、增装、变更用电由相应的供电局提出供电方案。
(二)审批供电方案1.10KV及以上专线客户的供电方案, 由用营部牵头组织相关部门审批。
2.非专线且容量在315KVA及以上的高压计量客户的新装、增装、变更用电的供电方案由用营部牵头组织相关部门审批。
3.低压计量的用电客户的供电方案由供电局组织相关人员审批。
(三)确定、审批供电方案流程及时限1.10KV及以上专线客户, 供电局客户用电服务中心填写《用电汇签单》, 连同《客户用电申请表》转用营部。
用营部组织相关部门进行现场勘察, 15日内确定供电方案, 并组织汇签审批, 并将确定的供电方案和经过汇签的《用电汇签单》转相应供电局客户用电服务中心。
2.非专线315KVA及以上和高压计量户, 供电局客户用电服务中心当日打印乙种《用电汇签单》, 连同《客户用电申请表》转方案员, 方案员会同供电局主管配电的副局长、配电专工、营业主任等相关人员进行现场勘察, 5日内提出供电方案。
高压用电新装(增容)指南一、办理程序二、客户须知1、您若需办理高压用电新装(增容)业务,请到供电营业厅申请.2、您在申请用电时,请提供以下材料:①用电申请报告(内容包括:客户名称、工程项目名称、用电地点、项目性质、申请容量、所属行业及主要产品、供电时间要求、联系人和联系电话等);②房产证或房屋租赁合同;③用电设备清单;④营业执照或组织机构代码证;⑤法人代表身份证或相关身份证明;⑥规划平面图;⑦政府立项批复文件及规划选址意见书;⑧项目可研报告、生产工艺及用电设备的负荷等级;⑨如客户委托他人办理,须提供授权委托书及受托人身份证。
3、您在图纸设计、工程施工、设备安装前请提供以下材料:①设计单位的资质证书;②施工单位的资质证书;③电气设备技术资料。
4、您在申报工程竣工验收时,请提供以下材料:①电气工程一、二次接线图等工程竣工图及说明(工程竣工图应加盖施工单位”竣工图专用章”);②变更设计的证明文件;③主设备(变压器、断路器、隔离开关、互感器、避雷器、直流系统等)安装技术记录;④具备资质单位出具的电气试验及保护整定调试报告(含整组试验报告);⑤具备资质单位出具的安全工具的试验报告(含常用绝缘、安全工器具);⑥主设备的厂家说明书、出产试验报告、合格证;⑦隐蔽工程施工图纸及试验记录;⑧运行管理的有关规定;⑨值班人员名单和上岗资格证书;⑩供电企业认为必要的其他资料或记录.5、请您在以下工程施工前3天,通知供电公司进行中间检查:①接火电缆线路电缆敷设工程;②一、二类客户受电电房接地敷设工程;③一、二类客户进线总开关调试;④多电源切换开关调试和闭锁装置调试。
6、我们自受理申请后,单电源15个工作日内、双电源30个工作日内完成方案答复;受理客户受电工程文件和有关资料之日起,单电源10个工作日内、双电源20个工作日内完成审核图纸;受理竣工验收申请后5个工作日内完成验收;受电装置验收合格后5个工作日内送电;业务完成后2个工作日内回访。
申请用电报装流程图申请用电报装流程图用电申请须知新装/增容:1.用户递交申请书一份,填写报装表,一式五联并盖公章;2.营业执照正本原件及复印件盖公章、法人代表原件及身份证正反面复印件各两份;3.主要用电设备清单各一份,由用户盖章;4.填写变压器管理电工登记表并递交相片1张1寸及电工证复印件一份;5.供用电担保协议书;6.产权界定书;7.用户受权委托书(非用户亲自办理,或非单位法定代表人、负责人亲自办理时出具) 8.银行保证/银行存款单质押9. 产权有关证明原件及复印件两份如:土地证;房产证注:(1)购地但未办产权证的,需提供购地协议原件及复印件两份;(2)土地或厂房属村委的,需村委作业主担保方,并提供客户《中华人民共和国组织机构代码证》负责人身份证复印件(正反面)两份并盖股份联合社公章。
(3)非业主名称报装的需提供厂房租赁合同原件及复印件两份。
*如是临时工地用电即需提供建委发出的“建筑施工许可证”原件及复印件两份。
报停/销户:1.户递交申请书一份,填写报装表,一式五联并盖公章;2.近期电费通知单复印件。
4.用户受权委托书(非用户亲自办理,或非单位法定代表人、负责人亲自办理时出具)5. 土地或厂房属村委的,需村委作业主担保方,并提供客户《中华人民共和国组织机构代码证》负责人身份证复印件(正反面)两份并盖股份联合社公章。
过户/分户/并户:1.新用户递交申请书一份,填写报装表,一式五联并盖公章;2.双方营业执照正本原件及复印件盖公章两份、法人代表原件及身份证正反面复印件各两份;3.双方填写变压器过户协议(一式两份),由双方签名、盖章及业主签名、盖章;4.新用户填写变压器管理电工登记表并递交相片1张1寸及电工证复印件一份.5.产权界定书6. 近期电费通知单复印件7.用电设备清单各一份(加盖公章)8.供用电担保协议书;9.用户受权委托书(非用户亲自办理,或非单位法定代表人、负责人亲自办理时出具)10.银行保证/银行存款单质押11。
水电安装材料清单在进行水电安装工程时,需要准备各种各样的材料和工具。
这些材料和工具的准备对于工程的顺利进行至关重要。
在这篇文章中,我们将为您列出水电安装工程常用的材料清单,希望对您有所帮助。
1. 电线和电缆。
在水电安装工程中,电线和电缆是必不可少的材料。
根据实际需要,可以准备不同规格和材质的电线和电缆,如PVC绝缘电线、交联聚乙烯绝缘电缆等。
在选择电线和电缆时,需要考虑到工程的用电负荷、安全要求和环境条件等因素。
2. 开关和插座。
开关和插座是水电安装工程中常用的配件。
在准备开关和插座时,需要考虑到不同房间和不同用途的需求,选择合适的型号和规格。
同时,还需要考虑到安装位置和布线方式,以确保安装的美观和实用。
3. 灯具和灯饰。
灯具和灯饰是水电安装工程中不可或缺的一部分。
在选择灯具和灯饰时,需要考虑到房间的大小、采光需求和装饰风格等因素。
同时,还需要考虑到灯具的安装方式和电路布线,以确保安装的稳固和安全。
4. 管道和管件。
管道和管件是水电安装工程中必备的材料。
根据实际需要,可以准备不同材质和规格的管道和管件,如PVC管道、铜管、不锈钢管件等。
在选择管道和管件时,需要考虑到工程的用水需求、水压要求和环境条件等因素。
5. 龙头和阀门。
龙头和阀门是水电安装工程中常用的配件。
在准备龙头和阀门时,需要考虑到不同房间和不同用途的需求,选择合适的型号和规格。
同时,还需要考虑到安装位置和管道连接方式,以确保使用的便捷和稳定。
6. 配电箱和断路器。
配电箱和断路器是水电安装工程中必不可少的设备。
在选择配电箱和断路器时,需要考虑到工程的用电负荷、安全要求和环境条件等因素。
同时,还需要考虑到配电箱的安装位置和断路器的额定电流,以确保安装的安全和可靠。
7. 排水管和排水设备。
排水管和排水设备是水电安装工程中不可或缺的一部分。
在选择排水管和排水设备时,需要考虑到房间的布局、排水需求和环境条件等因素。
同时,还需要考虑到排水管的材质和排水设备的安装方式,以确保排水的顺畅和无漏水。
电力工程施工报装材料一、施工单位需提供的资料1、建设单位名称、项目地址、联系方式;2、施工单位名称、施工人员名册、项目负责人姓名(设计报装);3、计量点资料:要提供所有计量点的编号、名称、表位联系电话、地址、用电类别等信息;4、规划环评资料:包括环评批复、施工许可证或建设工程规划许可证、供用电工程审查意见等;5、电力工程项目施工许可证、资质证书、设备安全监理资格证书;6、有关行业标准、规范的具体技术要求或规范;7、前期谈判和签订的施工合同;8、供电用地批准协议、用地、介电沟通或托管协议;9、施工图、完工图、变更图纸、设计计算书、材料单和暂估清单等;10、材料的检测成果及检测报告,设备或材料出厂合格证、委托监测检验报告等;11、履约保函、履约担保金、质量担保金等;12、施工单位的施工方案、组织设计、安全技术交底会记录等;13、主要承包商的有关资质证书、承诺书等;14、电力设施检查报告;15、其它需要的相关资料。
二、报装资料1、电力工程施工现场照片(含有证监局标识性标识);2、电力工程施工许可证复印件、工程质量检验依据文件;3、电力工程标准电气图、施工方案、质量检验关键节点图;4、电气设备安装维护人员资质复印件;5、电力设备质量检验批凭证、电力电缆特殊技术资料;6、电气设备填写检验报告表、电缆电力设计铭牌、电缆串通和短路、等级电压及标称电流;7、电气设备施工图(含整定和计算凭证)及设备的质量检验;8、电气设备安装验收报告、顶管(利用空间)工程推荐资料;9、电气设备的质量检验报告、电气设备设备安装完结验收证;10、代管、托管、定址用地、通信接入号、电力通道和电力施工验收报告等;11、电力通信设备和设施,通信设备和设施,电源质量检测报告;12、电流电压的距离系数,各种最低电气设备负荷及对应的需求功率,电气设备的特殊安装需要验收;13、电缆设计图纸及支架设计图;14、高压电设备、电缆通信设备和设施,安装调试验收资,保障和风险控制方案;15、电气设备安装验收报告、质量检验验收合格报告;16、其他有关的资料。
客户用电报装服务告知书尊敬的客户:您好!欢迎您办理用电报装业务,我们将为您提供全过程服务,也诚邀您对我们的服务工作进行监督。
为更好地为您服务,维护您的合法权益,确保业扩报装工作顺利进行和正式接电后的用电安全,现将用电报装业务办理的相关事项告知如下:一、我们可以为您办理新装用电、减容、暂停、暂换、暂拆、迁址、移表、改压、改类、分户、并户、过户或更名、销户、基本信息变更等业务。
二、办理流程新装用电业务:用电申请提交→现场勘查→供电方案确定及答复→受电工程设计文件送审→工程施工→隐蔽工程中间检查→受电工程竣工检验→签订供用电合同→装表接电。
其他业务的办理流程请咨询工作人员。
三、为了让您更快的用上电,云南电网公司在服务承诺中对新装用电相关环节的办理时限做出以下承诺。
序号业务类别业务办理时限(工作日)高压双电源高压单电源低压居民1用电申请提交→供电方案答复3015732设计审核申请提交→审核结果通知155/3中间检查申请提交→检查结果通知53/4竣工报验申请提交→组织竣工检验53/5竣工检验合格→送电753您可通过供电营业厅、95598、网上营业厅、微信、自助服务终端等渠道提交用电申请和查询业务办理进度。
四、请在用电申请时提交以下资料:(一)容量在315kVA及以上的客户:政府部门立项(核准、备案)批复文件、用地批复、环保许可等资料;企业法人营业执照、组织机构代码证、委托代理人办理业务证明、法定代表人或委托代理人居民身份证及复印件、事业单位法人证书;地理位置图和用电区域平面图以及用电地址物业权属证明材料;建筑总平面图、近期及远期用电容量、用电设备明细表、用电性质及保安电源容量或多电源需求情况;用电工程计划开工、竣工时间和计划生产用电时间;属煤矿和非煤矿山的客户,还需提供“五证”(采矿许可证、煤炭生产许可证、安全生产许可证、矿长安全生产许可资格证、矿长资格证);属易燃易爆化工项目的客户,应提供危险品安全生产、运输许可证;采石场(矿)客户,应提供地州(市)级及以上安监局审查批准的采石场(矿)开采方案或初步设计文件、采矿许可证、安全生产许可证、爆炸物品使用许可证。
武汉市用电报装服务指南1、城乡居民生活用电“一户一表”报装流程:受理——>现场勘查——>确定供电方案——>方案答复——>签供用电合同——>装表接电——>归档报装资料:1、身份证或户口簿、房产证复印件2、为快捷办妥报装,如有可能,请客户协助提供邻近供电信息(可以是电费通知单复印件或邻家电表表号)送电时限:客户交费后3个工作日内送电2、低压客户用电报装流程:受理——>现场查勘——>确定供电方案——>方案答复——>设计审核——>中间检查——>竣工检验——>签供用电合同——>装表接电——>归档报装资料:1、报装联系函、用电设备清单2、营业执照或单位代码证复印件一份3、法人身份证复印件一份4、书面申请一份(盖公章)5、填写电表申报表一份(盖公章)6、房产证复印件一份7、为快捷办妥报装,如有可能,请客户协助提供邻近供电信息(可以是电费通知单复印件或邻家电表表号)送电时限:受电工程验收合格并办结相关手续后,5个工作日内送电。
(如有一户一表安装,另加2个工作日)3、高压客户用电报装流程:受理——>现场查勘——>拟定供电方案——>方案审批——>方案答复——>设计审核——>中间检查——>竣工检验——>签供用电合同——>送电——>归档报装资料:新装和增容所需报装资料有所不同,详询报装受理柜台人员。
送电时限:受电工程验收合格并办结相关手续后,7个工作日内送电。
4、过户:1)居民过户:需出示房产证(或购房合同)和身份证的复印件,电费通知单.2)单位过户: 以原客户的名义写一份报告,双方单位加盖公章,上月电费票据.5、业扩报装受理权限划分:武汉供电公司客户服务中心受理:35千伏及以上电压等级用电新装、增容业务;城区电压等级为10(20)千伏、累计报装容量在1000千伏安及以上或双电源(多回路)用电新装、增容业务。

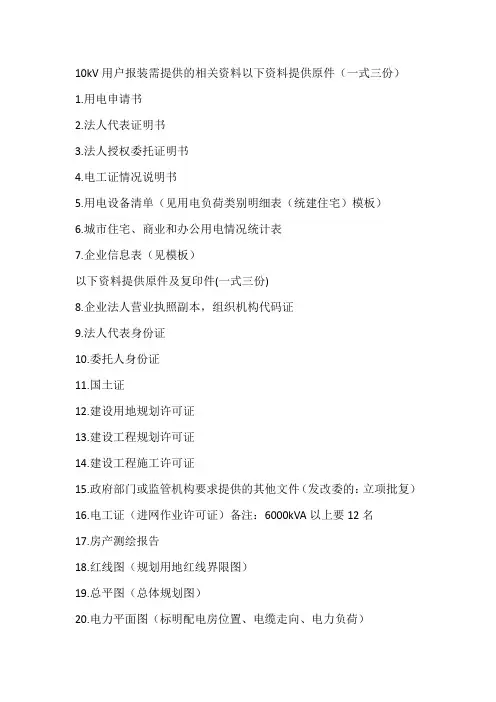

10kV用户报装需提供的相关资料以下资料提供原件(一式三份)
1.用电申请书
2.法人代表证明书
3.法人授权委托证明书
4.电工证情况说明书
5.用电设备清单(见用电负荷类别明细表(统建住宅)模板)
6.城市住宅、商业和办公用电情况统计表
7.企业信息表(见模板)
以下资料提供原件及复印件(一式三份)
8.企业法人营业执照副本,组织机构代码证
9.法人代表身份证
10.委托人身份证
11.国土证
12.建设用地规划许可证
13.建设工程规划许可证
14.建设工程施工许可证
15.政府部门或监管机构要求提供的其他文件(发改委的:立项批复)
16.电工证(进网作业许可证)备注:6000kVA以上要12名
17.房产测绘报告
18.红线图(规划用地红线界限图)
19.总平图(总体规划图)
20.电力平面图(标明配电房位置、电缆走向、电力负荷)。

电力工程清单
以下是一个电力工程的清单,列出了所需材料和设备。
这个清
单将帮助您确保电力工程项目的顺利进行。
1. 材料清单
- 电缆:根据工程需求确定所需电缆的类型和规格。
- 电线:根据需要选购合适的电线,包括铜线和铝线。
- 绝缘材料:购买适用于电力工程的绝缘材料,如绝缘胶带和
绝缘管。
- 开关插座:根据用电需求选购合适的开关插座和开关面板。
- 灯具:购买合适的灯具,并确保它们符合相关安全标准。
- 电表:选购适用于电力工程的电表和配套的电流互感器。
- 护套管:根据需要购买适当规格的护套管,以保护电缆和线路。
- 接线端子:选购合适的接线端子和连接器。
- 电气工具:确保购买必要的电气工具,如万用表、剥线钳等。
2. 设备清单
- 发电机:根据用电负载选购适当功率的发电机。
- 变压器:根据工程需求选购合适的变压器。
- 开关柜:购买符合工程要求的开关柜以保护电力系统。
- 电力配电盘:选购合适的电力配电盘和配电箱。
- 电池组:购买适用于电力工程的备用电池组。
- 整流器:根据需要购买合适的整流器。
- 电力稳压器:选购适合负载的电力稳压器以确保电压稳定。
- 空调设备:为电力设备选择合适的空调设备以确保运行稳定。
- 接地系统:购买适合工程要求的接地系统。
以上是电力工程清单的一部分,具体内容根据项目要求可能会
有所不同。
在购买材料和设备之前,请确保与供应商核实产品规格、价格和交货时间。

电力行业客户用电报装服务指南1. 服务概述电力行业客户用电报装服务指南旨在帮助电力行业客户了解用电报装流程、所需材料以及操作步骤,以便顺利完成用电报装。
2. 用电报装流程用电报装的流程可以分为以下几个步骤:步骤一:申请用电报装首先,客户需要与电力公司联系,填写用电报装申请表格,并提供相关的资料,如公司注册证明、营业执照等。
步骤二:审核申请电力公司将对客户的申请进行审核,包括核实提交的资料是否齐全合规,以及符合用电要求等。
步骤三:用电设计电力公司根据客户的用电需求,设计相应的电力方案,包括线路布置、设备配置等。
步骤四:设备采购和安装客户需要根据电力公司提供的电力方案,购买相应的设备,并安装在指定位置。
安装过程中需要遵守相关的安全操作规范。
步骤五:验收和开通电力公司将对客户的设备进行验收,并在验收合格后开通供电,客户即可正常使用电力。
3. 所需材料为了顺利完成用电报装,客户需要准备以下材料:•公司注册证明•营业执照•用电报装申请表格•用电需求说明•设备清单•安装合同4. 操作步骤以下是客户在进行用电报装过程中的具体操作步骤:1.联系电力公司,索取用电报装申请表格。
2.填写用电报装申请表格,并附上所需材料。
3.将填写完整的申请表格和所需材料提交给电力公司。
4.等待电力公司审核申请,并在需要时提供额外的资料或补充材料。
5.与电力公司协商用电需求,并提供相关的详细信息。
6.根据电力公司提供的电力方案,购买所需的设备并进行安装。
7.在设备安装完成后,联系电力公司进行验收。
8.完成验收合格后,电力公司将开通供电,客户即可正常使用电力。
5. 注意事项在进行用电报装的过程中,客户需要注意以下事项:•提交申请时,确保所需材料的完整性和准确性。
•与电力公司保持良好的沟通,及时提供额外的资料或解答问题。
•在设备采购和安装过程中,遵守相关的安全操作规范,确保安装质量和安全性。
•在验收前,自行检查设备和安装质量,确保符合要求。
高压用电新装(增容)指南一、办理程序二、客户须知1、您若需办理高压用电新装(增容)业务,请到供电营业厅申请。
2、您在申请用电时,请提供以下材料:①用电申请报告(内容包括:客户名称、工程项目名称、用电地点、项目性质、申请容量、所属行业及主要产品、供电时间要求、联系人和联系电话等);②房产证或房屋租赁合同;③用电设备清单;④营业执照或组织机构代码证;⑤法人代表身份证或相关身份证明;⑥规划平面图;⑦政府立项批复文件及规划选址意见书;⑧项目可研报告、生产工艺及用电设备的负荷等级;⑨如客户委托他人办理,须提供授权委托书及受托人身份证。
3、您在图纸设计、工程施工、设备安装前请提供以下材料:①设计单位的资质证书;②施工单位的资质证书;③电气设备技术资料。
4、您在申报工程竣工验收时,请提供以下材料:①电气工程一、二次接线图等工程竣工图及说明(工程竣工图应加盖施工单位"竣工图专用章");②变更设计的证明文件;③主设备(变压器、断路器、隔离开关、互感器、避雷器、直流系统等)安装技术记录;④具备资质单位出具的电气试验及保护整定调试报告(含整组试验报告);⑤具备资质单位出具的安全工具的试验报告(含常用绝缘、安全工器具);⑥主设备的厂家说明书、出产试验报告、合格证;⑦隐蔽工程施工图纸及试验记录;⑧运行管理的有关规定;⑨值班人员名单和上岗资格证书;⑩供电企业认为必要的其他资料或记录。
5、请您在以下工程施工前3天,通知供电公司进行中间检查:①接火电缆线路电缆敷设工程;②一、二类客户受电电房接地敷设工程;③一、二类客户进线总开关调试;④多电源切换开关调试和闭锁装置调试。
6、我们自受理申请后,单电源15个工作日内、双电源30个工作日内完成方案答复;受理客户受电工程文件和有关资料之日起,单电源10个工作日内、双电源20个工作日内完成审核图纸;受理竣工验收申请后5个工作日内完成验收;受电装置验收合格后5个工作日内送电;业务完成后2个工作日内回访。
