公路报价培训资料中铁五局二公司经营开发部

日期:2010年9月

公路投标报价编制培训

一、阅读招标文件及清工程量:

拿到招标文件跟图纸之后,我们首先需要做的工作是阅读招标文件及择录,作为报价人员,尤其需要关注与报价有关的内容,(包括主要工程数量、工期、投标文件的组成、评标办法、价格调整、预付款及质保金、技术规范等)当然,其他涉及废标的重要条款也要足够的重视。

清工程量:所谓清工程量就是对照图纸复核工程量清单,把图纸中的工程数量归类到相应的清单项目中,作为其附属子项方便套定额。如果图纸数量跟清单数量不符,首先应问疑,业主补遗更正清单,则以补遗更正的清单为准,如果业主没有回答,则以原清单为准,主项目直接调整到清单数量,附属项目可按比例调整。通常的做法是:100~300章按顺序清量,把图纸中的所有数量均清理归类到相应的项目中,如果可能,可以在清量的时候就顺便标上页码,有疑问的项目可以作颜色标记,方便以后校对调整。400~500章尽量按照单位工程清量,方便比较复核,尤其是桩的类别、根数,各类地质长度、梁板的片数。钢绞线的束数及锚具的套数,波纹管的数量等均要统计清楚。

二、预算编制:

1.打开同望软件,用户。

2.新建建设项目,第一项为编号,可以根据自己的习惯顺序编号;

第二项为名称,输入要编制项目的名称,尽量规范,简单明了;第三

项是编制类型,选施工图预算。

3.新建造价文件,可以从菜单文件中新建,也可以右键点击新建的建设项目新建。编号及名称可以跟新建建设项目一致,计价依据为【09清单】08公路工程清单计价依据(09范本);主定额为公路工程2008预算定额;项目模板为《公路发211号招标范本(2009年版)》。

4.建设项目及造价文件建好后,在界面的右边都有一个基本信息框,录入项目的基本信息,这个工作对项目的造价没有影响,所以做这个主要是完善项目信息,不做对造价文件也没有任何影响。5.导入清单:右键点击已建立好的造价文件,打开进入预算编制界面,右键点击清单第100章至700章合计,找到导入/导出按钮,导入自己建立或者招标方给定的工程量清单。注意:导入的清单一般为100章至700章,如果给定的清单有说明或者是汇总表,要删掉。另外,如果编制项目有计日工,计日工可一并导入,最后在软件中分别剪切或者复制粘贴到计日工项目下面。

6.设置费率文件,点击界面中的取费程序,设置费率文件,这个步骤对造价文件的影响非常大,要认真对待。一般情况按下列方法设置,有补充规定的按各省补充规定自行。

(1)、工程所在地:选工程项目所在的省份。

(2)、费率标准:选择了工程所在地后,如果该省份有补充规定,费率标准就选择该省份的补充规定,如果没有,就选择部颁费率标准。

(3)、冬季施工增加费及雨季施工增加费:先确定项目位置所在

的市、县、区,鼠标移动到冬季施工或者雨季施工上面,不要点击,系统会出现工程所在省份各地区的取费类别,选择相应的类别即可。

(4)夜间施工费:只在技术复杂大桥及钢结构中选择,其余项目不选择。

(5)特殊地区增加费;根据项目所在地区具体对应选择。

(6)行车干扰:根据具体调查情况,选择对应的行车次数计列。

(7)安全文明及临时设施如果一般在100章中计列,该处不计,如果100章中没有计列,根据实际情况选择计列

(8)施工辅助费:是包括生产工具用具使用费、检验试验费、工程定位复测、工程交点、场地清理等的费用,一般要计。

(9)工地转移费:高速、一级公路及独立大桥、隧道按省会至工地的里程,二级及以下公路按地区(市、盟)至工地的里程计算,50km以内不计列该项费用。(补充规定有具体规定的,按各省的补充规定自行)

(10)辅助生产费:指施工单位自行开采加工的砂、石等材料及施工单位自办的人工装卸和运输的间接费。如果有就选择计,没有就选择不计。

(11)间接费:A、企业管理费:(包括基本费用、主副食运费补贴、职工探亲、取暖、财务费用等一般情况下都要计列,其中职工取暖看有没有冬季施工,如果有就相应选择计列,如果没有就不计列冬季施工。主副食运费补贴根据施工调查,采用到最近的市镇距离,补充规定有具体规定的,按各省的补充规定自行。B规费:包括养老、

失业、医疗、工伤保险费,住房公积金。按各省份的具体规定计列。7.选套定额

(1)基本原则:

A.首先要明确定额及工程量清单是两种不同的计价方式。定额是以分项工程为单位的计价,是社会平均水平的反映,清单是以工程项目为单位的计价,是企业先进水平的反映,是企业参与竞争的基础。两种计价都是一种瞬时的计价,是随着时间变化而随时在变化的计价模式。

B、做预算的时候,必须是无条件的以工程量清单为准,即使图纸数量跟工程量清单有较大差异,而且你能肯定图纸数量是正确的,但在业主没有补遗更正的前提下,都要以工程量清单为准,如果业主补遗更正了工程量清单,则以补遗更正的清单为准。

C、选套定额的时候,一般原则是本章清单套本章定额,尽量套用相同或者相似的定额,但很多时候清单找不到对应的定额,这个时候才考虑跨章到用定额,如果跨章都找不到,就要考虑补充定额。

D、目前社会发展速度非常快。具体到我们的工程建设领域更是日新月异,我们在做预算的时候不可避免的要用到很多新的工艺跟新的材料,对新的工艺,我们可以咨询我们的项目造价人员甚至是其他单位的同仁。了解清楚后编制补充定额,对于新材料,除了咨询项目上的材料人员及造价人员外,我们还有很多材料查询网站。可以随时查询,补充到同望软件中,并建立自己的材料价格库。方便随时调用。

E、注意在套定额时尽量要把所有的混凝土配合比及砂浆配合比中

的32.5号水泥换成42.5号水泥。

(2)第100章总则

①建筑工程一切险在列表计算类中按招标文件的要求做好计算

式;第三方责任险为一固定值,按招标文件要求计算出后直接输入单价或在数量单价内做好即可。

②竣工文件业主无规定时,一般按100000~150000元计取。(造价

<=1.5亿时取100000,反之取150000)

③施工环保费:平原微丘或者靠近城镇地区取50000元每公里,

山岭重丘或者是偏远地区取30000元每公里,甘肃、西藏、青海、新疆、内蒙等省份的该项费用还应酌情减少。

④临时道路的修建养护中,便道长度参考图纸及施组中所提供的

数据,新建公路中一般都要按标段长度拉通考虑,再加上必要的支线便道长度,有隧道的要根据施工调查考虑绕行长度。套用临时工程中的汽车便道定额。

⑤工程用地数量参考图纸及施组,按用一年补两年、用两年补三

年的原则,考虑当地的补偿标准、复垦费用、当地政府收取的管理费等,一般按4~6元/平米·年计取。

⑥临时供电,根据现场反馈情况,一般不低于650000元。

⑦电讯设施在预算中按100000~150000元考虑,成本中在管理

费项目中考虑。

⑧供水与排污设施:南方地区按100000元考虑;北方地区按

300000元考虑。

⑨承包人驻地建设一般按700000元考虑。无锡地区按600000元。

(3)第200章

①挖土石方数量及调配参考招标图纸,如果图纸给定了施工方

案,就要按照图纸给的施工方案清量套定额,如果没有图纸没

有给定施工方案,一般情况下,本桩利用考虑用推土机推运或

者是挖掘机挖运;50~200m以内可以考虑用铲运机;超过200m

一般考虑用自卸汽车配合挖掘机施工,其运距参照招标图纸中

的土石方调配图。

②土石方填筑中,洒水量按填方数量的3%~5%考虑(南方地区考

虑3%;北方地区考虑5%),要注意分清天然密实方和压实方,

借方填筑中考虑土资源费。

③土石方体积的计算。

除定额中另有说明者外,土方挖方按天然密实体积计算,填方按压(夯)实后的体积计算,石方爆破按天然密实体积计算。当以填方压实体积为工程量,采用以天然密实方为计量单位的定额时,所采用的定额应乘以下列系数:

其中:推土机、铲运机施工土方的增运定额按普通土栏目的系数计算;人工挖运土方的增运定额和机械翻斗车、手扶拖拉机运输土方、自卸汽车运输土方的运输定额在上表系数的基础上增加0.03的土方运输

损耗,但弃方运输不应计算运输损耗。

④灰土填筑中,要分清土方费用含不含在其中,一般情况下土应

已包含在借土方中,灰土填筑套用定额时一般取机拌定额,且

以20CM厚为基值,分层压实。

(4)第300章

一般基层,如业主无特殊要求,可套用机械沿路拌和中的机

拌定额,如果要求采用厂拌,则套用厂拌运输及铺筑定额,

再把厂拌设备的安装拆除分摊到各基层定额中。

(5)第400章

①基础钢筋定额要按灌注桩钢筋、承台钢筋、基础及支撑梁钢筋

分开来套。

②下部结构钢筋定额要按墩柱、台帽、盖梁及耳背墙、台身钢筋

分开来套。

③上部结构钢筋定额要按梁的种类、桥面铺装分开来套。

④附属结构钢筋定额按搭板、护栏分开来套。

⑤钻孔桩中要统计出各类桩径的根数、长度、以及各类孔径的各

类地质情况(如砂粘土、砂砾、砾石、卵石、软石、次坚石等)所占的比例。如果图纸给定了钢护筒及检测管的数量,就可以

直接套用,如果没有,一般按照一根桩两米钢护筒的原则考虑

钢护筒的数量,孔径在1.5米及以上,每根桩考虑4根检测管,

长度跟桩长一致,反之,可考虑每跟桩3根检测管。当设计桩径

与定额采用的桩径不同时,可按下表系数调整:

当设计未提供钢护筒的数量时,可参考下表的质量进行计算,桩径不同时可内插计算。

⑥后张法钢绞线中,如招标图纸比较全面,设计深度较大时,要

参考招标图纸统计出钢绞线、各类锚具及波纹管的数量,并依

据锚具的套数来计算出钢绞线的束数,即可反算出每吨钢绞线

含有多少束,并把锚具、波纹管分摊到钢绞线定额中。

⑦现浇上部结构中,注意要把地基处理(如碾压、垫层、砼面层)

满堂钢管支架、支架预压等计算进去,不要漏项。

⑧预制预应力砼上部结构中,要统计出梁的片数及重量,然后选

择以何种方式来运输及安装,并注意不要把台座或底座的数量

漏了。通常20米及以上的梁板就要考虑采用轨道小车运输及

单导梁或者双导梁架设。20米以下的可以考虑平板拖车运输,起重机架设。

各种金属结构安装设备全套参考重量(单

位:t)如下表各表所示

1、导梁全套设备重量表

2、跨墩门架一套(二个)设备重量表

⑨橡胶支座中注意分清是板式还是四氟板式,注意不要把如GJZF4400×500×67看成是4400×500×67,而是F4(即四氟式)尺寸是400×500×67。

⑩桥墩高度如果超过30米就按高墩考虑施工措施,一般的做法是:清工程量的时候就统计出高墩的个数,可以跟施组讨论沟通,确定采用的施工电梯、爬模套数、塔吊台数及使用时间。做预算的时候就做进去,一般爬模:450000元每套、施工电梯:50000元每台、塔吊20000元每台.月。

(6)第500章

①洞口、明洞土石方开挖套用路基工程定额。

②洞身土石方开挖定额中已考虑了洞口外500米以内运距在内,

如弃碴长距洞口长度超过500米时,应按运距套用增运定额。

③洞内工程需用洞外定额的时候,要在右下角的洞内用洞外点上

勾。

④尤其需要注意型钢钢架及格栅钢架两个项目中的连接钢筋、螺

栓螺母、钢板等附属项目,不要漏项。另外,超前导管及管棚的注浆等,也要注意不要放错位置或者漏项。

(7)调价

我们通常所说的调价包含两层意思,一个是套完定额之后修改工料机的价格,得出最终的预算价格,其中:人工价格可根据各省份的补充规定修改,材料根据业主指定价格、调查价格或者是信息价格修改,机械台班的价格在人工、油料、煤、水、电的价格修改后会自动修改;另外一层意思就是最终预算价格确定之后,根据我们的投标策略要降造到我们的目标报价,通常做法是进入到调价界面,100章一般保持不动,只在最后需要最终调整一个数字的时候改动。其余各章输入系数调人工费跟机械费。根据经验,200章跟500章的利润空间较多,可以适当多调一些,400章可以酌情少降一些,先在每一章的章名所在行输入一个合适的下降系数。把总价大致调整到要调目标价格的附近,然后在逐一对照成本微调各个项目,一般情况下要保证所有的项目都不低于成本,如果有不平衡报价的要求,则做不平衡报价的项目可以酌情调高或者调低。在调价的时候还可以调整费率或者是利润,一般是往小调整。

三、成本测算

成本测算就是根据经营部编制的公路成本标准测算项目成本。作为决标的依据。具体做法就是对照成本标准,结合清工程数量。逐个测算每个清单项目中所有附属子项的成本,然后汇总

成清单项目的成本,得出清单每一个项目的成本跟预算的降幅以及各个章节的成本跟预算的降幅。清单中的成本是不含税金及管理费的成本,要在汇总表中加上税金及管理费。才能得出整个项目的成本总价。

几个需要注意的问题:

1、成本的基础是我们的成本库及配合比、半成品。因此首先要理解并熟悉成本库,其次要正确设置配合比、半成品的价格构成。主要是要注意构成配合比、半成品的材料价格。

2、为了成本更精确。一切险、税金、安全生产费、暂定金等均按估计预算计算,东北地区按限价10%;河北地区按限价,无限价的按预算降15%

3、做成本也就是一个复核预算的过程,所以做成本的时候建议一定要对照预算,如果成本跟预算偏差得比较离谱,说明二者中肯定有一个有问题。仔细检查就能发现。

2010-9-2

经营部报价组

公路同望预算软件操作教程

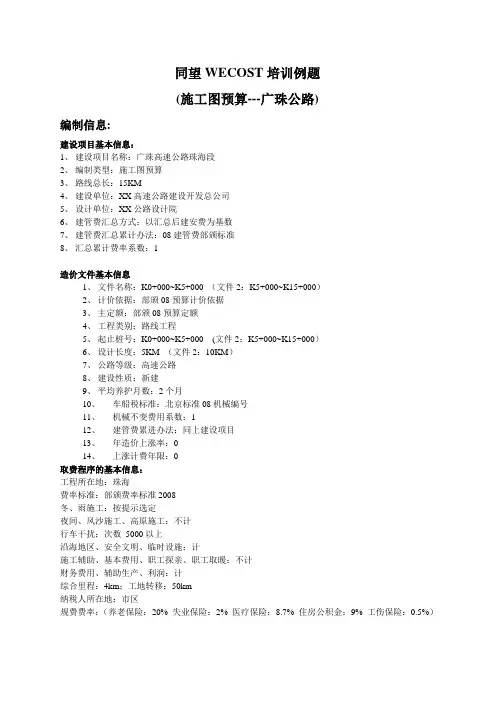

公路同望概、预算软件操作教程 1、软件安装 在使用本软件之前,先进行安装,打开安装程序盘,运行WEKS 特安装程序,出现欢迎界面,直接单击[下一步按钮],接受许可,默认的安装路径是C盘,可在此修改安装路径,点击下一步[安装按钮],安装完成后,点击[完成按钮],页面自动关闭。 桌面出现通望造价管理软件的[图标]。 2、登录 双击该图标,出现[登录窗口],输入初始登录帐号【admin】,密码【12345678】。可选择是否登录。管理用户——用于建立帐号、密码;版本更新——可自动检测目前,是否有版本更新发布;整理数据库——对造价数据进行整理,而且还可以清理垃圾文件,以提高系统的速度、稳定性,可定期整理。点击[登录按钮],即可登录。 3、项目管理:新建项目╱造价文件 首先进入到的是:[项目管理界面]——在这个界面里(我们)可以对各个建设项目的造价编制文件进行管理,例如:新建、删除、或导出、导入等操作;[项目工料机汇总界面]——用于汇、总或调整某个建设项目下所有造价文件工料机价格;[项目报表界面]——用于生成和输出项目汇总报表。下面我们学习如何新建建设项目:★☆1、新建建设项目有两种方式:第一种点击[文件按钮],选择[新建建设项目];第二种在[项目管理界面]的空白处点击[右键],选择[新建建设项目],弹出创建建设项目的[对话框],输入编号【20130326,或其他方式的编号亦可以】,输入名称【XXXXXX高速公路】,选择类型【施工图预算】。 项目建立好后,可以在[右侧窗口]填写该项目的基本信息,输入项目起止桩号【K0+000~K5+000】,输入建设单位信息【XXX省高速公路开发投资总公司】,输入设计单位信息【XXX省交通设计院】。 建管费汇总方式、建管费汇总累进办法、以及汇总累进系数这三个项,对于需要进行汇总的概、预算项目才会使用到,这里不做详细介绍。

公路工程造价文件编制全过程详细教程(同望软件操作篇)

公路工程造价-同望WECOST软件学习详解 施工图预算编制规程 (1) 工程量清单编制流程七大编制步骤:(概括为三模块:量、价、费) (2) 一、项目管理(新建造价项目及新建造价文件) (4) 1.新建建设项目 (4) 2.新建造价文件 (4) 3.造价编制窗口 (5) 二、取费程序(取费设置)【费】 (5) →取费程序界面 (5) 4.设置费率属性 (5) 5.费率设置功能 (5) 三、预算书(编辑造价文件)【量】 (6) →预算书界面(操作界面的主窗口) (6) 6.预算书-清单的建立:→增加项、选套定额、定额调整 (6) 7.对各个清单进行套价(套定额) (7) 四、工料机汇总(录入或计算工料机计算价格)【价】 (10) →工料机汇总界面 (10) 8.工料机预算单价的填写/计算操作(工料机汇总界面) (10) 五、清单后处理功能(分摊+调价) (11) 9.编制清单报价(含分摊、调价两功能) (11) 六、生成和输出结果报表 (12) 10.输出打印报表 (12) 11.汇总 (12)

施工图预算编制规程 一、确立项目层次:建设项目→单项工程→单位工程→分部工程→分项工程。预算以单项工程为计价核算对象,单位工程为单元组成,通过编制工程量计价表而汇总组成。 二、收集编制依据:施工图纸、通用标准图、会审记录、往来函件、编制办法、预算定额、取费标准及市场价格信息等。 三、熟悉工程内容:把握工程全貌,检查图纸,理解设计意图、规范要求和施工工艺。领会图纸及说明、施组建议书、措施专项设计及有关经济文件,掌握工程量计算规则及定额使用范围等。 四、编制工程量清单:按工程量计算规范对单项工程的分部分项依次逐项编制,符合、计算确定清单数量;无相关设计方案的,工程量可列为暂估量,工程结算按批准施组方案计算。按要求编制施工组织措施费和其它项目费清单。 五、复核工程数量:熟悉现场、施组、施工工序、构成工程造价的内容,计算复核清单和施工技术措施费所需采用全部消耗量定额相应的工程数量。理清计价计量清单和计价不计量项目的工程数量;详细描述项目特征,便于现场工程内容不符设计图或已确定合同工程量清单的特征描述,重新确定相应项目综合单价或费用。 六、计算预算总费用:依据取费标准,以单位工程直接费(直接工程费和措施费)为基数,计算间接费(贵妃、企业管理费等)、利润、税金,生成单位工程计价总表,最后生成单项工程计价汇总表,标注暂估价、安全文明措施费、规费。 七、填写编制说明:工程范围及内容、编制依据、费用标准的取定和重点工程量清单项目编制情况说明。 八、审核预算文件:初步预算必须经过检查、审核。通过后装订成册、电子归档,进行移交和技术交底。该流程也适用于概算和竣工结算文件编制。 工程量清单编制流程七大编制步骤:(概括为三模块:量、价、费) →一、项目管理(新建造价项目及新建造价文件) →二、取费程序(取费设置) →三、预算书(编制造价文件) →四、工料机分析汇总(价格) →五、清单后处理(分摊、调价) →七、报表(生成报表)

软件系统用户培训方案

软件系统用户培训方案 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】

软件系统用户培训方案 培训的目的和要求 培训的目的是为了让用户掌握系统的使用方法,在工作当中充分利用系统为客户提供方便,从而提高产品的利用价值,提高客户的工作效率。 要在培训时间内让客户尽量快的掌握系统的使用方法,将在培训前充分了解客户的状况及其技术水平,在培训过程当中,按照系统的业务流程结合客户实际工作流程进行讲解,培养客户按照合理的方法去理解、运用系统。 通过对系统的培训,保证每一位管理人员、操作人员能正确操作、使用软件。系统实施过程中会带来员工工作方式的改变,肯定会遇到使用人员的阻力和不理解,对此应加强对系统使用人员的培训,增强他们对新系统的适应能力,以利于系统的顺利实施。 实施计划 针对此项目计划分为系统培训和终端安装培训。 系统培训: 项目初始阶段实行对技术支持人员进行一对一的指导和培训,直到熟练业务为止。此外,增加技术支持群,方便技术支持人员之间、技术支持与技术开发人员之间的实时交流与沟通,以方便更好的服务用户,同时将问题汇总,以不定期的方式发放给技术开发人员。 终端安装培训:

项目初期公司会派大量安装人员去安装、调试终端,保证终端的正常运行,项目稳定后留固定人员驻项目所在地,以安装和维护终端,保障整个项目正常运作。 人员安排 计划在项目所在地安排常驻人员如下: 技术负责人:1人 技术支持: 14人 技术安装:25人 培训材料的设计 公司有详细的培训材料供技术支持人员和安装人员参考。 由于项目的重点主要在系统和终端,特此准备如下培训材料: 卫星定位汽车行驶记录仪监控平台用户手册(详见附件) 卫星定位行驶记录仪产品使用说明书(详见附件) 实施方法: 为实现项目的正常运行,公司制定了相关的流程,具体如下: 1、先让技术支持人员和安装人员熟悉各自的技术任务。技术支持人员要熟 悉软件的安装和各种软件操作,随时为用户提供服务。安装人员要将终端设备安装到车上并调试好,安装结果以技术支持人员通知为准。

软件系统项目培训方案

项目编号:XXXX公司 项目名称:XXXX公司信息系统建设项目 项目包别:第3包 版本号:1.0 XXXX公司信息系统项目 培训方案 建设方项目经理: 确认签字: 日期: 承建方项目经理 确认签字: 日期:

1.培训目标 培训作为XXXX公司本次信息化项目知识转移的重要手段,其主要目标包括:?确保培训XXXX公司的最终操作员能熟练操作软件; ?确保XXXX公司的操作人员理解总体流程和系统集成性; ?确保新流程和系统功能的知识转移,使其能从上线的第一天开始正确地、高效地使用系统; ?培养XXXX公司关键用户(包括项目管理人员),使其掌握系统的核心功能以及项目实施方法和步骤,可以进行企业内部培训; ?培养XXXX公司系统管理员,使其掌握日常运行和维护系统的技能,包括故障排除、寻求供应商支持等; ?培养XXXX公司软件技术人员进行ERP系统基本表结构、应用开发平台、数据交换平台使用等 ?提供有效的、全面的和标准的文档给最终用户,成为其后续稳定应用的保障。 2.培训方法 为保证在短期内将各种知识和技能传授给XXXX公司不同层面的众多项目参与者,我们建议如下培训方法: ?对管理层培训采用沟通、汇报、课堂教学的方式进行; ?对关键用户提供产品的全面培训; ?建议对关键用户以咨询、交流、课堂教学等方式进行; ?对最终用户培训要针对业务岗位进行; 建议最终用户培训基于其岗位相关的业务流程和系统操作需求,培训材料统一开发、由实施顾问提供培训以保证培训质量。建议建立网上学习交流系统提供业务流程手册和系统最终用户培训资料,另外需要在系统中创建专门的练习用数据库,使最终用户在完成最终用户培训后,仍然可以自行学习和专研,并在工作中参考。 采用专职培训员

计算机软件培训讲义全

XX公司计算机软件培训讲义1、背景 20世纪是一个革命化变革的世纪。机械化革命、电气化革命、信息化革命无论是对社会还是对人类都起到了根本性的变化影响。特别是自动化生产的理念,对机械化革命、电气化革命和信息化革命中的骨骼部分(硬件产品:例如计算机及其相关部件、通信产品、存储介质等)都起到了突飞猛进的推动作用。但对于信息化革命中的神经或血液部分的软件,如何将自动化生产的理念引入到其开发研制中来,是20世纪60年代以来给人类留下的始终未解决好的一个重大课题。 20世纪80年代初,国际著名的软件学家布鲁思曾经发表过一片著名的论文『没有银弹』,在软件界引起了很大的震动。论文的中心散布了一种软件悲观论的思想,布鲁思个人认为软件的自动化生产,由于受各种外界条件的制约,是几乎无法实现的。这种悲观的事实虽彻底解决不了,但通过软件工程及其相关联的优秀的方法论,通过优秀的人才是可以缓解的。 在未来的信息化革命中,起着神经或血液角色的软件作用越来越重要,据国际权威调查机构的资料,工程费用上软硬的比例目前已达到了6:4的数值。由此可见软件工程及其相关联的优秀的方法论、优秀的软件人才在信息化革命革命中的重要性。

2、软件工程 软件工程是一类工程。工程是将理论和知识应用于实践的科学。就软件工程而言,它借鉴了传统工程的原则和方法,以求高效地开发高质量软件。其中应用了计算机科学、数学和管理科学。计算机科学和数学用于构造模型与算法,工程科学用于制定规、设计型、评估成本及确定权衡,管理科学用于计划、资源、质量和成本的管理。 软件工程这一概念,主要是针对20世纪60年代“软件危机”而提出的。它首次出现在1968年NATO(北大西洋公约组织)会议上。自这一概念提出以来,围绕软件项目,开展了有关开发模型、方法以及支持工具的研究。其主要成果有:提出了瀑布模型,开发了一些结构化程序设计语言(例如PASCAL语言,ADA语言)、结构化方法等。并且围绕项目管理提出了费用估算、文档复审等方法和工具。 综观60年代末至80年代初,其主要特征是,前期着重研究系统实现技术,后期开始强调开发管理和软件质量。 70年代初,自“软件工厂”这一概念提出以来,主要围绕软件过程以及软件复用,开展了有关软件生产技术和软件生产管理的研究与实践。其主要成果有:提出了应用广泛的面向对象语言以及相关的面向对象方法,大力开展了计算机辅助软件工程的研究与实践。尤其是近几年来,针对软件复用及软件生产,软件构件技术以及软件质量控制技术、质量保证技术得到了广泛的应用。目前各个软件企业都十分重视资质认证,并想通过这些工作进行企业管理和技术的提升。软件工程所涉及的要素可概括如下:

公路同望预算软件操作教程

欢迎阅读公路同望概、预算软件操作教程 1、软件安装 在使用本软件之前,先进行安装,打开安装程序盘,运行WEKS特安装程序,出现欢迎界面,直接单击[下一步按钮],接受许可,默认的安装路径是C盘,可在此修改安装路径,点击下一步[安装按钮],安装完成后,点击[完成按钮],页面自动关闭。 桌面出现通望造价管理软件的[图标]。 2、登录 双击该图标,出现[登录窗口],输入初始登录帐号【admin】,密码。可选择是否登录。管理用户——用于建立帐号、密码;版本更新——可自动检测目前,是否有版本更新发布;整理数据库——对造价数据进行整理,而且还可以清理垃圾文件,以提高系统的速度、稳定性,可定期整理。点击[登录按钮],即可登录。 3、项目管理:新建项目╱造价文件 首先进入到的是:[项目管理界面]——在这个界面里(我们)可以对各个建设项目的造价编制文件进行管理,例如:新建、删除、或导出、导入等操作;[项目工料机汇总界面]——用于汇、总或调整某个建设项目下所有造价文件工料机价格;[项目报表界面]——用于生成和输出项目汇总报表。下面我们学习如何新建建设项目:★☆1、新建建设项目有两种方式:第一种点击[文件按钮],选择[新建建设项目];第二种在[项目管理界面]的空白处点击[右键],选择[新建建设项目],弹出创建建设项目的[对话框],输入编号,输入名称【XXXXXX高速公路】,选择类型【施工图预算】。 项目建立好后,可以在[右侧窗口]填写该项目的基本信息,输入项目起止桩号【K0+000~K5+000】,输入建设单位信息【XXX省高速公路开发投资总公司】,输入设计单位信息【XXX省交通设计院】。 建管费汇总方式、建管费汇总累进办法、以及汇总累进系数这三个项,对于需要进行汇总的概、预算项目才会使用到,这里不做详细介绍。 下面输入编制人单位信息【XXX省桥梁工程总公司】。 ★☆2、切换到编制说明,[右侧窗口]编办规定概、预算文件的组成包括目录、概预算编制说明、及全部概、预算计算表格;在这里我们可以录入【编制说明的内容】,例如:建设项目的设计依据、及有关文号;工程所在地的地质状况、气候状况、或者编制预算所采用的定额、费用标准等;人材机单价依据的来源等相关信息。 审核意见,同样按需求填写各项信息。

同望软件培训

公路报价培训资料中铁五局二公司经营开发部 日期:2010年9月

公路投标报价编制培训 一、阅读招标文件及清工程量: 拿到招标文件跟图纸之后,我们首先需要做的工作是阅读招标文件及择录,作为报价人员,尤其需要关注与报价有关的内容,(包括主要工程数量、工期、投标文件的组成、评标办法、价格调整、预付款及质保金、技术规范等)当然,其他涉及废标的重要条款也要足够的重视。 清工程量:所谓清工程量就是对照图纸复核工程量清单,把图纸中的工程数量归类到相应的清单项目中,作为其附属子项方便套定额。如果图纸数量跟清单数量不符,首先应问疑,业主补遗更正清单,则以补遗更正的清单为准,如果业主没有回答,则以原清单为准,主项目直接调整到清单数量,附属项目可按比例调整。通常的做法是:100~300章按顺序清量,把图纸中的所有数量均清理归类到相应的项目中,如果可能,可以在清量的时候就顺便标上页码,有疑问的项目可以作颜色标记,方便以后校对调整。400~500章尽量按照单位工程清量,方便比较复核,尤其是桩的类别、根数,各类地质长度、梁板的片数。钢绞线的束数及锚具的套数,波纹管的数量等均要统计清楚。 二、预算编制: 1.打开同望软件,用户。 2.新建建设项目,第一项为编号,可以根据自己的习惯顺序编号; 第二项为名称,输入要编制项目的名称,尽量规范,简单明了;第三

项是编制类型,选施工图预算。 3.新建造价文件,可以从菜单文件中新建,也可以右键点击新建的建设项目新建。编号及名称可以跟新建建设项目一致,计价依据为【09清单】08公路工程清单计价依据(09范本);主定额为公路工程2008预算定额;项目模板为《公路发211号招标范本(2009年版)》。 4.建设项目及造价文件建好后,在界面的右边都有一个基本信息框,录入项目的基本信息,这个工作对项目的造价没有影响,所以做这个主要是完善项目信息,不做对造价文件也没有任何影响。5.导入清单:右键点击已建立好的造价文件,打开进入预算编制界面,右键点击清单第100章至700章合计,找到导入/导出按钮,导入自己建立或者招标方给定的工程量清单。注意:导入的清单一般为100章至700章,如果给定的清单有说明或者是汇总表,要删掉。另外,如果编制项目有计日工,计日工可一并导入,最后在软件中分别剪切或者复制粘贴到计日工项目下面。 6.设置费率文件,点击界面中的取费程序,设置费率文件,这个步骤对造价文件的影响非常大,要认真对待。一般情况按下列方法设置,有补充规定的按各省补充规定自行。 (1)、工程所在地:选工程项目所在的省份。 (2)、费率标准:选择了工程所在地后,如果该省份有补充规定,费率标准就选择该省份的补充规定,如果没有,就选择部颁费率标准。 (3)、冬季施工增加费及雨季施工增加费:先确定项目位置所在

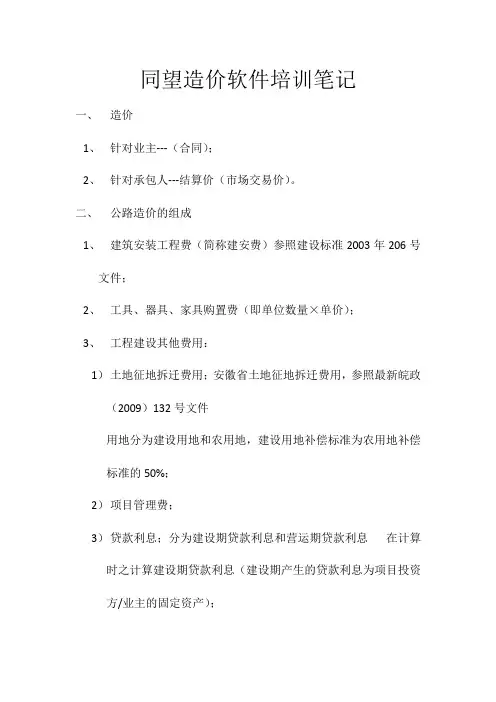

同望公路工程预算软件使用教程笔记

同望公路工程预算软件使用教程笔记 1、安装 (1)双击安装 (2)安装目录 (3)完成 2、登陆 (1)双击 (2)输入初始登陆账号admin,密码12345678 可选择是否自动登录,管理用户可建立用户的账号和密码,版本更新 是自动检测是否有新的版本需要更新,整理数据库,对造价数据库进 行整理,可删除垃圾文件可提高系统的远行速度和系统的稳定性 点击登陆可登陆软件。 3、项目管理:新建项目/造价文件(默认进入项目管理界面) (1)在这个界面里我们可以对各个项目文件和造价文件进行管理,如:新建,删除,导入,导出等操作。 (2)项目工料机界面: 用于调整或汇总某个建设项目下所有造价文件工料机及价格(3)项目报表

用于生成或输出项目汇总报表 A、新建项目(有两种方式) 一种是点击文件新建;另一种是在空白处点击右键选择新建 弹出创建建设项目菜单 在这里输入编号、名称、选择编制类型(选施工图预算)确认 这样就建立了一个新的项目 建好后就在右侧栏内填写该项目的基本信息、编制说明即 a输入项目起止桩号 输入项目建设单位信息 输入设计单位信息 监管费汇总方式、监管费累进办法及累进系数,对于要汇总的项目才进行计算 编制人信息 审核人信息 B编制说明 编办规定预算文件的内容有,封面、目录、说明和各种表格这里可录入说明的内容,设计的依据及有关文号

B、建立一个预算造价文件(有两种方式建立) 一个是在空白处点击右键新建造价文件 一个是点文件下面的新建造价文件弹出新建造价文件对话框 填写编号、名称、计价依据在下拉菜单里软件内置了08概算预算清单预算以及96概算预算等依据 选08预算计价依据 下面两项不需要选择点确定后进入初始化状态 初始化状态完成后在右侧填写基本信息 1、工程类别选路线或桥梁 2、公路公里可自动计算 3、公路等级 4、建设性质 5、车道数以上可根据实际填写如是桥梁还要填写大桥等级、 桥长米,桥梁宽度 6、平均养护月数的填写时要计算工程交工前的养护费根据编 办规定填写 7、监管费累进办法默认08部颁标准 8、累进系数公路不需要填写

同望操作技巧_secret

WECOST应用技巧 1、问:提示“软件过期”“无法执行软件锁内的程序”? A、目前的软件在公司财务未关联到款的情况是是可以试用一个月的,提示“软件过期就需要在客服中心网站下载正式的加密文件进行加密;具体步骤如下: 1)已注册的正式用户,直接使用原有帐号登录即可; 2)还未正式注册的用户,请点击“注册”按钮进行用户注册,在“申请为正式用户”复选框打勾,并填写“软件锁编号”等相关信息; 3)注册成功后重新登录客服网站,进入“软件服务”界面; 4)在“下载园地”中点击“加密文件下载”,在提示窗口,输入帖标号即软件锁上的编号;5)点按“下载加密文件”,将加密文件直接保存到本机硬盘任意位置; 6)将软件锁插在本机USB端口,接着运行“开始”菜单→程序→同望WECOST公路工程造价管理系统→锁升级工具”; 7)在提示窗口中,选择保存在本机的加密文件即可升级为正式版。(注:升级过程中请勿将锁拔下) B、空锁,未加载试用加密文件或正式加密文件。应向各分公司软件锁负责人申请加密文件并升级锁。 2、问:打开软件时,提示:请插上软件锁。 答:(1)请确认锁是否插好。 (2)请检查软件锁驱动是否安装好。选择“我的电脑”点击右键,选属性,切换到硬件,查看“设备管理器”里是否显示有“人体学输入设备”并显示状态正常,如在人体学输入设备前显示黄色叹号或问号,则需重新安装软件锁驱动。 (3)请检查USB接口是否有问题,可将软件锁拔出,换一个插孔试一下。 3、为什么双击软件不用输入用户名、密码就直接进入系统?如何取消自动登陆? 答:因为选择了“自动登陆” 打开“工具/系统参数设置”菜单,将“是否自动登录”改为“否”即可。

同望造价说明

编制工程造价工作流程 四个文件十大步骤 编制任何一份公路工程造价,都需要“四个文件、十大步骤”,这里先初步介绍一下这四个文件和十大步骤组成的流程图 建立顺序文件名称作用 一定额文件确定配套定额(包括补充定额) 二费率文件确定项目的综合费率标准(包括地方标准) 三单价文件确定工料机项目与预算单价 四单项工程文件确定造价所需的工程项目、数量与配套定额 有了以上四个文件,按编制办法的有关规定,通过将它们有机的组合,就可以编制出一份完整的公路工程造价文件。 第一步:新建建设项目文件 第二步:准备定额、费率、单价文件 第三步:建立单项工程文件 第四步:建立项目表 第五步:输入工程量 第六步:定额录入、调整及取费 第七步:计算第二、三部分费用 第八步:工料机分析与单价计算 第九步:造价计算,并对计算结果进行审核,若有误,应将第四步至第八步进行修改或调整,直到完全正确。 第十步:输出报表。 第一步:新建建设项目文件 一个建设项目文件,可以包含一个或多个单项工程文件,以及与之配套的单价、费率、和定额文件,通过这些文件组合计算,您最终可以得到项目工程的造价。

单项工程文件,是指路线文件、独立桥梁文件、路线标文件、独立桥梁标文件四种文件中的某一具体的工程文件,例如某一路线标文件。 1 登录完成后,进入WCOST的主界面,点按打开文件快键图标,系统会自动弹出一个建设项目对话框; 2 选择好建设项目类型后,点按“新建”按钮,在新增加的行中输入项目编号、名称、负责人、编制及复核者,再点按“打开”,则可完成新建建设项目工作。 第二步:准备定额、费率、单价文件 准备定额文件准备费率文件准备单价文件 流程图 准备系统自备的定额→导入其他类型的定额→编制补充定额 准备系统自备的定额 在新建建设项目时,已选择了建设项目类型,如:预算。那么,打开建设项目后,在“视窗2/定额”中已有了“部颁预算定额”文件。 导入其他类型的定额文件 如果在预算中需要用到概算定额等情况,就可以通过“导入文件”来实现。 具体方法如下: 1.通过菜单“文件/建设项目管理”打开需编制的建设项目。 2.执行菜单中“建设项目/导入文件”命令,弹出对话框。 3.在安装的WCOST的系统下有一个文件夹:定额标准;打开这个文件夹。 4.选择文件类型,如“概算定额(*·DE3)”,双击“部颁概算定额”文件打开。 5.就会将部颁概算定额导入到本建设项目中。 编制补充定额 如果导入的定额文件仍不能满足需要,就要自己编制补充定额了,这一环节相对比较复杂,这里就不尽述了,请参阅手册第七章“补充定额的编制”。 通过新建费率文件或调用已有的费率文件,目的在于准备一个与工程文件相匹配的费率文件,以便在编制造价时调用。

同望软件使用手册

造价文件编制流程图 创建建设项目 采用右建菜单创建:在项目管理窗口空白处单击鼠标右键,弹出右键菜单,选择【新建】→【建 设项目】。如下图: 采用主菜单创建:在项目管理界面,选择【文件】→【新建建设项目】。如下图: 输入项目信息:在弹出的创建建设项目对话框中,输入【编号】(可以以创建文件的日期为编号, 方便管理)、【名称】,选择【编制类型】(注:编制类型的选择决定项目级报表的输出样式),然后点击【确认】,即完成创建建设项目。如下图: 编辑建设项目信息:建设项目建立好以后,选中新建的建设项目,双击项目编号、项目名称处可 以修改该建设项目的【编号】和【工程名称】,或者直接在右侧的【基本信息】窗口修改项目信息。 创建子项目 选中新建的建设项目右击,选择【新建】→【子项目】。子项目可根据实际需要创建,或是省略上述操作直接在建设项目下创建造价文件。 创建造价文件 新建造价文件有3种方式: (1)选中子项目(或建设项目)右击,选择【新建】→【造价文件】。如图: (2)选择【文件】→【新建造价文件】。如图: (3)在工具栏里直接点击快捷键,新建造价文件。 输入造价文件基本信息:在弹出的窗口中,输入【编号】、【名称】,选择【计价依据】、【主定额】和【项目模板】,点击确定。如下图: 〖注〗:造价文件创建好后,计价依据是不能再更改了的,因此在选择计价依据时必须考虑所编制造价文件的类型再进行选择。 填写建设项目及造价文件基本信息 根据工程实际情况,填写项目基本信息(如图一)以及造价文件基本信息(如图二)。 项目级单价文件 创建 使用单价文件 编辑单价文件

创建 采用右建菜单创建:在项目管理窗口,选中需要添加项目级单价文件的建设项目节点,单击鼠标右键,弹出右键菜单,选择【新建】→【单价文件】。如下图: 采用主菜单创建:在项目管理界面,选中需要添加项目级单价文件的建设项目节点,选择【建设项目】→【新建单价文件】。如下图: 使用单价文件 在项目管理界面,选中任何一个造价文件,在单价文件列,双击,在出现的下拉列表中选择需要切换的单价文件。如下图: 〖注〗:造价文件选用了单价文件后,系统会将造价文件中的工料机价格等信息拷贝到单价文件中。如果单价文件被多个造价文件使用,则这个单价文件里的价格信息是所有造价文件价格信息的合集。 取消关联:如果造价文件选用了(关联了)建设项目下的实体单价文件后,又突然不使用时,这时候,需要选择单价文件列下拉列表中的“取消关联”选项,则,系统会取消造价文件与选用单价文件的关联,并且,给造价文件新建一个空的同造价文件名的单价文件,这个空的单价文件是造价文件必须带的,因为造价文件存在的同时必须有一个单价文件同时存在,取消关联的同时必须发生新建空文件的操作。 编辑单价文件 在项目管理界面,选中单价文件,双击或点击工具栏(主菜单)的图标或者右键打开,则,进入单价文件的编辑界面。如下图: 单价文件界面包括3个标签页,分别是单价文件标签、运费费率标签和自采自办费率标签。 项目级费率文件 创建费率文件 使用费率文件 编辑费率文件 创建费率文件 采用右建菜单创建:在项目管理窗口,选中需要添加项目级费率文件的建设项目节点,单击鼠标右键,弹出右键菜单,选择【新建】→【费率文件】。如下图: 采用主菜单创建:在项目管理界面,选中需要添加项目级费率文件的建设项目节点,选择【建设项目】→【新建费率文件】。如下图: 使用费率文件 在项目管理界面,选中任何一个造价文件,在费率文件列,双击,在出现的下拉列表中选择需要切换的费率文件。如下图: 〖注〗:取消关联:如果造价文件选用了(关联了)建设项目下的实体费率文件后,又突然不使用时,这时候,需要选择费率文件列下拉列表中的“取消关联”选项,则,系统会取消造价文件与选用费率文件的关联,并且,给造价文件新建一个空的同造价文件名的费率文件,这个空的费率文件是造价文件必须带的,因为造价文件存在的同时必须有一个费率文件同时存在,取消关联的同时必须发生新建空文件的操作。

公路同望软件使用手册

造价文件编制流程图

采用右建菜单创建:在项目管理窗口空白处单击鼠标右键,弹出右键菜单,选择【新建】→【建 设项目】。如下图: 采用主菜单创建:在项目管理界面,选择【文件】→【新建建设项目】。如下图: 输入项目信息:在弹出的创建建设项目对话框中,输入【编号】(可以以创建文件的日期为编号,方便管理)、【名称】,选择【编制类型】(注:编制类型的选择决定项目级报表的输出样式),然后点击【确认】,即完成创建建设项目。如下图: 编辑建设项目信息:建设项目建立好以后,选中新建的建设项目,双击项目编号、项目名称处可 以修改该建设项目的【编号】和【工程名称】,或者直接在右侧的【基本信息】窗口修改项目信息。

选中新建的建设项目右击,选择【新建】→【子项目】。子项目可根据实际需要创建,或是省略上述操作直接在建设项目下创建造价文件。 创建造价文件 新建造价文件有3种方式: (1)选中子项目(或建设项目)右击,选择【新建】→【造价文件】。如图: (2)选择【文件】→【新建造价文件】。如图: (3)在工具栏里直接点击快捷键,新建造价文件。 输入造价文件基本信息:在弹出的窗口中,输入【编号】、【名称】,选择【计价依据】、【主定额】和【项目模板】,点击确定。如下图:

〖注〗:造价文件创建好后,计价依据是不能再更改了的,因此在选择计价依据时必须考虑所编制造价文件的类型再进行选择。 填写建设项目及造价文件基本信息 根据工程实际情况,填写项目基本信息(如图一)以及造价文件基本信息(如图二)。 项目级单价文件 创建 使用单价文件 编辑单价文件 创建 采用右建菜单创建:在项目管理窗口,选中需要添加项目级单价文件的建设项目节点,单击鼠标右键,弹出右键菜单,选择【新建】→【单价文件】。如下图:

同望软件介绍

同望WCOST8.0公路工程造价管理系统 系统简介: 为进一步满足广大用户不断增长的对软件灵活性、易用性以及专业性的需求,广东同望科技积极顺应时代的发展,推陈出新、与时俱进。秉承to be the best one的设计理念,在国家推出新编办和新定额之际,对旧版本的多种功能进行了改进和增强,及时推出了同望WCOST8.0公路工程造价管理系统升级版本,该版本是在原WCOST版本的基础上,继承和发扬原有版本的优点,更新和改进了原版本的缺点和不足。 同时,在不断追求完美的时代责任感驱使下,同望科技又适时推出了同望EasyRules工程计价依据管理系统,以响应当前国际建设的新形势,适应和扩大行业多元化应用范围。并在原有同望WCOST公路工程造价管理系统标准版、投标版以及三算版(以下介绍中三个版本统一简称为编制版)的基础上隆重推出了《同望WCOST8.0》(专业版)――《同望WCOST8.0》(标准版)}+同望Easyrules工程计价依据管理系统

专业版8.0主要功能及特点介绍: 一大特色:计价依据管理系统: 加入WTO后, 中国传统的政府定价的工程造价计价模式已不能满足国际经济一体化发展的需求。同望Easyrules工程计价依据管理系统,是计价方法在与国际惯例逐步接轨的中间产物和必然产物。它能够针对不同的要求,定制符合自身要求的计价规则、标准费率、项目模板、清单模板、企业定额、、养路车船费、累进办法、报表模板等。以适应各个地方编制办法的差异,让企业或管理部门一次定制,多人、多次使用,大大减少重复工作量,规范管理,及时跟随不断发展的公路工程建设市场。 自定义计价规则 根据建设项目的不同计价要求,可以自己定义符合该项目各项费用的计算基数、计算公式,以便灵活准确的计算造价。

同望软件问题解答

同望软件问题解答 问:公路交工前养护费是按什么标准计算的?在软件中如何处理? 答:三、四级公路每月养护费按每公里每月60个工日计算;二级及以上公路每月养护费按每公里每月30个工日计算。 在软件中只需在路线文件属性表中填写路线公里长、平均养护月数以及公路等级,然后在标准项目表中直接选取“其他工程及沿线设施/公路交工前养护费”,软件即可自动进行计算。问:导入造价数据时提示:无法定位养路费车船税标准,请在属性表中重新选择,造价计算后,结果和原来数值不一样。 答:因为之前的养路费车船税标准是自定义的,所以导入时系统无法定位。 解:可以将自定义的养路费车船税标准单独导入,重新确认单价文件的属性表,再计算就没问题了。 问:需采用商品混凝土,如何进行调整? 答:由于改用商品砼,就要增加一种新材料--商品砼,原定额中给定的砼的消耗量要改成0,相当于将砼所用的水泥、中(粗)砂、碎(砾)石消耗变成0(软件自动调整)。水要单独改,一般情况下,每10m3砼搅拌用水为2m3。使用商品砼,是不需要搅拌机自行搅拌的,相当于采用集中拌和的方式(在定额调整中的分散拌改集中拌处打勾),按规定,当砼采用集中拌和时,搅拌机的消耗改为0,同时每10m3砼减少3.5个人工工日,软件会进行自动换算。 问:如何使用分项剖析功能? 答:在造价计算之前,在视窗1选择需要剖析的项,使用“项目文件/分项剖析”命令,软件即可对该项进行计算,计算后即可在视窗3看到结果。当数据量大或调整了某分项工程数量或定额,为了节省计算时间而只想即时查看某分项费用计算结果,就可以利用分项剖析功能。注意:分项剖析是针对定额计算类。 问:在定额第二章,定额说明第3条这样说道:“各类稳定土基层、级配碎石、级配砾石路面的压实厚度在15CM以内,填隙碎石一层的压实厚度在12CM以内,垫层和其他种的基

软件项目人员培训方案-草稿

人员培训方案 验收后系统的操作使用,需要靠系统化的培训来完成,培训的目的是提高用户的使用技能,加强用户对系统的理解,使他们能够有效地熟悉系统的操作和系统的管理职责。 我公司从以往的成功案例总结了一套推进应用的办法,对全体使用系统的人员,全面系统的进行系统软件、终端使用的培训。包括建 立专业的辅导队伍,建立培训基地,制定全面的教材和自学软件,采 取集体授课,个别辅导和随叫随到的桌边辅导等多种复杂形式,确保培训效果。 一、项目培训体系 先进的培训理念:我公司拥有一支技术过硬的技术支持、维护、 管理队伍,是保证项目正常稳定运转的重要保障。我们提供的培训整合了国外培训领域中先进理念和中国特色,形成了一系列客户培训方案。 培训理念主要体现在4个方面: (1)目的性强 使用户逐步熟练使用软件系统,掌握软件系统的基础知识和管理方法。 (2)针对性强 拥有多年的行业和管理经验,结合本项目用户特点和实际状况, 将提供适合客户的培训方案。 (3)讲究实效 项目整个过程,我们与用户组成工作小组共同来完成培训方案的 设计和完善,保证培训方案为客户所接受,并得到实际效果。 (4)实践创新 引进最前沿的项目管理方法论与工具集,融合最新项目管理理论,以增强客户对培训课程的兴趣和参与性。

二、项目培训管理 培训根据内容的不同分批、分阶段进行。我公司将根据用户的要求和实际需要提供培训资料和课程,在合同签订并征得用户同意后赋予实施。 本项目培训包括理论知识培训和现场实践培训,其中,理论知识培训在项目准备与实施阶段进行,现场实践技能在到货后、集成实施前进行,以推进系统的应用。 针对本项目,培训计划如下: 1、培训地点:初步定为用户方,具体地点与用户方协商而定。 2、培训人数:对系统管理员的培训至少1-3人,系统操作人员根据用户要求而定。 3、培训开始时间:合同签订生效后开始,具体培训时间根据项 目进展情况而定。 4、培训时间: 培训周期:培训周期暂定为5—7天。 培训方式:通过正式的课程安排,采用正规的培训教材;并结合 现场操作共同完成整个项目的培训工作。 培训内容:各个子系统的培训;其中包括系统的业务操作流程、 维护管理、故障的诊断与处理、系统设备技术等方面的培训;新技术、新产品等方面的培训。 培训资料:针对每个培训内容提供全面的中文培训资料,并用中文授课。 培训收费:所有培训费用已含在投标总价内。 我公司根据用户对培训内容、培训人数和培训时间的要求而做相应的调整。 三、培训目标与方法 3.1 培训目标 让用户掌握系统新功能及系统体系的结构、工作原理、基本功能和优势,熟练掌握软件系统的操作使用方法,并能够识别和排除一些

erp系统培训资料

ERP系统 对于ERP原理的初步了解是我们认识ERP的基础,接下来,为了使大家对ERP产品有一个感性的认识,我们就要从它的功能上再给予进一步的介绍。 以往我们总是以某个产品为背景来介绍ERP系统,但是由于各个厂家产品的风格与侧重点不尽相同,因而其ERP 产品的模块结构也相差较大。对于初次了解ERP的读者来说,有时可能会觉得弄不清到底哪个才是真正的ERP系统。所以,在这里,我们撇开实际的产品,从企业的角度来简单描述一下ERP系统的功能结构,即ERP能够为企业做什么,它的模块功能到底包含哪些内容。 特点 ERP是将企业所有资源进行整合集成管理,简单的说是将企业的三大流:物流,资金流,信息流进行全面一体化管理的管理信息系统。它的功能模块以不同于以往的MRP或MRPII的模块,它不仅可用于生产企业的管理,而且在许多其它类型的企业如一些非生产,公益事业的企业也可导入ERP 系统进行资源计划和管理。 ERP系统的特点有: ?企业内部管理所需的业务应用系统,主要是指财务、物流、人力资源等核心模块。

?物流管理系统采用了制造业的MRP管理思想;FMIS 有效地实现了预算管理、业务评估、管理会计、ABC成本归集方法等现代基本财务管理方法;人力资源管理系统在组织机构设计、岗位管理、薪酬体系以及人力资源开发等方面同样集成了先进的理念。 ?ERP系统是一个在全公司范围内应用的、高度集成的系统。数据在各业务系统之间高度共享,所有源数据只需在某一个系统中输入一次,保证了数据的一致性。 ?对公司内部业务流程和管理过程进行了优化,主要的业务流程实现了自动化。 ?采用了计算机最新的主流技术和体系结构:B/S、INTERNET体系结构,WINDOWS界面。在能通信的地方都可以方便地接入到系统中来。 ?集成性、先进性、统一性、完整性、开放性。 功能标准 美国著名的计算机技术咨询和评估集团Gartner Group提出ERP具备的功能标准应包括四个方面: 1. 超越MRPⅡ范围的集成功能 包括质量管理;试验室管理;流程作业管理;配方管理;产品数据管理;维护管理;管制报告和仓库管理。 2. 支持混合方式的制造环境

同望操作教程

同望操作教程 Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】

公路同望概、预算软件操作教程 1、软件安装 在使用本软件之前,先进行安装,打开安装程序盘,运行WEKS特安装程序,出现欢迎界面,直接单击[下一步按钮],接受许可,默认的安装路径是C 盘,可在此修改安装路径,点击下一步[安装按钮],安装完成后,点击[完成按钮],页面自动关闭。 桌面出现通望造价管理软件的[图标]。 2、登录 ——用于建立帐号、密码;版本更新——可自动检测目前,是否有版本更新发布;整理数据库——对造价数据进行整理,而且还可以清理垃圾文件,以提高系统的速度、稳定性,可定期整理。点击[登录按钮],即可登录。 3、项目管理:新建项目╱造价文件 首先进入到的是:[项目管理界面]——在这个界面里(我们)可以对各个建设项目的造价编制文件进行管理,例如:新建、删除、或导出、导入等操作;[项目工料机汇总界面]——用于汇、总或调整某个建设项目下所有造价文件工料机价格;[项目报表界面]——用于生成和输出项目汇总报表。下面我们学习如何新建建设项目: ★☆ 项目建立好后,可以在[右侧窗口]填写该项目的基本信息,输入项目起止桩号【K0+000~K5+000】,输入建设单位信息【XXX省高速公路开发投资总公司】,输入设计单位信息【XXX省交通设计院】。 建管费汇总方式、建管费汇总累进办法、以及汇总累进系数这三个项,对于需要进行汇总的概、预算项目才会使用到,这里不做详细介绍。 下面输入编制人单位信息【XXX省桥梁工程总公司】。 ★☆2、切换到编制说明,[右侧窗口]编办规定概、预算文件的组成包括目录、概预算编制说明、及全部概、预算计算表格;在这里我们可以录入【编制说明的内容】,例如:建设项目的设计依据、及有关文号;工程所在地的地质状况、气候状况、或者编制预算所采用的定额、费用标准等;人材机单价依据的来源等相关信息。 审核意见,同样按需求填写各项信息。

软件系统培训管理制度

医生站等区域H I S系统培训管理制度 第一章总则 第一条为了确保医生站等区域HIS系统顺利上线,提高系统在推广过程中用户应用效率,结合系统应用的实际情况,特制订本规定。 第二条本规定适用于医生站等区域HIS系统推广关键用户和最终用户的培训管理工作。 第二章培训管理机构 第三条卫生局项目管理办公室负责总体培训管理工作,成立专门的培训小组,负责日常教育培训管理工作。 第四条培训小组负责HIS基础知识及相关系统上机操作应用培训工作。 第三章工作程序 第五条培训计划的拟定 1、培训小组依照培训实际需要,拟定“培训方案”,送卫生局项目管理办公室审核,作为培训实施的依据。 2、各项培训课程应于定期内,填写:“培训实施计划表”,呈报卫生局项目管理办公室审核批准后,通知培训小组执行。 3、临时性培训课程,也需要填写“培训实施计划表”,呈报审核批准后由 培训小组执行。 第六条培训的实施

1、培训小组应依“培训实施计划表”按期实施并负责培训的全盘事宜,如培训场地安排,教材分发、教具借调及受训单位等。 2、如有补充材料,培训小组应于开课前一天将材料送卫生局项目管理办公室审核打印,以便上课时发给学员。 3、各项培训实施时,培训小组应掌握培训状况。 4、培训人员应准时出席,因故不能参加者应提前办理请假手续。 5、培训小组应定期召开总结会,以评估各项培训课程实施情况。 第七条培训工作评估 每期培训班结束后应视实际需要征求学员的意见和建议,作为以后再举办类似培训的参考。 第八条培训成果呈报 培训小组应于培训结束后一周内填报“培训结报表”呈卫生局项目管理办公室备案。 第四章培训考核与奖惩 第九条医生站等系统所有用户有参加培训的权利,同时参加培训也是每个用户的义务。用户对于参加的每项培训,都需要认真对待,按时参加,培训小组进行严格考核。 安排的各类培训,培训人员一经确定,须按时到场,因故不能参加者,必须提前请假,经卫生局项目管理办公室同意后方可请假。 由培训小组负责考勤,培训人员按要求在考勤表上签到。 2、考核要求

同望操作步骤

一、造价管理工作平台: 步骤1:系统管理员登入工作平台,创建本单位组织机构,设置用户名称和权限。系统管理员启动浏览器,进入造价管理工作平台,输入用户名、密码;登入系统,进入系统管理工作界面,通过组织机构设置工作界面,创建本单位的组织机构。设置部门,增加用户,并对用户进行授权,通过机构颜色工作界面,设置编审各单位机构颜色以区别各级审核痕迹。 步骤2:预算人员登入工作平台,维护个人信息,下载编辑软件,预算人员接到系统管理员分配的账号后,登入造价管理工作平台,查看组织机构、与机构颜色等信息。通过个人设置工作界面,维护个人密码,通过软件升级工作界面,下载最新编辑软件版本,安装在本地。 二、使用造价编审软件编制: 步骤1: 启动桌面“同望WECOST公路工程造价管理系统”编审软件。输入用户名、密码、第一次登入系统、连接到网络服务器,验证用户身份。保证系统的安全性、身份验证通过后,进入造价编审软件项目管理工作界面。 步骤2:新建建设项目预算文件 在项目管理界面,按照投资总目录及项目汇总的逻辑关系,创建某某高速公路工程项目数。在项目节点编制预算文件。创建预算文件时,需要选择计价依据。目前软件提供了公路工程估、概预算清单,养护等计价依据。这些计价依据由另一款管理软件定制产生。用户也可根据需要增加其它专业的计价依据。这些计价依据由造价管理部门管理和维护,幷统一在网络平台上发布和更新,保证系统内部计价依据的标准化。 步骤3:预算书编制 预算文件名称创建好后,打开记录预算书界面,在此界面录入分部,分项工程名称、定额、指标等预算书内容。定额录入方式可以直接录入定额号,也可以通过查询定额库来录入定额,还可以入录补充定额子目。补充定额的编号前,软件统一加LB进行标识。为给预算员提供方便、快捷的工作平台,软件应用系统功能还有1.自动取费类别功能,根据定额内容,套用定额时自动带入取费类别,无需再单独设置;2.定额标准换算功能:根据定额说明,设置标准换算模板,只需录入实际运距,厚度,混合料标号等调整信息。软件自动换算无需手工查找。 3.补充及调整后定额再利用功能,在预算书中编制时,建立补充定额,调整后标准定额,可直接保存到普通定额库中,方便下一次再利用,经过积累可形成企业定额库。 4.定额模板联想功能,分项工程的整套定额可保存标准模板,在每次编辑时,直接调用,方便、快速套用定额。 5.另增加了工程量计算编辑器,批量录入定额,五金手册,一材多价,分项工、料、机汇总等应用功能。 步骤4:工、料、机分析汇总 预算书编辑好后,系统自动分析、汇总出定额消耗后的人工、材料、机械和主材设备。对于工、料、机的价格,预算员可以手工调整价格,也可以导入整理后的价格文件,对相同名称、规格、单位的材料,设备价格进行批量修改,批量修改后,软件在检查栏中自动标识本预算书中,被刷新的工、料、机价格,提醒预算员对未刷新的主材设备价格继续核对选价。软件运用性功能还有1.软件支持用A材料批量代替B材料功能。2.工、料、机反查功能,工、料、机价格统一乘系数功能。3.对同一起点自采材料批量计算功能。4.价格文件批量输出功能,输出的价格文件可保存为自己维护的价格库。
