照明全负荷试验记录日期:XXXX年XX月XX日试验目的:评估照明系统的工作能力,确保正常运行试验设备:1.照明设备:XX品牌LED灯具,安装于大厅、办公室等重要场所。
2.功率测量仪:用于获取照明设备的实时功率数据。
试验步骤:1.打开照明设备:逐个打开各个灯具,确保所有照明设备能正常开启并发出正常光线。
2.测试大厅照明:在大厅区域进行测试,计时1小时。
-检查灯具数量:保证所有灯具都亮起来。
-检查灯光亮度:观察灯光照明是否均匀,是否明亮。
-检查灯具的稳定性:观察灯具是否有闪烁的现象。
-功率测量:使用功率测量仪,测量大厅照明设备的功率,确保不超过设备额定功率。
-温度检测:使用温度计,测量照明设备的温度,确保不超过设备的温度限制。
3.测试办公室照明:同样的步骤,逐个办公室进行测试,计时30分钟。
4.测试其他场所照明:同样的步骤,逐个场所进行测试,根据各场所具体情况,计时20-60分钟。
5.总结评估:根据以上测试结果,对照明系统的整体工作能力进行评估。
试验结果:1.灯具数量:在全负荷试验过程中,所有灯具都能成功点亮。
2.灯光亮度:各个测试场所的灯光照明均匀,明亮度符合预期。
3.灯具稳定性:在测试过程中,没有出现灯具闪烁的情况,保持稳定。
4.功率测量:根据功率测量仪的数据,大厅照明系统的总功率为XXX 瓦,小于设备额定功率。
5.温度检测:根据温度计的测量,照明设备的最高温度为XX摄氏度,低于设备的温度限制。
评估结论:根据试验结果,在全负荷试验过程中,照明系统表现出良好的工作能力。
灯具数量能满足需求,灯光亮度均匀明亮,灯具稳定性良好,功率在额定范围内,温度控制合理,没有出现超温现象。
总体而言,照明系统能正常运行并满足工作要求。
建议:1.定期进行照明设备的维护和保养,以确保其长期稳定运行和高效性能。
2.在照明设备寿命结束或出现故障时,及时更换并进行相应的测试和评估,以保证照明系统的持续可靠运行。
3.根据实际需求和节能要求,考虑使用更节能的灯具或灯具控制系统,以提高照明系统的能效。

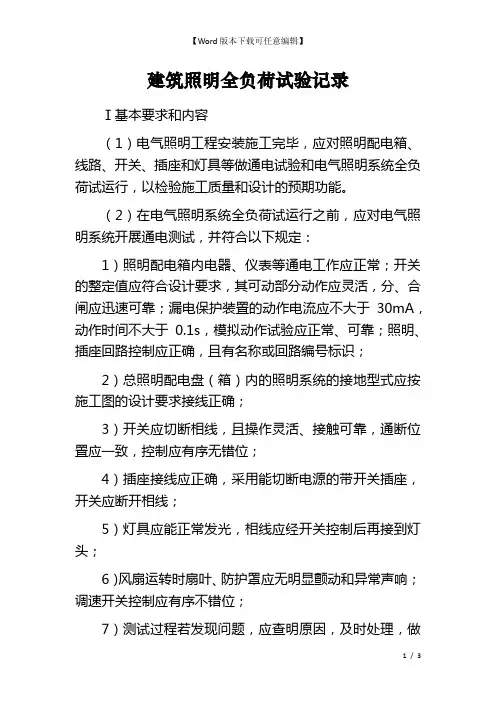

建筑照明全负荷试验记录Ⅰ基本要求和内容(1)电气照明工程安装施工完毕,应对照明配电箱、线路、开关、插座和灯具等做通电试验和电气照明系统全负荷试运行,以检验施工质量和设计的预期功能。
(2)在电气照明系统全负荷试运行之前,应对电气照明系统开展通电测试,并符合以下规定:1)照明配电箱内电器、仪表等通电工作应正常;开关的整定值应符合设计要求,其可动部分动作应灵活,分、合闸应迅速可靠;漏电保护装置的动作电流应不大于30mA,动作时间不大于0.1s,模拟动作试验应正常、可靠;照明、插座回路控制应正确,且有名称或回路编号标识;2)总照明配电盘(箱)内的照明系统的接地型式应按施工图的设计要求接线正确;3)开关应切断相线,且操作灵活、接触可靠,通断位置应一致,控制应有序无错位;4)插座接线应正确,采用能切断电源的带开关插座,开关应断开相线;5)灯具应能正常发光,相线应经开关控制后再接到灯头;6)风扇运转时扇叶、防护罩应无明显颤动和异常声响;调速开关控制应有序不错位;7)测试过程若发现问题,应查明原因,及时处理,做好记录;8)填写电气照明系统通电测试情况,并经有关人员签证齐全。
(3)电气照明系统全负荷试运行是对建筑物整个电气照明系统在单位(子单位)工程竣工验收前开展最终的综合性检验,其应在电气照明系统通电测试合格后开展,并应符合以下规定:1)试运行时所有照明灯具均应开启,连续试运行时间内应无故障;2)民用住宅照明系统通电连续试运行时间应为8h;3)公用建筑照明系统通电连续试运行时间应为24h。
4)填写电气照明系统全负荷试运行情况,试运行情况每2h记录1次,试运行过程所出现的质量问题或故障以及排除结果应有记录,并经有关人员签证齐全。
(4)电气照明系统通电测试和电气照明系统全负荷试运行时,专业监理人员(建设单位专业人员)应在现场检查签证确认。
Ⅱ核查方法(1)核查电气照明系统是否有通电测试,通电测试过程中发现的问题,是否有处理,处理结果是否符合要求。

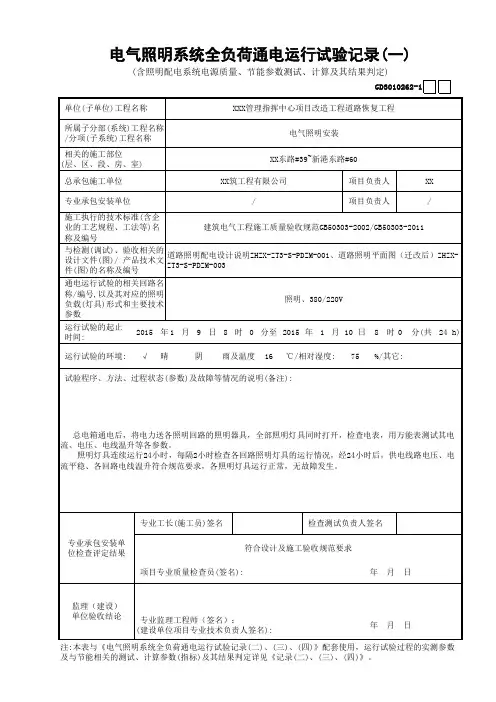

电气照明全负荷试运行记录数据电气照明全负荷试运行是指在电气照明系统装设完成后,进行全负荷试运行,以检验照明电路的连接、负荷分配、电气设备的运行可靠性和安全性等方面的问题。
全负荷试运行的数据记录是非常重要的,它可以作为后续维护、检修和改进工作的参考依据。
本文将围绕电气照明全负荷试运行记录数据展开,详细介绍数据记录的内容、记录方法和意义。
电气照明全负荷试运行记录数据包括但不限于以下内容:设备运行情况、设备状态、电压、电流、功率因数、温度、亮度、颜色指数、系统能耗等。
这些数据可以通过各种传感器和监测仪器进行实时采集和保存。
下面将逐一介绍这些数据的记录方法和意义。
设备运行情况是指电气照明设备的工作状态和运行时间等信息。
记录方法可以通过设备的开启和关闭时间来确定,可以使用时间开关、电流表或触发器等设备辅助工具。
这些数据对于评估设备的有效运行时间和负荷分配非常重要,有助于发现设备运行时间过长或负荷过重的问题,为以后的设备维护和更换提供指导。
设备状态是指设备的运行状态、故障状态、防护措施和维护保养等信息。
记录方法可以通过设备的监控报警系统或巡检记录来确定,可以使用红外线热成像仪、智能感应设备和巡检记录表等工具。
这些数据对于判断设备的运行可靠性和安全性非常重要,有助于发现设备故障或损坏的问题,及时采取修复措施,提高设备的安全性和可靠性。
电压是指电气照明系统中的电压大小。
记录方法可以通过电压表或电压监测仪器来确定。
电压的大小直接影响到灯具的亮度和寿命,过高或过低的电压都会影响到照明效果和设备寿命。
因此,电压的监测和记录可以帮助判断电气系统的电压稳定性,及时采取措施保持电压在合理范围内。
电流是指电气照明系统中的电流大小。
记录方法可以通过电流表或电流监测仪器来确定。
电流的大小直接影响到电气设备的负荷和功率因数。
过大的电流会导致设备负荷过大,容易引发设备故障或火灾等安全事故。
因此,电流的监测和记录可以帮助判断设备的负荷分配是否合理,及时调整设备的运行状态。

照明全负荷试验记录
照明全负荷试验记录
照明全负荷试验记录
照明全负荷试验记录
照明全负荷试验记录
注:1.试验后,在“试验结果”栏填写结论:合格打“√”,不合格打“×”。
2.本表不够填写可续表。
照明全负荷试验记录
注:1.试验后,在“试验结果”栏填写结论:合格打“√”,不合格打“×”。
2.本表不够填写可续表。
2.本表不够填写可续表。
照明全负荷试验记录
注:1.试验后,在“试验结果”栏填写结论:合格打“√”,不合格打“×”。
2.本表不够填写可续表。
照明全负荷试验记录
注:1.试验后,在“试验结果”栏填写结论:合格打“√”,不合格打“×”。
2.本表不够填写可续表。
照明全负荷试验记录
注:1.试验后,在“试验结果”栏填写结论:合格打“√”,不合格打“×”。
2.本表不够填写可续表。
照明全负荷试验记录
注:1.试验后,在“试验结果”栏填写结论:合格打“√”,不合格打“×”。
2.本表不够填写可续表。
11。

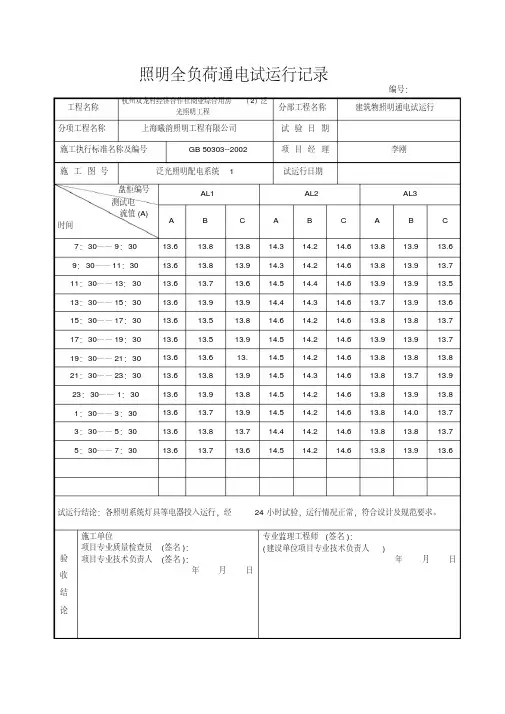

照明全负荷通电试运行记录编号:工程名称杭州双龙村经济合作社商业综合用房(2)泛光照明工程分部工程名称建筑物照明通电试运行分项工程名称上海曦韵照明工程有限公司试验日期施工执行标准名称及编号GB 50303--2002 项目经理李刚施工图号泛光照明配电系统 1 试运行日期盘柜编号测试电流值(A) 时间AL1 AL2 AL3A B C A B C A B C7:30——9:30 13.6 13.8 13.8 14.3 14.2 14.6 13.8 13.9 13.6 9:30——11:30 13.6 13.8 13.9 14.3 14.2 14.6 13.8 13.9 13.7 11:30——13:30 13.6 13.7 13.6 14.5 14.4 14.6 13.9 13.9 13.5 13:30——15:30 13.6 13.9 13.9 14.4 14.3 14.6 13.7 13.9 13.6 15:30——17:30 13.6 13.5 13.8 14.6 14.2 14.6 13.8 13.8 13.7 17:30——19:30 13.6 13.5 13.9 14.5 14.2 14.6 13.9 13.9 13.7 19:30——21:30 13.6 13.6 13. 14.5 14.2 14.6 13.8 13.8 13.8 21:30——23:30 13.6 13.8 13.9 14.5 14.3 14.6 13.8 13.7 13.9 23:30——1:30 13.6 13.9 13.8 14.5 14.2 14.6 13.8 13.9 13.8 1:30——3:30 13.6 13.7 13.9 14.5 14.2 14.6 13.8 14.0 13.7 3:30——5:30 13.6 13.8 13.7 14.4 14.2 14.6 13.8 13.8 13.7 5:30——7:30 13.6 13.7 13.6 14.5 14.2 14.6 13.8 13.9 13.6试运行结论:各照明系统灯具等电器投入运行,经24小时试验,运行情况正常,符合设计及规范要求。
照明全负荷试验记录
注:试运内容应根据规范标准、设计要求,如负荷系数、空气开关整定值、熔断器规格、导线电缆、低压电器(闸刀、继电器、接触器等)、电动机的温升、噪音、运转方向、继电保护、自控装置动作程序是否正
常,线路、负荷通电的持续时间等情况认真填写。
此表可做为电气全负荷试验记录表使用,一般工程的通电试灯情况也应填此表格。
试验、试运行分别填表。
照明全负荷试验记录
注:试运内容应根据规范标准、设计要求,如负荷系数、空气开关整定值、熔断器规格、导线电缆、低压电器(闸刀、继电器、接触器等)、电动机的温升、噪音、运转方向、继电保护、自控装置动作程序是否正常,线路、负荷通电的持续时间等情况认真填写。
此表可做为电气全负荷试验记录表使用,一般工程的通电试灯情况也应填此表格。
试验、试运行分别填表。
照明全负荷试验记录
注:试运内容应根据规范标准、设计要求,如负荷系数、空气开关整定值、熔断器规格、导线电缆、低压电器(闸刀、继电器、接触器等)、电动机的温升、噪音、运转方向、继电保护、自控装置动作程序是否正常,线路、负荷通电的持续时间等情况认真填写。
此表可做为电气全负荷试验记录表使用,一般工程的通电试灯情况也应填此表格。
试验、试运行分别填表。
