水泥与混凝土大体积混凝土冷却水管布置施工Layout and construction o f mass concrete cooling pipe蒋_鸣(福建林业职业技术学院,福建南平353000)摘要:一直以来大体积混凝土广泛运用于水工结构、大型桥梁结构,随着建筑行业的发展,超高层建筑大体积混凝 土筏板基础也越来越多地出现然而大体积混凝土由于本身结构的特点,混凝土水化热难散发,极易产生裂缝,在 大体积混凝土中布置冷却水管降温是一种行之有效的控制裂缝方法本文以冷却水管施工为对象,结合工程实践 案例,分析冷却水管布置、接头选择等施工问题关键词:大体积混凝土;冷却水管;接头Abstract:Mass concrete has been widely used in hydraulic structures and large bridge structures.With the development of construction industry,mass concrete raft foundations of super high-rise buildings are more and more emerging. However,due to the structural characteristics of mass concrete,the hydration heat of concrete is difficult to emit,and cracks easily occur.It is an effective method to control cracks to arrange cooling pipes in mass concrete.Taking the construction of cooling water pipes as an object and combining with engineering practice cases,this paper analyses the construction problems of cooling water pipes layout and joint selection.Keywords:mass concrete;cooling water pipe;joint中图分类号:(J445.57文献标识码:B文章编号:丨003-8%5(20丨9)05-0078-02大体积混凝土有着比较大的结构尺寸,因此水泥用量 d i比较大,水化热产生的比较多。
一、工程概况本工程为某大型工业项目冷却水管路系统,包括冷冻水、热水、工艺冷却水管道的安装。
工程涉及多个车间和设备,施工范围广,技术要求高。
为确保工程质量、安全、进度,特制定本施工方案。
二、施工准备1. 技术准备(1)熟悉施工图纸、设计文件及相关规范,掌握工程特点和施工要求。
(2)组织技术人员进行现场踏勘,了解现场实际情况,制定针对性的施工方案。
(3)组织施工人员进行技术交底,确保施工人员掌握施工技术要求。
2. 材料准备(1)根据设计要求,选用符合国家标准的管道、阀门、法兰等材料。
(2)对材料进行检查、验收,确保材料质量合格。
3. 工机具准备(1)准备管道切割、焊接、弯管等设备。
(2)准备检测、调试等工具。
4. 人员组织(1)成立项目经理部,明确各部门职责。
(2)配备足够的施工人员,确保施工进度。
三、施工工艺1. 管道安装(1)按照设计要求,确定管道走向,确保管道安装位置合理。
(2)根据管道材质、直径、压力等参数,选择合适的焊接方法。
(3)对管道进行切割、焊接、弯管等加工,确保管道质量。
(4)安装管道时,注意管道的平直度、坡度等要求。
2. 阀门、法兰安装(1)按照设计要求,选择合适的阀门、法兰。
(2)对阀门、法兰进行检验、验收,确保质量合格。
(3)安装阀门、法兰时,注意连接紧密、无泄漏。
3. 试压、调试(1)对管道系统进行试压,确保管道强度、密封性满足要求。
(2)对冷却水系统进行调试,确保系统运行稳定、安全。
四、质量控制1. 材料质量:严格按照设计要求选用材料,确保材料质量合格。
2. 施工质量:严格按照施工规范和操作规程进行施工,确保施工质量。
3. 检验检测:对管道、阀门、法兰等关键部位进行检验检测,确保质量满足要求。
五、安全措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员佩戴安全帽、安全带等防护用品。
3. 施工过程中,加强现场安全管理,防止安全事故发生。
六、进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
浅谈大体积混凝土冷却管施工方案作者:拜佳芒来源:《城市建设理论研究》2013年第40期摘要:大体积混凝土结构容易产生裂缝,因此必须在施工过程中对混凝土内部温度进行控制。
在工程实践中通常采用埋设冷却水管的方式防止大体积混凝土温度应力裂缝,主要采取以下四项措施:选用低发热量的混凝土配合比;埋设冷却水管通过循环冷水降温;混凝土养护期间温度的监控;混凝土外部的保温养护。
本文以某承台冷却管施工为例重点介绍了冷却管施工在大体积混凝土中的应用。
关键词:大体积混凝土;冷却管;承台Abstract: mass concrete structure cracks easily, so must be in construction process of concrete internal temperature control. Usually used in engineering practice embedding cooling water pipe to prevent cracks of mass concrete temperature stress, mainly take the following four steps: selection of concrete of low calorific value; Embedding cooling water pipe through the circulating cold water to cool; During the concrete curing temperature monitoring; External thermal insulation concrete curing. Based on the cooling pipe of a deck construction as the example, the cooling pipe is introduced in the application of mass concrete.Key words: mass concrete; Cooling pipe; Pile caps中图分类号:TV544+.91文献标识码:A文章编号:2095-2104(2013)一、工程概述ST201大桥2#、3#承台尺寸为10.5*14.45*4m,混凝土方量为607方。
大体积混凝土冷却循环水温控措施由于大体积混凝土具有结构厚、体形大、施工技术要求高等特点,在大体积混凝土施工过程中,因水泥水化热作用产生很大的热量,混凝土表面热量散失较快,内部热量不易散发,从而内部与表面产生较大的温差。
当温差超过一定临界值时,致使混凝土产生温度应力裂缝,从而影响工程的耐久性。
本工程底板3.2米、2.6米厚采用“大体积混凝土冷却循环水温控施工工法”,防止了大体积混凝土产生温度应力裂缝的质量通病。
采用冷却循环水温控法降低大体积混凝土温升,通过测温点内热偶传感器所测混凝土内温度的变化规律,自动调节循环水管水流速度,平衡大体积混凝土内外温度,防止混凝土温差所产生的应力裂缝,确保工程质量。

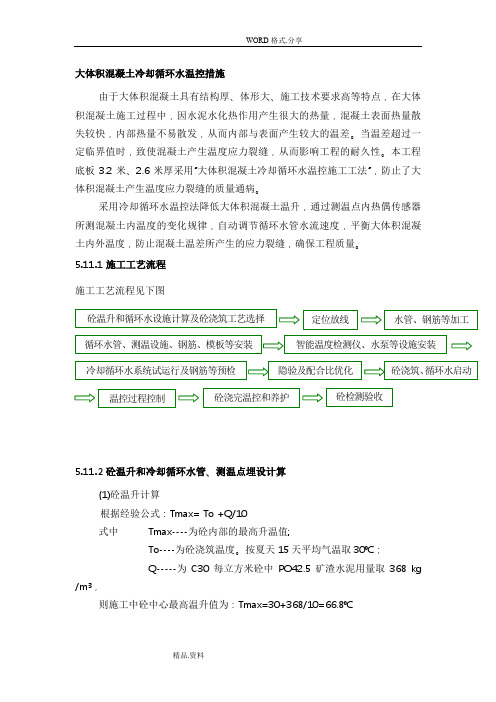

5.11.1施工工艺流程施工工艺流程见下图5.11.2砼温升和冷却循环水管、测温点埋设计算(1)砼温升计算根据经验公式:Tmax= To +Q/10式中 Tmax----为砼内部的最高升温值;To----为砼浇筑温度。
按夏天15天平均气温取30℃;Q-----为C30每立方米砼中PO42.5矿渣水泥用量取368㎏/m ³,则施工中砼中心最高温升值为:Tmax=30+368/10=66.8℃循环水管道立面示意图(2)冷却循环水管埋设计算1)根据《高层建筑施工手册》及热交换原理,每一立方砼在规定时间内,内部中心温度降低到表面温度时放出的热量,等于砼在硬化期间散失到大气中的热量。
2)依据该基础设计尺寸、配筋、埋件、留洞、夏天昼夜气温变化及砼温升梯度等情况,以¢48冷却循环水管所承担的砼理论降温体积为基准,通过精确计算(计算过程略)确定,冷却循环水管道按照左、中、右三个循环系统进行安装。
冷却循环水管安装上下中心距为660mm,左右中心距为1710mm (如下图所示),三个系统循环水管呈之字形布置。
循环水管道立面安装图冷却循环水管道安装节点详图(3)温控点布置及安装:1)经过计算,对于该基础工程的不同深度的三个冷却循环水系统,均匀设置测温点(布置如下图)。
大体积混凝土施工冷凝管降温方案.施工降温方案——高创中心大楼大体积承台混凝土项目概况:高创中心大楼工程位于山东省莱芜市高新技术产业开发区,建筑面积为平方米。
基础采用冲击成孔混凝土灌注桩,承台厚度分别为1.2米、1.5米和1.7米,采用C40抗渗混凝土,总浇筑方量为235.01立方米、384立方米和130.56立方米。
由于混凝土强度等级较高,水泥用量较大,施工过程中容易出现水泥水化热过大、混凝土内外温差过大而引起的温度裂缝,因此需要采取降温措施。
降温方案:1.内部布设冷凝管:除了采取掺加高性能减水剂降低水胶比、掺加粉煤灰降低水泥用量等措施减少水化热外,还需在混凝土内部布设冷凝管,以确保混凝土的施工质量。
2.水管冷却排布法施工:采用φ32mm,壁厚2.5mm钢管作冷凝水管,端头攻丝,并以弯管接头和直管接头连接。
在冷凝管的进出水口各设置一道阀门,以控制进水的方向和流量。
水管冷却法的排列方式一般采用矩形和梅花型两种。
本项目承台高度为1.7米时采用两层矩形排列方式,冷凝管的间距层间为0.7米,水平间距为1.2米。
当承台厚度小于1.5米以及当承台为三棵桩及以下时不安装冷凝水管,承台厚度为1.5米时,冷凝水管按单层排列。
3.保温养护:保温养护是大体积混凝土施工中的重要环节。
其作用是保证混凝土表面水分充足,避免出现塑性收缩裂缝;降低混凝土浇筑块体的里外温差值以降低混凝土块体的自约束应力;降低大体积混凝土的降温速度,充分利用混凝土的抗拉强度,以提高混凝土块体承受外约束应力时的抗裂能力,达到防止或控制温度裂缝的目的。
在保温养护中,可采用保温材料和方法,如覆盖保温毯、喷洒保温剂等。
最新大体积混凝土承台冷却水管布置方式在大型桥梁、高层建筑等基础设施的建设中,大体积混凝土承台的应用越来越广泛。
由于混凝土在水化过程中会释放出大量的热量,如果不采取有效的措施进行散热,就容易导致混凝土内部温度过高,从而产生温度裂缝,影响结构的安全性和耐久性。
因此,在大体积混凝土承台的施工中,冷却水管的布置方式就显得尤为重要。
一、大体积混凝土承台温度裂缝产生的原因大体积混凝土在浇筑后,水泥会发生水化反应,释放出大量的热量。
由于混凝土的导热性能较差,热量在混凝土内部积聚,导致内部温度迅速升高。
而混凝土表面与外界环境接触,散热较快,从而形成较大的内外温差。
当温差超过一定限度时,混凝土内部产生的拉应力超过其抗拉强度,就会产生温度裂缝。
此外,混凝土的收缩也是导致温度裂缝产生的一个重要原因。
在混凝土硬化过程中,会发生体积收缩。
如果收缩受到约束,也会产生拉应力,从而导致裂缝的产生。
二、冷却水管布置的作用和原理冷却水管布置的主要作用是通过管内循环的冷水带走混凝土内部的热量,降低混凝土内部的温度,从而减小内外温差,防止温度裂缝的产生。
其原理是利用水的比热容较大的特点,吸收混凝土内部的热量,使混凝土内部温度降低。
同时,通过控制水的流量和温度,可以有效地调节混凝土内部的温度分布。
三、常见的冷却水管布置方式1、水平布置水平布置是将冷却水管沿水平方向铺设在混凝土承台内。
这种布置方式施工较为简单,但冷却效果相对较弱,适用于混凝土厚度较小的承台。
2、竖直布置竖直布置是将冷却水管沿竖直方向插入混凝土承台内。
这种布置方式可以更好地降低混凝土内部的温度,但施工难度较大,需要注意水管的固定和密封。
3、立体布置立体布置是将冷却水管在水平和竖直方向上同时铺设,形成一个立体的管网。
这种布置方式冷却效果最佳,但施工复杂,成本较高。
四、最新的冷却水管布置方式1、分层分区布置根据混凝土承台的厚度和尺寸,将其分为若干层和区,在每个层和区内分别布置冷却水管。
大体积混凝土承台冷却水管布置方式

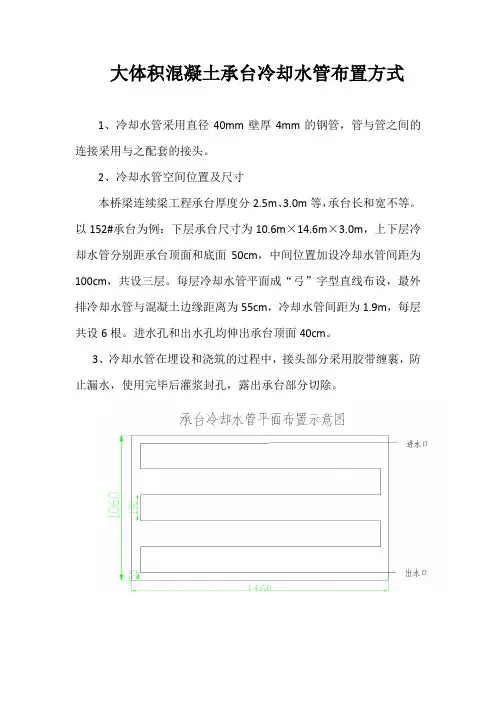

1、冷却水管采用直径40mm壁厚4mm的钢管,管与管之间的连接采用与之配套的接头。
2、冷却水管空间位置及尺寸
本桥梁连续梁工程承台厚度分2.5m、3.0m等,承台长和宽不等。
以152#承台为例:下层承台尺寸为10.6m×14.6m×3.0m,上下层冷却水管分别距承台顶面和底面50cm,中间位置加设冷却水管间距为100cm,共设三层。
每层冷却水管平面成“弓”字型直线布设,最外排冷却水管与混凝土边缘距离为55cm,冷却水管间距为1.9m,每层共设6根。
进水孔和出水孔均伸出承台顶面40cm。
3、冷却水管在埋设和浇筑的过程中,接头部分采用胶带缠裹,防止漏水,使用完毕后灌浆封孔,露出承台部分切除。

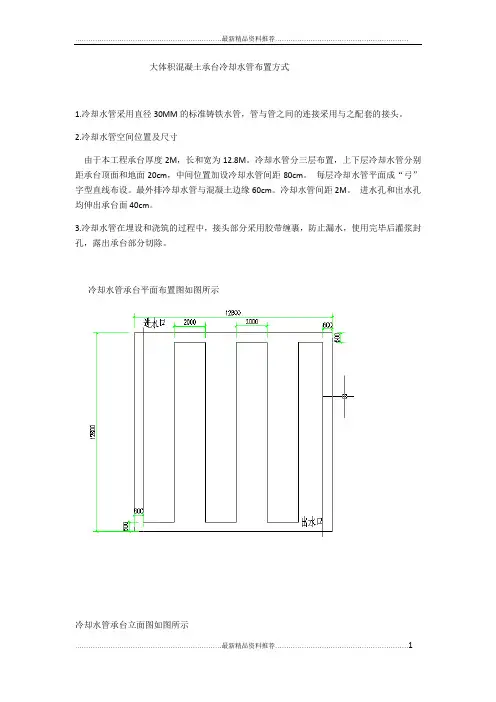

大体积混凝土承台冷却水管布置方式1.冷却水管采用直径30MM的标准铸铁水管,管与管之间的连接采用与之配套的接头。
2.冷却水管空间位置及尺寸由于本工程承台厚度2M,长和宽为12.8M。
冷却水管分三层布置,上下层冷却水管分别距承台顶面和地面20cm,中间位置加设冷却水管间距80cm。
每层冷却水管平面成“弓”字型直线布设。
最外排冷却水管与混凝土边缘60cm。
冷却水管间距2M。
进水孔和出水孔均伸出承台面40cm。
3.冷却水管在埋设和浇筑的过程中,接头部分采用胶带缠裹,防止漏水,使用完毕后灌浆封孔,露出承台部分切除。
冷却水管承台平面布置图如图所示冷却水管承台立面图如图所示GPS导航定位原理以及定位解算算法全球定位系统(GPS)是英文Global Positioning System的字头缩写词的简称。
它的含义是利用导航卫星进行测时和测距,以构成全球定位系统。
它是由美国国防部主导开发的一套具有在海、陆、空进行全方位实时三维导航与定位能力的新一代卫星导航定位系统。
GPS用户部分的核心是GPS接收机。
其主要由基带信号处理和导航解算两部分组成。
其中基带信号处理部分主要包括对GPS卫星信号的二维搜索、捕获、跟踪、伪距计算、导航数据解码等工作。
导航解算部分主要包括根据导航数据中的星历参数实时进行各可视卫星位置计算;根据导航数据中各误差参数进行星钟误差、相对论效应误差、地球自转影响、信号传输误差(主要包括电离层实时传输误差及对流层实时传输误差)等各种实时误差的计算,并将其从伪距中消除;根据上述结果进行接收机PVT(位置、速度、时间)的解算;对各精度因子(DOP)进行实时计算和监测以确定定位解的精度。
本文中重点讨论GPS接收机的导航解算部分,基带信号处理部分可参看有关资料。
本文讨论的假设前提是GPS接收机已经对GPS卫星信号进行了有效捕获和跟踪,对伪距进行了计算,并对导航数据进行了解码工作。
1 地球坐标系简述要描述一个物体的位置必须要有相关联的坐标系,地球表面的GPS接收机的位置是相对于地球而言的。
大规模混凝土浇筑冷却管道方案
背景
大规模混凝土浇筑过程中,由于混凝土的自身反应热量,可能导致温度过高,从而影响混凝土的强度和耐久性。
为了解决这一问题,引入冷却管道用于降低混凝土的温度。
目标
本方案的目标是设计一个适用于大规模混凝土浇筑的冷却管道方案,以确保混凝土在浇筑过程中保持合适的温度范围,从而提高混凝土的质量和耐久性。
方案
1. 冷却管道布置
冷却管道应根据混凝土结构的大小和形状进行合理布置。
在混凝土结构的不同部位,如底板、墙体和柱子,冷却管道的布置密度可以适当调整。
2. 冷却介质选择
选择合适的冷却介质来通过冷却管道降低混凝土的温度。
常用的冷却介质包括冷水或冷风。
根据实际情况,可以采用单一冷却介质或组合使用多个冷却介质。
3. 冷却管道的材料和尺寸
冷却管道应选择耐腐蚀、散热效果好的材料,并具有足够的尺寸,以确保冷却介质能够充分流通,并有效地降低混凝土的温度。
4. 控制冷却过程
在混凝土浇筑过程中,通过控制冷却介质的流量、温度和压力等参数,实时监测混凝土的温度变化,并及时调整冷却过程,以保持混凝土的温度在合适的范围内。
5. 安全考虑
在设计和使用冷却管道方案时,需要考虑安全因素。
确保冷却管道的连接牢固可靠,防止漏水和渗漏现象的发生。
同时,对冷却介质的供应和排放进行合理规划,以确保施工现场的安全和环境保护。
结论
通过合理的大规模混凝土浇筑冷却管道方案的设计和实施,可以有效降低混凝土的温度,提高混凝土结构的品质和耐久性。
根据具体情况,上述方案的细节可以进行进一步的调整和优化。
高体积混凝土施工冷却管道方案引言本文档提供了一种高体积混凝土施工冷却管道方案,该方案旨在有效降低施工过程中混凝土温度以提高混凝土强度和质量。
背景在高体积混凝土施工中,混凝土温度是一个关键因素。
较高的温度会导致混凝土过早硬化和强度降低,从而影响结构的稳定性和耐久性。
因此,在混凝土浇注过程中,需要采取措施来有效降低混凝土温度。
冷却管道方案本方案采用冷却管道来降低混凝土温度。
具体步骤如下:1. 安装管道:在混凝土浇注区域内,事先布置冷却管道。
这些管道应该覆盖整个施工区域,以确保混凝土能够被充分冷却。
2. 排水系统:为了防止冷却水积聚并对施工区域造成影响,需要设置良好的排水系统。
确保冷却水能够顺利排出。
3. 冷却水源:准备足够的冷却水源,以保证长时间的混凝土冷却。
冷却水可以来自于地下水、水库或供水管道等。
4. 冷却水循环:通过循环系统将冷却水引入冷却管道,从而实现对混凝土的冷却。
冷却水可以通过泵送或重力流动的方式进行循环。
5. 监测温度:在混凝土浇注过程中,需要持续监测混凝土温度。
可以使用温度传感器等设备来实时监测并记录温度数据。
6. 调整冷却水流量:根据监测到的混凝土温度数据,及时调整冷却水的流量和温度,以控制混凝土的温度在合适的范围内。
7. 完成浇注后的处理:在混凝土浇注完成后,保持冷却管道的运行一段时间,以确保混凝土的温度逐渐降低到合适的水平。
结论本文档介绍了一种高体积混凝土施工冷却管道方案,通过冷却管道的布置和冷却水的循环,可以有效降低混凝土温度,提高混凝土强度和质量。
在实施该方案时,需要注意排水系统的设置和温度的监测与调整,以确保施工过程的顺利进行。
大体积混凝土冷凝水管布置在建筑工程中,尤其是涉及大体积混凝土的时候,冷凝水管的布置可谓是个大课题。
你可能会想,“这有什么了不起的呢?”其实,这可不是小事儿,尤其在夏天,气温一高,水汽就像个小坏蛋一样到处滋扰。
冷凝水如果处理不好,不仅影响施工进度,还可能造成一堆麻烦,甚至影响整个工程的质量。
话说回来,今天就让我给你聊聊冷凝水管怎么布置,既要有效,又要尽量省心,听着就挺带劲吧?1. 冷凝水的成因1.1 高温与湿度的“调皮”首先,我们得知道冷凝水是怎么来的。
说白了,当混凝土浇筑后,水分蒸发得非常厉害,加上外界环境的温度和湿度,有时候就像是在调皮捣蛋。
尤其是在夏天,外面热得像蒸锅,混凝土内部却保持着比较低的温度,水汽就自然而然地“凝”在了混凝土表面。
想想看,这种情况多了,冷凝水就会像流星雨一样,砸得你措手不及。
1.2 影响可不是小事接下来,冷凝水的影响就来了。
水滴在混凝土上,就像在婚礼上撒花一样,虽美却不该在不合适的地方出现。
它不仅影响施工的质量,还可能导致混凝土的裂缝,甚至在后期使用中引发漏水等问题。
为了不让这些麻烦找上门,我们就得提前做好准备,尤其是在管道的布置上。
2. 冷凝水管的布置原则2.1 布置要科学那到底怎么布置冷凝水管呢?首先,得科学合理。
通常情况下,冷凝水管的布置要遵循“短、直、少”的原则。
简单来说,就是尽量减少管道的弯头,保持水流的畅通无阻。
想象一下,如果管道像过山车一样复杂,水流就得慢慢爬坡,结果你猜怎么着?水流得慢,冷凝水就得在那儿“聚会”,最终流不出去。
这样一来,你的工程可就“完蛋”了。
2.2 高度和位置很重要再来,管道的高度和位置也不能忽视。
冷凝水管最好放在混凝土的下方,利用重力的力量,让冷凝水自然流出。
把它放得太高,那可就麻烦大了,水不仅流不出去,还可能反过来影响混凝土的干燥速度。
还有一点,管道之间的间隔要合理,不要让冷凝水在管道里“溜达”,否则真是得不偿失。
3. 施工中的注意事项3.1 定期检查管道好了,布置完管道,接下来就要注意施工过程中的一些细节了。
大体积混凝土冷却水管如何布置【一】大体积混凝土冷却水管布置方案本文档为大体积混凝土冷却水管布置方案的详细说明,包括各个章节的具体细化内容。
1. 背景介绍1.1 项目概述1.2 冷却水管布置的目的和重要性1.3 相关法律和法规2. 设计原则2.1 安全性原则2.2 效率原则2.3 经济性原则3. 冷却水管布置的步骤3.1 对工艺流程进行分析3.2 确定冷却水管的数量和规模3.3 确定管道的布置方案3.4 考虑冷却水管的材料选择4. 冷却水管布置的细节设计4.1 确定水管的直径和壁厚4.2 设计水管的支撑结构和支架4.3 考虑水管的绝热措施4.4 考虑水管的连接方式和接头设计5. 施工和安装5.1 施工前的准备工作5.2 按照设计方案进行安装5.3 安装后的检查和测试6. 监测与维护6.1 监测系统的建立6.2 定期巡检和维护工作【附件】本文档所涉及的附件包括:1. 工艺流程图2. 冷却水管布置图3. 材料选择表格4. 支架和支撑结构设计图5. 水管连接方式和接头设计图6. 监测系统建设方案【法律名词及注释】1. 建筑法:指规范建筑工程建造和管理活动的法律法规。
2. 建筑设计规范:指规定建筑设计的技术标准和要求的法律性文件。
3. 安全生产法:指规定安全生产活动的法律法规。
4. 施工许可证:指建筑施工前需取得的合法许可证。
【二】大体积混凝土冷却水管布置方案本文档为大体积混凝土冷却水管布置方案的详细说明,包括各个章节的具体细化内容。
1. 背景介绍1.1 项目背景和概述1.2 冷却水管布置的目的和意义1.3 相关法律法规和技术标准2. 设计原则和要求2.1 安全性原则2.2 效率性原则2.3 经济性原则3. 冷却水管布置的步骤3.1 工艺流程分析3.2 冷却水管数量和规模确定3.3 管道布置方案设计3.4 冷却水管材料选择4. 冷却水管布置的细节设计4.1 水管直径和壁厚确定4.2 水管支撑结构和支架设计4.3 冷却水管绝热措施考虑4.4 水管连接方式和接头设计5. 施工和安装5.1 施工前的准备工作5.2 按照设计方案进行安装5.3 安装后的检查和测试6. 监测维护和管理6.1 监测系统的建立6.2 定期巡检和维护工作【附件】本文档所涉及的附件包括:1. 工艺流程图2. 冷却水管布置图3. 材料选择表格4. 支架和支撑结构设计图5. 水管连接方式和接头设计图6. 监测系统建设方案【法律名词及注释】1. 建筑法:指规范建筑工程建造和管理活动的法律法规。
大体积混凝土冷却水管布置在建筑行业,特别是在那些大体积混凝土的工程中,冷却水管的布置可是个技术活儿。
你要知道,混凝土一旦浇筑完成,里面的水分和热量可不止是一点点,就像小孩玩水时撒了一地,咋整都是麻烦事。
大体积混凝土在固化过程中产生的热量,就像是在大太阳底下暴晒的小伙伴,真是让人心急如焚。
为了避免混凝土“发热”,我们需要冷却水管来降温,别看这小小的管道,背后可是一套复杂的学问呢。
1. 冷却水管的作用1.1 温度控制,保安全首先,冷却水管的首要任务就是控制温度。
这可不是小打小闹的事儿,混凝土如果温度过高,容易造成开裂、变形,真是后患无穷。
就像我们在炎炎夏日里,一定要及时喝水,避免中暑一样,混凝土也需要“降温”。
通过冷却水管流动的水,像是一阵阵清风,不仅帮助降低温度,还能保持混凝土的强度和稳定性。
你想想,如果让它热着,早晚得出个“黑历史”,这可不是我们想看到的。
1.2 提高施工效率另外,冷却水管还可以提高施工效率。
混凝土凝固的速度可不是一成不变的,有了冷却系统,能有效地控制它的凝固时间。
想象一下,如果我们能在更短的时间内完成混凝土的固化,后续的施工工作就可以快速推进,真是事半功倍。
就好比下围棋,棋局一旦打开,接下来的布局都轻松了不少,不用在一个地方耗着。
2. 冷却水管的布置2.1 布置原则说到冷却水管的布置,咱得讲究点儿原则。
首先,管道的布置要均匀,这样才能确保整个混凝土块的温度保持一致。
想象一下,如果有一部分冷,一部分热,那就像是在吃火锅时,一口是辣的,一口是甜的,绝对没法享受。
所以,水管的间距和深度得合理安排,确保每个角落都能感受到“水的温暖”。
2.2 选择材料和方式其次,材料的选择也很重要。
冷却水管一般采用的是耐高温、耐腐蚀的材料,这可不是随便挑挑的。
就像买菜,不能只看外表,还得看新鲜程度和营养价值。
选择合适的管材,不仅能延长使用寿命,还能提升冷却效果。
至于布置方式,咱们可以选择环形、螺旋形等多种形式,每种都有自己的优缺点,得根据具体情况来定。
大体积混凝土浇筑冷却水管布置大体积混凝土浇筑冷却水管布置这个话题,一听就知道不简单,但也不用担心,咱们慢慢聊,捋一捋。
你知道吧,混凝土在浇筑过程中,特别是那些大体积的混凝土,可不是什么“低温热菜”那样容易搞定。
因为啊,混凝土一凝固的过程中,它内部可是会产生大量的水化热,这就像是给混凝土“烤”了一下,越烤越热,有时候热得都能烧起来,这下可糟糕了。
过高的温度不仅会导致混凝土开裂,还会影响它的强度和耐久性。
听着是不是有点“唉呦”?所以说,要想让混凝土温度不至于失控,冷却水管布置就成了关键中的关键。
我们先从大体积混凝土的特点说起。
你想啊,普通的小体积混凝土,搅拌好了,运过去倒了,快,轻松,没啥大问题。
但是一旦到了大体积混凝土,情况就不一样了。
尤其是在一些特别庞大的工程里,比如说大型桥梁、核电站的基础、甚至是高层建筑的基础施工,浇筑混凝土的时候面积大,数量多,密度大,这么一弄,里面的水化热一发作,温度可高得吓人。
别看表面温度正常,内部就像个蒸笼,热得很呢。
你要是不给它降温,结果可想而知。
所以啊,在混凝土里埋上一条条的冷却水管,给它“降降温”,那才是上策。
说到冷却水管的布置,咱们得先搞清楚几个问题。
一个是布管的位置,另一个是布管的间距。
布管的位置呢,得根据混凝土的体积、形状和施工的环境来决定。
你可不能随便乱布,要是布得不均匀,哪一块地方管子没埋到,那温度不均衡,裂缝就可能来了。
通常呢,水管是埋在混凝土核心位置,保证核心部分也能降温。
这样呢,整个混凝土从里到外,温度都能被有效地控制。
说白了,就是要让温度在整个体积里分布得均匀,避免出现冷热不均的现象。
至于布管的间距,这事儿就得看具体情况了。
通常呢,管道之间的间距不能太大,也不能太小。
间距太大,冷却效果差,冷却不到位;间距太小,管道就密密麻麻的了,这不仅施工麻烦,反而容易堵塞,搞不好就“坏事”了。
所以说,这个间距,要根据混凝土的体积、施工周期等条件综合考虑,才能算得上是最优解。
南水北调中线一期工程汉江兴隆水利枢纽船闸土建及金结、机电安装工程上下闸首底板混凝土内冷却水管埋设方案审查:校核:拟稿:中国水利水电第六工程局有限公司湖北兴隆水利枢纽工程项目部二0一一年三月上下闸首底板混凝土内冷却水管埋设方案1、概述1.1概况南水北调中线一期工程汉江兴隆水利枢纽船闸土建及金结、机电安装工程上闸首长40m、宽47m,高28.5m;下闸首长30m,宽51m,高31.0m。
为满足底板二层混凝土浇筑后,混凝土温度符合设计要求,根据《汉江兴隆水利枢纽船闸工程混凝土施工技术要求》,在上下闸首底板及宽槽缝内埋设冷却水管。
冷却水管按1.5×2.0m布置,通水流量控制在20L/min。
2.2主要工程量上下闸首用冷却水管工程量见下表。
混凝土工程主要工程量表2.3温度标准船闸砼设计允许最高温度见下表2、施工依据1)《汉江兴隆水利枢纽船闸工程混凝土施工技术要求》2)《上闸首结构布置图》3)《下闸首结构布置图》3、施工布置3.1 材料运输道路布置材料运输利用上下闸首底板混凝土浇筑已行成的施工道路,采用8t自卸汽车运至施工现场,人工卸车并搬运至工作面。
3.2施工用电施工主要用电设备为管道泵,在上下闸首已建好的变压器内就近接引。
3.3冷却用水前期冷却用水主要为江水,在上闸首开挖边坡适当位置设7m3水池,将江水取至水池后,供上闸首使用。
下闸首冷却用水从拌合楼附近100 m3水池中接引。
后期冷却用水拟采用地下水,地下水来源为十一局集水井。
3.4排水当水池内冷却用水温度升高后,采用7.5KW水泵将其排至附近排水沟。
4、冷却通水4.1 冷却水管选材根据《汉江兴隆水利枢纽船闸工程混凝土施工技术要求》,冷却水管可选用黑铁管,也可用塑料、高密聚乙烯类管材。
我们重点必选了黑铁管和塑料管,塑料管导热性能不如黑铁管,但塑料管本身可弯曲接头少,施工简单、快捷。
选用塑料管作为混凝土块体的冷却水管,对于相同的块体温度要求,中后期冷却时间较使用黑铁管会延长1周左右,占总通水时间的比例不到10%,因此选用了塑料管作为冷却水管。
