生物质能源项目工程建设与运行规范
- 格式:doc
- 大小:50.00 KB
- 文档页数:12
关于推进生物质发电项目建设的指导意见一、引言生物质发电是一种利用生物质资源(如农业废弃物、林业废弃物、城市垃圾等)进行发电的技术。
它具有环保、可再生、能源利用效率高等优点,是实现能源可持续发展的重要途径。
为了推进生物质发电项目建设的顺利实施,特制定本指导意见。
二、指导原则1. 坚持可持续发展原则,确保生物质发电项目与当地经济社会发展相协调。
2. 坚持技术创新原则,提高生物质发电的技术水平和能源利用效率。
3. 坚持环保原则,确保生物质发电项目的环保合规性,减少对环境的影响。
4. 坚持市场化原则,推动生物质发电项目的市场化运作,提高项目的经济效益。
三、推进措施1. 加强政策支持:制定和完善生物质发电相关政策,为项目建设提供政策支持。
2. 加大投资力度:吸引社会资本投入生物质发电项目,降低项目建设成本。
3. 推动科技创新:加强生物质发电技术研发,提高技术水平和能源利用效率。
4. 建立协作机制:加强政府、企业、科研机构等多方协作,共同推进生物质发电项目建设。
5. 完善服务体系:建立健全生物质发电项目服务体系,为项目建设提供全方位服务支持。
四、保障措施1. 强化组织领导:建立健全生物质发电项目组织领导机构,明确工作职责,确保项目顺利推进。
2. 加强监督检查:建立健全生物质发电项目监督检查机制,确保项目建设质量和进度。
3. 完善考核评价:建立健全生物质发电项目考核评价机制,对项目建设成果进行科学评估。
4. 加强宣传推广:加大对生物质发电项目的宣传力度,提高社会认知度和参与度。
五、结语本指导意见旨在推进生物质发电项目建设的顺利实施,促进能源可持续发展。
各地应结合实际情况,制定具体实施方案,切实推进生物质发电项目建设,为实现绿色发展、建设美丽中国作出积极贡献。
完善生物质发电项目建设运行的实施方案随着工业化的不断发展,能源的消耗量越来越大,环境污染问题也日益突出。
有效地节能减排,大力发展低碳经济,已经成为当前可持续发展的重要举措。
基于这一历史背景,我们将讨论如何完善生物质发电项目建设运行的实施方案。
首先,要建立可持续发展的观念,以科学理性的态度对待生物质发电项目建设运行。
从可持续发展的角度出发,要加强生物质发电项目建设运行和经营方面的政策研究。
要充分考虑经济可行性、环境安全性和可持续性,把利用生物质发电技术作为改善生态环境的重要举措。
其次,在生物质发电项目建设过程中,应充分考虑土地利用规划问题,设计合理的开发规划,提出具体的投资要求。
同时,建立完善的监管机制,强化对资源管控的约束。
组织工程技术人员分析项目地块情况,严格把控工程质量,确保项目的安全性和可持续性。
此外,在运行阶段应该建立健全的财务经营管理制度,实施有效的经营管理活动,提高经营效率,保证投资的有效实现。
同时,要注重市场的开发和运作,根据市场环境的变化,及时调整经营策略,提高发电销售收益。
最后,通过教育宣传,让公众了解生物质发电项目建设运行所带来的经济与社会效益,消除他们对项目发展的恐慌心理。
政府在保护环境的同时,也要保护社会福祉,把人们带到可持续发展之路上来。
总结如下:要想完善生物质发电项目建设运行的实施方案,首先
要建立可持续发展的观念,并加强政策研究;其次,建立合理的开发规划、建立完善的监管机制,以及强化工程质量控制;此外,要建立健全的财务经营管理制度以及市场开发和运作;最后,要进行大力教育宣传,消除社会对项目发展的恐慌心理,建立可持续发展的路线。
完善生物质发电项目建设运行的实施方案生物质能是可再生能源重要组成部分。
近年来,在国家政策支持下,生物质发电(含农林生物质发电、垃圾焚烧发电和沼气发电,下同)行业稳步发展,为构建清洁低碳、安全高效的能源体系,促进生态文明建设发挥了重要作用。
为深入贯彻习近平生态文明思想,落实“四个革命、一个合作”能源安全新战略,进一步推动生物质发电高质量发展,特制定本方案。
一、总体要求以习近平新时代中国特色社会主义思想为指导,全面贯彻党的十九大和十九届二中、三中、四中全会精神,坚持创新、协调、绿色、开放、共享的新发展理念,认真落实习近平总书记关于推进城乡有机废弃物处理利用的重要指示,依据《关于促进非水可再生能源发电健康发展的若干意见》(财建〔2020〕4号)、《可再生能源电价附加补助资金管理办法》(财建〔2020〕5号)有关要求,坚持“以收定补、新老划段、有序建设、平稳发展”,进一步完善生物质发电建设运行管理,合理安排2020年中央新增生物质发电补贴资金,全面落实各项支持政策,推动产业技术进步,提升项目运行管理水平,逐步形成有效的生物质发电市场化运行机制,促进生物质发电行业持续健康发展。
二、补贴项目条件—3—2020年申请中央补贴的项目须符合以下条件:(一)纳入生物质发电国家、省级专项规划。
(二)2020年1月20日(含)以后全部机组并网的当年新增生物质发电项目。
(三)符合国家相关法律法规、产业政策、技术标准等要求,配套建设高效治污设施,垃圾焚烧发电项目所在城市已实行垃圾处理收费制度。
(四)申报情况属实,并提交信用承诺书(见附件1),没有且承诺不出现弄虚作假、违规掺烧等情况。
三、工作程序(一)组织申报各省(区、市)按月组织符合申报条件、申请中央补贴的生物质发电项目,登陆国家能源局可再生能源发电项目信息管理系统()填报相关信息和上传有关资料,主要是省级专项规划、核准(审批、备案)文件、并网时间证明等。
各省(区、市)对项目申报条件、项目申报信息进行审核,并对项目申报有关情况(项目名称、建设地点、装机规模、纳入规划情况、并网时间等)进行公示。

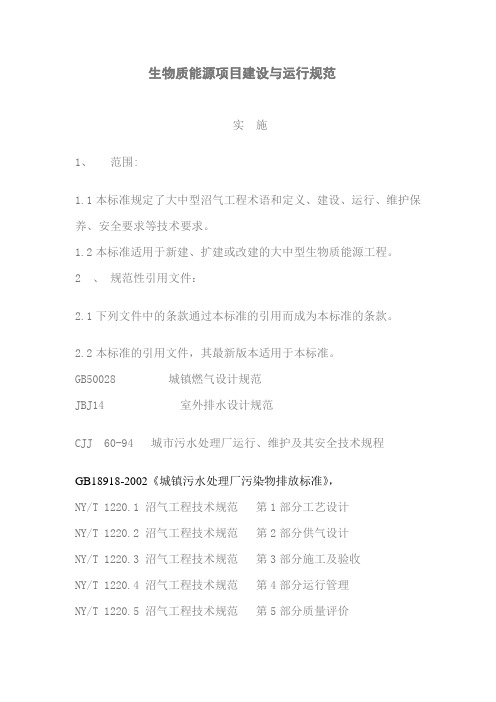

生物质能源项目建设与运行规范实施1、范围:1.1本标准规定了大中型沼气工程术语和定义、建设、运行、维护保养、安全要求等技术要求。
1.2本标准适用于新建、扩建或改建的大中型生物质能源工程。
2 、规范性引用文件:2.1下列文件中的条款通过本标准的引用而成为本标准的条款。
2.2本标准的引用文件,其最新版本适用于本标准。
GB50028 城镇燃气设计规范JBJ14 室外排水设计规范CJJ 60-94 城市污水处理厂运行、维护及其安全技术规程GB18918-2002《城镇污水处理厂污染物排放标准》,NY/T 1220.1 沼气工程技术规范第1部分工艺设计NY/T 1220.2 沼气工程技术规范第2部分供气设计NY/T 1220.3 沼气工程技术规范第3部分施工及验收NY/T 1220.4 沼气工程技术规范第4部分运行管理NY/T 1220.5 沼气工程技术规范第5部分质量评价NY/T 1221 规模化畜禽养殖场沼气工程运行、维护及其安全技术规程NY/T 1222 规模化畜禽养殖场沼气工程设计规范3、术语和定义(下列术语和定义适用于本标准):3.1 大中型生物质能源工程:厌氧消化器单体容积大于或等于100m3小于300m3的生物质能源工程称为中型生物质能源工程;厌氧消化器单体容积大于或等于300m3的生物质能源工程称为大型生物质能源工程。
3.2“能源生态型”生物质能源工程:畜禽养殖场污水经厌氧消化处理后作为农田水肥利用的生物质能源工程。
3.3“能源环保型”生物质能源工程:畜禽养殖场的畜禽污水处理后达标排放或以回用为最终目标的生物质能源工程。
4 建设:4.1 选址:4.1.1 尽量靠近发酵原料的产地和生物质甲烷气利用地区,还应与总排出口相衔接。
4.1.2 在场区和居民区主导风向的下风侧。
4.1.3 充分利用地形高差,在发酵场的标高较低处,以利于污水、残渣的运输、排放和利用。
4.1.4 有较好的工程地质条件。
4.1.5 满足生产和卫生的防疫要求。
生物质发电施工要求规范
1. 前言
本文档旨在规范生物质发电施工的要求,确保工程的安全性和
高效性。
施工方应遵循本规范,并按照相关法律法规执行施工工作。
2. 施工前准备
2.1 检查设备与材料
在施工前,施工方应仔细检查生物质发电设备和所使用的材料,确保其完好无损,符合相关标准。
2.2 环境评估
进行施工前,施工方应对施工环境进行评估,包括土壤状况、
地质条件、气候特点等,以确保施工的稳定性和可持续性。
3. 施工过程
3.1 安全措施
在整个施工过程中,施工方应严格遵守安全规定,采取必要的安全措施,包括个人防护措施、安全警示标识、消防设施等,确保人员和设备的安全。
3.2 工序管理
施工方应进行详细的工序管理,确保施工顺利进行。
包括施工计划制定、进度控制、质量检查等,以保证工程按时按质完成。
3.3 环保要求
在施工过程中,施工方应遵守环保要求,包括噪音控制、废水处理、废弃物处理等,保护环境和生态平衡。
4. 施工验收
施工完成后,施工方应进行验收,并与相关部门进行审核。
验收包括设备运行测试、工程质量评估等,确保工程符合要求并能正常运行。
5. 后续维护
生物质发电工程建成后,施工方应负责后续维护工作,包括设备维修、定期检查、事故应急处理等,确保工程的持续运行和安全性。
Conclusion
本文档通过规范生物质发电施工要求,旨在确保工程的安全性和高效性,并符合相关法律法规。
施工方应按照本规范进行施工,并对工程进行维护和验收,以确保工程的持续稳定运行。
华能济阳生物质热电联产工程项目技术规范书高压动力电缆编号:批准:审核:编制:编制时间:2020年 04月目录第一章技术规范 (1)1.总则 (1)2.工程概况 (2)3.标准和规范 (3)4.技术参数和性能要求 (6)第二章供货范围 (15)1.一般要求 (15)2.供货范围 (16)第三章技术资料和交付进度 (18)第四章交货进度 (21)第五章设备检验和性能验收试验 (22)1.概述 (22)2.检验 (22)3.设备检验见证 (23)4.性能验收试验 (24)5.试验内容(投标方填写) (25)第六章技术服务和联络 (27)第七章设备包装与运输 (30)第八章差异表 (31)第九章投标人需要说明的专题及其它内容 (32)第一章技术规范1.总则1.1 本技术规范适用于华能济阳生物质热电联产工程的高压动力电缆,它提出了对该电缆本体及附属材料的功能、设计、结构、性能、安装和试验等方面的技术要求及供货范围。
1.2 本技术规范书提出的是最低限度的技术要求,并未对一切技术细节作出规定,也未充分引述有关标准和规范的条文,投标人应保证提供符合本技术规范和有关工业标准的优质产品。
1.3 本技术规范书所使用的标准如遇与投标方所执行的标准发生矛盾时,按较高标准执行。
1.4 技术规范书经供、需双方共同确认后,作为订货合同的技术附件,与合同正文具有同等法律效力。
1.5 本工程采用电厂标识系统编码。
投标人提供的技术资料(包括图纸)和设备应标识编码。
投标人承诺采用招标人提供的企业标准,标识原则、方法和内容在第一次设计联络会上讨论确定。
1.6 投标人如未对本规范书提出差异,将认为投标人提供的设备完全符合本规范书和标准的要求。
偏差(无论多少以及多么微小)都必须清楚的表示在投标文件中的附件“差异表”中。
对于本招标文件条文理解上的差异,以招标人解释为准。
招标文件各部分(文字、表格、图纸等)之间存在描述不一致的,也应列在“差异表”中,否则由招标方选择其中一种描述方式。
生物质热电厂项目施工方案一、项目背景与概述生物质热电厂是一种利用生物质作为燃料,通过热力发电的设施。
生物质是可再生能源的一种,具有低碳排放、环境友好等优势,因此生物质热电厂得到了广泛应用和发展。
本文档旨在提供一个生物质热电厂项目的施工方案,以确保项目的顺利进行和高质量完成。
二、施工流程生物质热电厂项目的施工流程包括以下几个阶段:1. 前期准备阶段在项目启动之前,需要进行充分的前期准备工作,包括项目可行性研究、土地选址、施工设计等。
在这个阶段,需要与相关部门和专业人员进行沟通和协调,确保项目的可行性和顺利进行。
2. 基础设施建设阶段生物质热电厂项目的基础设施建设是项目的核心工作之一。
在这个阶段,需要进行土地平整、场地围墙建设、主体建筑物施工等工作。
此外,还需要配套建设一些辅助设施,如燃料储存区、污水处理设施等。
3. 设备安装与调试阶段生物质热电厂的设备安装与调试是项目的另一重要工作。
在这个阶段,需要安装各种设备,如锅炉、蒸汽涡轮发电机组、燃料供给系统等。
安装完成后,还需要对设备进行调试和试运行,确保设备的安全和性能达到要求。
4. 系统集成与调试阶段生物质热电厂项目的系统集成与调试是项目的最后阶段。
在这个阶段,需要将各个子系统进行集成,并进行整体调试,以确保系统的协调运行和稳定性。
此外,还需要进行一些必要的测试和验证工作,以保证系统的可靠性和安全性。
三、施工要点与关键技术1. 场地准备与环境保护生物质热电厂项目的场地准备工作是项目的首要任务之一。
在场地选择和准备过程中,需要考虑土地的稳定性、排水条件、建筑物的风险评估等因素。
此外,还需要采取一些环境保护措施,减少对周边环境的影响。
2. 设备安装与调试设备安装与调试是项目的关键环节之一。
在设备安装过程中,需要确保设备的正确安装位置和连接方式,严格遵守相关规范和标准。
在设备调试过程中,需要严密按照设备调试方案进行操作,保证设备的安全和性能符合要求。
3. 电气与自动化系统生物质热电厂项目的电气与自动化系统是项目的关键技术之一。
发改能源[2010]1803号各省(区、市)发展改革委(能源局),国家电网公司,南方电网公司,中国华能集团公司、中国大唐集团公司、中国华电集团公司、中国国电集团公司、中国电力投资集团公司、中国节能投资公司、国能生物质发电集团公司:生物质发电是生物质能利用的重要形式。
近年来,我国生物质发电取得了一定发展,装机容量逐年增加,已培育形成了较完整的设备制造能力和产业服务体系,对促进农村发展、实现节能减排发挥了很好的作用。
但由于缺乏管理经验、规划等前期论证工作深度不够,目前生物质发电还面临燃料供应不足、价格上涨压力大、发电成本难以控制等问题,影响了生物质发电的推广。
为了促进生物质发电的健康发展,经研究,现将加强生物质发电项目建设管理的有关要求通知如下:一、重视生物质发电规划工作生物质资源是生物质发电的原料墓础。
由于农村生物质资源用途广泛,为确保生物质发电的有序发展,必须做好生物质发电规划工作,科学分析各种生物质资源量,统筹协调生物质资源的合理利用,在充分考虑生物质资源其它用途的基础上,根据剩余资源的分布特点,合理制定生物质发电目标和建设布局,切不可盲目建设。
原则上,生物质发电厂应布置在粮食主产区秸秆丰富的地区,且每个县或100 公里半径范围内不得重复布置生物质发电厂。
二、合理确定生物质电站建设场址和规模生物质资源种类多,包括农林生产剩余物、粮食加工和木材加工剩余物、生活垃圾、畜禽养殖场粪便及污水处理淤泥等。
为充分有效利用各类生物质资源,生物质发电锅炉应具有燃烧各类生物质资源的能力,场址选择除满足安全、环境条件外,应统筹考虑各类资源的分布特点,结合城市供暖或工业园区用热需要,优先建设生物质热电联产发电厂。
生物质电站建设规模以可保证供应的资源量为基础确定,一般安装2台机组,装机容量应与资源量匹配,考虑到生物质燃料的运输半径,一般不超过3万千瓦。
三、落实生物质资源条件和保障措施生物质电站建设的核心条件是生物质资源,必须把落实生物质资源作为生物质电站建设的前提条件。
国家发展改革委办公厅关于加强和规范生物质发电项目管理有关要求的通知为进一步推动生物质发电项目的可持续发展和环境保护,国家发展委办公厅决定加强和规范生物质发电项目的管理。
根据生物质发电行业的实际情况,为确保生物质发电项目的可持续性、环境友好性和经济效益,特提出以下要求:一、加强项目选址管理生物质发电项目的选址应符合环评要求,考虑到生物质资源的可持续性和供应的稳定性,应优先选择邻近农作物、林木、畜禽养殖等资源丰富的地区。
项目选址应远离水源保护区、饮用水水源保护区和生态敏感区,以减少对水资源和生态环境的影响。
选址时还需充分考虑生物质发电项目与周边居民的关系,避免污染物对周边居民的不良影响。
二、严格环评和用地审批生物质发电项目在立项前,必须进行环境影响评价,并依法取得环境影响评价批复。
环评过程中要特别关注项目所在地的环境负荷能力,确保项目能够符合环保要求。
用地审批部门在批准用地时,要对项目的生物质资源供应和环境影响情况进行综合考虑。
任何未取得环评批复或用地审批的项目,一律不得立项建设。
三、加强生物质资源管理四、强化污染物排放控制生物质发电项目应严格遵守国家和地方相关的排放标准,对各类污染物(如氮氧化物、硫化物、颗粒物等)的排放要求进行控制,确保项目运行期间的污染物排放符合环保要求。
项目应配备先进的污染治理设施,并定期进行排放监测,结果要向有关部门报告。
对于未达标排放或超标排放的项目,要及时采取整改措施,确保达到排放标准。
五、强化项目监管和责任追究国家发展委将加强对生物质发电项目的监管,对项目进行定期检查和评估,发现问题及时整改。
对于严重违反环保法律法规、环境污染严重、严重影响周边居民健康的项目,将依法依规进行严肃处理,并追究责任人的法律责任。
各级发展委和环保部门要加强协作机制,共同推进生物质发电项目的管理和监管工作。
六、加强宣传教育和科研支持国家发展委将加强对生物质发电项目的宣传教育,提高公众的环保意识和生物质发电项目的认知度。
国家发展和改革委员会、财政部、国家能源局关于印发《2021年生物质发电项目建设工作方案》的通知文章属性•【制定机关】国家发展和改革委员会,财政部,国家能源局•【公布日期】2021.08.11•【文号】发改能源〔2021〕1190号•【施行日期】2021.08.11•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】电力及电力工业正文关于印发《2021年生物质发电项目建设工作方案》的通知发改能源〔2021〕1190号各省、自治区、直辖市、新疆生产建设兵团发展改革委、财政厅(局)、能源局,国家能源局各派出机构,国家电网有限公司、中国南方电网有限责任公司、内蒙古电力(集团)有限责任公司:为做好2021年生物质发电项目建设,完善项目建设运行管理,推动行业持续健康发展,国家发展改革委、财政部、国家能源局研究制定了《2021年生物质发电项目建设工作方案》,现印发给你们,请贯彻执行。
国家发展改革委财政部国家能源局2021年8月11日附件2021年生物质发电项目建设工作方案2021年是“十四五”开局之年,生物质发电进入新发展阶段。
为深入贯彻习近平总书记“四个革命、一个合作”能源安全新战略,落实“碳达峰、碳中和”目标任务,促进生物质发电高质量发展,制定本方案。
一、总体要求以习近平新时代中国特色社会主义思想为指导,全面贯彻党的十九大和十九届二中、三中、四中、五中全会精神,落实《中共中央国务院关于全面推进乡村振兴加快农业农村现代化的意见》(中发〔2021〕1号)、《国务院关于加快建立健全绿色低碳循环发展经济体系的指导意见》(国发〔2021〕4号)等重要文件精神,按照“以收定补、央地分担、分类管理、平稳发展”的思路,进一步完善生物质发电开发建设管理,合理安排2021年中央新增生物质发电补贴资金,明确补贴资金央地分担规则,推动新开工项目有序竞争配置,促进产业技术进步,持续降低发电成本,提高竞争力,实现生物质发电行业有序健康、高质量发展。
生物质能源项目建设与运行规范实施1、范围:1.1本标准规定了大中型沼气工程术语和定义、建设、运行、维护保养、安全要求等技术要求。
1.2本标准适用于新建、扩建或改建的大中型生物质能源工程。
2 、规范性引用文件:2.1下列文件中的条款通过本标准的引用而成为本标准的条款。
2.2本标准的引用文件,其最新版本适用于本标准。
GB50028 城镇燃气设计规范JBJ14 室外排水设计规范CJJ 60-94 城市污水处理厂运行、维护及其安全技术规程GB18918-2002《城镇污水处理厂污染物排放标准》,NY/T 1220.1 沼气工程技术规范第1部分工艺设计NY/T 1220.2 沼气工程技术规范第2部分供气设计NY/T 1220.3 沼气工程技术规范第3部分施工及验收NY/T 1220.4 沼气工程技术规范第4部分运行管理NY/T 1220.5 沼气工程技术规范第5部分质量评价NY/T 1221 规模化畜禽养殖场沼气工程运行、维护及其安全技术规程NY/T 1222 规模化畜禽养殖场沼气工程设计规范3、术语和定义(下列术语和定义适用于本标准):3.1 大中型生物质能源工程:厌氧消化器单体容积大于或等于100m3小于300m3的生物质能源工程称为中型生物质能源工程;厌氧消化器单体容积大于或等于300m3的生物质能源工程称为大型生物质能源工程。
3.2“能源生态型”生物质能源工程:畜禽养殖场污水经厌氧消化处理后作为农田水肥利用的生物质能源工程。
3.3“能源环保型”生物质能源工程:畜禽养殖场的畜禽污水处理后达标排放或以回用为最终目标的生物质能源工程。
4 建设:4.1 选址:4.1.1 尽量靠近发酵原料的产地和生物质甲烷气利用地区,还应与总排出口相衔接。
4.1.2 在场区和居民区主导风向的下风侧。
4.1.3 充分利用地形高差,在发酵场的标高较低处,以利于污水、残渣的运输、排放和利用。
4.1.4 有较好的工程地质条件。
4.1.5 满足生产和卫生的防疫要求。
4.1.6 有较好的供电、供水条件,交通便利。
4.2 布局:4.2.1 应考虑到发酵场远期生产规模扩展的可能性,如必要,应做出分期建设方案。
4.2.2 应满足生物质能源工程工艺的要求,布局紧凑,便于施工、运行和管理。
4.2.3 应符合消防等安全要求。
4.2.4 各种管线应布局合理,避免迂回曲折和相互干扰,输送污水、污泥和甲烷气管线布置应尽量减少弯头,各种管线应用不同颜色加以区别。
4.2.5 主要处理设施应设置溢流口、排污管、排空阀和检修人孔。
厌氧消化器和贮气柜应设有安全窗,确保装置正常运转。
4.3 前(预)处理系统:4.3.1 格栅:4.3.1.1 格栅应设置于进料仓、配料罐、贮料罐或进料泵前,其数量不宜少于二道,一道粗格栅条间隙为20mm~40 mm去除大型杂物,一道细格栅条间隙为8mm~15mm去除中小型杂物。
格栅应便于清除杂物和清洗。
4.3.1.2 污泥水过栅流速一般为0.5 m/s~0.8 m/s,格栅倾角为45°~75°。
4.3.1.3 格栅处应设置工作平台,其高度应高出格栅前最高设计水位0.5 m。
采用格栅机时,参照设备说明书。
4.3.2 配料罐:配料罐应设置在进进料仓处。
配料罐有效容积=发酵场每日处理污泥水量/发酵场场每日来料次数。
4.3.3 污泥脱水机(固液分离机):应根据被分离物料的性质、流量、脱水要求,经技术经济比较后选用;污泥脱水机(固液分离机)的设置应考虑到废渣的贮存、运输。
4.3.4 贮料罐:贮料罐污泥水滞留时间应大于1h,贮料罐应设排泥管道,以满足原料前面未有沉砂池时应有沉砂功能。
4.3.5 进料泵:发酵场污泥水进厌氧处理系统前,应设置进料泵,进料泵满足工艺运行系统的需要,必要时一用一备。
4.3.6 泵与泵房:泵的选择应根据其用途和输送介质的种类、流量、扬程和工作性质等因素确定;泵应尽量选用同一型号;进料泵应设置一台备用泵与工作泵并联,泵房及室内机组基础布置、设计按JBJ14相关规定执行。
4.4 厌氧消化发生器系统:4.4.1 厌氧消化发生器的选择和设计应根据污种类、工程类型和工艺路线确定。
4.4.1.1 根据发酵原料选用适宜的厌氧消化发生器。
4.4.1.2 厌氧消化发生器应设有取样口和测温点。
4.4.1.3 厌氧消化发生器在设计上要有防止超正、负压的安全装置及措施。
其防止超正、负压力装置的安全范围,应满足工艺设计的压力及池体安全的要求。
4.4.1.4 厌氧消化发生器的下部管道凡有阀门处应设计为串联式双阀门,内侧阀门为常开。
4.4.1.5 发生器侧面下部应设有检修人孔、排泥管,排泥管管径不小于100 mm,人孔中心与发生器外地坪的距离不大于1m,直径不宜小于600 mm。
4.4.1.6 厌氧消化发生器应满足抗渗和气密性要求,并应采取有效的防腐蚀措施和保温措施。
4.4.1.7 厌氧消化发生器应有沉降检测点。
4.4.2 “能源生态型”和“能源环保型”生物质能源工程厌氧消化发生器:4.4.2.1 “能源生态型”生物质能源工程厌氧消化发生器主要有升流式固体反应器(USR)、全混合厌氧消化器(CSTR)和塞流式反应器(PFR);厌氧消化宜采用中温消化,温度应在28℃~35℃左右,亦可采用高温消化,温度应在50℃~60℃左右。
4.4.2.2 “能源环保型”生物质能源工程厌氧消化发生器主要有升流式厌氧污泥床(UASB)、复合厌氧反应器。
厌氧消化一般采用常温消化,但最低温度不宜低于15℃。
4.4.3 加热保温:大中型生物质能源工程必须有加热保温措施。
4.4.3.1 对采用中温发酵的厌氧消化发生器加热,宜采用蒸汽直接加热,蒸汽通入点宜在计量池内,也可采用厌氧消化器外热交换或池内热交换。
对大型消化器也可将几种加热方式结合使用。
4.4.3.2 对采用常温发酵的厌氧消化器应保证池内料液温度不低于15℃。
当料温不够时,宜采用蒸汽直接加热,蒸汽通入点宜在贮料罐内,也可采用厌氧消化器外热交换或池内热交换。
4.4.3.3 消化器应有保温措施,宜采用外保温。
4.4.4 生物质甲烷气(沼气)净化:4.4.4.1 生物质甲烷气(沼气)净化系统包括:气水分离器、砂滤、脱硫装置。
4.4.4.2 经过净化系统处理后的甲烷气(沼气)质量指标,应符合甲烷含量85%以上,硫化氢含量小于5 mg/m3的要求。
4.4.4.3 甲烷气(沼气)中水蒸汽一般采用重力法脱水。
对产量大于1000 m3/d的生物质能源工程,也可采用冷分离法、固体吸附法、溶剂吸收法等脱水工艺处理。
4.4.4.4 甲烷气(沼气)管的最低点必须设置冷凝水集水器。
4.4.4.5 甲烷气(沼气)脱硫:a) 甲烷气(沼气)中硫化氢含量主要由发酵原料决定。
可以同一地区、同一种类发酵原料地方沼气工程研究所实验测定沼气中的硫化氢含量为参照。
b) 脱硫技术方案应根据工程具体情况作经济分析后再做确定。
干法脱硫法可参照表1确定。
表1 沼气干法脱硫法选择沼气中硫化氢含量脱硫方法<2 g/m3 一级脱硫法2 g/m3~5 g/m3 二级脱硫法c) 脱硫装置(罐、塔)应设置两个,一备一用,应并联连接;d) 脱硫装置宜在地上架空布置。
太原地区应设在室内,一般应设置脱硫间。
4.4.5 生物质能源气(甲烷气)贮存:4.4.5.1 生物质能源气(甲烷气)贮存系统包括:贮气柜、流量计等。
4.4.5.2 一般采用低压湿式贮气柜、低压干式贮气柜和高压贮气罐。
应根据具体情况作经济分析后确定。
4.4.5.3 贮气柜容积应根据生物质能源气(甲烷气)的不同用途确定。
生物质能源气(甲烷气)用于炊用时,贮气柜的容积按日产量的55%~60%设计;沼气主要用于烧锅炉、发电等工业用气时,应根据沼气供求平衡曲线确定贮气柜的容积。
4.4.5.4 贮气柜贮气压力,根据GB 50028和贮气柜形式确定贮气柜的贮气压力。
生物质能源气(甲烷气)用具前的压力应是其额定压力的2倍。
4.4.5.5 贮气柜宜布置在气源附近。
4.4.5.6 贮气柜必须设有防止过量充气和抽气的安全装置。
放空管应设阻火器。
阻火器宜设在管口处。
放空管应有防雨雪侵入和杂物堵塞的措施。
4.4.5.7 湿式贮气柜水封池采用地上式,尽量避免地下式。
当采用地下式时,应设置排水放空设施。
4.4.5.8 湿式贮气柜应设置上水管、排水管和溢流管;钟罩应设置检修人孔,直径不小于600㎜,钟罩外壁应设置检修梯。
4.4.5.9 在寒冷地区,湿式贮气柜应设置供热系统。
4.4.5.10 当湿式贮气柜钟罩与水封池均为钢板制造时,须做防腐处理,采用环氧沥青、氯化聚乙烯涂料、聚丁胶乳沥青涂料等防腐材料。
4.4.5.11 贮气柜安全防火距离干式贮气柜之间的防火距离应大于较大贮气柜直径的2/3,湿式贮气柜之间的防火距离应大于较大贮气柜直径的1/2;贮气柜至烟囱的距离应大于20 m;贮气柜至架空电缆的间距应大于15 m;贮气柜至民用建筑或仓库的距离应大于25 m。
4.4.5.12 贮气柜出气口处应设阻火器。
4.5 后处理系统:4.5.1 “能源生态型”生物质能源项目工程后处理:4.5.1.1 “能源生态型”生物质能源项目工程的厌氧出水进贮液池后作液态有机肥用于农田,贮液池应根据贮液使用方向设计,不得造成二次污染。
4.5.1.2 “能源生态型”生物质能源项目工程厌氧消化后的渣、液需做进一步的固液分离,分离出的液进贮液池后作液态有机肥用于农田,干化后的渣是良好的固态有机肥。
固液分离方法:沉淀池+干化场;机械分离+沉淀池。
4.5.2 “能源环保型”生物质能源项目工程后处理:后处理一般采用以下工艺:好氧处理系统;稳定塘;好氧处理系统+稳定塘;其他处理方法,如膜分离法、人工湿地等。
4.6 验收应符合NY/T 1220.3和NY/T 1220.5的要求。
5 运行5.1 生物质能源项目工程运行维护及安全规定除应符合国家现行有关标准的规定外,尚应符合本标准。
5.2 运行管理人员必须熟悉生物质能源项目工程处理工艺和设施、设备的运行要求与技术指标,并应持有生产工职业资格证书。
5.3 操作人员必须了解本工程处理工艺,熟悉本岗位设施、设备的运行要求和技术指标。
5.4 各岗位应有本工程的工艺系统图、岗位责任、工作图表、操作规程等,并应示于明显部位。
5.5 各岗位的操作人员,应切实执行本岗位的操作规程中的各项要求,按时准确地填写运行记录。
5.6 设备启动前应做好全面检查和准备工作,确认无误后方可开机运行。
5.7 操作人员发现运行异常时,应采取断电、断水等相应措施并及时报告负责人。
5.8 各种设施、设备应保持整洁,避免水、泥、气泄漏。
6 维护保养:6.1 应制定设备的维护保养计划,计划应包括设备、仪器、固定资产卡;部件记录;维修保养时间表;全年维修保养预算及开支。
