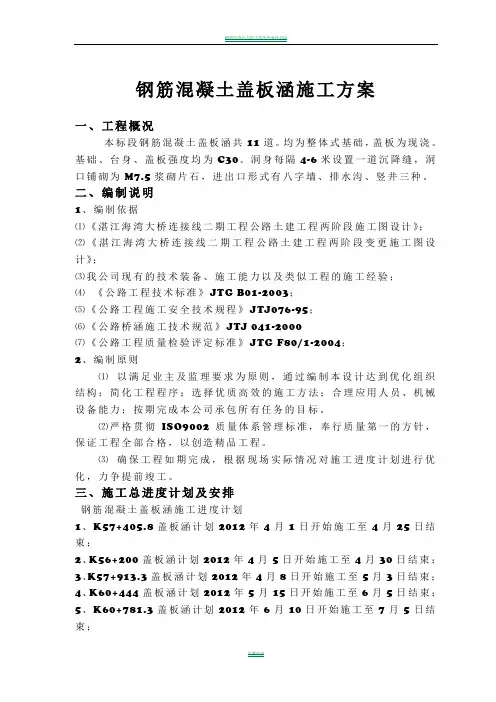

当前位置:文档之家› 钢筋混凝土盖板涵施工方案

钢筋混凝土盖板涵施工方案

钢筋混凝土盖板涵施工方案
钢筋混凝土盖板涵施工方案

钢筋混凝土盖板涵专项施工方案

一、简述

(一)、概况:

本合同涵洞工程均设置为钢筋混凝土盖板涵,有1-1.0×1.0m、1-1.5×1.5m、1-2.0×2.0m。涵洞基础及台身均为7.5#浆砌片块石支砌,整个合同段有涵洞10道,合计涵长67.61m、盖板混凝土22m3,盖板钢筋1426.58Kg。(二)、盖板涵施工要点:

1、预制盖板必须在混凝土强度达到设计强度的70%以上时才能进行脱模。移动和堆放。预制盖板堆放时应在板块端部采用两点搁支,不得将顶底面倒置。

2、盖板安装后,必须清扫冲洗,充分湿润后再在板与台背间、板与板之间的缝内用小石子填塞顶紧并填塞砂浆。进行涵身外层防水层施工后才可进行下一步施工工序。

3、施工涵洞外层防水层时,涵洞外层防水措施可在涵洞与填土接触部分均涂热沥青两道,每道厚约1.5mm。涂后不再另抹砂浆。

4、需要设置支撑梁时,涵台支撑梁的施工应与涵台基础同时进行,石砌支撑梁必须与涵台基础砌石丁顺相间、相互咬码。

5、涵台台身的沉降缝一般沿涵长方向每隔4-6m设置一道,沉降缝必须贯穿整个涵台断面(包括基础),沉降缝的设置应与板方向平行。

6、凡是采用填石抬高地基上设置的涵洞,都应设置沉降缝。

7、设置于岩石地基上的涵洞可不设沉降缝。

8、沉降缝的防水措施在基础顶面以下,填嵌涂沥青木板或沥青砂,也可以用粘土填入捣实,并在流水面边缘以1:3水泥砂浆填塞,深度约为15cm。

在基础顶面以上,接缝外侧以热沥青浸制麻筋填塞、深度约5cm,内侧以水泥砂浆填塞,深度约为15cm中间空隙填以粘土。

9、凡在地基土质变化较大、基础埋置深度不一或地基容许承载力发生较大变化以及路基填挖交界处均应设置沉降缝。

10、为防止河床过度冲刷,可采用铺砌对河床进行处理,对倾斜较大的岩石河床,基础和铺砌可做成阶梯形。洞底和洞口铺砌必须不意平整,砂砾垫层必须均匀、密实。

11、位于冻涨土地区的涵洞,两端自洞口向涵身2m范围内的基底应置于冻土线以下。

12、冬季进行混凝土或砌体施工时,应按照《公路桥涵施工技术规范》中的相应要求注意防冻。

13、涵台台后的填土应在盖板安装完毕后进行,并应严格按水平分层填筑碾压、对涵台较高,不易达到碾压效果的涵洞,可采用在该范围内填筑碎石或砂性材料,并注意两边对称进行。

14、施工中当涵洞填土高度不足0.5m厚时,严禁采用振动式碾压设备对涵顶上和涵洞范围内的填土进行碾压。

主要施工机械如下:

二、施工方法

(一)、施工准备

钢筋混凝土盖板涵施工前应将施工管理人员、作业人员、施工所需材料(如水泥、砂子、片石及盖板预制用的钢筋、模板)、机械(挖掘机、抽水机)准备到位。基坑开挖好后不宜长时间外露以免风化、雨淋及存在安全隐患。

(二)、盖板预制

由于我合同段的涵洞施工位置均在原老路上,且路基均较窄半幅施工不具备条件。我部计划提前将盖板预制好,待涵洞涵台施工完毕达到养生期后立即完成盖板的安装及涵背回填以恢复道路的畅通。计划将盖板涵预制场设置项目部内混凝土地坪。

1、施工准备

(1)、试验准备

盖板涵盖板所用C30混凝土配合比设计已经完成,所用砂、碎石、水泥及钢筋等原材料已检验完成并且合格。

(2)、技术准备

项目部技术人员已经对作业队人员进行技术交底,包括钢筋绑扎、混凝土浇筑等方面,确保参加施工的人员明白做什么、如何做、明白工作中应注意的事项等,避免施工中的误操作、不规范操作,误工现象,确保工程有序、连续施工。

(3)、原材料准备

盖板所需用的砂、碎石、水泥已进场,根据施工用料情况随时采购合格材料。

(4)、电力

预制场已经接入380V电力线。

2、盖板预制施工工艺及方法

本标段涵洞盖板均在项目部预制场内进行预制、用挖机或装载机吊装及自

卸汽车运至工地安装就位。

(1)、盖板预制流程图:

(2)、盖板施工方法

①、台座采用砼台座,上铺3㎜厚钢板,厚度15㎝,台座下预留拉杆孔,用于固定模板底部。用新机油作脱模剂。

②、按设计图纸及公路桥涵施工技术规范进行钢筋加工与安装。

钢筋工程具有材料多、成品的形状及尺寸各不相同、焊接及安装质量好坏对构件质量影响较大、完工后难以检查的特点,所以本工程钢筋全部集中预制现场绑扎、焊接。

(1)钢筋施工工艺流程:

(2)施工工艺要求:

①钢筋的存放与检查

现场设置钢筋棚,钢筋进场后,必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆放,设立明显的识别标志。钢筋在运输过程中,尽量避免锈蚀、污染和变形。钢筋堆置在地面以上0.5m的平台、垫木或其它支承上,下面铺设塑料防潮,严禁在工地上乱堆乱放,使其锈蚀和破损。钢筋运至工地,必须检查出厂质量证明书,出厂证明书不全或没有证明书的情况下不予使用。在此基础上试验检查人员对钢筋做全面试验检查,试验内容包括:拉力试验、冷弯试验和可焊接试验,并分批取样,每批重不大于20吨,试验合格后,钢筋入棚存放。我部盖板钢筋数量合计1426.58Kg,可一批取样。

②钢筋下料焊接

钢筋按设计尺寸和形状加工成型,施工前将钢筋表面油渍、漆皮、鳞锈等清除干净,保持表面洁净。钢筋下料严格执行配料单制度,下料时必须按施工图纸进行复核无误后方可下料。钢筋下料后应对同批同类尺寸的钢筋进行检验,合格后才可继续下料加工。钢筋接头焊接加工方法与要求如下:

焊接接头采用电弧焊。所有焊工均持证上岗,并在开始工作之前进行考核和试焊,合格后方可作业施工。焊接件经质检人员检查并抽样进行试验,检验合格后方可使用。

采用电弧焊焊接热轧钢筋应作到:焊缝长度单面搭接焊不小于10d(d为钢筋直径),双面焊不小于5d,宽度不小于0.8d、厚度不小于0.3d,电弧焊与钢筋弯曲处的距离应不小于10倍的钢筋直径。

用于电弧焊的HRB335型钢筋用T506型焊条。

为保证钢筋保护层厚度,采取在钢筋网上绑扎塑料垫块支承,垫块的距离一般为0.7~1m。

任何构件的钢筋绑扎、安装完成后,经监理工程师检查认可同意后方可浇注砼。

③、模板工程

侧模板采用组合钢模板拼装,模板应具有足够的刚度和强度。事先进行认真的设计。模板安装时必须加固牢固,模板底部利用台座作为支撑,上部模板用钢管作内撑,拉杆拉紧,不得有在砼浇注时有跑模漏浆的现象。

④、模板及钢筋加工安装完毕后,请监理检查验收,合格后进行砼浇注,如不合格,则重新安装,直至合格后方能进入下道工序。

⑤、砼采用项目部搅拌站集中拌合,用插入式振捣棒进行捣固,捣固时,不得有漏捣或过捣,确保盖板底面光滑,不得有蜂窝麻面。

⑥、砼浇注完后采用土工布覆盖浇水养护,保证砼面水分充足。保温养护期不得少于7天。

⑦、每次砼浇注时作同条件养护试件2组,确认盖板砼强度达到设计的100%后方可吊移、吊运安装。

⑧、盖板吊装时,必须有专人指挥,轻吊轻放。油毛毡支座按图施工,板缝均匀,用PVC管吊缝,灌注M10水泥砂浆。墙身沉降缝必须与盖板边缘对齐。并用沥青麻絮填满。盖板安装后不得直接有重型机械通过,待填土达到0.5米以上后方能通过。

盖板钢筋网检验标准

盖板制作实测项目

盖板安装实测项目

(三)、基坑开挖

1、基础开挖之前通知监理工程师,并对基础平面位置和现有的地面标高测

量。首先对挡土墙基础位置进行清表或清淤泥,并将表层土体清除运走;为便于开挖后的检查校核,基础的控制桩应延长至基坑外加以固定。基坑开挖前应做好下列工作:

(1)测定基坑中心线、方向、高程。

(2)按地质水文资料,结合现场情况,决定开挖坡度和支护方案、开挖范围和防、排水措施。

2、基坑开挖采用机械开挖,人工配合清理,开挖过程中要认真对照设计提供地质资料,判别土体的地质情况,根据实际地质情况放好边坡度,并做好边坡可靠的支撑防护,基坑宽度每侧要较设计基底宽50cm左右。基坑可采用垂直开挖、放坡开挖,支撑加固或其他加固的开挖方法。在有地面水淹没的基坑地表水少的时候可以采用抽水机直接抽干或开挖排水沟直接抽干,基坑水比较多的地方可修筑围堰、改河、改沟、筑坝排开地面水后再开挖基坑。因设计对基底地基土的容许承载力均有要求,若实际开挖情况不符,请及时通知有关各方做进一步处理,最终的开挖深度要依设计期间所进行的触探和土工试验,并结合基础开挖的实际调查资料来确定。在基坑开挖到设计标高后,对基坑内四周松散土体清除干净,提请监理工程师验收。施工时要注意:挡土墙基础入土深度不小于1.0m,当地质情况较差时应根据实际情况适当调整加深;基底纵坡大于5%时,基础应做成高宽比不大于1:2的台阶。

3、基坑开挖至图纸规定基底标高后,应进行基坑检验,若现场和图纸不符时,应通知有关单位,以便妥善处理。如发现地基承载力达不到图纸规定的承载力要求时,应根据实际触探(或挖深)及土壤试验资料提出地基处理方案,并按监理工程师的批示处理。

4、基础直接置于天然地基上。基坑开挖到设计高程后,应及时检测地基承载力,其承载力应满足设计要求。如不够,应采用图纸或监理工程师批准的加强措施。检验同意

后,可开始砌筑;当砌体处于水塘或河道边时,应先围堰,将围堰内的淤泥及浸水清理干净后,征得监理工程师同意后,可进行砌筑。

5、基坑挖方应始终保持良好地排水,在挖方的施工期间免受水的危害。施工期间,应维护好天然水道,并使地面排水畅通。基坑开挖达到设计高程后不宜长时间暴露,应及时铺筑,以防止坑内积水,影响地基承载力。

6、基坑开挖至图纸规定基底标高且地基承载力满足设计要求后,要对基底进行平整夯实,并用砂砾找平,确保基底标高误差满足规范要求;基坑经监理工程师验收后,重新用全站仪放出基础位置。

7、基坑开挖应遵循以下原则:

(1)在天然土层上挖基,如深度在5m以内,施工期较短,基坑底处于地下水位以上,土的湿度接近最佳含水量、土层构造均匀时,则基坑坑壁坡度可参照表1.1选定。基坑深度大于5m或有其他不利条件时,应将坑壁坡度适当放缓,或加作平台。如土的湿度过大,能引起坑壁坍塌时,坑壁坡度应采用该湿度下土的天然坡度;

表1.1 基坑坑壁坡度

注:①挖基通过不同的土层时,边坡可分层选定,并酌留平台;②在山坡上开挖基坑,当地质不良时,应防止滑坍;③在既有建筑物旁开挖基坑时,应按设计文件的要求办理。

(2)基坑顶有动载时,坑顶缘与动载间应留有大于1m的护道,如地质、水文条件不良,或动载过大,应进行基坑开挖边坡检算,根据检算结果确定采用增宽护道或其他加固措施。

(3)弃土不得妨碍施工。弃土堆坡脚距坑顶缘的距离不宜小于基坑的深度,且宜弃在下游指定地点,不得淤塞河道,影响泄洪。

(4)无水土质基坑底面,宜按基础设计平面尺寸每边放宽不小于50cm。适宜垂直开挖且不立模板的基坑,基底尺寸应按基础轮廓确定。

有水基坑底面,应满足四周排水沟与汇水井的设置需要,每边放宽不宜小于80cm。

(5)基底应避免超挖,松动部分应清除。使用机械开挖时,不得破坏基底土的结构,可在设计高程以上保留一定厚度由人工开挖。

(6)基坑宜在枯水或少雨季节开挖。基坑开挖不宜间断,达到设计高程经检验合格后,应立即砌筑基础。如基底暴露过久,则应重新检验。

(7)必要时,基坑应进行边坡稳定计算

8 基坑排水

(1)明挖基坑,可采用汇水井或井点法排、降水,应保持基坑底不被水淹。

(2)粉、细砂土质的基坑,宜用井点法降低水位。当用汇水井排水时,应采取防止带走泥砂的措施。

(3)水下挖基时,抽水能力应为渗水量的1.5~2倍。

(4)基坑排出的水应以水管或水槽远引。

(5)各类井点法降水的适用范围可按下表确定。

各类井点法降水的适用范围

(6)井点法降水应符合下列规定:

①、安装井点管,应先造孔后下管,不得将井点管硬打入土内,造孔应垂直,深度宜比滤管底深0.5m左右。滤管底应低于基底以下1.5m。

②、井点管四周,应以粗砂灌实,距地面0.5~1m深度内,用黏土填塞严密。

③、集水总管与水泵的安装应降低,集水总管向水泵方向宜设有 0.25%~

0. 5%的下坡。

④、井管系统各部件均应安装严密,不得漏气。

⑤、降水过程中,应加强井点降水系统的维护和检查,保证不断抽水。

⑥、对水位降低区域建筑物可能产生的沉降,应进行观测,并采取防护措施。

⑦、拆除多层井点应自底层开始逐层向上进行,在下层井点拆除期间,上部各层井点应继续抽水。

9 基底处理应符合下列规定:

(1)岩层基底应清除岩面松碎石块、淤泥、苔藓,凿出新鲜岩面,表面应清洗干净。倾斜岩层,应将岩面凿平或凿成台阶。易风化的岩层基底,应按基础尺寸凿除已风化的表面岩层。在砌筑基础时,应边砌边回填封闭。

(2)碎石类及砂类土层基底承重面应修理平整,砌筑基础时,先铺一层水泥砂浆。

(3)黏性土层基底整修时,应在天然状态下铲平,不得用回填土夯平。必要时,可向基底夯入10cm以上厚度的碎石,碎石层顶面不得高于基底设计高程。

(4)泉眼可用堵塞或排引的方法处理。

10 基底检验

(1)基底应检验下列内容:

①、基底平面位置、尺寸大小和基底高程。

②、基底地质情况和承载力是否与设计资料相符。

③、基底处理和排水情况。

④、检查施工记录及有关试验资料。

(2)基坑检验方法按地基土质复杂情况(如溶洞、断层、软弱夹层、易溶岩等)及结构对地基有无特殊要求,可采用直观或触探方法,必要时钻探(钻深至少4m)取样做土工试验,或按设计的特殊要求进行荷载试验。

(3)基底高程容许误差应符合下列规定:

土质±50 mm

石质+50mm,-200m

(四)、涵洞基础及涵身支砌

1、涵洞基础砌筑前先进行施工放样,砌筑时应先两面立杆挂线或样板挂线,外线应顺直整齐,逐层收坡;砌筑过程中经常校正线杆,以保证砌体各部

尺寸符合图纸要求。浆砌前应做好一切准备工作,包括:工具配备;按设计图纸检查和处理基坑;放线;安放脚手架、跳板等施工设施;清除砌石上的尘土、混垢等。

2、材料要求用于涵洞施工的全部材料包括片石、水泥和砂子等必须满足要求。

(1)、片石:

①取自合格的料场,石质坚固。结构密实,色泽均匀,不易风化,无裂纹,具有耐冻性。片石强度不小于30Mpa。

②片石中部厚度应不小于15cm。宽度和长度不应小于厚度的1.5倍。

③片石表面不得带有妨碍砂浆正常粘接的泥土、油渍或其他有害物质。一般采用爆破或楔劈法开采的石块,厚度不应小于150mm(卵形和薄片者不得采用)。用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。石料在使用前要浇水润湿,表面有泥土、水锈等杂物时要清洗干净。且进行试验检测,要求片石的饱水抗压强度不得低于30Mpa,风化片石严禁使用,及时清除。

(2)、砂浆:

①所用的水泥,砂和水等应符合规范的要求。

②砂采用洁净的中粗砂,最大粒径不应大于5mm,含泥量不大于5%,有机质含量不大于1%。砂砾:采用材料洁净,最大粒径不大于5cm,含泥量不大于5%。

3、浆砌片石支砌。

(1)、涵身、基础支砌:

片石支砌可用灌浆法、坐浆法和挤浆法,常以座浆、挤浆法为主。砌体外

圈定位行列与转角石应选择表面较平、尺寸较大的石块。浆砌时,长短相间并与里层石块咬紧,上下层竖缝错开,缝宽不大于4cm,分层砌筑应将大块石料用于下层,每处石块形状及尺寸应合适。竖缝较宽者可塞以小石子,但不能在石下用高于砂浆层的小石块支垫。排列时,应将石块交错,坐实挤紧,尘锐凸出部分应敲除。砌筑以分层进行为原则。砌体应自下而上逐层砌筑,直至涵台顶。砌体应分层坐浆砌筑,砌筑上层时,不应振动下层,不在已砌好的砌体上抛掷滚动、翻转和敲击石块。对于基础的第一层砌块时如基底为岩层或砼基础,应先将基底表面清洗、湿润,再坐浆砌筑;如基底为土质,可直接坐浆砌筑。底层极为重要,它是以上各层的基石,若底层质量不符合要求,则要影响以上各层。较长的砌体除分层外,还应分段砌筑,两相邻段的砌筑高差不应超过1.2m,分段处宜设置沉降缝或伸缩缝。分层砌筑时,应先角石,后边石或面石,最后才填腹石。安砌条石必须天地座检平。所有石料均应座浆在新拌的水泥砂浆上,砂浆采用重量比配料,砂浆拌和机拌制,控制拌和时间,保证拌和出的砂浆均匀饱满。砂浆必须具有良好的和易性,其稠度以标准圆锥体沉入度表示,用于石砌体时宜为50~70mm气温较高时可适当增大。零星工程用砂浆的稠度也可用直观法进行检查以用于能将砂浆捏成小团,松手后既不松散又不由灰铲上流下为度。砂浆的拌和宜用机械拌和,拌和时间宜为3~5min。砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4h内使用完毕;气温超过30℃时,宜在2~3h内使用完毕。在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重新拌和;已凝结的砂浆,不得使用。每50m3砌体取试件1组,砂浆中砂料宜用中砂或粗砂,砂的最大粒径不宜大于5mm。砌筑上层块时,应避免振动下层砌块。砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。应选用具有比较整齐的大尺寸石块作为角隅石或

镶面石,长和短的石块应交错铺在同一层并和帮衬石、腹石交错锁结。各工作层竖缝应相互错开,不得贯通。平缝与竖缝宽度不大于40mm,可以用厚度不比缝宽大的石片填塞宽的竖缝,且石片应被砂浆包裹。砌块要错缝、坐浆挤紧、嵌缝料和砂浆饱满,无空洞、宽逢、大堆砂浆填隙和假缝。各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。

支砌的时候应避免通缝。指砌体的水平灰缝。这是砌体受力的薄弱环节,其承压能力较好,受剪、抗拉、受扭的能力极差,最容易在此被损坏。砌体对通缝要求较高,不仅要求砂浆饱满密实,成缝时还不允许有干缝、瞎缝和大缝,对通缝的宽度也有一定的要求。

(2)、勾缝。有平缝,凹缝和凸缝等。勾缝具有防止有害气体和风、雨雪等侵蚀砌体的内部,延长构筑物使用年限及装饰外形美观等作用。

4、施工注意事项

施工应与设计要求相配合,并严格按施工规范的规定执行。同时还应注意如下事项:

(1)、涵台的外墙应用规格块、料石砌筑,并采用丁顺相间的方法,同时还应保证砂浆饱满,防止出现“墙体里外两层皮”的现象。

(2)、浆砌挡土墙需待砂浆强度达70%以上时,方可回填墙背填料。且墙背填料应符合设计要求,避免采用膨胀性土和高塑性土,并做到逐层填筑,逐层夯实。不允许向着墙背斜坡填筑,夯实时应注意勿使墙身受较大冲击影响。墙后地面横坡陡于1:3时,应作基底处理,然后再回填。

(3)、涵台外露部分和转角石,选择表面较平整及尺寸较大的块石,并加以

粗凿,在沉降缝处所有的块石,修凿出规则的棱角线。涵台墙体的沉降缝应符合图纸规定或按监理工程师的指示设置。同时施工时应根据地基变化情况,每隔4-6m设置沉降缝,缝宽2cm,缝内填塞沥青木板,填塞深度不小于20cm。

(4)、砌体完工后及时清除积土,疏通排水沟,整理现场。

(五)、涵洞涵背回填

1、材料选用

(1)、一般碎石类土、砂土和爆破石渣,可用作表层以下压实的填料,其最大粒径不得超过每层铺填厚度的2/3。

(2)、淤泥和淤泥质土不得用作填料。

(3)、碎块草皮和有机质含量超过5%的土不得用作填料。

(4)、土料含水量一般以手握成团,落地开花为宜。当土料含水量过大,应采取翻松晾干、风干、换土回填、掺入干土或其它吸水性材料等措施;如材料过干,则应预先洒水润湿、增加压实遍数等措施。

2、填筑方法及要点

为避免涵台受压后变形盖板涵涵背回填应在盖板安装完成后才能经行涵背回填。

(1)、填土前应将基坑内的淤泥、杂物清除干净。

(2)、做好各项工程的隐蔽验收。

(3)、由于本合同段涵台为毛石砌筑,在距墙边30~50cm范围内不得用压路机压实,以免对对挡土墙造成破坏,因此用人工配合小打夯机分层打夯。距离墙边30~50cm范围外采用20T压路机压实。

(4)、土方不能直接倒入涵台墙背,否则会对挡土墙形成瞬间侧压力,影响涵台质量,形成安全隐患。应将回填土倒在临时路上,用挖

土机轻轻将土二次转运入墙背,并将土方面按要求厚度找平,分层夯实。

(5)、填方尽量采用同类土填筑,并宜控制土的含水率在最佳水量范围内。当采用不同的土填筑时,应按土类有规则的分层铺填,将透水性好的土层置于透水性较小的土层之下,不得混杂使用。

(6)、填方每层厚度控制在15~20cm之间。

(7)、填方应从四周最底处向中间开始,由下向上整个宽度水平分层铺填夯实。如为松土时,应先夯实,然后再全面填筑。

(8)、用蛙式打夯机等小型机具夯实时,打夯之前对填土应初步平整,打夯机依次夯打,均匀分布,不留间隙。

三、施工安全措施及各分项工程施工安全要点

(一)、安全保证措施

我们在本合同段分别就施工安全技术措施、安全教育、安全检查、事故处理等方面,制定安全岗位责任制,建立安全保证体系。

1、建立健全安全生产的保证体系

在施工中,建立由项目经理任组长,安全负责人具体负责,施工队长、主任工程师参与的安全领导小组。项目经理直接领导安全工作,各级建立安全管理规章制度和岗位责任制,逐级签订安全生产责任书,把施工安全和人员健康作为承包人的重要职责,严格遵守有关安全生产和劳动保护方面的法律、法规和规章制度。项目经理部成立工地安全委员会,施工班组设安全员,专职负责监督检查工地的施工安全,定期或不定期召开安全生产会议,确保在安全条件下,进行施工生产。

2、加强安全教育

牢固树立全体参建人员安全生产的思想意识,严格按照安全操作规程施

工作业,杜绝违章操作、违章指挥、违反规章制度的“三违”现象。项目经理部、施工队、班组的安全员要坚守工地,履行岗位职责,指导安全生产,有效杜绝不安全因素,坚决把安全隐患消灭在萌芽之中,真正做到防患于未然。

3、认真贯彻执行“安全第一,预防为主”和“施工生产必须安全”的原则,提高全员安全意识,教育全体参建人员自觉维护和遵守安全生产的规章制度。并注意加强劳动保护,按规定配发和使用劳动保护用品和用具,确保施工人员的人身安全和身体健康。

4、严格遵守国家、交通部有关安全生产的法规、法令,执行建设单位和地方政府的安全规定,炸材使用应向公安局申请购买、运输、储存及使用爆炸物品的许可证,严格加强易燃、易爆物品的使用管理。对爆炸物品和爆破器材,储存在干燥通风安全的仓库内,由专人负责保管,仓库室温保持在18℃~30℃之间,库内备有消防设备,不同性质的炸药分开存放,雷管和炸药分库存放,建立严格的管理和领用制度。运抵工地的爆炸物品应于当天使用,当天工程完结时,未使用完的剩余爆炸物品一律按规定办理清退归库,严禁爆炸物品、器材在工地储存过夜。

5、爆破人员坚持持证上岗,装药过程中禁止抽烟,放炮前要对炮眼联线逐孔检查,点炮前要由专职安全员检查其它人员及所有机械是否撤至安全地带。炮响20分钟后,才准许进入场地施工。对哑炮要严格按《爆破作业规程》进行处理。

6、工程机械、设备严格按照有关安全操作规程管理,对于危险地段,设专人现场负责。机械(具)操作人员通过培训,持证上岗,实行专机专人负责,非操作人员禁止开启机械。加强工地现场电气设备的安全管理,对高压电变压器高度设置在2.5米以上,并设围墙防护,所有施工机具均应按要求设置漏电保护装置,并绝缘或接地,危险施工现场设置警示牌等安全标志。

7、注重雨季汛期的施工安全,有效采取防洪、渡汛措施,加强防洪排

水,合理安排施工工序,防止汛期洪水影响施工安全。维护施工路段的交通安全,确保人民群众生命财产的安全。加强施工现场安全管理,使安全生产处于良好状态。

8、施工安全从实事抓起,施工单位职、民工在选择驻地、仓库时,必

须避免可能发生山洪、岩崩、坍方、滑坡、雷击等地段,避免发生人员伤亡和财产损失。

9、施工现场提供照明、警示、护栅、警告标志等安全防护设施。

10、搞好护林防火,施工期间积极配合地方护林部门,在工地沿线及驻

地林区做好护林防火工作。

(二)、危险因素的识别

根据本合同涵洞施工的特点,施工中容易造成不安全危险因素主要有:

1、基坑坍塌

2、物体打击

3、机械伤害

4、触电

(三)、对危险因素的评价

1、基坑坍塌——因未放坡坡度不够开挖或边坡土质松软,坡顶放置机械和堆土重压造成坍塌对人体伤害或损害的。

2、物体打击——高空坠落及水平崩溅物体造成人身安全伤害的。

3、机械伤害——机械(砂浆、混凝土搅拌机、砼运输车、砼输送泵和吊车(如有)等)运转工作时,因机械意外故障或违规操作可能造成人身伤害或机械损害的。

4、触电——工程外侧边缘距外电高压线路未达到安全距离,用电设备未做接零或接地保护,保护设备性能失效,移动或照明使用高压,违规使用和操作

电气设备,对人身造成伤害或损害的。

(四)、预防措施

1、危险源的综合预防

对危险因素要采取“两个控制”,即前期控制、施工过程控制。

(1)、前期控制:工程开工前在编制施工组织设计或专项施工方案时,针对工程的各种危险因素,制定出防控措施。

(2)、施工过程控制:在工程施工过程中,严格按照各项操作规程和专项安全施工方案施工和监督检查,认真落实整改。

2、加强安全生产的综合管理。

(1)、认真落实各级安全生产责任制,建立健全各项管理制度,杜绝一切人为事故的发生。

(2)、加强对员工队伍人员的安全教育,提高作业人员素质和安全生产自我保护意识。

(3)、增强各级管理人员安全责任意识,加强安全专业知识培训。

(4)、严格加强各种危险因素预防管理工作,结合工程特点,针对确认的危险因素实施相应的预防控制措施。

3、切实加强安全交底制度的落实

(1)、交底必须在施工作业前进行,任何项目在没有交底前不准施工作业。

(2)、安全交底必须有施工人员、项目安全技术管理人员、现场监理三方在场、三方签字确认,安全部门留一份作为安全资料存档。

(3)、被交底者在执行过程中,必须接受项目部的管理、检查、监督、指导,交底人也必须深入现场,检查交底后的执行落实情况,发现有不安全因素,应马上采取有效措施,杜绝事故隐患。

拱涵施工方案范文
