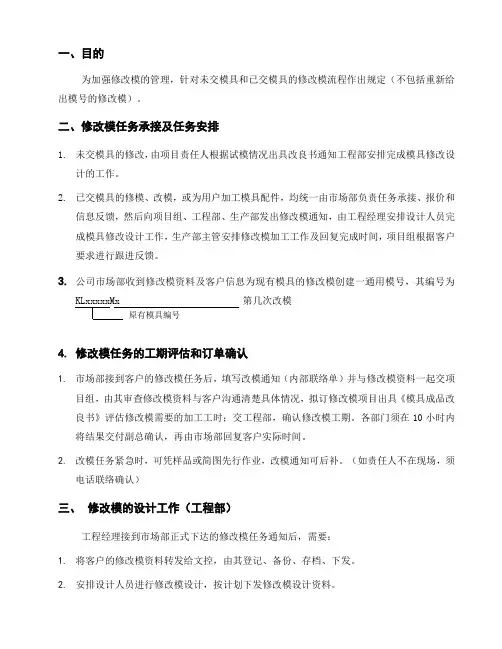

一、目的为加强修改模的管理,针对未交模具和已交模具的修改模流程作出规定(不包括重新给出模号的修改模)。
二、修改模任务承接及任务安排1.未交模具的修改,由项目责任人根据试模情况出具改良书通知工程部安排完成模具修改设计的工作。
2.已交模具的修模、改模,或为用户加工模具配件,均统一由市场部负责任务承接、报价和信息反馈,然后向项目组、工程部、生产部发出修改模通知,由工程经理安排设计人员完成模具修改设计工作,生产部主管安排修改模加工工作及回复完成时间,项目组根据客户要求进行跟进反馈。
3.公司市场部收到修改模资料及客户信息为现有模具的修改模创建一通用模号,其编号为KLxxxxxMx 第几次改模原有模具编号4.修改模任务的工期评估和订单确认1.市场部接到客户的修改模任务后,填写改模通知(内部联络单)并与修改模资料一起交项目组,由其审查修改模资料与客户沟通清楚具体情况,拟订修改模项目出具《模具成品改良书》评估修改模需要的加工工时;交工程部,确认修改模工期。
各部门须在10小时内将结果交付副总确认,再由市场部回复客户实际时间。
2.改模任务紧急时,可凭样品或简图先行作业,改模通知可后补。
(如责任人不在现场,须电话联络确认)三、修改模的设计工作(工程部)工程经理接到市场部正式下达的修改模任务通知后,需要:1.将客户的修改模资料转发给文控,由其登记、备份、存档、下发。
2.安排设计人员进行修改模设计,按计划下发修改模设计资料。
模具修改设计责任人,需根据修改具体要求,完成如下工作:1. 定出模具修改方案,必要时与生产部、项目组等有关人员协商确定。
2. 绘出修改零件的图纸,并在图纸上给出编号。
未交模具修改模零件编号按零件编码规则进行编码;已交模具零件修改模零件编号方法为:“ xxxx_xxx ”,并注意不能与已有的编号重复。
3. 完成图纸设计后,如需新增加物料,建立新增物料主数据,然后填写《修模新增物料订料单》,主管审批后立即送交仓库,以便及时准备物料。

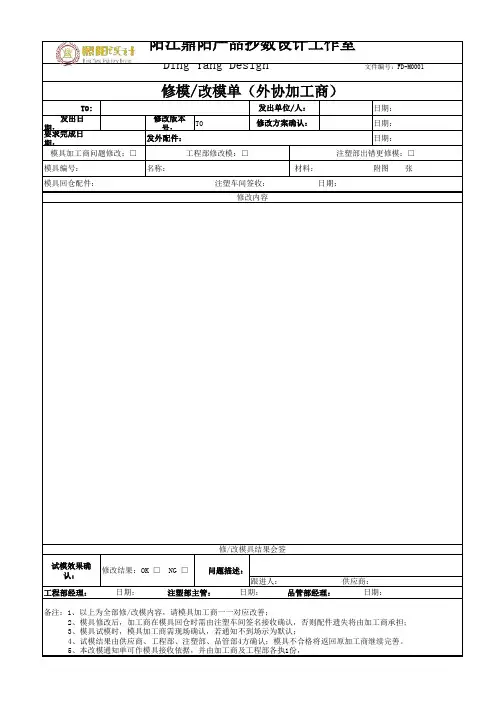

TO:日期: 发出日期:
修改版本号:T0日期:要求完成日期:
日期:材料:附图 张问题描述:
工程部经理: 日期: 注塑部主管: 日期: 品管部经理: 日期:模具回仓配件: 注塑车间签收: 日期:
发外配件:跟进人: 供应商:
修/改模具结果会签
修改方案确认:工程部修改模:□修改内容
模具加工商问题修改:□
备注:1、以上为全部修/改模内容,请模具加工商一一对应改善;
2、模具修改后,加工商在模具回仓时需由注塑车间签名接收确认,否则配件遗失将由加工商承担;
3、模具试模时,模具加工商需现场确认,若通知不到场示为默认;
4、试模结果由供应商、工程部、注塑部、品管部4方确认;模具不合格将返回原加工商继续完善。
5、本改模通知单可作模具接收依据,并由加工商及工程部各执1份,试模效果确认:修改结果:OK □ NG □阳江鼎阳产品抄数设计工作室
Ding Yang Design 文件编号:FD-M0001
修模/改模单(外协加工商)
名称:模具编号:注塑部出错更修模:□发出单位/人:。
