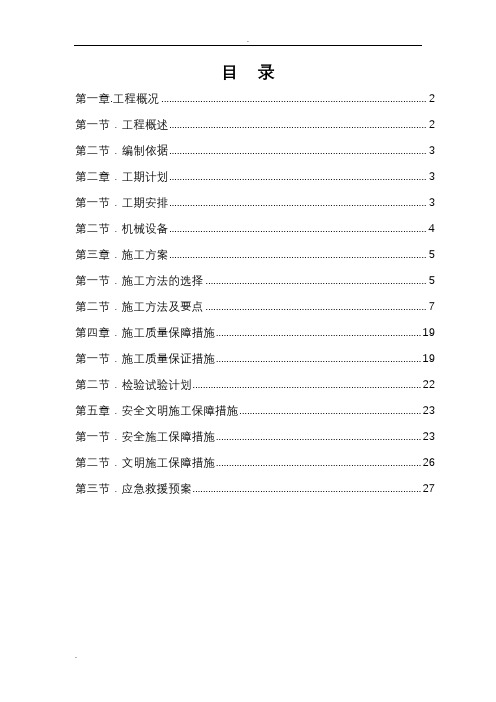

目录第一章.工程概况 (2)第一节.工程概述 (2)第二节.编制依据 (3)第二章.工期计划 (3)第一节.工期安排 (3)第二节.机械设备 (4)第三章.施工方案 (5)第一节.施工方法的选择 (5)第二节.施工方法及要点 (7)第四章.施工质量保障措施 (19)第一节.施工质量保证措施 (19)第二节.检验试验计划 (22)第五章.安全文明施工保障措施 (23)第一节.安全施工保障措施 (23)第二节.文明施工保障措施 (26)第三节.应急救援预案 (27)桩板挡墙施工专项方案第一章、工程概况第一节、工程概述该桩板挡墙位于重庆市茶园新区米兰大道金科中央华府西区二标段2-商业1与2-商业5之间。
该桩板挡墙设计为AB段边坡,为填方环境边坡,边坡安全等级为一级,设计合理使用年限为50年,其控制剖面为30、31二个剖面,边坡长度约26米,边坡高度约为11米,边坡面积约为300㎡。
该桩板挡墙基础由重庆川东南地质工程勘察设计于2014年11月进行了详勘,具体详《重庆金科中央华府岩土工程详细勘察报告》。
该AB段为填方边坡,现状地面线倾角较缓,下覆基岩倾角平缓,局部反倾,但未来填土层厚度较大,直立填土后,填土体可能发生填土体内部的圆弧滑动。
上部≤1:2放坡绿化+下部桩板挡墙支护,桩截面尺寸1.2×1.8(m),桩中心距3m、4m,采用C30砼浇筑,其中Z7、Z8嵌入设计坡底线以下深度不少于7m,Z9-Z16嵌入设计坡底线以下深度不少于8m。
桩背侧均采用25E28钢筋(HRB400级),桩背侧纵筋均在距桩顶(从桩冠梁顶标高开始)往下4m位置处截断12根,桩面侧均采用8E28钢筋(HRB400级),桩侧分布钢筋两边各采用6E28钢筋(HRB400级),箍筋均采用直径E10@200(4)。
桩顶部设置冠梁,桩间设置面板,桩面板用C30砼支模现浇,厚250㎜,采用水平E12@200,竖向E12@220双层双向配筋。
新建铁路大准至朔黄铁路联络线ZCZQ-10标路基工程编号:ZCZQ-10-LJ-01 桩板墙作业指导书单位:中铁十六局集团准池铁路工程指挥部编制:审核:批准:2012年2月25日发布2012年3月1日实施改DK158+698.0~DK158+860.0深路堑桩板墙施工作业指导书1.编制依据⑴国家现行颁布的标准。
具体情况详见表1国家现行颁布的最新标准。
表1 国家现行颁布的最新标准⑵铁道部现行颁布的施工规范、工程质量检验评定标准、试验规程、安全规程、施工指南以及水保、环保行业标准等。
具体情况详见表2铁道部施工技术文件、标准、规范及施工指南表。
表2 铁道部施工技术文件、标准、规范及施工指南表⑶中铁第五勘察设计院编制的大准至朔黄铁路联络线DK158+698.0~DK158+860.0深路堑桩板墙设计图(准联施路11-01-04)。
⑷为完成本工程拟投入的施工管理、专业技术人员、机械设备等资源。
2.编制原则为全面实现业主“以人为本、服务运输、强本简末、系统优化、着眼发展”的总体目标,根据本标段工程任务特点,我们编制总体施工方案的指导方针是:“多方协作、适当引进、全面突破、取得经验”,突出施工新理念,充分体现高平顺性、高稳定性、高精度、小变形、少维修等特点,主攻地基处理、结构物沉降和线面控制,狠抓工期主要矛盾。
施工技术方案合理科学可行,施工工艺措施精益求精,施工质量争创极品,施工成本精打细算,确保各项目标的实现。
基本原则是:以先进施工技术为基础,以大型机械设备配套为保证,以科学管理、合理组织、强化调度指挥为手段,确保工程质量、安全、工期、效率、效益各项目标的实现。
总体施工安排是:配备专业化施工队伍,加大资金投入,加快物资采购,尽快展开施工,按照神华集团制定的工期目标完成深路堑防护工程。
3、工程概况DK158+698.0~改DK158+860.0段范围内,在路基左侧侧沟平台内共设置28根抗滑桩,桩顶高出侧沟平台9m,桩中心对应的里程桩号间距6m,抗滑桩采用C30钢筋混凝土浇注。
桩板式挡土墙方案桩板式挡土墙方案:一种高效稳定的工程解决方案在土木工程中,桩板式挡土墙是一种广泛应用的结构形式,以其高强度、稳定性和耐久性而受到好评。
本文将详细介绍桩板式挡土墙的设计原理、适用范围、施工注意事项以及其优缺点,为相关工程提供有益的参考。
一、设计原理桩板式挡土墙主要由桩基、挡土板和连接部件组成。
桩基采用深度适中的钢筋混凝土桩,通过特殊设计的连接件与挡土板连接。
挡土板通常采用高强度钢板,根据设计要求加工成一定的形状和尺寸。
连接件是桩板式挡土墙的关键部分,其设计需满足足够的强度和稳定性。
二、适用范围桩板式挡土墙适用于各种地质条件的土质边坡,如河流、公路、铁路、建筑等。
其优势在于对地基土的承载力要求较低,适用于地质条件复杂、传统挡土墙难以实施的情况。
此外,桩板式挡土墙还具有显著的经济效益和环保优势。
三、施工注意事项1、地基处理:在施工前,应对地基进行详细的勘察和评估,确保地基土的承载力满足设计要求。
对于不稳定的地基,应采取适当的加固措施。
2、桩基施工:桩基施工时应保证桩的垂直度和平整度。
同时,应采取措施减少施工过程中的噪音和振动。
3、挡土板安装:安装挡土板时,应确保连接件的正确安装和挡土板的平整度。
在焊接挡土板和连接件时,应注意焊接质量,防止焊接变形。
4、质量控制:在施工过程中,应定期对桩基、挡土板和连接件进行检查,确保其质量和位置符合设计要求。
同时,应进行必要的监测,如位移监测和应力监测,以确保工程的稳定性和安全性。
四、总结与展望桩板式挡土墙方案作为一种高效稳定的工程解决方案,在土木工程领域具有广泛的应用前景。
其优点包括对地基土的承载力要求较低、适用于复杂地质条件、具有良好的稳定性和耐久性等。
然而,桩板式挡土墙的设计和施工需要一定的专业知识和技能,且成本相对较高。
未来,随着科技的不断进步和工程实践经验的积累,桩板式挡土墙方案有望得到进一步的优化和改进。
为了更好地发挥桩板式挡土墙的优势,未来研究可关注以下几个方面:1、设计优化:进一步研究桩板式挡土墙的结构性能和承载机理,优化设计方法,提高其稳定性和耐久性。
桩板式挡土墙设计说明书范本一:桩板式挡土墙设计说明书一、引言1.1 项目背景1.2 设计目标1.3 相关法律法规二、工程概述2.1 工程位置2.2 工程规模2.3 工程要求三、地质勘探与分析3.1 地质调查3.2 地质分析3.3 地质参数确定四、桩与板设计4.1 桩设计4.1.1 桩的选择4.1.2 桩的布置4.1.3 桩的尺寸4.1.4 桩的承载力计算4.2 板设计4.2.1 板的选择4.2.2 板的布置4.2.3 板的尺寸4.2.4 板的受力分析五、抗滑稳定分析5.1 滑动稳定分析5.2 翻倾稳定分析六、排水设计6.1 排水原则6.2 排水系统设计6.3 排水设施布置七、防渗设计7.1 渗流分析7.2 防渗措施设计八、施工监控与检测8.1 施工监控8.1.1 施工质量监控 8.1.2 施工过程监控8.2 检测与评估8.2.1 施工后的检测8.2.2 灾害监测九、附录9.1 附件列表9.2 参考资料附件:1. 工程位置图2. 桩板设计草图3. 地质调查报告4. 桩施工规范5. 板施工方案法律名词及注释:1. 土木工程设计规范《GB50010-2010》(以下简称《设计规范》)- 国家质量技术监督局发布的土木工程设计规范2. 挡土墙 - 用于抵抗土体水平推力和提供稳定支护的结构墙体3. 地质勘探 - 获取地下土壤、岩石等地质信息的工程技术方法4. 地质参数 - 描述土壤和岩石力学性质的参数,如密度、孔隙比、抗剪强度等范本二:桩板式挡土墙设计说明书一、背景及目标1.1 项目背景1.1.1 工程概述1.1.2 工程位置1.2 设计目标1.2.1 挡土墙高度1.2.2 挡土墙稳定性要求1.2.3 施工期限要求二、工程可行性研究2.1 地质勘探2.1.1 勘探方法2.1.2 地质勘探结果2.2 土体力学参数试验2.2.1 试验方法2.2.2 试验结果三、桩型选择与设计3.1 桩型选择3.1.1 钢筋桩3.1.2 预制桩3.2 桩的布置3.2.1 桩的间距3.2.2 桩的排列方式3.3 桩的设计3.3.1 桩的受力分析3.3.2 桩的尺寸设计四、挡土墙板设计4.1 板材选择4.1.1 板材材质4.1.2 板材厚度4.2 板的布置4.2.1 板的纵向间距4.2.2 板的横向连接4.3 板的受力分析4.3.1 板的弯曲应力4.3.2 板的剪切应力五、挡土墙稳定性分析5.1 滑动稳定性分析5.1.1 滑动稳定性计算公式 5.1.2 滑动稳定性分析结果5.2 翻倾稳定性分析5.2.1 翻倾稳定性计算公式5.2.2 翻倾稳定性分析结果六、施工监测与验收6.1 监测方案6.1.1 监测仪器布设方案6.1.2 监测指标及频次6.2 施工验收标准6.2.1 桩的验收标准6.2.2 板的验收标准附件:1. 地质调查报告2. 挡土墙结构设计图纸3. 桩的施工规范4. 板的施工方案法律名词及注释:1. 土石方工程 - 土体挖填方的工程2. 国家标准《GB 50021-2001》- 土木工程施工质量验收规范3. 预制桩 - 在施工现场以模板、钢筋等材料预制好的桩4. 挡土墙 - 用于抵抗土体侧推力的围墙结构。
桩板式挡土墙施工工艺1.1 工艺概述桩板式挡土墙系钢筋混凝土结构,由桩及桩间的挡板两部分组成,它利用桩深埋部分的锚固段的锚固作用和被动土抗力,维护挡土墙的稳定,适宜于土压力大,墙高超过一般挡土墙限制的情况,地基强度的不足可由桩的埋深得到补偿。
可作为路堑、路肩和路堤挡土墙使用,也可用于处治中小型滑坡,多用于岩石地基。
1.2 作业内容1)施工准备,2)挡土板预制,3)测量放线,4)桩孔施工,5)钢筋骨架制作安放,6)桩身立模,7)灌筑桩身混凝土,8)挡板安装,9)墙后填筑。
1.3 质量标准及验收方法1)工程材料检验标准(1)板桩所采用的中(粗)砂、碎石、钢筋、水泥等原材料应符合设计及相关验标要求,进场时必需对其进行抽样检查。
(2)墙后填料的种类、质量应符合设计要求,应符合《铁路工程土工试验规程》(TB10102)的有关规定。
2)过程控制标准(1)桩孔开挖、钢筋骨架、混凝土浇筑及桩身检测质量严格控制。
桩孔开挖时,地层较松软、破碎或有水时,分节不宜过长。
严禁在土石层变化处或滑动面处分节。
(2)桩孔的断面尺寸不得小于设计横断面尺寸。
(3)竖向主筋的接头应避开土石分界和滑动面处。
(4)施工过程中的地面排水设施必须满足现场要求,使地面排水畅通,无积水,保持土体稳定。
3)施工质量检验标准及验收方法桩板式挡土墙质量检验标准见表1-1~表1-5。
表1-1 桩板式挡土墙质量标准、检验要求、检查数量、检查方法表1-2 桩孔中心位置、孔底高程、桩孔垂直度允许偏差及检验方法表 1-3桩钢筋骨架安装尺寸允许偏差及检验方法表1-4 挡土板尺寸允许偏差及检验方法表1-5 填筑层压实质量的检验标准及检验方法1.4 工艺流程图桩板式挡土墙施工工艺流程见图1-1。
1.5 工序步骤及质量控制说明1)施工准备(1)施工场地及临时预制场地必须做好“三通一平”,现场四周设置排水沟、集水井、桩孔中积水、经沉淀排入水道。
施工出土路线应畅通。
(2)按设计纸准确放线,放出中心线和桩径,并认真进行复核。
桩板式挡土墙设计说明书桩板式挡土墙设计说明书挡土墙变更设计说明书1 概述2 设计依据《公路路基设计规范》JTGD20-2004《公路钢筋混凝土及预应力桥涵设计规范》JTGD62-2004《公路桥涵地基及基础设计规范》JTGD63-20043桩板式挡土墙3.1设计原则桩基地质为风化岩路段,当路堑边坡高度大于2米设臵桩板式挡土墙,小于2米设臵仰斜式挡土墙;桩基地质为土基路段,当路堑边坡高度大于 3 米设臵桩板式挡土墙,小于 3 米设臵仰斜式挡土墙3.2 设计说明本次桩板式挡土墙设计抗滑桩间距为4米,抗滑桩尺寸为1.0米X1.5米,基础采用人工挖孔,抗滑桩为现浇混凝土构件。
抗滑桩挡土侧设臵挡土板,墙后土压力通过挡土板传递至抗滑桩。
挡土板采用预制拼装,设计尺寸为:宽1米、长3.9米、厚0.3 米,挡土板与抗滑桩连接处,相邻板端设臵间隙缝,缝宽 0.1 米,间隙缝填塞沥青麻絮。
挡土板板预制中预留吊装孔,除底层挡土板吊装孔作为泄水孔外,其余吊装孔在安装后均用混凝土填塞。
挡土板与抗滑桩搭接长度为 0.7 米。
仰斜式挡土墙挡土墙设计标准与《施工图设计》相同,本次设计不另作要求。
为保证挡土墙与现有地势相协调,设计中对抗滑桩地面线以上高度变化段,挡土板顶面采用现浇混凝土作为调整层。
当抗滑桩顶与路堑坡口地面线出现高差时,可根据实际路堑高度增减抗滑桩高度使桩顶与路堑坡口地面线相平,但应保证抗滑桩设计钢筋保护层厚度。
挡土板挡土侧采用透水性材料填筑,底层挡土吊装孔作第一文库网(1)抗滑桩基础施工前,应核对平面位臵和开挖标志,结合地形做好桩位区的、地面截、排水及防渗工作。
桩基施工场地应夯实整平, 施工时采取可靠的安全防护措施,施工人员应配备有效的安全防护设备。
(2)抗滑桩基础施工中,应经常检查桩孔尺寸,以满足设计要求(3)抗滑桩基础施工中,应设臵支撑防护,桩孔应分节开挖,每节高度控制在 1 米以内,开挖一节支护一节。
岩层施工中,应及时清理突出岩体,保证基坑内施工人员安全。
目录1.编制依据12.编制原则13.工程概况24.施工计划34.1 施工工期计划34.2 施工人员计划44.3 主要施工机械设备计划65.施工总体方案76.施工工艺技术86.1 施工工艺流程图86.2 施工方法86.2.1 测量放样86.2.2 单根抗滑桩施工86.2.3 挡土板安装186.2.4 预应力锚索施工方法186.2.5 墙后回填216.3 施工技术要求226.4 桩身施工常见问题的处理226.5 质量验收标准与检查方法257.安全保护措施267.1安全措施267.2.监控措施277.2.1边坡(桩顶)位移(沉降)监测277.2.2桩孔塌方、涌沙等突发事故监测287.2.3桩孔有害气体监测288.质量保证措施289.文明环保措施2910.安全应急预案30桩板式挡土墙专项施工方案1.编制依据1、《市凤凰山快速路新建道路工程施工图设计图纸第五卷第二册第一分册,第四卷第三部分第一册,第五卷第二册》;2、市凤凰山路新建道路工程三标段招标文件;3、工地现场调查、采集、咨询所获取的资料和我单位类似工程施工积累的施工经验;4、已批复的《市凤凰山路新建道路工程施工三标段施工组织设计》;5、《市凤凰山快速路地质勘察报告》(JTG D70-2004)6、《大体积混凝土施工规》(GB50496-2009);7、《预应力混凝土用钢绞线》(GB/T5224-2003);8、《混凝土结构工程施工质量验收规》(GB50204-2002);9、《公路桥涵施工技术规》(JTG/T F50-2011);10、《公路工程施工安全技术规程》(JTG F90-2015)。
11、《工程测量规》(BG500626-93)2.编制原则根据招标文件要求结合现场勘测,针对工程特点、难点、重点,结合我单位的施工特长、经验、技术、设备能力,本着“安全为先,质量为本”的安全质量原则,以“确保安全,提高质量,均衡生产,文明施工,降低成本,高效环保”的项目管理思路,根据以下原则进行施工组织设计的1、满足建设工期和工程质量目标、符合施工安全、环境保护、水土保持和地质灾害防治等要求;2、充分考虑本工程的特点、重点与施工难点,施工组织设计以确保施工质量、生产安全为原则,同时采用成熟、可靠、先进、有效的施工方法,技术措施合理;3、体现科学性、合理性、管理目标明确、指标量化、措施具体、针对性强;4、积极采用新技术、新材料、新工艺、新设备,保证施工质量和安全,加快施工进度,降低成本;5、充分发挥企业技术实力、施工机械设备配套能力与项目管理优势;6、以总体施工部署、施工进度安排、主要施工项目与关键工序的施工方案和技术保证措施为本施工组织设计的重点容;3.工程概况本工程为市凤凰山路新建道路工程第三合同段,位于市城区南段。
目录1.编制依据 (3)2.工程概况 (3)2.1挡墙概况 (3)2.2主要技术标准和要求 (4)2.3工程地质 (7)2.4水文地质条件 (8)3.施工组织 (8)3.1总体施工方案 (8)3.2组织机构 (9)3.3施工组织及人员安排 (9)3.4施工机械 (10)4.施工工艺工法 (10)4.1钻孔桩 (10)4.2挡土板、冠梁 (17)5.施工注意事项 (19)6.质量检测 (20)7.质量保证措施 (20)7.1混凝土外观质量保证措施 (20)7.2砼质量保证措施 (20)7.3钢筋工程质量保证措施 (21)7.4模板工程质量保证措施 (21)7.5雨季施工质量保证措施 (22)8.安全保证措施 (22)8.1高空作业施工安全措施 (22)8.2施工现场治安消防、防火安全保证措施 (22)8.3施工用电安全措施 (24)8.4施工机械安全措施 (25)8.5防洪安全保证措施 (28)9.文明施工 (28)9.1场容场貌 (28)9.2现场机械管理 (29)9.3材料堆放管理 (29)10.环境保护 (30)桩板墙施工方案1.编制依据1)《路基本体、地基处理及边坡支护设计》。
2)《建筑边坡工程技术规范》(GB 50330-2013)。
3)《建筑桩基技术规范》(JG J94-2008)。
4)《铁路工程地基处理技术规程》(TB10106-2010)。
5)生米南车辆综合基地实施性施工组织设计。
6)结合我单位同类工程施工经验及施工技术水平。
7)相关施工技术规范、工程质量检验评定标准、试验规程、安全规程等。
2.工程概况2.1挡墙概况南昌市轨道交通2号线车辆基地段址位于生米镇生米大桥以南地区,西环货运铁路北侧,规划国体大道西侧地块内。
选址地块长约1500m,规划控制用地总面积约58.57公顷。
该车辆段所在位置段址地势起伏较大,主要为山丘、农田,用地西侧及北侧有部分村民房,车辆段截断了多条村道。
选址现状标高为+30.01m~+58.86m。
桩板墙及挡土墙实施性施工组织设计模板桩板墙及挡土墙实施性施工组织设计实施性施工组织设计本施工组织设计根据重庆至长沙公路水江至界石段, K55+190K55+310 右线桩板墙设计文件,即渝沙高速公路水界项目变更第051号文件,并经过施工现场的认真勘察, 经重复讨论后, 编制此实施性施工组织设计。
二工程概况及主要工程数量第一节K55+190?K55+310段结构工程简介一、桩板墙, 正线分离式路基桩板挡墙起点为K55+220, 终点K55+290路肩其余部份为M7.5#浆砌块石衡重式挡墙,挡墙起点K55+190,第一段终点K55+219,第二段起点K55+291,终点K55+310, 紧接黄角树1#大桥右线0#台尾,桩与桩之间采用50cm厚,现浇钢筋砼挡板,桩体采用两种断面形式2m x 3m共7根,2.5m x 4.0m共8根,桩长最长达37m,最短21m,挡墙采用M7.5#浆砌块石衡重式挡墙。
主要工程数量1、桩基:I级钢筋:76380kg 挖孔桩土石方:1418m3II 级钢筋:251200kg C30 砼:3475.2m32、板:I 级钢筋:4870kg C25砼:267m3I级钢筋:18890kg3、档墙:I级钢筋:700kgM75#浆砌30#块石:1146.8m34、加筋:土工格栅10100m2第二节气象、水土、地段1 地形、地貌沿线属于重丘区, 地形、地貌较为复杂, 该段地形较复杂, 边坡自然坡度45°至70° , 基岩裸露, 岩质为薄层, 中厚层泥岩, 自然环境中易风化,基岩以平缓,强化层厚2?3m,裂隙较丰富,地下水较贫乏。
2 气象、水土测区属亚热带湿润气候, 具有冬暖春旱, 雨量充沛, 夜间雨多, 空气湿度大, 雾多, 日照偏少等特点, 年平均日照, 1123.1小时, 多年平均温度16.8-18 ° C之间,最热7-8月,极端最高气温43° C,多年平均降雨量1085.1-1141.8mm,年最大降雨量1615.8mm,降雨量多集中于每年5-9月, 约占全年降雨量的70%。
桩板式挡土墙方案一、工程概述本工程为某市道路拓宽工程,其中一段需要设置挡土墙,挡土墙位于道路的右侧,总长度约为100米。
根据地质勘察报告,该段地质情况较为复杂,包括软土、砂土、岩石等多种地层,挡土墙的设计需要考虑到地质条件的影响。
二、设计思路桩板式挡土墙是一种较为常见的挡土墙形式,其由桩基和挡土板组成,具有结构简单、施工方便、承载力高等优点。
针对本工程的地质情况,设计采用桩板式挡土墙方案,桩基采用钻孔灌注桩,挡土板采用钢筋混凝土板。
三、设计方案1、桩基设计根据地质勘察报告,地质条件较为复杂,需要对桩基进行合理的设计。
桩基采用钻孔灌注桩,直径为1米,长度根据地质情况而定。
在设计过程中,需要考虑桩基的承载力和稳定性,确保桩基能够承受挡土墙的重量和侧压力。
2、挡土板设计挡土板采用钢筋混凝土板,其厚度和配筋需要进行合理的计算。
在设计过程中,需要考虑挡土板的承载力和稳定性,确保挡土板能够承受土压力和车辆荷载。
3、连接设计桩基和挡土板之间的连接需要进行合理的设计,以确保挡土墙的整体稳定性。
在本工程中,采用预埋件将挡土板与桩基连接起来,预埋件的数量和位置需要根据实际情况进行计算和确定。
四、施工工艺1、钻孔灌注桩施工首先进行场地平整和清理工作,然后进行桩位的测量和定位。
采用旋挖钻机进行钻孔施工,成孔后进行清孔和检查工作,最后进行钢筋笼的安装和混凝土的浇筑。
2、挡土板施工在桩基施工完成后,进行挡土板的施工。
首先进行模板的安装和固定,然后进行钢筋的绑扎和焊接工作,最后进行混凝土的浇筑和养护工作。
五、结论本工程采用桩板式挡土墙方案,成功解决了道路拓宽工程中的挡土问题。
在设计过程中,需要考虑地质条件、荷载情况等因素,以确保挡土墙的稳定性和安全性。
在施工过程中,需要采取合理的施工工艺和质量控制措施,以确保挡土墙的施工质量和使用寿命。
肋板形状对肋板式挡土墙稳定性影响及设计验算方法研究摘要:肋板式挡土墙是一种常见的工程结构,其稳定性受肋板形状的影响。
桩板式挡土墙构造图纸一、桩板式挡土墙的组成桩板式挡土墙主要由桩、挡土板和锚固件等组成。
桩是主要的受力构件,通常采用钢筋混凝土灌注桩或预制桩。
桩的间距和深度根据土体的性质、墙高和荷载等因素确定。
挡土板一般采用钢筋混凝土板,其厚度和配筋根据受力情况计算确定。
挡土板可以水平放置,也可以倾斜放置,以适应不同的地形和工程要求。
锚固件用于连接桩和挡土板,增强结构的整体性和稳定性。
常见的锚固件有锚杆、锚索等。
二、桩板式挡土墙构造图纸的内容桩板式挡土墙的构造图纸应包括平面图、立面图、剖面图、节点详图等。
1、平面图平面图主要展示桩板式挡土墙在水平方向的布置情况,包括桩的位置、间距、挡土板的长度和连接方式等。
同时,还应标注出周围的地形、建筑物和道路等相关信息。
2、立面图立面图反映了桩板式挡土墙的高度和外形,展示了桩的入土深度、露出地面高度、挡土板的高度和倾斜度等。
此外,还需标注出墙顶和墙底的标高。
3、剖面图剖面图详细展示了桩板式挡土墙的内部构造,包括桩的尺寸、配筋、挡土板的厚度和配筋、锚固件的布置和连接方式等。
剖面图应选取具有代表性的部位,如桩与板的连接处、桩的锚固段等。
4、节点详图节点详图用于放大和详细展示关键部位的构造和连接方式,如桩与板的连接处、锚固件与桩和板的连接节点等。
节点详图应标注清楚各构件的尺寸、钢筋的规格和布置、焊缝的要求等。
三、桩的构造桩的构造设计直接影响到桩板式挡土墙的稳定性和承载能力。
桩的直径和长度应根据土体的性质、墙高和荷载等因素进行计算确定。
一般来说,桩的直径不宜小于06m,桩的长度应穿过潜在滑动面,并进入稳定土层一定深度。
桩的配筋应根据桩的受力情况进行计算。
在桩的受拉区和受压区应配置足够的纵向钢筋,同时还应设置箍筋以增强桩的抗剪能力。
桩的混凝土强度等级一般不低于 C25,以保证桩的强度和耐久性。
四、挡土板的构造挡土板的厚度和配筋应根据其受力情况进行计算。
挡土板的厚度一般不宜小于 02m,配筋应满足强度和裂缝控制的要求。
旋挖钻孔桩基及混凝土挡土墙施工方案第一节、工程概况1、工程名称:中恒江南天地项目A区及B区1-3号楼、S3商业、 15 号楼市政园林工程2、工程地点:万州区江南新区核心区3、建设单位:北京中恒房地产开发有限公司万州分公司4、监理单位:重庆金科建设监理有限公司5、施工单位:重庆大方园林景观设计工程股份有限公司6、地勘单位:中国华西工程设计建设有限公司7、地质概况:根据江南天地市政排洪沟北侧A~B、E~N段挡土墙所处区域地勘报告,及现场实际踏勘组成物质特性及场地位置,长江三峡水库库水位对场地影响较大。
本场地地层由素填土及垃圾回填,粉质粘土、粉砂土,砂质泥岩组成。
回填土结构松散,透水性较强。
粉质粘土粘性较强,呈弱透水性。
基岩强风化层裂隙发育呈透水性。
中风化基岩透水性差,为相对隔水层。
场地北侧为长江,距离最近约为150 米,因此场地地下水受长江三峡库水位的影响大,地下水丰富,水位偏高。
8、施工措施:工程全长 290 米,其中A~B段长度 23 米,为承重式素混凝土挡土墙,基底换填砂石垫层的厚度为 2.0m。
地理位置见挡墙平面布置图。
第二段E~N段长度 267 米桩板式挡土墙采用 32 根灌注桩,桩间距7米,桩柱设计长度≥ 15 米,采用旋挖钻机成孔,使用商品砼和汽车泵车灌注 C30砼成桩。
根据地质勘察报告,回填土①、耕表土① 1、淤泥质土①2 均属软弱土层,承载力低,呈高压缩性,不能作为沿线挡墙墙基持力层,采取全部清除换填硬土处理(即A~B段)。
回填土层及淤泥质土深度超过8米以上,采用旋挖钻机成孔桩基钢筋混凝土挡土墙(即E~N段)。
一、挡土墙墙基边坡施工措施(1)挡土墙墙基边坡E~N段位于市政排洪沟北侧边坡,路基紧邻12#、13#楼基础,无法放坡,且桩基施工时需要开挖边坡及桩井(口)处场平,可能对相邻建筑基础造成地质沉降、地表裂缝等情况。
经业主、监理、设计及施工单位现场代表现场观测确定:○1、旋挖钻孔桩分段,根据具体情况采用跳桩开钻的施工方法,终孔完成及时灌注混凝土。
1、土压力计算计算方法:库伦土压力填土重度γ 23 kN/m挡土墙的高度h 13 m地表均布荷载q 0 kN/m土的粘聚力c 0 kN/m墙背填土内摩擦角ψ 35 ° 弧度值= 0.61挡土墙的墙背倾角α 90 ° 弧度值= 1.57土的坡度β 21 ° 弧度值= 0.37土对挡土墙背的摩擦角δ 17.5 ° 弧度值= 0.31κq =1+2×q/γ/h ×Sin α×Cos β/Sin(α+β) = 1.00 η= 2 × c / γ / h = 0.00 A =Sin(α+β)/[Sin α×Sin(α+β-ψ-δ)]^2= 1.28 B=κq ×[Sin(α+β)×Sin(α-δ)+Sin(ψ+δ)×Sin(ψ-β)]= 1.08 C =2×η×Sin α×Cos ψ×Cos(α+β-ψ-δ)= 0.00 D =κq ×Sin(α+β)×Sin(ψ-β)+η×Sin α×Cos ψ= 0.23 E =κq ×Sin(α-δ)×Sin(ψ+δ)+η×Sin α×Cos ψ= 0.74 Ka = A × [B + C - 2 × (D × E) ^ 0.5] = 0.34 Ea = 0.5 × γ × h ^ 2 × Ka = 659.64 深度(m) 不同深度对应水平应力(kPa) ()()()()()()a a K H H E 2222221cos cos sin sin 1cos cos cos 21γβααδβϕδϕδαααϕγ=⎥⎦⎤⎢⎣⎡-⋅+-⋅+++⋅-⋅=⇒0.5 3.9031826321.0 7.8063652641.5 11.70954792.0 15.612730532.5 19.515913163.0 23.419095793.5 27.322278434.0 31.225461064.5 35.128643695.0 39.031826325.5 42.935008956.0 46.838191596.5 50.741374227.0 54.644556857.5 58.547739488.0 62.450922128.5 66.354104759.0 70.257287389.5 74.1604700110.0 78.0636526410.5 81.9668352811.0 85.8700179111.5 89.7732005412.0 93.6763831712.5 97.579565813.0 101.4827484从上到下,最大水平应力为101.5kPa荷载效应组合(此处未考虑组合)2、挡土板设计挡土板尺寸:板厚30cm ,板宽100cm ,挡土板长度350cm ,挡土板保护层厚度5cm ,抗滑桩间的间距L 0=(5-2.2)=2.8m ,截面有效高度cm h 2415300=--=。
1、土压力计算
计算方法:库伦土压力
填土重度γ 23 kN/m
挡土墙的高度h 13 m
地表均布荷载q 0 kN/m
土的粘聚力c 0 kN/m
墙背填土内摩擦角ψ 35 ° 弧度值= 0.61
挡土墙的墙背倾角α 90 ° 弧度值= 1.57
土的坡度β 21 ° 弧度值= 0.37
土对挡土墙背的摩擦角δ 17.5 ° 弧度值= 0.31
κq =1+2×q/γ/h ×Sin α×Cos β/Sin(α+β) = 1.00
η= 2 × c / γ / h = 0.00
A =Sin(α+β)/[Sin α×Sin(α+β-ψ-δ)]^2= 1.28
B=κq ×[Sin(α+β)×Sin(α-δ)+Sin(ψ+δ)×Sin(ψ-β)]= 1.08
C =2×η×Sin α×Cos ψ×Cos(α+β-ψ-δ)= 0.00
D =κq ×Sin(α+β)×Sin(ψ-β)+η×Sin α×Cos ψ= 0.23
E =κq ×Sin(α-δ)×Sin(ψ+δ)+η×Sin α×Cos ψ= 0.74 Ka = A × [B + C - 2 × (D × E) ^ 0.5] = 0.34 Ea = 0.5 × γ × h ^ 2 × Ka = 659.64 深度(m) 不同深度对应水平应力(kPa) ()()()()()()a a K H H E 2222221cos cos sin sin 1cos cos cos 21γβααδβϕδϕδαααϕγ=⎥⎦⎤⎢⎣⎡-⋅+-⋅+++⋅-⋅=⇒
0.5 3.903182632
1.0 7.806365264
1.5 11.7095479
2.0 15.61273053
2.5 19.51591316
3.0 23.41909579
3.5 27.32227843
4.0 31.22546106
4.5 3
5.12864369
5.0 39.03182632
5.5 42.93500895
6.0 46.83819159
6.5 50.74137422
7.0 54.64455685
7.5 58.54773948
8.0 62.45092212
8.5 66.35410475
9.0 70.25728738
9.5 74.16047001
10.0 78.06365264
10.5 81.96683528
11.0 85.87001791
11.5 89.77320054
12.0 93.67638317
12.5 97.5795658
13.0 101.4827484
从上到下,最大水平应力为101.5kPa
荷载效应组合(此处未考虑组合)
2、挡土板设计
挡土板尺寸:板厚30cm ,板宽100cm ,挡土板长度350cm ,挡土板保护层厚度5cm ,抗滑桩间的间距L 0=(5-2.2)=2.8m ,截面有效高度cm h 2415300=--=。
(1)正截面承载力计算
计算跨径:m t L L 25.33.05.18.25.10=⨯+=+=
分布荷载:m kN q /5.10115.101=⨯= 跨中弯矩:m kN qL M ⋅=⨯==0.1348
25.35.10182
20max 设计弯矩:m kN m kN M M ⋅=⋅⨯==7.1400.13405.1max 0γ
截面及配筋验算主要公式
01h f M K A y s s γ=或y c s f bh f K A ξα0
11= 2211s s αγ-+=
20101bh f M
K c s αγα=
s
αξ211--=
式中: ξ ──混凝土相对受压区高度;
b ξ──混凝土相对界限受压区高度,Ⅱ级钢筋0.544;
x ──混凝土受压区高度;
0h ──截面有效高度;
y f ──钢筋抗拉强度设计值,Ⅱ级钢筋300Mpa ;
'y f ──钢筋抗压强度设计值,Ⅱ级钢筋300Mpa ;
d γ──结构系数,1.2;
c f ──混凝土轴心抗压强度设计值,C30,14.3Mpa ;
b ──矩形截面宽度;
s α──截面抵抗矩系数;
s A ──受拉区纵向钢筋截面面积;
's A ──受压区纵向钢筋截面面积;
'a ──受压钢筋合力点至受压区边缘的距离;
u M ──弯矩承载力;
M ──弯矩设计值;
受力钢筋合力点至截面受拉边缘的距离
2491.0300
10003.141100.34112.126
20101=⨯⨯⨯⨯⨯⨯==bh f M K c s αγα 截面相对受压区高度:
55.03931.02491.0211211=<=⨯--=--=b s ξαξ 满足要求
受拉区纵向钢筋的截面面积:
201172.2972300
3931.030010003.1412.1mm f bh f K A y c s =⨯⨯⨯⨯⨯==ξα 纵向受拉钢筋(HPB335)实配选用8φ20,实际钢筋面积为2512mm 2
(2)斜截面承载力计算
箍筋的配置可按如下公式计算:
0025.17.0h s
A f bh f V sv yv t cs += 且要求满足条件:0225.0bh f V K c c β≤
式中:V ——抗滑桩设计剪力设计值(N);
V CS ——抗滑桩斜截面上砼和箍筋受剪承载力设计值(N);
f t ——砼轴心抗拉强度设计值(N/mm 2);
f c ——砼轴心抗压强度设计值(N/mm 2);
f yv ——箍筋抗拉强度设计值(N/mm 2);
h 0——抗滑桩截面有效高度(mm);
b ——抗滑桩截面宽度(mm);
A SV ——配置在同一截面内箍筋各肢的全部截面面积(mm),
A SV =nA SV1;
S ——抗滑桩箍筋间距(mm);
K 2——抗滑桩斜截面受剪强度设计安全系数,取1.3。
βc ——混凝土强度影响系数,当混凝土强度等级不超过C50时,取βc
=1.0;当混凝土强度等级为C80时,取βc =0.8,其间按线性内插法取用。
挡土板承受最大剪应力位于板两端,最大剪应力
kN qL V 94.1642
25.35.10120max =⨯== 设计剪力:m kN m kN V V ⋅=⋅⨯==2.17394.16405.1max 0γ
截面尺寸验算
V bh f c c >=⨯⨯⨯⨯=85824.0114300125.025.00β
混凝土抗剪承载力
V
bh f V t c >=⨯⨯⨯==24.24024.0114307.07.00
由上可知,该挡土板斜截面承载力满足最大剪力强度,可按构造要求配置箍筋,因此挡土板两端设置10@100mm φ8箍筋,中间段设置7@200mm φ8,均为双肢箍。
