明光市张八岭镇嘉山村西郢组、南头组入户路工程施工组织设计安徽金品建筑工程有限公司2016年5 月4日第一章工程总体概况第一节编制说明一、编制依据1、明光市张八岭镇嘉山村西郢组、南头组入户路硬化、透水砖铺设工程施工招标文件及相关设计图纸。
2、国家颁布的有关施工、技术规范、规程和标准以及地方有关法规性文件。
3、招标期间所有来往的函件及补遗资料及我司对投标预备会和施工现场实地勘察、调查资料。
4、满足向业主保证的本工程工期、质量、安全、环保、文明施工的要求;5、各相关的技术标准、规范和规程:1)《城镇道路养护技术规范》CJJ36-20062)《公路路基施工技术规范》(JTGF10-2006)3)《公路沥青路面施工技术规范》(JTG F40-2004)4)《城镇道路工程施工与质量验收规范》(CJJ1-2008)5)《给水排水管道工程施工及验收规范》(GB 50268-2008)6)《给水排水构筑物工程施工及验收规范》(GB50141-2008)7)《园林绿化工程施工及验收规范》(CJJ/T82-2012)8)《公路沥青路面设计规范》JTG D50-20069)《城市道路和建筑物无障碍设计规范》 JGJ50-200110)《公路工程质量检验说评定标准》(JTGF80/1-2004)11)与本工程有关的国家、省市的相关规范、标准、法则;4、现场踏勘及调查资料;5、履行合同,兑现承诺。
6、我公司的施工能力、施工机械设备及关键技术人员状况;7、我公司多年类似工程的施工经验。
二、编制范围张八岭镇嘉山村西郢组、南头组入户路硬化、透水砖铺设工程施工等。
三、编制原则1、严格遵循招标文件所规定的工程施工工期,根据工程的特点和轻重缓急,分段分批组织施工,在工期安排上尽可能提前完成。
2、施工总体布置按照现场的实际情况统筹规划、合理布局、减少专业干扰和避免扬尘造成环境污染;3、在驻地建设、现场管理、文明施工方面本着争创文明示范工地的原则;4、结合现场实际情况,合理安排运输装卸与储存作业,减少机械调配次数,降低工程成本。
***、***及***(***-***)人行道改造工程实施性施工组织设计***、***及***(***-***)人行道改造工程项目经理部二〇一七年六月日***、***及***(***-***)人行道改造工程实施性施工组织设计审批: 职务(职称):审核:职务(职称):编制:职务(职称):***、***及***(***—***)人行道改造工程项目经理部二〇一七年六月日施工组织设计目录第一章编制说明及施工管理目标 (6)1.1 编制依据 (6)1。
2 招标范围及编制说明 (6)1。
3 施工管理目标 (6)1。
3。
1 质量控制管理目标及保证措施 (6)1。
3。
2 工期控制管理目标及保证措施 (7)1。
3。
3 安全生产控制管理目标及保证措施 (8)1。
3。
4 文明施工现场控制管理目标及保证措施 (8)第二章工程概况 (9)2.1、概述 (9)第三章现场总平面布置、施工总进度计划 (11)3.1 施工总平面布置 (11)3。
2 施工进度计划安排依据和原则 (11)3。
3 施工工期总目标 (12)3.4 施工总体安排 (12)第四章主要施工机械设备配置、进场计划及劳动力安排计划 (13)4.1 劳动力计划安排 (13)4。
1.1 劳动力计划表 (13)4。
1。
2 劳动力的管理 (13)4.2 施工机械配置情况及进场计划 (14)第五章各分部分项工程的施工方法、技术要点及重点部位的施工 (15)5。
1工程施工总流程图 (15)5。
2 施工测量控制 (15)5。
2。
1 测量控制点复核及保护 (15)5。
2.2 测量控制网布设 (15)5.2.3 测量控制方法 (16)5。
2.4 测量人员及仪器配置 (17)5。
2。
5 施工测量的允许偏差 (17)5。
3 主要分项工程施工工艺 (17)5.3。
1人行道改造施工........................................................................... 错误!未定义书签。

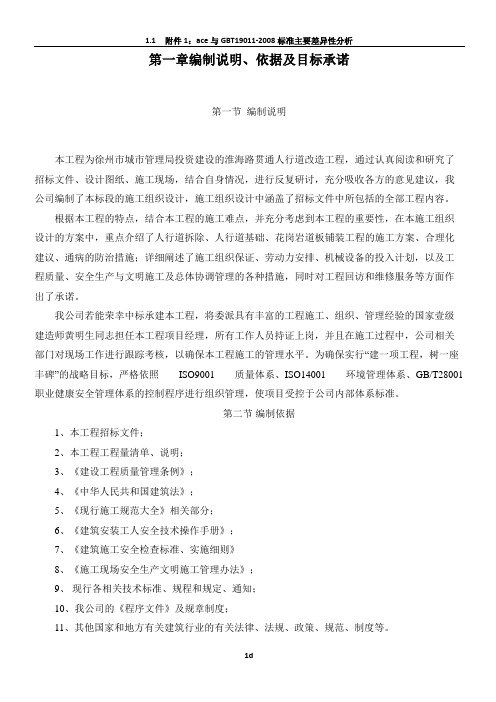

第一章编制说明、依据及目标承诺第一节编制说明本工程为徐州市城市管理局投资建设的淮海路贯通人行道改造工程,通过认真阅读和研究了招标文件、设计图纸、施工现场,结合自身情况,进行反复研讨,充分吸收各方的意见建议,我公司编制了本标段的施工组织设计,施工组织设计中涵盖了招标文件中所包括的全部工程内容。
根据本工程的特点,结合本工程的施工难点,并充分考虑到本工程的重要性,在本施工组织设计的方案中,重点介绍了人行道拆除、人行道基础、花岗岩道板铺装工程的施工方案、合理化建议、通病的防治措施;详细阐述了施工组织保证、劳动力安排、机械设备的投入计划,以及工程质量、安全生产与文明施工及总体协调管理的各种措施,同时对工程回访和维修服务等方面作出了承诺。
我公司若能荣幸中标承建本工程,将委派具有丰富的工程施工、组织、管理经验的国家壹级建造师黄明生同志担任本工程项目经理,所有工作人员持证上岗,并且在施工过程中,公司相关部门对现场工作进行跟踪考核,以确保本工程施工的管理水平。
为确保实行“建一项工程,树一座丰碑”的战略目标,严格依照ISO9001 质量体系、ISO14001 环境管理体系、GB/T28001 职业健康安全管理体系的控制程序进行组织管理,使项目受控于公司内部体系标准。
第二节编制依据1、本工程招标文件;2、本工程工程量清单、说明;3、《建设工程质量管理条例》;4、《中华人民共和国建筑法》;5、《现行施工规范大全》相关部分;6、《建筑安装工人安全技术操作手册》;7、《建筑施工安全检查标准、实施细则》8、《施工现场安全生产文明施工管理办法》;9、现行各相关技术标准、规程和规定、通知;10、我公司的《程序文件》及规章制度;11、其他国家和地方有关建筑行业的有关法律、法规、政策、规范、制度等。
第三节目标承诺1. 工程质量目标:符合国家质量验收标准。
验收合格,争创优质工程。
2. 工程进度目标:响应招标文件要求,确保按期完成本工程。
人行道改造施工组织设计一、项目概述人行道是城市道路的重要组成部分,对于交通安全和城市形象有着重要的影响。
本项目是对市区内的人行道进行改造,主要内容包括修复破损的人行道、更换老旧的人行道材料和拓宽狭窄的人行道等。
1.项目目标本项目的目标是提升城市人行道的整体质量,提高行人出行的舒适度和安全性,美化城市环境。
2.施工队伍组建为了保证施工质量和进度,需要组建合适的施工队伍。
施工队伍包括施工队长、施工员、搬运工、技术负责人和安全质量监督人员等,根据项目规模和施工需求进行人员配备。
3.施工计划根据施工需求和施工队伍的人员配置,编制详细的施工计划。
施工计划包括施工时间安排、施工区域划分和施工工序等。
4.安全措施人行道改造施工必须严格按照相关安全规范进行,为此需要采取一系列安全措施。
首先,在施工现场设置明显的警示标志,提醒行人注意施工区域。
其次,施工人员必须佩戴符合标准的安全装备,包括安全帽、防护眼镜、防护手套等。
再次,对施工现场进行细化管理,确保施工过程中不发生意外。
5.施工工序(1)人行道破损修复:对破损的人行道进行修复,包括清理杂物、修复裂缝、修补地面凹陷等。
这一工序需要施工人员具备一定的技术操作能力和维修经验。
(2)人行道材料更换:根据需要更换老旧的人行道材料,可以选择耐磨、防滑、耐腐蚀等性能优良的材料。
施工人员需要掌握正确的材料更换方法,确保更换效果。
(3)人行道拓宽施工:对狭窄的人行道进行拓宽,根据具体情况可以采用借用道路空间、拓宽人行道边坡等方式。
这一工序需要施工人员与相关部门进行协调,确保施工过程符合规定。
6.质量控制为了保证人行道改造质量,需要制定相应的质量控制方案。
质量控制主要包括材料质量检查、工艺要求严格按照规范进行操作、完善的施工记录和验收等。
同时,施工过程中需要对施工质量进行定期检查,及时发现问题并进行整改。
7.施工进度管理编制详细的施工进度计划,并进行施工进度管理。
根据施工进度计划,定期检查施工进度的完成情况,及时调整施工进度,并与相关部门进行沟通协调,确保改造工程较好地完成。
人行道改造工程施工组织设计一、工程概况本工程是对市区重要主干道的人行道进行改造,包括人行道拓宽、平整、景观绿化等工作。
总长1000米,工期30天。
二、施工组织原则1.安全第一:施工过程中要注重安全,确保施工人员和行人的安全。
2.质量为先:保证施工质量,按照要求进行工程的拓宽、平整和绿化等操作。
3.进度紧凑:合理安排工序,确保工程按照计划顺利进行。
三、施工组织措施1.人员安排:(1)工程经理:负责工程总体管理和协调,在施工过程中及时解决问题。
(2)监理工程师:负责对施工过程进行监督和检验,检查工程质量。
(3)安全员:负责施工现场的安全管理,制定安全措施,并进行日常巡视。
(4)施工人员:包括土方工、砌筑工、绿化工等对应各个工种的施工人员。
2.设备安排:(1)挖掘机:用于对人行道进行拓宽和平整。
需保证挖掘机的工作质量和安全运行。
(2)杂物车:用于运输人行道拆除后的垃圾和新材料,确保施工现场整洁。
(3)水泵车:用于清洗人行道,并降低扬尘。
保持施工过程的干净整洁。
3.操作流程:(1)人行道拆除:在施工开始前,先将原有的人行道进行拆除,保留边缘石和护栏石。
(2)土方开挖:用挖掘机对人行道进行拓宽,使其符合要求的宽度。
(3)路面平整:用砌筑工对挖掘机开挖后的路面进行平整,保证人行道的平坦度和舒适度。
(4)景观绿化:在人行道的两侧进行景观绿化,包括草坪、树木和花坛等的栽种和养护。
(5)边缘石和护栏石恢复:在人行道的边缘进行边缘石和护栏石的修复和恢复。
四、安全管理1.施工现场设置相应的安全标志和警示牌,提醒行人绕行,防止行人进入施工区域。
2.全面检查设备的状态和工作情况,做到设备安全、操作正常。
3.对人员进行安全培训和动态管理,加强对施工人员的技术指导和安全教育。
4.施工现场设置临时围挡,保护施工现场的安全,防止杂物和人员误入施工区。
5.定期进行施工现场巡视,及时发现问题并采取相应的措施解决。
五、环境保护1.进行工地围挡和隔离,防止污水和沙土流入外部环境,保持周边环境的清洁。
人行道工程施工组织设计一、工程概况人行道是城市道路系统的重要组成部分,主要用于行人通行,确保行人安全。
人行道工程包括设计、施工、监理等多个环节,每一环节都需要精细规划和科学管理。
本文将对人行道工程施工组织设计进行详细分析,以确保工程顺利进行。
二、工程内容本工程为一条位于城市主干道旁的人行道工程,总长1000米,宽度3米。
施工内容包括路基处理、路面铺装、人行道设施设置等。
施工过程中需要考虑到周边交通、行人通行等因素,确保施工安全和质量。
三、施工组织设计1. 组织架构(1)总包方:负责整个工程的施工组织和管理,确保工程按照设计要求进行。
(2)监理方:对工程质量进行监督和检测,确保工程质量符合标准。
(3)施工队伍:由专业施工队伍进行施工,根据工程进度和要求分配工作。
2. 施工方案(1)路基处理:首先对路基进行整治,确保路基平整、结实。
(2)路面铺装:根据设计要求,选择合适的路面材料,进行铺装。
(3)设施设置:设置人行道标识、交通标志等设施,确保行人安全通行。
3. 安全措施(1)施工期间,设置警示标志和隔离设施,确保交通秩序。
(2)施工时,施工人员需佩戴安全帽、反光衣等防护用具。
(3)定期进行安全检查,排除安全隐患。
4. 环保措施(1)在施工过程中,严格控制扬尘和噪音污染,保护周边环境。
(2)垃圾分类处理,确保施工现场清洁。
(3)节约能源,减少资源浪费。
5. 质量控制(1)对每一个环节进行严格把控,确保施工质量符合设计要求。
(2)定期进行质量检测,对不合格部分及时整改。
(3)建立施工档案,记录施工过程。
四、工程进度工程计划周期为30天,按照每天工作8小时的标准进行施工。
根据不同施工环节,制定详细的施工进度表,确保施工顺利进行。
五、工程费用根据工程量和材料费用,估算出整个工程的预算,并制定费用支付计划。
在施工过程中,严格控制费用支出,确保工程质量的同时最大限度地控制成本。
六、总结人行道工程施工组织设计是确保工程质量和进度的关键环节,需要综合考虑安全、环保、质量等因素。
人行道工程施工方案(1)
一、前言
随着城市化进程的不断加快,人行道的建设越发重要,保障行人的安全和方便。
因此,本文将探讨人行道工程的施工方案,以确保工程质量和安全。
二、施工前准备
2.1 环境调查
在施工前,需要进行现场环境调查,了解地形地貌、交通情况等情况,为后续
施工做好准备。
2.2 资源调配
确保施工所需人力、物力、材料齐备,保证施工的顺利进行。
2.3 设计审查
对人行道工程设计进行审查,确保施工符合设计要求,减少后期变更的可能性。
三、施工过程
3.1 地面准备
清理施工区域,确保地面平整,并进行必要的地基处理,为人行道的铺设做好
准备。
3.2 铺设人行道
根据设计要求,进行人行道的铺设工作,确保铺设的平整、牢固,提高行人的
通行舒适度。
3.3 设施安装
在人行道上安装必要的设施,如路灯、座椅等,提升人行道的实用性和舒适度。
四、质量控制
4.1 工艺控制
严格按照施工工艺进行操作,确保每个环节符合标准要求,避免施工质量问题。
4.2 质量检验
定期对施工过程进行质量检验,及时发现问题并进行整改,确保施工质量达标。
五、安全措施
5.1 安全防护
设置施工区域的安全警示标识,为施工人员和路人提供安全保障。
5.2 现场管理
严格管理施工现场,确保施工过程中的安全,避免事故的发生。
结语
通过上述施工方案,可以有效地提高人行道工程的施工质量和安全水平,为城
市交通发展和市民出行提供更好的保障。
人行道的工程施工组织设计方案word格式整理版人行道的施工组织设计本工程的主要施工方案一、土石方工程1、技术准备1.1、施工方案路基挖方前除详细进行施工测量外,应根据地形条件、采用的施工机械设备、土层地质分布及挖方利用情况、和同工期、气候等要求,编制施工方案。
路面的开挖方法应根据纵向长短、挖深及现场实际施工技术条件,确定工期短、边坡稳定、施工安全的方案。
体现出经济性、安全性、先进性。
1.2、挖方路基施工前应详细检查、核对纵横断面图,发现问题必须进行复测,若设计单位提供的横断面图不完善,应全部补测。
1.3、采用机械开挖时,应在边坡坡顶处标明挖深标志,并在距中心桩必要的安全距离设立能控制路基标高的控制桩,以随时进行施工控制,其间距不宜大于50m。
地形复杂、工程量集中的深路堑地段,应加密临时水准点、中桩、边桩,精心控制测量,避免欠挖、超挖。
截水沟、排水沟放样时,可每隔20m左右在沟内外缘钉木桩标明里程及挖深。
1.4、测量放线做好沟槽中心、开挖边线的定位及中心标高的测定,并加密轻易施工的导线点和水准点,使施工中随时测量各工序位置和高程。
(1)查对水准点并每隔60m左右树立一处临时水准点。
(2)测量地面高程、中心线、开挖槽边线位置。
(3)待开挖试坑后再确定其开挖边坡值及支挡方案。
2、机械设备2.1、挖土机械:挖掘机、推土机你、装载机、平地机铲运机、自卸汽车等。
2.2、一般工具:铁锹、手推车、坡度尺、钢卷尺或皮尺、放样线绳等。
3、作业条件3.1、开挖有地下水的路时,应根据当地工程地质资料,采取措施降低地下水位,一般降至开挖面以下50cm。
进修参考word格式整理版3.2、所有施工人员进行培训,现场技术施工人员对作业层队伍进行全面技术、安全、质量、环保内容的交底。
4、操纵工艺4.1、工艺流程施工测量测量放样边沟路基临时排水设施路堑开挖土工试验弃土或利用土路床试验路段下路床、上路床碾压压实检验4.2、操作歩骤及方法4.2.1、土方开挖应自上而下进行,禁止乱挖、超挖,不得掏洞取土,根据整个路段的横断面宽度和深度。
人行道维修工程(舞阳大道、天星西路、德善路)施工组织设计方案人行道维修工程项目部2015年月日目录第一章工程总概况与编制依据 (3)第二章施工准备 (4)第三章施工队伍组织情况 (6)第四章各项工程施工方案 (5)第五章确保工程质量的技术组织措施…………错误!未定义书签。
第六章环保及防噪声措施………………………错误!未定义书签。
第七章工期保证措施……………………………错误!未定义书签。
第一章工程总概况与编制依据1 工程总概况我单位负责河西经开区天星西路、德善路、舞阳大道人行道改造:1、天星西路:设计改造破损面积:3138.04㎡。
⑴工程建设内容:将原损坏的人行道板重新铺设人行道结构层,在施工过程中与已建成的道路人行道顺接。
人行道依据现有红线宽度进行满铺。
⑵人行道结构:面层3cm麻石人行道板,基层采用8cm厚4%水泥稳定碎石基层,2cm厚1:2水泥砂浆找平。
2、德善路:设计改造破损面积3849.2㎡⑴工程建设内容:将破损和松动人行道板拆除重新铺设人行道结构层,在施工过程中与已建成的道路人行道顺接.⑵人行道结构:面层3cm麻石人行道板,基层采用8cm厚4%水泥稳定碎石基层,2cm厚1:2水泥砂浆找平。
3、舞阳大道:天星西路:设计改造破损面积:638.74㎡。
⑴工程建设内容:将破损和松动人行道板拆除重新铺设,在施工过程中与已建成的道路人行道顺接.⑵人行道结构:面层3cm麻石人行道板,5cm厚水泥稳定碎石,10cm 厚C15混凝土垫层,2cm厚1:2水泥砂浆找平。
4、舞阳大道从天庆宾馆到明珠大酒店全长1192.53米,两边人行道上安装隔离墩,以防止车辆进入人行道上。
每1.5米安装一个,共计1192.53÷1.5×2=1590. 德善路从河西学校到神龙路全长1819.2米,两边人行道上安装隔离墩,以防止车辆进入人行道上。
每1.5米安装一个,共计1819.2÷1.5×2=2425. 天星西路从电器大世界到神龙路全长1300.19米,两边人行道上安装隔离墩,以防止车辆进入人行道上。
人行道施工组织设计目录一、主要施工方法二、拟投入的主要物资计划三、拟投入的主要施工机械四、劳动力安排计划五、确保工程质量的技术组织措施六、确保安全生产的技术组织措施七、确保工期的技术组织措施八、确保文明施工的技术组织措施九、施工网络图十、确保报价完成工程建设的技术和管理措施十一、施工总平面图一、主要施工方法1.编制依据1.1 业主提供的招标文件和《人行道施工规范》。
1.2 国家现行的《市政工程施工及验收规范》、《市政工程质量验收评定标准》。
1.3 地方和行业现行有关建筑安装工程操作规程及技术标准。
1.4 国家和省市有关安全生产、文明施工的规定和要求。
1.5 现行有关省、市工期定额和预算定额。
1.6 施工现场条件和地质情况。
2.工程概况本工程为鹤壁市淇滨区人行道建设及道路平交口改造工程二标段,共有4路段的人行道建设,即华山路东侧(鹤煤大道-湘江路)长800米,宽4米,面积3200平方米;衡山路西侧(鹤壁大道-九江路)长400米,宽4米,面积1600平方米;衡山路东侧(九江路-湘江路)长200米,宽4米,面积800平方米;东海路东侧(黎阳路-天泰西门向东120米)长120米,宽4米,面积480平方米。
总面积6080平方米。
3.工程目标3.1 质量目标:确保达到合格工程的标准。
3.2 工期目标确保工期在90天历日内完成,力争提前完成。
4.总体施工方法4.1 总体施工方案及方法:根据工程实际,在做好基底处理、土方调配、机械配置的同时,紧紧抓住填筑、平整、碾压、铺设、检验等关键工序的施工。
施工程序为:清表——测量复核——填(挖)路基——15cm厚10%的石灰稳定土——10cm厚C15砼基层——3cm厚M10水泥砂浆座道砖。
4.2 主要工程项目的施工方法4.2.1 路基施工1)准备工作项目部测量组复核设计单位提供的水准点及控制点,恢复定线,复核横断面,及时与监理联系尽快进行图纸签认工作,同时各种土样的各项土工试验项目及早进行。
潮南区324国道环境品质提升工程(峡山路段)施工组织设计方案目录第一章编制说明一、编制依据二、编制原则三、本工程适用的规范、规程和标准第二章工程概况一、原工程概况二、工程简介三、工程地质四、主要施工目标第三章施工部署一、总体思路二、组建项目管理组织机构三、施工总体安排四、各施工阶段目标控制第四章施工总平面布置一、施工总体布置原则二、施工现场平面布置三、施工现场环境保护布置四、安全文明施工布置第五章资源配备计划一、主要设备的配置二、材料供应计划三、劳动力组织及保障第六章施工方案及技术措施一、测量施工一、排水工程施工二、道路工程施工、照明工程施工五、绿化工程施工第七章本项目施工重难点分析一、工程重(难)点分析第八章质量管理体系与措施一、质量目标及质量管理体系二、工程施工重点质量控制三、质量管理管理措施四、质量检查组织机构与工作程序五、质量管理措施六、质量通病处理措施七、竣工技术资料的整理、编制第九章工程进度计划与措施一、进度管理规划二、施工总进度计划三、实行多级计划控制四、协调各种资源要素,有效控制项目进度第十章安全管理体系与措施一、管理目标二、组织管理三、安全管理制度四、安全教育措施五、安全技术措施六、劳务用工管理七、施工安全注意事项第十一章季节性施工措施一、雨季施工措施二、高温天气施工措施三、冬季施工措施第十二章环境保护管理体系与措施一、环境保护方案二、环境保护措施三、控制噪音污染第十三章文明施工措施一、管理目标及保证体系二、施工现场管理及文明施工第十四章地下管线及其他设施的保护措施一、成品保护措施二、地下管线保护措施三、其他注意事项第十五章交通组织方案一、交通组织的指导思想二、交通组织措施第十六章重大施工危险源的识别及应急处理措施一、重大危险源的识别二、对重大危险源的评价三、危险源的综合预防、控制措施四、七个危险源的具体预防措施五、七种危险事故的应急措施附表一: 拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一章编制说明一、编制依据⑴潮南区324国道环境品质提升工程(峡山路段)招标文件、施工合同、施工设计图纸;⑵招标文件中要求执行的国家、省、市及有关部委现行的技术标准、施工规范、规定、规程、验收标准。
⑶对施工现场所了解的情况,结合我公司技术管理水平、施工机械设备的装备能力,类似工程的施工管理经验。
⑷广东省和汕头市有关市政建设管理、安全生产、文明施工、工程质量监督、工程施工监理等规章制度。
二、编制原则⑴在充分理解招标文件的基础上,以设计图及有关规范为依据,紧密结合现场实际情况,编制经济科学、切实可行的施工方案。
做到施工部署、施工方案、施工方法及工艺先进科学。
⑵成立独立项目经营部,选用具有丰富经验的项目经理和具有技术专长的技术人员组成强有力的施工组织管理的核心层,全面负责工程的施工进度、工程质量以及人力、物力、财力的分配和安全保证等,直接对业主和监理工程师负责。
⑶在机械及检测仪器配置方面加强管理,不断提高机械化施工和劳动生产力,为保证工程质量、工程工期提供有力的物资、设备条件。
⑷在工程施工过程中,详细影响工程进度的制约环节,合理安排施工计划,用统筹方法组织平衡流水作业和交叉作业,不断加快工程进度。
⑸在施工方案的制定、施工工艺的选择、施工技术的实施方面立足规范化、标准化,落实各项施工技术措施,确保工程质量和工程工期。
⑹精心进行现场布置,节约施工用地,组织文明施工,搞好环境保护。
⑺严格执行施工验收规范、有关操作技术规程,加强生产管理,确保工程质量,工程工期和施工安全。
⑻实施“精品工程”战略,通过精心组织、精心施工,保优质、创信誉,向业主交一个质量优良,市民满意的道路工程。
⑼施工中做到保护环境、保护文物,文明施工,整个工地达到汕头市文明施工工地标准。
三、本工程适用的规范、规程和标准⑴《工程测量规范》(GB50026-2007);⑵《地下防水工程质量验收规范》(GB05208-2002);⑶《给水排水管道工程施工及验收规范》(GB50268-2008);⑷《给排水构筑物施工及验收规范》(GB50141-2008);⑸《城镇道路工程施工与质量验收规范》(CJJ1-2008);⑹《混凝土结构工程施工质量验收规范》(GB50204-2011);⑺《建筑电气工程施工质量验收规范》(GB 50303-2002);⑻《建筑工程施工质量验收统一标准》(GB50300-2001);⑼《市政排水管渠工程质量检验评定标准》(CJJ3-90)⑽《城市道路照明工程施工及验收规程》(CJJ89-2012)⑾《埋地聚乙烯排水管道工程技术规程》(CECS164-2004)⑿《市政道路工程质量检验评定标准》(CJJ1-90);⒀《园林绿化工程施工及验收规范》(CJJ82-2012);⒁市政工程统一做法和设计图集;⒂业主或监理工程师依据本工程的特点和具体情况以及国家现行规范、规程和标准制定的本工程特定适用的有关补充规定和要求。
第一章工程概况一、总体概况本项目位于汕头市潮南区324国道峡山路段,是交通主流干线。
为方便附近居民出入的需求,现根据现行相关规范对该道路进行设计。
本工程主要内容为人行步道砖工程。
二、工程地貌拟建场地现状人行步道砖已出现破损,部分路段为空地,本工程拟挖除现状路面,清理干净后,铺设步道砖。
三、道路工程(一)道路设计技术要点1、平面线形控制本工程按现状水泥路走向,沿道路西侧铺设人行步道至建筑物边界。
2、纵断面设计本工程以现状道路路面高程为参照,结合现行相关规范确定纵断面高程,保证排水顺畅。
3、横断面设计1)道路标准横断面:如遇建筑物则铺设至建筑物边;2)路面横坡:人行道单向横坡i=1.5% 。
(二)路基工程1、路基应稳定、密实、均质,具有足够的强度、稳定性、抗变形能力和耐久性。
路基填土优先选用级配较好的砾类土、砂类土等粗粒土作为填料,最大粒径应小于150mm。
腐质土、生活垃圾土、淤泥及盐渍土以及液限超过50%、塑性指数大于26的细粒土,不得直接用于填筑路基。
路堤基底为耕作土或松土时,施工前必须清除树根、杂草,压实后再进行填筑,路基填土应坚硬、密实。
填筑路堤要求采用水平分层填筑法施工,重新填土时分层填土厚度为不大于30cm;2、压实度要求(重型压实):填方路基路床范围内(0~80cm)的压实度不小于92%,80~150cm范围内的压实度不小于91%,大于150cm范围内的压实度不小于90%;挖方路床范围内(0~30cm)的压实度不小于92%。
3、路基施工及验收应严格按照国家有关规范进行。
4、人行道的设计荷载。
按人群荷载标准值为3.0KN/m2(三)路面工程1、砌块路面应平整、防滑、稳固、无撬动,缝线直顺、灌缝饱满,无反坡积水现象。
2、普通型混凝土砌块的强度应符合下表要求,当砌块边长与厚度之比小于5时应以抗压强度控制,边长与厚度之比不小于5时应以抗折强度控制。
3、砖、石及混凝土施工:除注明者外砖砌体用MU10砖、M5水泥砂浆,不得使用普通实心粘土砖。
可选用混凝土砌块,各类烧结空心、实心砌砖,各类蒸压空心、实心砌块。
用于基础的及承重的砌块不得使用轻质混凝土砌块代替黏土实心砖的承重砌块宜选用烧结空心砌块。
4、本项目中所用到芝麻灰花岗岩的厚度均在30mm-60mm厚。
花岗石间隙小(孔隙度一般为0.3%~0.7%),吸水率不高(吸水率一般为0.15%~0.46%),有良好的抗冻性能。
花岗岩的硬度高,其摩氏硬度在6左右,其密度在2.63g/cm3道2.75g/cm3之间,其压缩强度在100-300MPa,其中细粒花岗岩可高达300MPa以上,抗弯曲强度一般在10-30MPa。
密度:2790-3070kg/m3,抗压强度:1000-3000kg/m2弹性模量:1.3-1.5*106kg/cm3,吸水率:0.13%,肖氏硬度:>HS70,比重:2.6-2.75(四)其他附属设施1、道路无障碍设计:人行道上铺设盲道砖,盲道转弯、终点等位置均铺设提示盲道砖,路口设单面坡。
1)缘石坡道的坡面应平整、防滑,全宽式单面坡缘石坡道的宽度应与人行道宽度相同,坡度不应大于1:20;2)缘石坡道的坡口与车行道之间宜没有高差;当有高差时,高出车行道的地面不应大于10mm;3)指引残疾者向前行走的盲道应为条形的行进盲道,在行进盲道的起点、终点及拐弯处应设圆点形的提示盲道;4)盲道的颜色宜与相邻的人行道铺面的颜色形成对比,并与周围景观相协调,宜采用中黄色,宽度宜为250mm~500mm;5)盲道型材表面应防滑,纹路应凸出路面不少于4mm高,表面触感部分以下的厚度应与人行道砖一致;6)人行道没有树池时,行进盲道宜距立缘石不小于0.5m,人行道中有坡道和障碍物时,在相距0.25~0.5m处,应设置提示盲道。
2、路缘石:采用机切花岗岩石进行安装;直线段采用标准长度1m,弯弧段根据半径大小的不同可选用长0.5~1m的缘石进行安装,但工程量则未进行细分,统一按1m计量;宽度不大于22cm的立缘石安装时,应设置C15水泥混凝土靠背。
3、树池篦:本工程保留现状行道树,并按1.0×1.0m的树穴进行树池篦安装,材质采用混凝土彩色砖,具体样式由业主确定。
4、围墙:永和街北侧空地约70m长,现状无建筑物,拟砌筑2.5m高围墙,选用240mm ×115mm×53mm的实心标准砖,并用砂浆抹面整平。
四、排水工程1、本工程为汕头市潮南区324国道环境品质提升工程(峡山路段)附属配套的排水工程。
主要设计内容包括道路路面及步道排水收集设施设置、解决324国道路面排水出路。
2、雨水口布置:(1)沿拟建步道外侧设置双篦侧立式雨水口,拟建步道内侧设置平篦式雨水口,雨水口布置间距约为20m,雨水口连通管管径为d300,雨水连通管就近接入现有截水沟,同时避开远期拟建电缆沟位置。
排水连通管埋设深度根据管道覆土要求、道路设计高程及道路坡度确定。
(2)雨水口的可变荷载标准值计算取汽车荷载等级城-A级,对于雨水口箅子及井圈,使用时应按相关产品标准通过出厂检验。
(3)雨水口篦子必须有可靠的措施连接在雨水口井圈(或雨水口井墙)上,以防丢失。
(4)雨水口设置污物截留设施。
本工程可根据当地使用情况,雨水口宜设置雨水截污挂篮。
3、管材:雨水口连通管采用高密度聚乙烯埋地塑料排水管(HDPE)。
HDPE管要求如下:(1)设计要求环刚度:采用S2级,环刚度8KN/m²。
(2)设计使用年限:要求不低于50年。
(3)管道连接:管道采用热收缩带连接。
(4)管道与检查井连接:采用弹性密封橡胶圈(止水圈)做法连接。
