卫生器具安装工程技术交底
- 格式:doc
- 大小:84.00 KB
- 文档页数:9
一、工程名称:[请填写工程名称]二、施工单位:[请填写施工单位名称]三、建设单位:[请填写建设单位名称]四、分项工程名称:卫生器具安装五、作业内容:[请填写具体的卫生器具安装内容,如马桶、洗手盆、淋浴间、浴缸等]六、交底部门:[请填写负责交底的部门名称]七、交底人:[请填写负责交底的人员姓名及职务]八、施工期限:[请填写施工期限,格式为年月日至年月日]九、接受交底班组或员工签名:[请填写接受交底的人员签名]十、交底内容:1. 人员安全要求:- 所有进入施工现场的操作人员必须佩戴安全帽,并扣好帽带。
- 严禁操作人员穿硬底鞋或高跟鞋进行作业。
- 高处作业人员必须佩戴安全带,并确保安全带系扣牢固。
2. 材料与工具安全:- 所有材料必须符合国家相关安全标准,并有合格证明。
- 使用工具前应检查其完好性,如有损坏应及时更换或维修。
- 作业时工具应放置在工具袋内,防止高空坠落伤人。
3. 作业现场安全措施:- 高处作业时,应设置安全防护栏杆和防护网,确保作业安全。
- 在进行卫生器具安装时,应确保周围环境整洁,无障碍物。
- 作业过程中,应随时清理作业区域,防止滑倒或绊倒事故。
4. 操作流程与注意事项:- 安装前,应对卫生器具进行检查,确保其无损坏、配件齐全。
- 安装过程中,应严格按照操作规程进行,不得随意更改。
- 安装卫生器具时,应确保其水平度和垂直度,防止漏水或倾斜。
- 安装完毕后,应对卫生器具进行试水测试,确保其功能正常。
5. 应急处理:- 如发生意外事故,应立即停止作业,并组织人员进行救助。
- 事故发生后,应及时上报相关部门,并按照规定进行处理。
6. 其他注意事项:- 作业过程中,操作人员应保持良好的沟通,确保作业顺利进行。
- 作业结束后,应对现场进行清理,确保无安全隐患。
十一、交底总结:本次安全技术交底已对所有参与卫生器具安装作业的人员进行详细讲解,请各位人员务必严格遵守各项安全规定,确保施工安全。
十二、签字确认:[请填写负责交底人员的签名][请填写接受交底人员的签名]十三、备注:[如有其他需要说明的事项,请在此处填写]注:本模板仅供参考,具体安全交底内容应根据实际情况进行调整。
卫生器具安装安全技术交底一、施工准备(一)作业条件1、与卫生洁具连接的给水管道单项试压已完成,与卫生洁具连接的排水管道灌水试验已完成并已办好、预检、试验、隐检手续。
2、需要安装卫生洁具的房间,室内装修已基本完成。
(二)材质要求l、卫生洁具在进入施工现场和安装前按设计要求,核验规格、型号和质量符合要求方可使用。
2、卫生洁具应具有出厂产品质量合格证,要求合格证应具备产品名称、型号、规格、质量标准、标准代号、出厂日期、生产厂家、名称及地点、出厂产品检验证明或代号。
3、卫生洁具的配件:应能与所使用的卫生洁具配套使用,并有产品合格证,水箱配件必须使用进水口高于水面的卫生洁具水箱配件。
4、卫生洁具及配件的进场验收:卫生洁具的进货一般以一次性成批,进齐最好,能保证卫生洁具的质量,外观颜色的一致,一次性进货造成检验工作量增大,采用抽检10%如发现不合格产品,则逐个检验,按层或按段的批量进货应防止质量与外观颜色的不一致。
一般出现质量等级不一致的问题比较突出。
5、所有与卫生洁具配套使用的螺栓、螺母、垫片一律采用镀锌件。
镀锌钢管、扁钢、角铁、圆钢、八字阀门、陶瓷阀芯水嘴、镀锌管件、橡胶板、铅皮、铜丝、油灰、石棉绳、铅油、麻、生料带、白水泥、白灰膏、白塑料护套等。
(三)主要机具1、机具:套丝机、砂轮机、砂轮锯、手电钻、冲击钻。
2、工具:管钳、手锯等。
3、其他:水平尺、划规、线锥等。
二、施工工艺(一)工艺流程安装准备→卫生器具及配件检验→卫生器具安装→卫生器具及配件预装→卫生器具稳装→卫生器具与墙面、地缝隙的处理→满水、通水试验。
(二)施工要点1、卫生器具在安装前应进行检查、清洗,配件与卫生器具应配套,部分卫生器具应进行预制再安装。
2、卫生器具安装通用要求。
1)卫生器具的安装应采用预埋螺栓或膨胀螺栓安装固定。
2)卫生器具的支、托架必须防腐良好,安装平整、牢固,与器具接触紧密、平稳。
三、洁具安装1、洗脸盆安装(1)洗脸盆支架安装:应按照排水管口中心在墙面上画出竖线,由地面向上量出规定的高度,画出水平线,根据盆宽在水平线上画出支架位置的十字线。
一、交底项目卫生器具安装与维修二、交底内容1. 安全帽与个人防护- 所有进入施工现场的人员必须佩戴合格的安全帽。
- 高空作业人员必须佩戴安全带,并确保高挂低用,安全带系扣牢固。
- 根据作业环境,必要时佩戴防尘口罩、防毒面具等防护用品。
2. 现场安全检查- 作业前必须对作业现场进行全面的安全检查,包括:- 作业区域是否有障碍物。
- 施工电梯、吊车等设备是否处于正常工作状态。
- 临时用电线路是否安全可靠。
- 施工通道是否畅通。
- 通风、照明是否满足要求。
3. 工具与设备操作- 作业人员必须熟悉并严格按照操作规程使用各类工具和设备。
- 使用电动工具时,必须确保电源线完好,并接地保护。
- 操作切割、焊接等设备时,必须佩戴防护眼镜和耳塞。
4. 材料堆放与运输- 材料堆放应整齐有序,不得超高堆放,堆放高度一般不超过1.5米。
- 运输材料时,必须使用专门的运输工具,并确保材料固定牢固,防止滑落。
- 车辆进入施工现场时,必须遵守交通规则,减速慢行。
5. 卫生器具安装与维修- 安装与维修前,必须仔细阅读产品说明书,了解其结构、性能和使用方法。
- 安装过程中,应确保卫生器具与管道连接牢固,防止漏水。
- 维修过程中,应使用合适的工具,避免损坏卫生器具。
- 清洁卫生器具时,应使用专用清洁剂,并注意个人防护。
6. 应急处理- 发生意外事故时,应立即停止作业,并组织人员进行救援。
- 事故发生后,应立即上报相关部门,并做好事故调查和处理工作。
三、检查执行情况1. 作业人员是否正确佩戴安全帽、安全带等个人防护用品。
2. 施工现场的安全检查是否到位,是否存在安全隐患。
3. 作业人员是否熟悉并严格按照操作规程使用工具和设备。
4. 材料堆放与运输是否符合要求。
5. 卫生器具安装与维修是否符合规范。
四、接受人1. 项目部管理人员2. 施工班组负责人3. 作业人员五、交底人(签名)六、交底日期年月日七、备注1. 本交底内容为卫生器具安装与维修的安全技术要求,具体操作应结合实际情况进行调整。

卫生器具安装技术交底技术(安全)交底记录鲁SN—004□□□工程名称:未说明分项工程名称:未说明交底内容:一、技术准备1、熟悉本专业及其他相关专业图纸,做好技术、环境、安全交底。
2、所选卫生器具样品已经有关方面认可并封样保存,报验合格。
改写:在进行卫生器具安装前,施工人员需要熟悉相关图纸并进行技术、环境、安全交底。
所选卫生器具样品已经获得认可并通过了报验。
二、材料要求1、卫生器具的型号、规格必须符合设计要求,并有产品质量合格证和说明书。
卫生器具外观应美观,表面光滑、色调一致,无划痕、损伤。
2、卫生器具的水箱应采用节能环保型。
3、镀锌管、镀锌燕尾螺栓、螺母、橡胶板、密封胶、油漆、型钢、白水泥和白石膏等均应符合规定要求。
改写:卫生器具的型号、规格必须符合设计要求,并且需要有产品质量合格证和说明书。
卫生器具的外观应该美观,表面光滑,色调一致,没有划痕和损伤。
卫生器具的水箱应该采用节能环保型。
所有材料,包括镀锌管、镀锌燕尾螺栓、螺母、橡胶板、密封胶、油漆、型钢、白水泥和白石膏等都需要符合规定要求。
三、主要机具1、机具:冲击钻、手电钻、套丝机、磨光机、砂轮锯、电气焊等。
2、工具:管钳、手锯、螺丝刀、扳手、手锤、水平尺、钢卷尺、线坠等。
改写:在进行卫生器具安装时,需要使用冲击钻、手电钻、套丝机、磨光机、砂轮锯、电气焊等机具。
此外,还需要使用管钳、手锯、螺丝刀、扳手、手锤、水平尺、钢卷尺、线坠等工具。
四、作业条件1、所有与卫生器具连接的管道水压、灌水试验已完毕,并已办理隐检、预检手续。
2、室内抹灰已施工完,水准线已引进房间,地面相对标高线已弹出。
3、高层建筑中标准层样板间已施工完毕,并经有关人员检查、认可和签字。
4、浴盆的稳装应待土建做完防水层及保护层后配合土建施工进行。
5、其他卫生器具应在室内装修基本完成后再进行稳装。
改写:在进行卫生器具安装前,必须完成所有与卫生器具连接的管道水压、灌水试验,并办理隐检、预检手续。
卫生洁具安装工程技术交底记录日期:XXXX年XX月XX日地点:XXX工地参与人员:1.安装工A2.安装工B3.监理工程师技术交底内容:1.安装位置确定:a.安装工程师根据施工图纸和设计要求,确定了洁具的安装位置。
所有洁具应保证与墙面、地面平整并且垂直;与公共区域的间距应保证合适。
b.所有洁具的安装高度应符合人体工程学原理,便于使用者操作。
2.洁具安装顺序:a.先安装坐便器:坐便器应根据排污管位置确定安装位置,同时保证与排污口密封连接;安装完成后应进行试水检查,确认是否有漏水现象。
b.安装浴缸或淋浴器:根据浴室设计要求进行位置确定和固定,同时应确保排水口与下水管道连接紧密,安装完成后可进行试水检验。
3.洁具连接:a.所有洁具的连接部分需要使用密封胶进行固定,确保连接处无漏水。
b.排水口需要使用盖板或臭氧机加装加强密封,以防止异味的漏出。
4.电器安装:a.如有需要,安装工程师应根据设计要求安装洗手盆下方的热水器或暖风设备。
b.安装前应确保电源和水源接口的正常,并确保所有电工设备符合安全使用标准。
5.安全防护:a.在进行洁具安装工程时必须佩戴安全帽和工作手套,以防止意外伤害。
b.在施工现场应设置警示标志,提醒他人注意。
6.质量检查:a.安装完成后,监理工程师会对洁具工程进行质量检验,确保洁具的安装质量符合要求。
b.如有问题或不合格情况,需要及时调整和处理,直至符合要求。
以上为本次卫生洁具安装工程技术交底的内容,安装工程师和监理工程师应在施工过程中严格按照交底要求进行操作,并密切配合,确保工程质量。

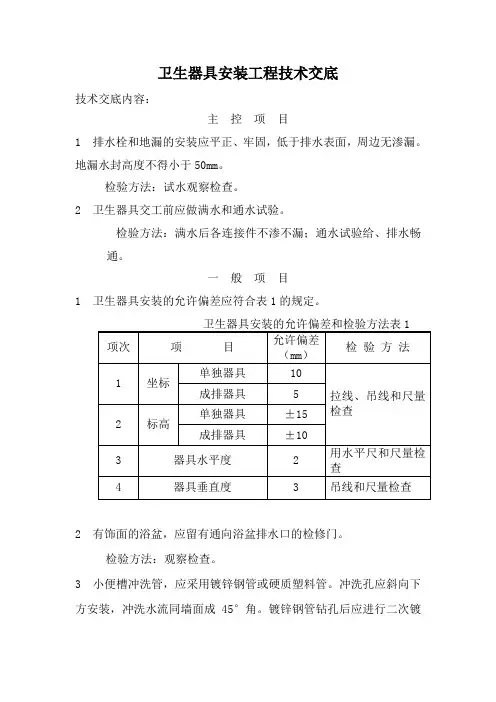

卫生器具安装工程技术交底
技术交底内容:
主控项目
1 排水栓和地漏的安装应平正、牢固,低于排水表面,周边无渗漏。
地漏水封高度不得小于50mm。
检验方法:试水观察检查。
2 卫生器具交工前应做满水和通水试验。
检验方法:满水后各连接件不渗不漏;通水试验给、排水畅
通。
一般项目
1 卫生器具安装的允许偏差应符合表1的规定。
2 有饰面的浴盆,应留有通向浴盆排水口的检修门。
检验方法:观察检查。
3 小便槽冲洗管,应采用镀锌钢管或硬质塑料管。
冲洗孔应斜向下方安装,冲洗水流同墙面成45°角。
镀锌钢管钻孔后应进行二次镀
锌。
检验方法:观察检查。
4 卫生器具的支、托架必须防腐良好,安装平整、牢固,与器具接触紧密、平稳。
检验方法:观察和手扳检查。
工程名称交底部位工程编号日期交底内容:卫生洁具安装本章适用于一般民用和公共建筑卫生洁具安装工程。
1.材料要求1.1 卫生洁具的规格、型号必须符合设计要求;并有出厂产品合格证。
卫生洁具外观应规矩、造型周正,表面光滑、美观、无裂纹,边缘平滑,色调一致。
1.2 卫生洁具零件规格应标准,质量应可靠,外表光滑,电镀均匀,螺纹清晰,锁母松紧适度,无砂眼、裂纹等缺陷。
1.3 卫生洁具的水箱应采用节水型。
1.4 其它材料:镀锌管件、皮钱截止阀、八字阀门、水嘴、丝扣返水弯、排水口、镀锌燕尾螺栓、螺母、胶皮板、铜丝、油灰、铅皮、螺丝、焊锡、熟盐酸、铅油、麻丝、石棉绳、白水泥、白灰膏等均应符合材料标准要求。
2.主要机具2.1 机具:套丝机、砂轮机、砂轮锯、手电钻、冲击钻。
2.2 工具:管钳、手锯、铁、布剪子、活板手、自制死扳手、叉扳手、手锤、手铲、錾子、克丝钳、方锉、圆锉、螺丝刀、烙铁等。
2.3 其它:水平尺、划规、线坠、小线、盒尺等。
3.作业条件3.1 所有与卫生洁具连接的管道压力、闭水试验已完毕,并已办好隐预检手续。
3.2 浴盆的稳装应待土建做完防水层及保护层后配合土建施工进行。
3.3 其它卫生洁具应在室内装修基本完成后再进行稳装。

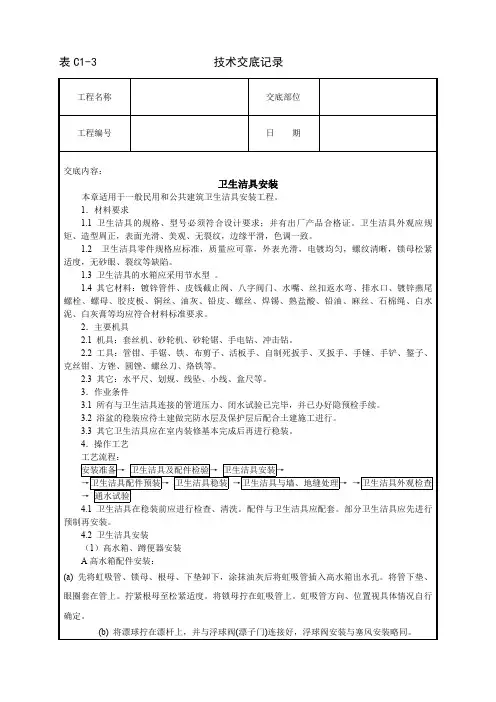

4.操作工艺工艺流程:安装准备→卫生洁具及配件检验→卫生洁具安装→→卫生洁具配件预装→卫生洁具稳装→卫生洁具与墙、地缝处理→→卫生洁具外观检查→通水试验4.1 卫生洁具在稳装前应进行检查、清洗。
配件与卫生洁具应配套。
部分卫生洁具应先进行预制再安装。
4.2 卫生洁具安装(1)高水箱、蹲便器安装A高水箱配件安装:(a) 先将虹吸管、锁母、根母、下垫卸下,涂抹油灰后将虹吸管插入高水箱出水孔。
将管下垫、眼圈套在管上。
拧紧根母至松紧适度。
将锁母拧在虹吸管上。
虹吸管方向、位置视具体情况自行确定。
(b) 将漂球拧在漂杆上,并与浮球阀(漂子门)连接好,浮球阀安装与塞风安装略同。
工程名称交底部位工程编号日期(c) 拉把支架安装:将拉把上螺母眼圈卸下,再将拉把上螺栓插入水箱一侧的上沿(侧位方向视给水预留口情况而定)加垫圈紧固。
卫生器具安装工程技术交底一、引言在卫生设施安装和改建工程中,卫生器具的安装是必不可少的部分。
为确保卫生器具的安装质量和效果,提高卫生设施水平,减少设施故障和事故的发生,进行合理的技术交底是非常重要的。
本文就卫生器具安装工程技术交底进行详细讲解,从交底内容、要点、注意事项等方面逐一介绍,以期提高卫生设施安装工程的质量和效益。
二、交底内容1. 安装要求在进行卫生器具安装前,需要了解安装要求。
对于不同种类、不同材质、不同规格的卫生器具,其安装要求存在差异。
需要按照技术标准和规范进行操作,并严格按照图纸或施工方案进行施工。
2. 工具材料在进行卫生器具安装操作时,需要使用相关工具材料。
根据不同的器具种类进行选择,包括:电动螺丝刀,尺子,扳手,锤子,手电筒、切割机等。
3. 安全注意事项卫生器具安装涉及到电气、水管等多种因素,必须充分考虑各种安全问题。
施工人员应该加强安全知识和技能培训,了解卫生器具操作中可能产生的意外和风险,并严格按照操作规程进行操作。
4. 故障排除在卫生器具安装过程中,如果出现故障,需要进行及时排除。
施工人员需要掌握相关的排除方法和技巧,以便及时解决故障引起的设施故障和事故。
三、交底要点1. 清晰明确卫生器具安装工程技术交底应该清晰、明确,以确保各方面的理解一致。
交底内容应该精简、明了,避免使用生僻词汇和专业术语,以便所有涉及人员理解。
2. 具体全面交底要点应该具体全面,包括安装规范、操作方法、注意事项、故障排除等内容,以保证施工质量。
特别是在操作方法方面,要具体详尽,避免含糊不清,确保操作规程一致。
3. 实用易懂卫生器具安装工程技术交底应该实用易懂,以便施工人员操作。
应尽量避免使用晦涩的专业术语,而应该使用通俗易懂的方式进行交底,以便施工人员快速掌握相关技能。
4. 持续完善随着卫生设施安装及改建工程的发展和完善,技术标准和规范也会不断更新,因此卫生器具安装工程技术交底也应该随之更新。
需要时刻关注相关标准和规范,并及时对交底内容进行调整和更新。
(1)根据深化设计图结合精装单位排砖图对卫生间内的洁具进行放线、定位以及前期的管道预留预埋进行复核;(2)洁具安装、固定;(3)角阀、软管等配件安装;(4)洁具精调及打胶;(5)洁具试验及调试。
劳动力组织与职贲分工,技术管理人员X人,水工X人,普工X人。
)四、施工工艺1、工艺流程安装准备f卫生洁具及配件检验一放线、定位一卫生洁具安装一卫生洁具配件预装f卫生洁具稳装f卫生洁具与墙、地缝隙处理一卫生洁具外观检查f通水试验2、安装准备(1)洁具安装前结合土建精装进行卫生间洁具与贴砖排布,保证洁具与卫生间崎砖、地砖对缝或者对中,地漏、清扫口必须位于地砖正中间。
(2)根据施工图纸和实际测量统计出各种卫生洁具所需要加工的支托架数量,根据卫生洁具实样和标准图集画出各种支架的详细草图,然后根据草图放样制作支架,加工好的支架样品应进行卫生洁具的试装,没问题后在钢板上用样品支架制作模具成批进行加工。
3、洁具安装3.1,蹲便器安装(1)检查排水管下水口,周围清理干净,取下临时堵头,检查管内有无杂物;(2)墙面与排水甩口画垂直中心线;(3)安装时,首先用砖及水泥将蹲便器架稳,排污孔与排污管对齐,接触处采用密合装置,然后将连接套插入蹲便器进水孔;(4)用碎砖、石灰泥等混合物填满蹲便器上表面以下的空隙。
蹲便器四周要留有3mm以上的间隙,以便用沥青等具有弹性并防水的物质将其填满,为便于卫生间地面排水,用混合物填满修平时,稍微向内侧倾斜一点,使靠近蹲便器的地势最低;(5)蹲便器与混合物接触部分,填满3mm以上的沥青等具有弹性并防水的物质;(6)最后铺上地砖用以装饰,蹲便器的进水口距离崎面一般预留在20Omm左右。
3.2、挂式小便器安装(1)先划出小便器给水冲洗阀的中心线,然后将小便器放在墙面上,小便器下边缘距地面60Omnb再划出小便器的墙面固定孔线;(2)用电钻将墙面的眼打好,紧固膨胀螺栓,安装小便器专用挂件,再将小便器安到挂件上;(3)将排水存水弯及连接管安装好,再安装冲洗阀及连接管,用硅胶将小便器与墙面接触的一周密封好。
卫生洁具安装技术交底一、准备卫生洁具是我们日常生活中需要长期使用的物品,在安装之前一定要做好充分的准备工作,以保证安装质量。
具体的准备工作如下:1.确认安装位置:在安装前,需要确认洁具的安装位置是否合适、是否符合卫生要求。
洁具要安装在相对开阔的地方,并且保证顺畅排水,避免卫生死角。
2.检查安装材料:在进行卫生洁具的安装前,需要仔细检查所需安装材料是否齐全,如螺丝、垫圈、水管等。
3.安装工具准备:卫生洁具的安装需要使用到一些特定的工具,如扳手、螺丝刀、扎针等,要做好准备。
二、安装步骤以下是卫生洁具的安装步骤:1.安装马桶:首先按照厂家提供的图纸或者安装说明确定马桶的安装位置,并将马桶的安装孔与排水管相对垂直放置。
然后,将马桶与排水管固定,并用扭力扳手逐一拧紧螺母。
2.安装浴室柜:在安装浴室柜时,需要先将柜子放在指定位置,确保平稳。
然后,按照柜子里面的样子进行组装,最后再将柜子固定在墙上。
3.安装花洒:首先安装花洒支架,然后将花洒安装在支架上,并连接好冷热水管和喷水管,最后调整好花洒的方向和高度即可。
4.安装马桶盖:安装马桶盖是比较简单的,只需要将马桶盖放置到马桶上,然后固定即可。
三、注意事项在卫生洁具的安装过程中,还需要注意以下事项:1.安装要细心:安装卫生洁具时,一定要仔细、细致,特别是在紧固螺丝时,要一定程度上使用力,但别太用力,以免损坏坑位。
2.检查排水:安装完毕后,必须观察更换后的卫生洁具是否有漏水现象,是否有异味,特别是坑位和卫生间、厨房的相对位置,看能否正常连接排水,如发现问题,应立即处理。
3.防止损坏地面:在移动和调整卫生洁具的位置时,一定要用塑料垫块防止损坏地面。
4.定期检查:卫生洁具经过长时间的使用,可能会出现一些故障和损坏,需要定期进行检查和维护。
四、总结以上是卫生洁具的安装技术交底,只有在安装前做好充分的准备工作,按照正确的安装步骤进行操作,才能保证卫生洁具的质量和使用效果,避免出现不必要的问题,从而更好地保障我们的居住环境。
1,本表由施工单位填写,交底单位与接受交底单位各保存一份。
2,当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2,当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1,本表由施工单位填写,交底单位与接受交底单位各保存一份。
2,当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1,本表由施工单位填写,交底单位与接受交底单位各保存一份。
2,当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1,本表由施工单位填写,交底单位与接受交底单位各保存一份。
2,当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
一、交底目的为确保施工现场卫生器具安装、维修及拆除作业过程中的安全,降低事故发生率,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象所有参与卫生器具安装、维修及拆除作业的施工人员。
三、交底时间[填写具体时间]四、交底内容1. 作业人员安全要求- 作业人员必须持证上岗,了解并掌握本工种的操作规程和安全知识。
- 进入施工现场必须佩戴安全帽,高空作业人员必须佩戴安全带,并做到高挂低用。
- 作业前应进行身体状况检查,如有不适,不得上岗作业。
2. 施工环境安全要求- 施工现场应保持整洁,地面无积水、杂物,确保行走安全。
- 高处作业时,应设置安全防护设施,如防护栏、安全网等。
- 电气线路应规范布置,防止漏电事故发生。
3. 卫生器具安装、维修及拆除作业安全要求- 安装、维修及拆除卫生器具前,应详细阅读产品说明书,了解器具的结构和操作方法。
- 作业前应检查卫生器具及工具的完好性,确保无损坏。
- 安装、维修及拆除过程中,应遵循以下步骤:- 1)检查卫生器具的连接部位,确保连接牢固。
- 2)安装、维修或拆除过程中,注意观察周围环境,防止误伤他人。
- 3)拆卸卫生器具时,注意顺序,防止损坏。
- 4)更换零部件时,应选用合格产品,并确保安装到位。
- 5)拆除卫生器具时,应先切断水源、电源,防止意外事故发生。
- 作业完成后,应清理现场,确保无遗留物品。
4. 应急处理措施- 如遇意外事故,应立即停止作业,采取应急措施,并及时报告相关部门。
- 事故发生后,应积极配合调查,查明事故原因,防止类似事故再次发生。
五、注意事项1. 作业人员应严格遵守操作规程,不得违章作业。
2. 作业过程中,应保持警惕,注意安全。
3. 遇到问题时,应及时向负责人汇报,寻求解决方案。
六、接受交底[填写接受交底人员姓名及签名]七、交底人[填写交底人姓名及职位]八、备注本安全技术交底内容仅供参考,具体操作应根据实际情况进行调整。
施工过程中,如遇特殊情况,应立即停止作业,重新评估风险,确保安全。
工程名称乌鲁木齐轨道交通1号线工程机电交底日期2017.9.16 施工单位分项工程名称卫生间洁具安装交底提要卫生洁具安装技术交底交底内容:一、作业条件1、施工现场环境,装修单位已做完防水和保护层,与面砖施工协同进行。
2、卫生器具安装应按照《卫生设备安装》09S304图集执行,并有交底。
二、卫生器具安装流程安装准备→卫生洁具及配件检验→卫生洁具安装→卫生洁具配件预装→卫生洁具稳装→卫生洁具与墙、地缝处理→卫生洁具外观检查→通水试验三、操作工艺1、各个卫生器具给水管道安装标高:蹲便器460mm,立式小便器1170mm,坐便器150mm,残疾人洗面器450mm,洗脸盆450mm,电热水器1800mm,淋浴器1100mm,拖布池900mm,电开水器1000mm。
2、蹲便器安装(1)参照图集09S304-90页安装图。
给水管DN25。
(2)安装先将胶皮碗大头一端翻卷套在冲洗管口端,再将胶皮碗翻回套在大便器冲水口上,应套正、套实,用14号铜丝正、反方向绑扎两道,使用喉箍紧轧,冲洗弯管和胶皮碗四周填以干砂。
将预留排水管口周围清扫干净,将临时管堵取下,清扫管内杂物。
以排水管口为基准,在安装后墙面上吊线坠弹画出大便器与冲洗管的垂直中心线。
将调制好的油泥围绕在管承口内,将大便器排出口插入承口内放稳,用水平尺放在蹲便器上沿,纵横双向找平、找正,使蹲便器进水口对准墙上中心线。
将蹲便器排水口与排水管承口接口处的油腻压实、抹光,接口下沿套止水翼环,预留孔洞内用C20细石混凝土密实。
蹲便用砖临时固定,四周填干砂压实。
配合土建完成台阶砌筑,面砖与蹲便贴合处用硅胶密封,标高采用卫生间标高,保证蹲便上沿低于台阶面砖2mm。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
工程名称乌鲁木齐轨道交通1号线工程机电交底日期2017.9.16 施工单位分项工程名称卫生间洁具安装交底提要卫生洁具安装技术交底交底内容:3、立式小便器(1)参照图集09S304-107页安装图。
编号002交底内容:将坐便器上的十字线与地面排污口的十字线应对准吻合,慢慢摆回原位,并用力慢慢压下,至底部硅胶溢出。
把座便器底部压出的硅胶清理干净,并修整光滑顺直。
(5)配件安装及通水试验配件安装:将座便器与供水管道上预安装的角阀连通(注意:胶垫的安装,防止接头处漏水)。
通水试验:座便器安装完毕。
将供水角阀打开,待水箱内注满水;按下冲水开关进行冲水试验(注意调节水位)。
(6)其他注意事项:座便器安装后在交付前禁止使用,用原包装盒罩住。
安装完成后,应保持卫生间地面24小时干燥。
四、成品保护1.洁具在搬运和安装时要防止磕碰。
稳装后洁具排水口应用防护用品堵好,镀格零件用纸包好,以免堵塞或损坏。
2.洁具稳装后,为防止配件丢失或损坏,如拉链、堵链等材料、配件应在竣工前统一安装。
3.安装完的洁具应加以保护,防止洁具瓷面受损和整个洁具损坏。
4.通水试验前应检查地漏是否畅通,分户阀门是否关好,然后按层段分房间逐一进行通水试验,以免漏水使装修工程受损。
5.在冬季室内不通暖时,各种洁具必须将水放净。
存水弯应无积水,以免将洁具和存水弯冻裂。
五、应注意的质量问题1.零件镀铝表面被破坏。
原因:安装时使用管钳。
应采用平面扳手或自制扳手。
2.坐便器与背水箱中心没对正,弯管歪扭。
原因:划线不对中,便器稳装不正或先稳背箱,后稳便器。
3.坐便器周围离开地面。
原因:下水管口预留过高,稳装前没修理。
4.洁具溢水失灵。
原因:下水口无溢水眼。
5.通水之前,将器具内污物清理干净,不得借通水之便将污物冲入下水管内,以免管道堵塞。
6.严禁使用未等过滤的白灰粉代号白灰育安装孑生设备,避?造成卫生设勺胀裂。
审核人交底人接受交底人。
