砖胎膜
- 格式:docx
- 大小:28.50 KB
- 文档页数:6
砖胎膜方案
砖胎膜方案是一种用于建筑物的防水层的方案,通过在砖墙外部涂刷一层膜来防止水的渗透。
这种方案常用于适用于砖墙表面的小型建筑物,如砖砌房屋、仓库和办公楼等。
首先,选择适合的砖胎膜材料非常重要。
一般来说,砖胎膜材料应具有一定的弹性和耐久性,能够抵抗外部环境的侵蚀和变化。
常用的砖胎膜材料有聚合物改性沥青膜、高分子聚合物膜和聚氨酯膜等。
其次,在施工前,需要对砖墙表面进行清洁和修补。
清洁可以使用清水和洗涤剂,以去除尘埃和杂质。
修补是为了处理墙体上的裂缝和破损,以保证防水效果。
常用的修补材料有水泥砂浆和填缝剂等。
然后,涂刷砖胎膜是关键步骤之一。
在涂刷前,需要将材料进行搅拌和稀释,以确保膜液的均匀性和流动性。
涂刷时,要保持一定的速度和力度,以获得均匀的膜层厚度。
涂刷完成后,要保持一段时间的干燥时间,以便膜层完全固化。
最后,要进行膜层的检查和维护。
检查是为了确定膜层的质量和防水性能。
维护包括定期清洁和维修,以延长砖胎膜的使用寿命。
总之,砖胎膜方案是一种简单有效的建筑防水方案,适用于小型建筑物的防水需求。
正确选择材料、清洁修补、涂刷和维护,是确保砖胎膜方案有效性的关键。
砖胎膜施工工艺
砖胎膜施工工艺是指在砖胎上施加一层薄膜,以增加砖胎的防水性和耐久性。
下面是常见的砖胎膜施工工艺步骤:
1. 清洁砖胎表面:使用清洁剂清洗砖胎表面,去除污垢和灰尘,保证表面干净。
2. 修补砖胎:检查砖胎表面是否有损坏或凹陷,如有需要修补,使表面平整。
3. 喷涂底漆:使用刷子或喷涂器喷涂一层底漆在砖胎表面,使其更容易与膜层粘合,并提高防水效果。
4. 刷涂膜层:选择适合的膜材料,如丙烯酸膜、乳液膜等,使用刷子或辊涂工具均匀刷涂膜层在砖胎表面上。
5. 二次刷涂:待第一层膜层干燥后,进行二次刷涂,以增加膜层的厚度和均匀性。
6. 防水卷材:在膜层还未干燥之前,可以铺设防水卷材在各个连接部位和角落处,增加防水效果。
7. 检查和修复:待膜层干燥后,检查表面是否有裂缝或缺陷,如有需要及时修复。
8. 检查完工:检查施工质量,确认防水效果和外观质量是否符合要求。
以上是砖胎膜施工工艺的一般步骤,具体的工艺和材料选择还需根据具体项目和要求来确定。
一、什么是砖胎膜所谓的砖胎膜即是指将砖制作成模板。
二、有什么作用砖胎膜主要是起胎的作用,主要是将砼与土体隔离开来。
三、如何计算工程量按照模板报。

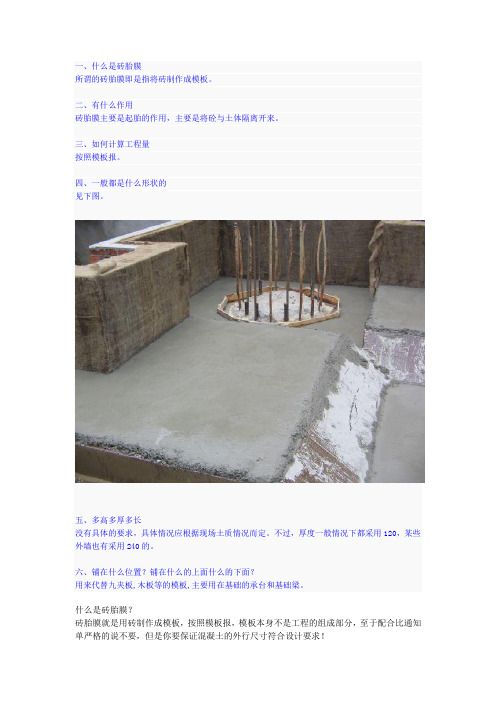

四、一般都是什么形状的见下图。
五、多高多厚多长没有具体的要求,具体情况应根据现场土质情况而定。
不过,厚度一般情况下都采用120,某些外墙也有采用240的。
六、铺在什么位置?铺在什么的上面什么的下面?用来代替九夹板,木板等的模板,主要用在基础的承台和基础梁。
什么是砖胎膜?砖胎膜就是用砖制作成模板,按照模板报,模板本身不是工程的组成部分,至于配合比通知单严格的说不要,但是你要保证混凝土的外行尺寸符合设计要求!按我的想法来说就是:用砖块来代替九夹板,木板等的模板,主要用在基础的承台和基础梁!我这里有一份施组,关于模板是这么说的:承台及基础梁的模板采用M5水泥砂浆砌砖胎模,梁底浇筑100厚混凝土垫层,侧面每边砌120砖作为侧模板,承台每侧面每边砌240砖作为侧模板砖胎膜就是用砖制作成模板,按照模板报,模板本身不是工程的组成部分,至于配合比通知单严格的说不要,但是你要保证混凝土的外行尺寸符合设计要求!1、最近我们一次浇混凝土室内地坪,找平压光还没结束就发现好多地方起鼓了。
这是什么原因。
(混凝土浇好后用干硬性水泥找的平)。
地坪浇好后用磨光机在上面磨,难道就是为了磨光吗?室内地坪是否空鼓,决定因素不是是否磨光。
而是将结构楼板上的浮浆和落地灰清除,最好是用打毛机将地面打毛,这样就不容易空鼓,同时要注意浇筑地坪的厚度,太薄了也容易空。
2、刮糙与抹灰区别在哪。
(我看到刮糙的没抹灰的表面光滑。
)抹灰工程分两个部分,首先将墙面浇水预湿后粉刷第一遍,这一便表面是很毛糙的,是保证第二遍与第一遍的黏结力。
所以第一遍是刮糙第二遍是罩面。
3、什么是独立柱基?什么是独立基础?一般来说框架结构的上部柱传到基础,这就是柱基础。
通常来说一个柱一个基础就是独立基础。
所以独立柱基和独立基础是基本上一样的。
基础砖胎膜的作用
基础砖胎膜是一种用于建筑基础的材料,其作用主要有以下几个方面:
1. 防水:基础砖胎膜具有较好的防水性能,可避免地下水或雨水渗入地基,防止地下室或地下室内部的物品及结构受到水分侵害。
2. 防潮:基础砖胎膜可以防止地下湿气从地基渗透到建筑物内部,避免日常活动空间受到潮湿环境的影响,保持室内干燥。
3. 隔离:基础砖胎膜可以隔离地基与上部结构,防止土壤的气体、微生物和化学物质对建筑物产生不利影响,同时还可提高建筑物的抗震和抗风能力。
4. 保温:基础砖胎膜具有一定的保温效果,能够减少地基的能量损失,提高建筑物的能源利用效率,节省供暖和冷却的能源消耗。
5. 增强:基础砖胎膜具有一定的强度和稳定性,能够增强地基的承载能力,确保建筑物的结构稳定和安全。
综上所述,基础砖胎膜在建筑基础工程中起到了防水、防潮、隔离、保温和增强等多种作用,对建筑的性能和寿命具有重要影响。
地基承台砖胎膜地基承台砖胎膜是在建筑工程中常见的一种防水材料。
它被广泛应用于房屋的地基承台部分,起到了防水、防潮、保护地基的作用。
地基承台是指建筑物的主体结构与地基之间的连接部分,它负责将建筑物的重量传递到地基上。
地基承台的质量直接影响着建筑物的安全和稳定性。
然而,由于地基承台处于地下,容易受到地下水的侵袭,导致地基承台的破坏和损坏。
因此,为了保护地基承台,防水材料是必不可少的。
砖胎膜是一种特殊的防水材料,它由胶泥和细砂等原材料经过一系列的加工制作而成。
砖胎膜具有较好的柔韧性和耐久性,可以有效地防止地下水的渗透。
同时,它还具有良好的抗冻性和耐候性,适应各种复杂的气候条件。
在施工过程中,砖胎膜可以灵活地铺设在地基承台的表面,覆盖住地基结构,形成一个连续的防水层,确保地基承台的安全和稳定。
砖胎膜的安装和施工相对简单,只需要将砖胎膜按照一定的规格和要求铺设在地基承台的表面即可。
在铺设过程中,要注意砖胎膜的平整和紧密度,确保其与地基承台之间没有空隙和裂缝。
同时,要注意砖胎膜的接缝处理,采用专用的胶水或胶带进行粘贴,保证接缝处的密封性。
此外,还要注意保护砖胎膜,避免其在施工过程中被机械设备或其他物体损坏。
砖胎膜的使用可以有效地提高地基承台的防水性能,避免地下水的渗透和侵蚀。
它可以保护地基承台的混凝土结构不受水分侵蚀和腐蚀,延长地基承台的使用寿命。
同时,砖胎膜还可以防止地基承台下的土壤松动和沉降,保持地基的稳定性。
这对于建筑物的安全和稳定非常重要。
地基承台砖胎膜是一种重要的防水材料,它在建筑工程中起到了保护地基承台的作用。
通过正确的安装和施工,可以有效地防止地下水的渗透和侵蚀,延长地基承台的使用寿命。
因此,在进行地基承台施工时,我们应该重视砖胎膜的选择和使用,确保建筑物的安全和稳定。
砖胎膜计算规则砖胎膜是建筑工程中常用的一种材料,用于保护建筑结构和增强其承载能力。
在施工过程中,需要对砖胎膜进行计算,以确保其质量和稳定性。
本文将介绍砖胎膜的计算规则,包括其材料特性、计算方法和注意事项。
一、砖胎膜的材料特性砖胎膜通常由水泥、砂子和纤维材料混合而成,具有较高的强度和耐久性。
其主要特性包括抗拉强度、抗压强度、弹性模量和断裂伸长率等。
在进行计算时,需要充分了解砖胎膜的材料特性,以便选择合适的计算方法和参数。
二、砖胎膜的计算方法1. 抗拉强度计算砖胎膜在承受外部荷载时会受到拉力的作用,因此需要计算其抗拉强度。
一般采用拉伸试验或计算公式来确定砖胎膜的抗拉强度,以保证其在使用过程中不会出现断裂或开裂的情况。
2. 抗压强度计算砖胎膜还需要承受来自上方结构的压力,因此需要进行抗压强度的计算。
根据砖胎膜的材料特性和结构设计要求,可以采用压缩试验或理论计算的方法来确定其抗压强度,以确保其在承受压力时不会发生变形或破裂。
3. 弹性模量计算弹性模量是衡量砖胎膜材料刚度和变形能力的重要参数,需要根据砖胎膜的材料组成和结构设计要求进行计算。
一般采用弹性模量试验或理论计算的方法来确定砖胎膜的弹性模量,以保证其在承受外部荷载时不会发生过大的变形。
4. 断裂伸长率计算砖胎膜在受到拉力作用时会发生一定程度的变形,需要进行断裂伸长率的计算以评估其抗拉性能。
可以通过拉伸试验或计算公式来确定砖胎膜的断裂伸长率,以确保其在使用过程中能够承受一定的拉力而不会发生断裂。
三、砖胎膜计算的注意事项1. 考虑实际工程条件在进行砖胎膜的计算时,需要充分考虑实际工程条件,包括外部荷载、环境温度和湿度等因素,以确保计算结果符合实际使用要求。
2. 选择合适的计算方法针对不同的砖胎膜结构和设计要求,需要选择合适的计算方法和参数,以确保计算结果准确可靠。
3. 严格控制施工质量在砖胎膜的施工过程中,需要严格控制材料配比、施工工艺和质量检验,以确保砖胎膜的质量和稳定性。
地下室砖胎膜施工方案1. 背景地下室砖胎膜施工是地下室建筑中常用的一种施工工艺,其作用是防止地下水渗入地下室,保证地下室的防水性能。
本文档将详细介绍地下室砖胎膜施工方案,包括施工材料、施工步骤和注意事项等内容。
2. 施工材料•砖胎膜:常用的砖胎膜材料有聚乙烯膜和PVC膜,其厚度一般为0.2mm至0.5mm。
选择合适的砖胎膜材料要考虑其耐化学药品和渗透性的性能。
•基层处理材料:包括基层砖墙面的清理、修补和加固等工序所需的材料,如水泥、石膏等。
•粘结剂:用于砖胎膜与基层墙面的粘结,常用的粘结剂有环氧树脂胶和水泥砂浆等。
•铺底材料:包括用于砖胎膜铺设前的填充、平整工作所需的材料,如碎石、砂浆等。
3. 施工步骤步骤1:基层处理1.清理基层墙面:清除墙面上的油污、尘土和杂物等,确保墙面干净。
2.修补和加固基层墙面:对墙面上的裂缝、空鼓部分进行修补,加固墙体结构。
步骤2:铺底材料1.清理基层墙面:确保墙面干净,铺底材料前去除墙面上的杂物。
2.铺设碎石:将碎石均匀地铺设在基层墙面上,厚度约为5cm。
3.压实碎石:用振动器或人工压实碎石,确保其紧密结实。
4.铺设砂浆:将砂浆均匀地铺设在碎石上,厚度约为3cm。
步骤3:砖胎膜施工1.准备砖胎膜:将砖胎膜按照施工需求裁剪成合适的尺寸,注意保持膜材的完整性。
2.粘结剂涂抹:用刷子或滚筒将粘结剂均匀地涂抹在基层墙面上,厚度约为1mm。
3.铺贴砖胎膜:将砖胎膜平整地铺贴在涂抹了粘结剂的基层墙面上,确保膜材牢固。
4.边缘处理:将砖胎膜边缘留出适当的余量,与墙体连接处进行密封处理,确保完全密封。
5.修整膜材:去除多余的砖胎膜材料,并进行修整,确保施工表面整齐平坦。
步骤4:施工验收完成施工后,进行必要的验收工作,包括检查砖胎膜的粘结牢固性、边缘封口的完整性以及施工表面的平整度等。
4. 注意事项1.施工质量和效果受到基层处理的影响,确保基层墙面清洁、牢固和平整是关键。
2.在施工前,必须对选用的砖胎膜材料进行适当的试验和检测,保证其质量合格。
砖胎膜厚度规范
砖胎膜是指在砖制品的表面形成的一层薄膜状物质,它是由砖
坯经过高温烧制时所产生的。
砖胎膜具有一定的硬度和韧性,能
够增强砖制品的强度和耐久性。
一般来说,砖胎膜的厚度与其所
处位置、砖坯的高低压等因素有关。
因此,对于砖制品的制造,
要有一定的规范来保证砖胎膜的厚度符合要求。
首先,对于烧结砖制品而言,砖胎膜主要是在砖制品的表面形
成的。
在生产过程中,要控制好砖印和气孔的形成,以保证砖胎
膜的良好形成。
此外,在烘干和烧结过程中要控制砖体的收缩率,以避免砖胎膜出现龟裂、开裂等缺陷。
其次,对于挤压砖制品而言,砖胎膜主要是在砖制品的四周形
成的。
在生产过程中,要控制好挤出模头的开合速度和压制力度,以保证砖胎膜的厚度和均匀性。
值得注意的是,不同类型的砖制品对砖胎膜的要求也有所不同。
例如,在道路砖制品中,砖胎膜的厚度要足够坚硬,以承受车辆
和行人的重压;而在花岗岩砖制品中,砖胎膜的厚度要相对较薄,以充分展现其纹理和颜色。
总之,砖胎膜的厚度规范既是为了保证砖制品的外观质量,也
是为了保证其强度和耐久性。
因此,对于砖制品的制造,要有一
套完整的规范和标准,以确保产品的一致性和质量稳定性。
同时,生产厂家要严格按照规范要求进行生产,定期检测砖制品的砖胎
膜厚度,并保障产品的质量符合国家标准和用户要求,确保用户
的使用安全和满意。
砖胎膜(概述、用途及使用方法、注意事项)
概述
砖胎膜就是用砖制作成模板,按照模板报,模板本身不是工程的组成部分,至于配合比通知单严格的说不要,但是你要保证混凝土的外行尺寸符合设计要求!
用途及使用方法
砖胎模一般用于地下室底板侧壁,由于是外防水,须在垫层上做防水,且防水要延伸到砖胎模上,以便以后浇注完混凝土后,防水能上翻到侧壁混凝土墙上,如果底板侧壁用模板的话,无法做防水,所以采用了用砖做模板的办法,另外在一些浇完混凝土后模板无法拆除或者拆除难度很大的地方也有采用砖来代替一般模板的办法。
一般施工现场使用砖胎模的目的主要是为了节约工程成本,因此这种方法大量使用在基础梁和基础部位的一些砼构件中,在将基础砼构件的底部垫层浇筑完毕并达到一定的强度后,便可以在砼基础梁两侧用不低于M5的水泥砂浆砌筑砖胎膜,根据现场实际情况可以将两侧的砖胎膜砌筑为1/4厚和1/2厚的砖墙来代替两侧的模板,待砖墙达到一定的强度后先将梁两侧的土方回填并夯实(回填时应避免损坏砖胎膜),然后将砖胎膜内的泥土和渣滓清理干净后浇筑砼。
其实砖胎膜就是砌筑不同厚度的砖墙体,所以砖胎膜应该根据使用的砂浆标号区分砖胎膜的厚度套用定额中相应的砖砌体的定额。
注意事项
一般基础梁的截面高度不是很高时,是完全可以使用砖胎膜的,但是如果基础梁及承台的高度较高,比如大于500以上时,我建议最好不要使用砖胎膜,因为基础梁及承台的高度较高时,胎膜砌筑完成后回填土的深度也较深,这样回填夯实时容易使砖胎膜损坏变形,再者浇筑砼时振捣时,由于砼向下的流动性和振动棒的振动力也容易使砖胎膜向外扩张变形损害,这样会加大砼的损耗量,同时也使砼构件看起来不规整。
因此,我建议基础梁和承台高度超过500以上时,最好使用木模板,不要使用砖胎膜,以免造成不必要的损失。
砖胎膜规范砖胎膜规范,是指砖胎膜在施工过程中所需遵守的指导原则和操作规范。
下面是一份砖胎膜规范的示例,总字数约为1000字。
一、砖胎膜的选择与验收1. 施工单位应根据工程要求的保温、防水、隔热等性能要求,选择质量优良、合格的砖胎膜。
2. 砖胎膜的基本要求:(1)厚度均匀,无破损、脱落等缺陷。
(2)表面光滑,无明显气泡、皱褶等影响美观及性能的缺陷。
(3)色泽一致,无明显的色差。
(4)无异味,环保无污染。
3. 施工前,应对砖胎膜进行验收,包括外观检查、性能检测等。
二、砖胎膜的施工准备工作1. 施工前,应对基层墙体进行清理,确保基层平整、干燥、无明显油污及脱层等现象。
2. 对墙体进行湿润处理,以提高砖胎膜与墙体间的粘结力。
3. 施工现场应做好防尘措施,保持环境整洁。
4. 准备好施工所需的工具、设备和材料,确保施工的连续性和高效性。
三、砖胎膜的施工方法及注意事项1. 砖胎膜施工前,应按设计要求进行预抹灰,以提高砖胎膜的平整度和粘结强度。
2. 砖胎膜的施工应均匀、连续地进行,避免出现断裂、粘接不牢等现象。
3. 在砖胎膜施工过程中,应注意保护施工现场的卫生环境,防止砂浆、水泥等污染砖胎膜。
4. 砖胎膜施工结束后,应及时检查施工质量,确保表面平整、无明显的气泡和皱褶等缺陷。
5. 完工后,应对施工现场进行清理,清除垃圾、杂物等。
四、砖胎膜的维护与保护1. 施工结束后,施工单位应对砖胎膜进行质量验收,确保符合设计要求。
2. 砖胎膜的保养期一般不少于7天,期间应避免外力碰撞和污染。
3. 在使用砖胎膜墙体时,应注意防止尖锐物体的撞击或划伤,以免影响砖胎膜的使用寿命和外观。
4. 定期对砖胎膜进行检查,及时发现问题并进行处理。
5. 遇到紧急情况或需要拆卸砖胎膜时,应谨慎操作,以免损坏砖胎膜。
砖胎膜规范是确保砖胎膜施工质量和使用性能的关键。
施工单位应严格按照规范要求进行施工,保证砖胎膜的质量和效果。
同时,用户在使用砖胎膜时,也应注意维护和保护,以延长砖胎膜的使用寿命。
专题研究——砖胎模
一、定义及用途
砖胎膜就是用标准砖制作成模板,待有一定强度后,进行混凝土的浇筑工作;模板本身不是工程实体组成部分,只能算是施工中的一项措施,费用算在措施费中。
砖胎模一般用于地下室底板侧壁,由于是外防水,须在垫层上做防水,且防水要延伸到砖胎膜上,以便以后浇注完混凝土后,防水能上翻到侧壁混凝土墙上,如果底板侧壁用模板浇完混凝土后模板无法拆除或者拆除难度很大的地方也有采用砖来代替一般模板的办法。
一般施工现场使用砖胎模的目的主要是为了节约工程成本,因此这种方法大量使用在基础梁和基础部位的一些砼构件中,在将基础砼构件的底部垫层浇筑完毕并达到一定的强度后,便可以在砼基础梁两侧用不低于M5的水泥砂浆砌筑砖胎膜,根据现场实际情况可以将两侧的砖胎膜砌筑为1/2厚和1砖厚的砖墙来代替两侧的模板,待砖墙达到一定的强度后先将梁两侧的土方回填并夯实(回填时应避免损坏砖胎膜),然后将砖胎膜内的泥土和渣滓清理干净后浇筑砼。
其实砖胎膜就是砌筑不同厚度的砖墙体,所以砖胎膜应该根据使用的砂浆标号区分砖胎膜的厚度套用定额中相应的砖基础的定额。
砖胎模其实现在也有很多工程在用,大多都是用在基础梁,当基础梁的侧模拆除不方便时用砖胎模,胎模内壁是要求粉刷的,所以不存在漏浆的问题。
二、施工准备
1、材料及主要机具:
(1)主要材料:砖、水泥、砂、中砂;
(2)主要机具:砂浆搅拌机、大铲、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、线绳、筛子、扫帚、八字靠尺板、钢筋卡子、托灰板、木抹子、铁抹子等。
2、准备工作:
(1)测量放线时必须考虑砖胎膜内侧抹灰厚度及卷材防水层厚度。
(2)施工前必须对工人进行技术交底。
(3)所用的材料必须符合规范要求;砂浆试块强度必须达到7.5Mpa。
(4)机具设备应到位,并能满足施工要求。
(5)冬季施工时应准备好防冻剂,对砂浆添加防冻剂。
三、操作工艺
1、施工工艺流程
测量放线→砌砖胎膜→回填灰土(夯填)→抹灰→基层处理→铺贴卷材防水层→竹夹板临时保护。
砌砖胎膜工艺流程:
立皮数杆→摆砖样→砌砖→复测水平标高、修砖缝、清理砖墙→清理落地灰→砖样内测水泥砂浆粉刷→清理落地灰→交付下道工序
2、施工方法及技术措施
(1)测量放线时,轴线、标高、砖胎膜内壁距离必须符合设计及规范要求,经专业监理工程验收合格后,方可进行下道工序施工。
(2)砖胎膜砌筑材料要求:
①、标准砖强度不得低于Mu7.5,且必须符合规范和产品标准规定。
②、水泥砂浆标号为M7.5。
(3)砌筑时必须采用“三、一”砌筑法(一铲灰、一块砖、一挤揉),240砖墙按一顺一丁或梅花砌法组砌,做到里外咬槎,上下层错缝,竖缝至少错开1/4砖长,底砖和顶砖的一层砖必须用丁砖摆砌,墙面的质量及外观按清水墙的要求砌筑。
(4)砖胎膜标高不一致或有局部加深部位,应从最低处往上砌筑,应经常拉线检查,以保证砌体通顺、平直,防止砌成“螺丝”墙。
(5)墙角应按直角要求砌筑,先砌的墙要把舌头灰刮尽,后砌的墙可采用缩口灰,掉入缝内的杂物随时清理。
(6)当砖胎膜外边距基坑坑壁距离1M范围内,均采用2:8灰土回填至砖胎膜顶面,同时应分层夯实,分层厚度宜为200—250mm,压实系数不得小于0.9。
(7)在夯填灰土的过程中均不得使砖胎膜出现裂缝下沉和变形现象。
(8)砖胎膜内侧和顶面必须采用1:2水泥砂浆抹灰,粉刷前应提前浇湿砖墙,
水泥砂浆表面应光滑,无砂眼、起砂、起泡等质量缺隙,所有阴阳角处抹半径为20mm的圆弧。
(9)在绑扎钢筋前,砖胎膜内侧防水卷材表面必须用竹夹板或胶合板覆盖保护,顶面用麻袋覆盖保护。
任何坚硬材料或工具不得碰撞或支承防水卷材表面。
四、工程质量保证措施
1、基本要求
(1)严格按照公司质量保证的要求开展工作,使质量工作贯穿于各个部门、各个环节、各道工序。
(2)抓好质量预控和质量意识教育。
组织施工人员学习施工规范、操作规程和质量检查标准,进行技术交底和质量通病防治教育,使施工人员了解工程概况,掌握工程要领及质量要求,做到人人心中有标准,个个心中求质量。
(3)严把质量关。
选用优质的设备,对工程中使用的各种设备把住采购和验收两个关。
(4)坚持三级检查验收制度,严把分项工程验收关。
在每个分项或工序施工过程中,认真执行操作班自检、施工员全面检、质量员核验检三道关。
(5)建立工程质量保证体系和质量管理责任制,做好各级质量交底。
2、施工保证措施
(1)组织技术交底,向班组进行技术操作和质量标准的交底工作;
(2)严格按设计图、施工方案和施工规范等组织指导施工;
(3)砖胎模砌筑前,复核结构截面尺寸、标高;
(4)砌筑砖胎模时,基坑周边必须做好防护,预防砖胎模垮塌;
(5)及时排清基坑积水,避免基坑长期浸泡。
若砖胎模有裂隙,应作必要的填补,必要时拆除重新砌筑。
3、质量保证体系
(1)质量保证体系:
实行全面、全员、全过程中的质量管理建立由班组、施工队、项目部组成的三级质量保证体系,定期召开质量分析会,对存在的问题全面分析,找出原因,制定对策,确保质量。
施工过程中严格遵守监理程序,服从监理工程师各项指令。
○1加强技术管理:认真贯彻各项目技术管理制度、开工前落实各项人员岗位责任制,做好技术交底,使每个施工人员做到对工程的总体要求明确,对本岗位职责、质量和技术要求有深刻了解。
○2实行项目技术负责人质量负责制,建立完善的质量管理和质量信息网络,项目技术负责领导下的质量管理小组,具有检查、监督、指导各班组、各工序的工作质量和工作成果的权利,并将检查结果上报项目经理部,做为考核班组和个人的依据并与经济收入挂钩。
○3对影响成果质量的关键工序明确责任人,前一道工序对下道工序负责,凡不符合质量标准的前道工序不纠正不得转入下道工序。
○4实行质检员跟班作业制度,严格掌握各工序的质量标准,防患于未然。
○5认真做好各种原始记录施工日记,做到准确、及时、齐全,整理汇总反馈信息,进一步指导施工。
(2)组织保证措施
○1项目经理为工程质量第一责任人,对质量安全负全责;
○2项目经理部的所有施工人员在项目经理的统一指挥下,分工协作负责督促检查各工种施工质量;
五、质量标准
1.砖和砂浆的强度等级必须符合设计要求;
2.砖砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3;
3.砌体的砂浆必须饱满密实,砖砌体的灰缝厚度不得大于15mm,砂浆饱满度不小于 80%,转角处严禁留直槎。
4. 砖砌体上下错缝每处无4 皮通缝
允许偏差项目《建筑工程施工质量验收规范》模板工程下表
六、成品保护
1.砖胎膜砌筑完毕以后,应注意与回填土相连的部位情况应避免在该部位进行剧烈的工作,以免造成砖墙失稳。
2.不得随意弯折承台内的预留钢筋,保持其原样。
3.钢筋的绑扎,应在砖胎膜内侧的水泥砂浆粉刷达到一定强度以后才可施工。
4.注意保护砖胎膜上口的砼垫层的包角,不得随意破坏。
保持墙面及底板面的清洁。
砌筑施工时,不允许在已完工的垫层上面倒砂浆及砖块,必须用贮斗或其它隔离材料加垫,以免污染垫层表面。
5.雨天应有防止被雨冲刷的措施,砖胎膜内侧粉刷时,应清除承台内、基础梁内的积水,便于粉刷到位。
冬季施工时,应进行采取保温措施(如草帘,彩条布等),防止上冻产生质量问题。
6.对溢出墙面的砂浆要随时刮尽、刮顺平,半砖要分散使用。
每砌完一段墙要清扫墙面,使墙面清洁,落地灰也同时清除。
7.认真做好三检制度,做到检查上道工序、保证本道工序、服务下道工序,使本工序工前有交底、过程有检查、工后有验收,确保工程质量。
8.每天下班后应把所使用工具、机械清洗干净,整齐分类堆放。
七、安全措施
1.认真贯彻“安全生产、预防为主”的方针,全员遵守各项安全操作规程和有关安全法规,杜绝违章作业、违章指挥。
2.各班组设立兼职安全员,检查督促项目的安全生产,在施工场地醒目处张贴和设置安全规定和安全警告标志。
3.进入工地必须正确戴安全帽,操作人员必须戴好安全防护用品,
4.施工现场严禁吸烟、喝酒、斗殴,应佩带统一制作的胸卡。
5.各种材料应堆放整齐,并挂牌标识
6.不得在刚砌的墙上行走。
7.塔吊吊运材料前,应对其塔吊的安全性能进行检查。
8.现场施工人员施工时要做到三不伤害。
9.夜间施工照明用电必须要有接零,并且配有保护器。
下班后,必须把机械拉闸、断电,并锁好配电箱门。
八、注意事项
1、做好施工人员现场技术交底,不能盲目进行施工;
2、严格按照技术规范和方案要求进行操作施工;
3、砖胎膜砌筑完成后应待24小时后方可进行回填土施工;
4、做好地表水排放,防止地表水浸入回填土内,造成回填土质量问题;
5、土方及地下室施工在雨季期内进行,砼垫层及砌砖模、抹灰工作不宜采用成片施工的方法,若采用成片成段施工极易受到不可预测的雨天的侵扰,应按承台个数和小面积进行。
对每天工程量进行合理安排,合理组织人力,对开挖完成后的承台基础梁及时进行砌筑胎膜、垫层施工,防止地表水侵蚀而造成返工。
