筏板基础专项施工方案——砖胎膜筏板基础是一种常用的基础工程,适用于软基地区的建筑物基础。
砖胎膜是筏板基础的一种变形,其施工方案有着独特的特点和要求。
本文将从砖胎膜的构造特点、施工流程以及质量控制等方面进行详细介绍。
一、构造特点砖胎膜是一种由砖和胎膜组成的基础形式,其主要构造特点如下:1.材料选择:砖胎膜所用的材料主要包括普通砖和聚乙烯膜。
砖的选材应符合相关规范要求,胎膜应具有一定的韧性和承载能力。
2.结构组成:砖胎膜主要由一层砖和一层胎膜构成,形成一种叠合的结构,能够承受上部建筑物的荷载并传递到地基。
3.施工简便:相比传统筏板基础,砖胎膜施工简便,不需要混凝土浇筑,减少了工程周期和投资成本。
二、施工流程1. 准备工作•材料准备:准备好所需的砖和胎膜,检查材料的质量和数量是否满足要求。
•现场测量:根据设计要求,在施工现场进行测量,确定基础的位置和尺寸。
2. 砌筑砖胎•铺设胎膜:先铺设一层胎膜在基础位置上,确保其无褶皱和平整。
•砖的砌筑:在胎膜上依据设计要求砌筑一层砖,注意砖与砖之间的缝隙和水平垂直度。
3. 确定强度•成型固化:待砖胎完工后,进行固化处理,确保胶结牢固。
4. 质量验收•检验:对砖胎膜施工过程中的关键环节进行质量把关,确保符合相关标准。
三、质量控制1. 施工质量要求•表面平整度:砖胎表面应平整,无明显凹凸。
•砖缝宽度:砖之间的缝宽应符合设计要求。
2. 强度要求•承载能力:砖胎膜的整体承载能力应满足设计要求。
•抗变形性:砖胎膜应具有一定的抗变形性,确保不会因外力作用而变形。
以上就是砖胎膜的施工方案及质量控制要求的介绍,希望能对筏板基础的施工提供一定的参考和帮助。
基础砖胎膜施工方案
地下室施工中,基础砖胎膜施工是一个至关重要的环节。
本文将详细介绍基础砖胎膜施工的步骤和注意事项,帮助施工人员更好地完成工作。
材料准备
在进行基础砖胎膜施工前,需要准备以下材料:
•PVC膜
•胎膜胶
•手套
•橡皮锤
•刮刀
施工步骤
1.准备工作:在进行施工前,清理基础表面,确保表面平整、干燥,
并清除可能存在的尘土和杂物。
2.膜材料切割:根据基础砖胎的大小和形状,将PVC膜切割成适当大
小,以覆盖整个基础表面。
3.胎膜固定:使用胎膜胶均匀涂抹在基础表面上,然后将切割好的PVC
膜铺设在胶水上,并用橡皮锤轻轻拍打,使膜与基础表面充分粘合。
4.接缝处理:在铺设膜时,应留出一定的重叠部分,接缝处使用刮刀
将胎膜胶均匀涂抹,确保接缝处紧密贴合。
5.检查与修整:完成膜的铺设后,仔细检查各处是否有气泡或松动的
地方,并及时修整,确保膜表面整洁平整。
6.结束工作:待胎膜完全固定后,清理工作场地,注意保护膜表面不
受碰撞或划伤。
注意事项
•在施工过程中,工人应佩戴手套,避免直接接触胎膜胶,以免对皮肤造成损伤。
•在施工时要注意胎膜的平整度和紧密度,确保不会出现空隙或气泡。
•在雨天或潮湿环境下施工时,需要额外注意基础表面的干燥程度,以免影响膜的粘合效果。
通过以上步骤和注意事项,基础砖胎膜施工可以顺利进行,确保地下室基础的密封性和耐久性,为整个建筑工程的顺利进行提供保障。
基础砖胎膜施工方案一、施工准备。
在进行基础砖胎膜施工前,首先要对施工现场进行清理和整理,确保施工区域没有杂物和障碍物。
同时,要对施工材料进行检查,确保材料的质量和数量符合施工要求。
另外,施工人员要做好个人防护措施,包括佩戴安全帽、手套和防护眼镜等。
二、基础砖胎膜施工步骤。
1. 铺设基础砖。
首先,要在清理整理好的施工区域上铺设基础砖,确保基础砖的平整和稳固。
在铺设基础砖时,要注意砖与砖之间的间隙,确保砖与砖之间的间隙均匀一致,以便后续施工。
2. 铺设胎膜。
接下来,要在铺设好的基础砖上铺设胎膜,确保胎膜的平整和紧密贴合基础砖。
在铺设胎膜时,要注意避免胎膜的损坏和破损,确保胎膜的完整性。
3. 固定胎膜。
铺设好胎膜后,要对胎膜进行固定,确保胎膜不会因为风吹或其他外力而移动或松动。
固定胎膜时,可以使用专用的固定夹或者胶水等材料,确保胎膜的牢固性。
4. 检查施工质量。
最后,要对施工完成后的基础砖胎膜进行检查,确保施工质量符合要求。
检查时要注意胎膜的平整度和紧密度,确保没有起皱或者松动的现象。
三、施工注意事项。
1. 施工现场要保持清洁整洁,确保施工质量;2. 施工人员要做好个人防护措施,确保施工安全;3. 施工材料要符合要求,确保施工质量;4. 施工过程中要严格按照施工步骤进行,确保施工质量;5. 施工完成后要对施工质量进行检查,确保施工质量符合要求。
四、施工结束。
完成基础砖胎膜的施工后,要对施工现场进行清理,清理施工现场的杂物和废料,确保施工现场的整洁和安全。
同时,要对施工质量进行评估,确保施工质量符合要求。
五、总结。
基础砖胎膜施工是建筑施工中非常重要的一环,正确的施工步骤和注意事项对于施工质量和工程安全具有至关重要的作用。
希望施工人员能够严格按照施工方案进行施工,确保施工质量和工程安全。

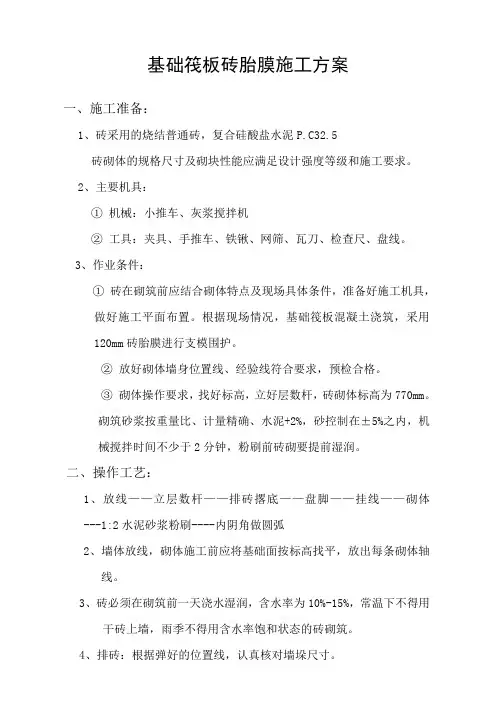

基础筏板砖胎膜施工方案一、施工准备:1、砖采用的烧结普通砖,复合硅酸盐水泥P.C32.5砖砌体的规格尺寸及砌块性能应满足设计强度等级和施工要求。
2、主要机具:①机械:小推车、灰浆搅拌机②工具:夹具、手推车、铁锹、网筛、瓦刀、检查尺、盘线。
3、作业条件:①砖在砌筑前应结合砌体特点及现场具体条件,准备好施工机具,做好施工平面布置。
根据现场情况,基础筏板混凝土浇筑,采用120mm砖胎膜进行支模围护。
②放好砌体墙身位置线、经验线符合要求,预检合格。
③砌体操作要求,找好标高,立好层数杆,砖砌体标高为770mm。
砌筑砂浆按重量比、计量精确、水泥+2%,砂控制在±5%之内,机械搅拌时间不少于2分钟,粉刷前砖砌要提前湿润。
二、操作工艺:1、放线——立层数杆——排砖撂底——盘脚——挂线——砌体---1:2水泥砂浆粉刷----内阴角做圆弧2、墙体放线,砌体施工前应将基础面按标高找平,放出每条砌体轴线。
3、砖必须在砌筑前一天浇水湿润,含水率为10%-15%,常温下不得用干砖上墙,雨季不得用含水率饱和状态的砖砌筑。
4、排砖:根据弹好的位置线,认真核对墙垛尺寸。
5、选砖:选择棱角整齐,无弯曲,无裂缝,规格基本一致的砖,可用在砌体上。
6、砌筑前应先盘角,每次盘角不超过五层,新盘的大角及时进行吊靠,盘角时要仔细对照皮数杆的层数和标高,控制好灰缝大小,使水平灰缝均匀一致,大脚盘好后再复查一次,平整度和垂直度符合要求后再挂线砌筑。
7、砌筑采用满铺满挤操作法,砌砖时砖要放平,一定要“上跟线,下跟棱,左右相邻要对平”,水平灰缝厚度和竖向灰缝厚度应控制在>8mm<12mm范围内,在操作过程中要认真进行自检,如出现偏差应随时纠正,以免影响混凝土浇筑。
三、质量标准:1、保证使用材料的技术性能强度、规格尺寸符合设计要求,并有出厂合格证,规定试验项目必须符合标准。
2、砂浆的品种强度等必须达到设计要求。
3、砌筑墙缝应符合规定,不得出现竖向通缝、瞎缝,灰缝应均匀一致。
筏板基础专项施工方案一、工程概况该工程为裕祥花园28#—29#高层住宅楼,位于许昌市朝阳路以东,天宝路以北,西苑路以南,龙翔路以西。
为全现浇框架剪力墙结构,地下一层,地上二十六层。
该工程建筑物总高75.7米,建筑面积为13892.121平方米。
层高均为2.9米,室内外高差为0.3米。
抗震设防烈度为七度,耐火等级为一级,结构安全等级为二级。
设计使用年限50年。
二、施工准备A.钢筋工程1.作业条件钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再运至施工部位。
做好放线工作,弹好筏板基础、柱、墙位置线及钢筋位置线。
2.材料要求钢筋:级别、规格符合设计要求。
质量符合现行标准要求。
20~22扎丝、钢筋垫块等。
3.机具准备钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断扎丝铡刀等,墨斗、墨汁、小白线、粉笔等。
B.模板工程1.作业条件a.放好轴线、模板边线、水平控制标高线。
b.底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护层垫块己垫好,并办完隐检手续。
2.材料要求模板采用木模板,符合现行规范要求。
3.施工机具扳手、钳子、线坠、小白线、水性隔离剂等。
三、操作工艺A.钢筋工程放线并预检→成型钢筋进场→排钢筋→机械连接接头→绑扎→柱墙插筋定位→交接验收a.绑扎底板下层网片钢筋1.在垫层上弹好筏板基础、钢筋位置线,先铺下层网片的长向钢筋,后铺下层网片上面的短向钢筋,钢筋接头采用机械连接。
2.绑扎加强筋:依次绑扎局部加强筋。
b.绑扎底板上层网片钢筋1.铺设上层铁马凳:马凳用剩余短料焊制,马凳短向放置,间距1.2~1.5m。
2.绑扎上层网片下筋:先在马凳上绑扎架立筋,在架立筋上划好钢筋位置线,按图纸要求,顺序放置上层网片的下筋;绑扎上层网片上筋:根据在上层下筋上划好的钢筋位置线,按顺序放置上层钢筋,钢筋接头采用焊接或机械连接,接头在同一截面相互错开50%,同一根钢筋尽量减少接头。
3.绑扎柱和墙体插筋:根据放好的柱和墙体位置线,将柱和墙体插筋绑扎就位,并和底板钢筋点焊固定,要求接头均错开50%,根据设计要求执行,设计无要求时,甩出底板面的长度≥45d,柱绑扎两道箍筋,墙体绑扎一道水平筋。
砖胎膜专项施工方案
一、前言
砖胎膜施工是建筑工程中的重要环节,对于建筑的结构和防水性能起着至关重要的作用。
本文将就砖胎膜施工过程中的关键步骤和技术要点进行详细阐述,旨在提供一份全面的砖胎膜专项施工方案。
二、施工前准备
1. 工程准备
在进行砖胎膜施工前,需要对施工现场进行清理,确保施工区域干净整洁。
2. 材料准备
准备所需的材料包括砖胎膜、防水材料、粘结剂等,确保材料的质量和数量符合施工要求。
3. 设备准备
施工过程中需要使用到一些特殊设备,如砌筑工具、刷子、涂抹刀等,要提前准备好以便施工顺利进行。
三、施工步骤
1. 基层处理
首先对基层进行检查,确保基层表面平整、干燥、无杂质等问题,若有损坏部分需进行修复处理。
2. 砌筑砖胎
采用砌筑方法将砖胎嵌入到基层中,保证砖胎的平整程度和垂直度,同时要注意留有膜缝以便后续施工。
3. 防水处理
在砌筑完成后,进行防水处理,使用防水材料对砖胎进行涂刷,确保砖胎的防水性能。
4. 膜缝处理
对砖胎之间的膜缝进行处理,填充膜缝处的空隙,确保砖胎之间的连接紧密,防止水渗透。
5. 后续工序
等待防水材料干燥后,对砖胎进行必要的收尾工作,如清理施工现场、检查施工质量等。
四、质量验收
施工完成后,应进行质量验收,检查砖胎的平整度、垂直度以及防水性能,确保施工质量符合要求。
五、总结
砖胎膜专项施工是一项重要的建筑工程施工工序,施工过程中需严格按照施工方案进行操作,确保施工质量和工程安全。
希望本文提供的砖胎膜专项施工方案能对相关从业人员提供参考,促进砖胎膜施工水平的提高。
基础砖胎膜专项施工方案一、前置工作1.1 原材料准备进行基础砖胎膜专项施工,需要准备的原材料有:砖头、胎膜、石灰、水泥、粉煤灰、沙子、水,其中胎膜为关键材料,建议选择质量更好的厂家生产的产品。
1.2 设备准备施工过程中需要使用的设备有:施工车、吊车、打胎膜机、涂抹机、振动棒等。
二、施工步骤2.1 确定施工区域首先,需要确定基础砖胎膜施工的具体区域和施工顺序,如果是在自建房屋的情况下,施工顺序应该从主体结构的基础到二层楼板。
2.2 相关设备进场进入施工现场后,开始组装施工车、吊车等设备,确保施工过程中设备运转正常,避免设备故障对施工进度的影响。
2.3 进行砖头的打胎膜处理砖头需要进行打胎膜处理,这个过程需要使用打胎膜机。
首先需要确定打胎膜机的高度和角度,使其与砖头表面平行,然后再将胎膜进行定位热压,确保胎膜牢固地贴附在砖头表面。
在此过程中要注意安全,避免工人受伤。
2.4 进行砖墙体的搭建在砖头的打胎膜处理之后,就可以开始进行砖墙体的搭建了。
在搭建过程中,应该注意以下几点:1.按照设计图纸的要求进行砖墙体的搭建,确保砖墙体的平整度和垂直度符合要求。
2.必要时进行靠纸等定位。
3.将每一排的砖头用涂抹机进行涂胎膜处理,确保砖头牢固地贴附在拱圈上,并且砖头之间的间隙要均匀。
2.5 进行石灰砂浆的施工并进行振动处理在砖墙体搭建完成后,需要进行石灰砂浆的施工,并进行振动处理,使其紧密而牢固地填充砖头之间的间隙,避免出现裂缝和空鼓。
在振动处理的过程中,要注意调整振动频率和振动器的位置,确保每个位置都能够均匀地振动。
2.6 进行水泥砂浆的施工在石灰砂浆的施工完成之后,需要进行水泥砂浆的施工。
水泥砂浆的施工方式与石灰砂浆施工方式类似,只不过使用的材料不同。
在水泥砂浆施工的过程中,要注意施工速度和砂浆的厚度,确保砂浆能够自立并且不松动。
2.7 进行防水膜的安装防水膜的安装是基础砖胎膜专项施工中的重要步骤之一,它可以有效地防止水渗透到屋内。

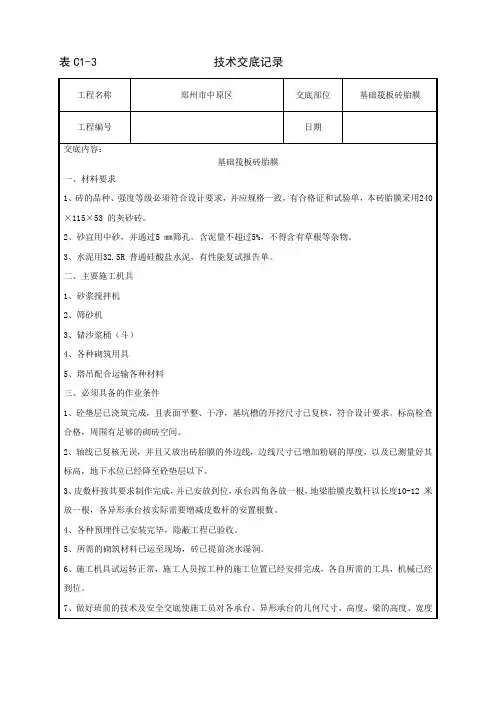

基础筏板砖胎膜技术交底交底内容:1、放线:现场负责抄平放线的技术员在已浇筑完成的垫层上放出需砌筑墙体的内边线,位置在基础底板外边线外侧20毫米位置,这20毫米留作抹防水找平层和防水保护层。
2、润砖:砖提前一天浇水湿润,一般以水浸入砖四边1.5cm左右为宜,根据天气预报情况,当最低气温低于0℃时停止润砖,适当提高砂浆稠度。
3、组砌方法:采用一顺一丁砌法,上下错缝,采用“三一”砌砖法(即一铲灰一块砖一挤揉),严禁用水冲砂浆灌缝的方法。
砌砖一定要根线水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm,控制游丁走缝,墙面随砌随将舌头灰刮尽。
4、排砖摞底:转角处使用七分头。
5、砌筑:将基础表面清扫干净洒水湿润,先盘棱角,每次盘角高度不应超过5皮砖,随盘随靠平,吊直。
6、留槎:留斜槎,槎子长度不应小于墙体高度的2/3。
7、砌体施工时必须注意基础高度变化位置,防止施工时出错。
三、质量标准1、砖的品种、强度等级必须符合设计要求。
2、砂浆的品种及强度应符合设计要求。
3、砌体砂浆必须饱满,水平灰缝的砂浆饱满度不少于80%。
4、砌体上下错缝,没有超过2皮砖的通缝。
5、砖砌体接槎处灰浆应密实,缝、砖平直,每处接槎部位水平灰缝厚度于5mm或透亮的缺陷不超过5个。
6、砌体顶面标高偏差±15mm,垂直度5mm,表面平整度8mm,水平灰缝平直度10mm,水平灰缝厚度10皮累计±8mm。
四、容易出现的质量问题及质量保证措施1、墙面不平,砌筑时必须挂线、拉直,舌头灰要随砌随刮平。
2、灰缝大小不均匀,立皮数杆要保证标高一致盘角时灰缝要掌握均匀,砌砖时线要拉紧,防止一层线松,一层线紧。
3、半砖头不得集中使用,造成通缝,半砖头应分散使用在墙体较大的面上。
五、成品保护措施1、砌体施工完成后不准碰撞墙体,砂浆不准直接倾倒在垫层上,防止污染垫层表面。
砌体施工完成后第二天砌体有一定强度后再抹找平层砂浆。

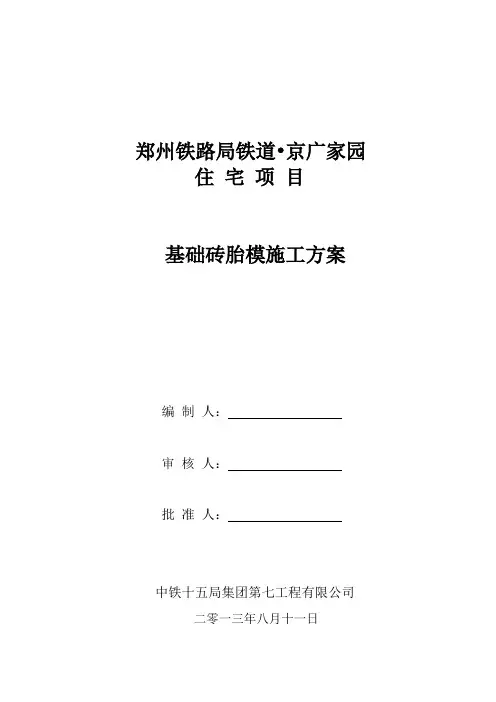

郑州铁路局铁道•京广家园住宅项目基础砖胎模施工方案编制人:审核人:批准人:中铁十五局集团第七工程有限公司二零一三年八月十一日基础砖胎模施工方案一、概况由于基础结构形式为筏板基础,电梯井、桩承台基坑开挖及砖胎模施工中尽量做到少放坡、早回填,减少对原土承载力的影响。
根据本工程的特点,车库筏板与主楼筏板相连接时车库筏板需要放坡,所以主楼筏板在砌砖胎模时只能砌至车库筏板放坡的底,即主楼筏板砖胎模砌筑高度为43cm;部分人防筏板与主楼相连接部位根据计算,放坡底达到主楼筏板底,所以部分人防与主楼筏板相连接的地方主楼筏板不砌砖模。
砖胎模施工范围主要为,塔吊基础、地下室底板等。
二、主要施工方法1、由于是CFG桩复合地基基础,故根据实际桩头标高分二次开挖土,第一次为桩间土,第二次为人工开挖基础底上200厚土层。
第一次开挖至垫层底以上200mm后,停止开挖,进行承台、集水井、电梯井放线验槽工作,放线验槽完成后进行土方二次开挖至褥垫层底,再进行下道工序施工。
3、基础砖胎模采用M7.5水泥沙浆砌砖,砖胎模为120厚,430高,根据现场实际情况评价每2m加砖垛以稳定砖胎模。
4、塔吊基础承台采用M7.5水泥砂浆砌240厚砖胎模。
同时采用可靠支护措施,以确保施工安全。
三、施工准备1、技术准备:(1)要认真阅读施工图和会审纪要内容,理解设计意图和构造节点处理方法,确定基槽挖深及槽宽,并向作业班组进行安全技术交底。
(2)做好细部测量、放线准备工作,对控制桩高程点进行复测。
2、材料、机具准备:(1)本工程所用为蒸压粉煤灰砖。
(2)砖进场必须进行复试合格,进场必须堆放整齐,使用前应湿润。
(3)水泥为32.5水泥,要有合格证,并复试合格,砌筑沙浆M7.5。
(4)砂浆拌合机一台。
四、施工流程基坑土清理→测量定位→级配砂石回填→弹水平线定标高→混凝土垫层→砌砖胎膜→砖胎膜1:2.5水泥砂浆内粉→防水卷材施工→防水保护层→测量放线→筏板基础钢筋绑扎→剪力墙、柱插筋→筏板基础混凝土浇筑五、操作工艺1、依照控制纵、横轴线,施工图基础尺寸,修整基坑边坡,少部分余土清理出场。
筏板基础专项施工方案一、工程概况该工程为裕祥花园28#—29#高层住宅楼,位于许昌市朝阳路以东,天宝路以北,西苑路以南,龙翔路以西。
为全现浇框架剪力墙结构,地下一层,地上二十六层。
该工程建筑物总高75.7米,建筑面积为13892.121平方米。
层高均为2.9米,室内外高差为0.3米。
抗震设防烈度为七度,耐火等级为一级,结构安全等级为二级。
设计使用年限50年。
二、施工准备A.钢筋工程1.作业条件钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再运至施工部位。
做好放线工作,弹好筏板基础、柱、墙位置线及钢筋位置线。
2.材料要求钢筋:级别、规格符合设计要求。
质量符合现行标准要求。
20~22扎丝、钢筋垫块等。
3.机具准备钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断扎丝铡刀等,墨斗、墨汁、小白线、粉笔等。
B.模板工程1.作业条件a.放好轴线、模板边线、水平控制标高线。
b.底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护层垫块己垫好,并办完隐检手续。
2.材料要求模板采用木模板,符合现行规范要求。
3.施工机具扳手、钳子、线坠、小白线、水性隔离剂等。
三、操作工艺A.钢筋工程放线并预检→成型钢筋进场→排钢筋→机械连接接头→绑扎→柱墙插筋定位→交接验收a.绑扎底板下层网片钢筋1.在垫层上弹好筏板基础、钢筋位置线,先铺下层网片的长向钢筋,后铺下层网片上面的短向钢筋,钢筋接头采用机械连接。
2.绑扎加强筋:依次绑扎局部加强筋。
b.绑扎底板上层网片钢筋1.铺设上层铁马凳:马凳用剩余短料焊制,马凳短向放置,间距1.2~1.5m。
2.绑扎上层网片下筋:先在马凳上绑扎架立筋,在架立筋上划好钢筋位置线,按图纸要求,顺序放置上层网片的下筋;绑扎上层网片上筋:根据在上层下筋上划好的钢筋位置线,按顺序放置上层钢筋,钢筋接头采用焊接或机械连接,接头在同一截面相互错开50%,同一根钢筋尽量减少接头。
3.绑扎柱和墙体插筋:根据放好的柱和墙体位置线,将柱和墙体插筋绑扎就位,并和底板钢筋点焊固定,要求接头均错开50%,根据设计要求执行,设计无要求时,甩出底板面的长度≥45d,柱绑扎两道箍筋,墙体绑扎一道水平筋。
筏板基础砖胎模施工方案一、工程概况本工程是一项建筑工程,旨在建造一座高层住宅楼。
建筑包括筏板、集水井和电梯井等部分。
施工深度将根据实际情况进行统计。
二、编制依据本工程的编制依据包括建筑设计图纸、工程规范和相关法律法规。
三、施工要求为确保工程质量,施工人员必须具备相关资质和技能。
施工过程中应严格按照设计图纸和规范要求进行操作,并进行必要的检查和测试。
四、施工方法在本工程中,将采用砖胎膜设计。
该设计需要精确测量深度,并在施工中按照规范要求进行操作,确保施工质量。
二、砖胎膜砌筑在进行砖胎膜砌筑时,应注意以下要点:1.砖胎应选用质量好、尺寸规整、无裂纹、无明显变形的砖块。
2.砖胎的砌筑应按照设计要求进行,砌筑过程中应注意砖与砖之间的垂直度、水平度和平整度。
3.砖胎的厚度应符合设计要求,砖胎与钢筋混凝土结构应紧密贴合。
4.砖胎砌筑完成后,应进行验收,确保砌筑质量符合要求。
三、抹灰在进行抹灰时,应注意以下要点:1.基层表面应平整、无明显凹凸和松动。
2.抹灰前应先进行基层处理,包括清洁、涂刷界面剂等。
3.抹灰应按照设计要求进行,抹灰厚度应符合要求。
4.抹灰完成后,应进行验收,确保抹灰质量符合要求。
五、工程质量保证措施一、基本要求1.工程质量应符合国家、地方有关标准和规定。
2.工程施工应按照设计文件进行,不得随意改变。
3.工程施工应按照工程质量管理体系进行,确保施工质量。
二、施工保证措施1.建立健全的工程质量管理体系,确保施工质量。
2.严格执行施工规范和操作规程,确保施工质量。
3.加强现场管理,确保施工质量。
4.做好施工记录和质量档案,便于日后的验收和评估。
三、质量保证体系建立健全的质量保证体系,包括质量管理人员的职责、工作流程、质量检查、质量纠正和质量记录等,确保工程施工质量。
六、安全保证措施在施工过程中,应加强安全管理,确保施工安全。
具体措施包括:1.建立健全的安全管理体系,确保施工安全。
2.严格执行安全规范和操作规程,确保施工安全。
基础筏板砖胎膜施工方案为了保证地下室的结构稳定性,砌筑砖胎模时需要考虑粉刷层和防水层的厚度。
在地下室抗浮板四周、抗浮板与筏板相接处、电梯基坑、集水坑侧模等砖胎模施工中,采用MU10页岩实心砖和M5.0水泥砂浆砌筑砖胎模。
砖胎模的厚度为240mm,砌筑位置为地下室抗浮板外边线+50mm。
砖胎模内侧及顶面采用25厚1:2.5水泥砂浆粉刷层作为防水层的基层。
在砖墙达到一定强度后,需要用脚手管、脚手板加固侧面空隙,以防止浇筑砼时将砖胎模挤坏。
在1300及1900厚筏板四周的侧模等砖胎模施工中,同样采用MU10页岩实心砖和M5.0水泥砂浆砌筑砖胎模。
砖胎模的厚度为370mm,砌筑位置为筏板外边线+50mm。
砖胎模内侧及顶面采用25厚1:2.5水泥砂浆粉刷层作为防水层的基层。
在砖墙达到一定强度后,同样需要用脚手管、脚手板加固侧面空隙,以防止浇筑砼时将砖胎模挤坏。
在3号4号楼外侧,由于降水没有达到预期效果,下面存在大量的积水。
为了方便排水,需要在筏板砖胎膜外侧做240mm砖墙做支撑,共支设25道。
支撑砖砌体呈倒梯形,上边2.4米,下边1.25米,顶部0.65米为120mm,高1.9米,筏板砖胎膜上部0.6米墙宽为240mm。
在独立基础(塔吊基础)四周的砖胎模施工中,同样需要考虑粉刷层和防水层的厚度。
采用MU10页岩实心砖和M5.0水泥砂浆砌筑砖胎模,砖胎模的厚度为240mm。
砌筑位置应根据实际情况确定。
砖胎模内侧及顶面采用25厚1:2.5水泥砂浆粉刷层作为防水层的基层。
同样需要在砖墙达到一定强度后用脚手管、脚手板加固侧面空隙,以防止浇筑砼时将砖胎模挤坏。
基础砖胎膜施工方案1编制依据1.1 上街区郊段村新型社区项目二期基础结构施工图纸1.2 《砌体结构工程施工质量验收规范》(GB50203-2011)1.3 《砌体结构设计规范》(GB50003—2001)1.4 《砌筑砂浆配合比规程》(JGJT98-2010)2.工程概况2.1建筑概况本工程为一住宅小区,本期工程由15幢11.5层的小高层商住楼及相应的配套设施组成,总建筑面积111437.4m2(含12#楼),该工程位于上街区金华路与丹江路西南角。
本工程设计标高±0.000,相当于绝对标高166.300—168.600m,基本风压为0.45kN/m2,按7度抗震设防烈度进行设计。
主体结构使用年限50年。
工程基础形式为灰土挤密桩,灰土桩以第四层粉质粘土为桩端持力层,有效桩长不小于5.5米。
工程灰土挤密桩按等边三角形布置,桩径400mm,桩间距为1m。
基础为平板式筏板基础,筏板厚650,采用C30P6砼浇筑。
筏板下设70厚防水层、100厚素砼、500厚三七灰土。
地下室外墙采用采用C30P6砼浇筑。
2.2砖胎膜砌筑概况本工程基础底板、集水井和承台侧膜采用砖胎膜,砖胎膜采用灰砂砖、M7.5砌筑砂浆砌筑,采用1:3水泥砂浆抹面。
根据现场实际情况,砌筑时,砖胎膜阳角和阴角砂浆抹面均做成圆弧状,以便防水层施工,不易破坏防水层。
砖胎膜高800mm ,采用MU10灰砂砖,M7.5水泥砂浆砌筑120mm厚;长度按超过6000mm间距设置240mm×240mm附壁柱3施工准备3.1施工管理组织准备公司选派优秀的管理人员组建项目经理部、组织过硬的施工队伍,通过入场教育,提高管理人员和施工人员的质量、安全意识。
3.2技术准备熟悉本工程图纸及其它技术文件,针对本工程具体情况编制施工方案。
要求所有施工人员都能按有关操作规程、规范、方案及有关工艺要求施工。
施工前对现场施工人员进行技术交底。
对于复杂及重要施工部位,要事先与技术部门、监理单位沟通,统一做法要求和质量标准。
