小号人孔土方量开挖计算公式
以小号手孔为例
小号手孔规格为1.2*0.9(深为1.5米)
小号手孔开挖时需取放坡系数(现按0.25放坡计算)
小号手孔开挖时列下列数据
小号手孔开挖时,机制砖为12*12*24,故砖墙厚为0.24米,两边共计
L1=0.48米,开挖人孔时需留下施工人员抹墙壁时的操作空间,每边为0.4米,两边共计L2=0.80米a=0.9+L1+L2=0.9+0.48+0.8=2.18米---为小号手孔内径短边长度
b=1.2+L1+L2=1.2+0.48+0.8=2.48米---为小号手孔内径长边长度
H=1.5—为小号手孔开挖深度
i=0.25小号人孔开挖时放坡系数
小号手孔开挖时,因为有放坡系数实际上开挖形状为棱台体A1=下底面积=ab=2.48*2.18=5.4064
A2=上底面积=(2Hi+a)
(2Hi+b)=(2*1.5*0.25+2.18)(2*1.5*0.25+2.48)=2.93*3.23=9.4639两底面积开平方根=7.153
V=1/3*1.5*(5.4064+9.4639+7.153)=0.5*22.0233=11.01立方米
1/ 1。

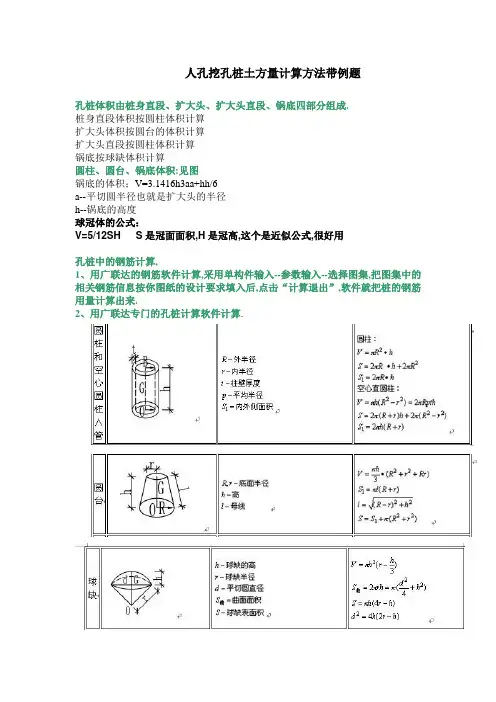

人孔挖孔桩土方量计算方法带例题
孔桩体积由桩身直段、扩大头、扩大头直段、锅底四部分组成.
桩身直段体积按圆柱体积计算
扩大头体积按圆台的体积计算
扩大头直段按圆柱体积计算
锅底按球缺体积计算
圆柱、圆台、锅底体积:见图
锅底的体积;V=3.1416h3aa+hh/6
a--平切圆半径也就是扩大头的半径
h--锅底的高度
球冠体的公式:
V=5/12SH S是冠面面积,H是冠高,这个是近似公式,很好用
孔桩中的钢筋计算,
1、用广联达的钢筋软件计算,采用单构件输入--参数输入--选择图集,把图集中的相关钢筋信息按你图纸的设计要求填入后,点击“计算退出”,软件就把桩的钢筋用量计算出来.
2、用广联达专门的孔桩计算软件计算.
s。

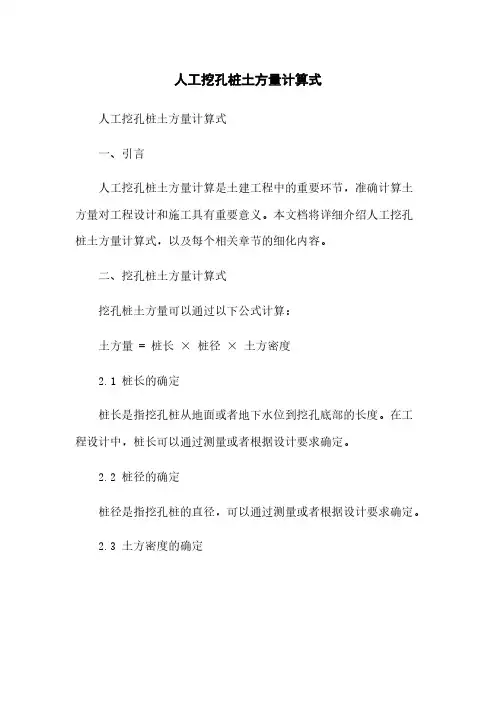

人工挖孔桩土方量计算式人工挖孔桩土方量计算式一、引言人工挖孔桩土方量计算是土建工程中的重要环节,准确计算土方量对工程设计和施工具有重要意义。
本文档将详细介绍人工挖孔桩土方量计算式,以及每个相关章节的细化内容。
二、挖孔桩土方量计算式挖孔桩土方量可以通过以下公式计算:土方量 = 桩长 × 桩径 × 土方密度2.1 桩长的确定桩长是指挖孔桩从地面或者地下水位到挖孔底部的长度。
在工程设计中,桩长可以通过测量或者根据设计要求确定。
2.2 桩径的确定桩径是指挖孔桩的直径,可以通过测量或者根据设计要求确定。
2.3 土方密度的确定土方密度是指挖孔桩所在地段土壤的密度,一般可以通过实地取样进行实验室测试得出。
根据实验室测试结果,确定土方密度的数值。
三、细化内容3.1 桩长的测量方法桩长的测量可以考虑使用测量仪器,如全站仪,确定地面或者地下水位与挖孔底部之间的距离。
3.2 桩径的测量方法桩径的测量可以通过直接测量挖孔桩孔口的直径,或者使用测量仪器进行测量,如卷尺等。
3.3 土方密度的实验室测试方法土方密度的实验室测试可以采用取样法,即在挖孔桩附件的土壤区域进行取样,将土样送至实验室进行密度测试,得到准确的土方密度数值。
四、附件本文档所涉及附件如下:附件1:挖孔桩土方计算实例附件2:实验室土方密度测试报告五、法律名词及注释本文档所涉及的法律名词及注释如下:1. 挖孔桩:人工挖掘的地下孔洞,用作地基处理或其他工程用途。
2. 土方量:挖孔桩所产生的土方体积。
3. 土方密度:单位体积土壤的质量。
以上是关于人工挖孔桩土方量计算式的详细介绍。
通过桩长、桩径和土方密度的确定,我们可以准确计算挖孔桩的土方量。
该计算对土建工程的设计和施工非常重要。
附件一:各种程式人(手)孔土方量
标准型人孔土方量
标准人孔土方量计算公式:
V2=H/3{ab+(2Hi+a)(2Hi+b)+[ (2Hi+a)(2Hi+b)ab]}1/2 标准人孔坑面积:
A=(2Hi+a)(2Hi+b)
式中:V2----人孔坑土方量。
a------坑的短边长度(m)下边b------坑的长边长度(m)下边H------坑的深度(m)
i-----放坡系数(取0.25)。
A------面积(m2)
附件四:天津市电话局通信管道人(手)孔型号及用途
人手孔型号用途井盖
尺寸
单价
(元)
备注
手孔小方井小区管道,地势狭小且无接头出,人进不去,
很少使用。
800X700 315.00 单开盖
手孔中
方Ⅱ型
小区管道,孔数较少,使用较多1200X700 840.00 双开盖
手孔
中方井
小区管道,孔数较少,1400X900 911.00 双开盖
手孔大方井小区管道,孔数较多,有大对数电缆接头,
便道上也常用
1800X1000 1365.00 三开盖
熟铁异型大方用于车行道上,且修建人孔困难处,12孔以
上
2800X1200 5500.00 三开盖
熟铁
大方井
用于车行道上,且修建人孔困难处,12孔1800X1000 2900.00 三开盖
熟铁中方井用于车行道上,且修建人孔困难处,6孔及
以下
1400X900 2800.00 双开盖
防盗双
层人孔
用于车行道上,便道上,多用于郊区
双层人孔井用于车行道上,便道上,可以修建人孔的地方
手孔坑示意图。
人工土方的工程量计算公式土方工程是指在土地开发、建筑施工、道路修建等工程中,对地表土壤进行开挖或填埋的工作。
在土方工程中,土方量的计算是非常重要的,它直接影响到工程进度和成本。
因此,掌握土方工程量的计算方法是每个土木工程师和施工人员必备的基本技能。
人工土方是指通过人工劳动进行土方开挖或填埋的工作。
在进行人工土方工程量计算时,需要考虑土方的开挖深度、填方高度、开挖面积等因素。
下面我们将介绍人工土方工程量计算的基本公式和方法。
一、开挖土方量的计算公式。
1. 开挖土方量的计算公式为,V=Ah。
其中,V为土方量,A为开挖面积,h为开挖深度。
开挖面积A的计算公式为,A=lw。
其中,l为开挖长度,w为开挖宽度。
开挖深度h的计算公式为,h=H1-H2。
其中,H1为原地面高程,H2为开挖后的地面高程。
2. 填方土方量的计算公式。
填方土方量的计算公式为,V=Ah。
其中,V为土方量,A为填方面积,h为填方高度。
填方面积A的计算公式同样为,A=lw。
填方高度h的计算公式为,h=H2-H1。
其中,H1为原地面高程,H2为填方后的地面高程。
以上就是开挖土方量和填方土方量的基本计算公式。
下面我们将通过一个实际案例来演示如何应用这些计算公式进行土方工程量的计算。
案例分析:假设某地需要进行土地平整工程,开挖面积为1000平方米,开挖深度为2米,填方面积为800平方米,填方高度为1.5米。
原地面高程为100米,开挖后的地面高程为98米,填方后的地面高程为99.5米。
现在我们来计算一下开挖土方量和填方土方量。
开挖土方量的计算:A=1000平方米。
h=2米。
V=10002=2000立方米。
填方土方量的计算:A=800平方米。
h=1.5米。
V=8001.5=1200立方米。
通过以上计算,我们得出开挖土方量为2000立方米,填方土方量为1200立方米。
以上就是人工土方工程量计算的基本公式和方法,希望对大家有所帮助。
在实际工程中,土方工程量的计算还需要考虑到土方的堆放和运输等因素,因此在进行土方工程量计算时,需要综合考虑各种因素,确保计算结果的准确性和可靠性。
标准人(手)孔、通信管道开挖路面面积计算标准根据“通信建设工程预算定额第五册通信管道工程 [工信部规[2008]75号”以及宁波移动相关规定,标准人(手)孔、通信管道开挖路面计算如下:1.不放坡挖沟,开挖路面面积:①开挖管道沟面积A=BL②开掘人孔坑面积A=ab2.放坡挖沟,开挖路面面积:①开挖管道沟面积A=(2Hi+B)L②开挖人孔坑面积A=(2Hi+a)(2Hi+b)3.符号说明:A=路面面积(m2)B=沟底宽度(m)L=沟长度(m)H=沟(坑)深度(m)i=放坡系数a=人孔坑底短边长度(m) b=人孔坑底长边长度(m)注:1.人孔坑底边长度a、b是指净长度。
不包括人孔坑壁厚、基础(各方向0.1米)、操作面宽度(各方向0.3米)。
2.普通土:主要用铁锹挖掘,并能自行脱锹的一般土壤。
3.硬土:部分用铁锹挖掘,部分用镐挖掘,如坚土、粘土、市区瓦砾土及淤泥深度小于0.5米的水稻田和土壤(包括虽可用锹挖,但不能自行脱锹的土壤)等。
4.砂砾土:以镐、锹为主,有时也需用撬棍挖掘,如风化石、僵石、卵石及淤泥深度为0.5米以上的水稻田等。
根据上面计算标准,我们对常用人手孔、管道沟的挖土面积计算如下:小手孔(SSK)主体结构图已知:a=0.4m, b=0.5m ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按0.7m考虑,不考虑放坡,每个SSK挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+=2.99 m2一号手孔(SK1)主体结构图已知:a=0.45m, b=0.84m , ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.0m 考虑,不考虑放坡,每个SK1挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+=3.67 m2二号手孔(SK2)主体结构图已知:a=0.84m, b=0.95m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.0m考虑,不考虑放坡,每个SK2挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2)]*[b+(0.24+0.1+0.3)*2]=4.73m2砖砌90x120手孔主体结构已知:a=0.9m, b=1.2m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.7m考虑,不考虑放坡,每个90x120人孔挖土面积计算如下:A=[(a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+0.3)*2]=5.41 m2砖砌120x170手孔主体结构图已知:a=1.2m, b=1.7m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.7m考虑,不考虑放坡,每个120x170人孔挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=7.39 m2小号直通人孔装置图已知:a=2.08m, b=2.88m ,人孔坑壁厚0.24m, 各方向基础0.1m, 操作面0.3m ,H按2.45m 考虑,不考虑放坡,每个小直挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=13.98 m2常用管道沟断面图通用公式为A1=(2Hi+B)L (m2),i考虑为0.15,可计算出各种常用管道沟的开挖路面面积如下(单位为m2):pvc-1(不包封):A=0.798*L;pvc-2(不包封)=0.928*L;G-1=0.6726*L;G-2=0.7946*L;G-3=1.0166*L;G-4=0.8312*L;PVC-1(包封)=0.801*L;PVC-2(包封)=0.931*L;PVC-3(包封)=1.051*L;PVC-4(包封)=0. 97*L;。
标准人(标准人(手)孔、通信管道开挖路面面积计算标准根据“通信建设工程预算定额第五册通信管道工程 [工信部规 [2008]75 号]”以及宁波移动相关规定,标准人(手)孔、通信管道开挖路面计算如下: 1.不放坡挖沟,开挖路面面积:①开挖管道沟面积A=BL ②开掘人孔坑面积 A=ab 2.放坡挖沟,开挖路面面积:①开挖管道沟面积A=(2Hi+B)L ②开挖人孔坑面积 A=(2Hi+a)(2Hi+b) 3.符号说明:A=路面面积(m2) B=沟底宽度(m)L=沟长度(m) H=沟(坑)深度(m) i=放坡系数 a=人孔坑底短边长度(m) b=人孔坑底长边长度(m)注: 1.人孔坑底边长度 a、b 是指净长度。
不包括人孔坑壁厚、基础(各方向 0.1 米)、操作面宽度(各方向 0.3 米)。
2.普通土:主要用铁锹挖掘,并能自行脱锹的一般土壤。
3.硬土:部分用铁锹挖掘,部分用镐挖掘,如坚土、粘土、市区瓦砾土及淤泥深度小于 0.5 米的水稻田和土壤(包括虽可用锹挖,但不能自行脱锹的土壤)等。
4.砂砾土:以镐、锹为主,有时也需用撬棍挖掘,如风化石、僵石、卵石及淤泥深度为 0.5 米以上的水稻田等。
根据上面计算标准,我们对常用人手孔、管道沟的挖土面积计算如下:小手孔(SSK)主体结构图已知:a=0.4m, b=0.5m ,人孔坑壁厚 0.24m,各方向基础 0.1m,操作面 0.3m,H 按 0.7m 考虑,不考虑放坡,每个 SSK 挖土面积计算如下: A=[a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+0.3)*2]=2.99m2一号手孔(SK1)主体结构图已知:a=0.45m, b=0.84m , ,人孔坑壁厚 0.24m,各方向基础 0.1m,操作面 0.3m,按1.0m 考虑, H 不考虑放坡,每个 SK1 挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=3.67 m2二号手孔(SK2)主体结构图已知:a=0.84m, b=0.95m , 人孔坑壁厚 0.24m,各方向基础 0.1m,操作面 0.3m,按1.0m 考虑, H 不考虑放坡,每个 SK2 挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2)]*[b+(0.24+0.1+0.3)*2]=4.73m2砖砌 90x120 手孔主体结构已知:a=0.9m, b=1.2m , 人孔坑壁厚 0.24m,各方向基础 0.1m,操作面 0.3m,H 按 1.7m 考虑,不考虑放坡,每个 90x120 人孔挖土面积计算如下:A=[(a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+0.3)*2]=5.41m2砖砌 120x170 手孔主体结构图已知:a=1.2m, b=1.7m , 人孔坑壁厚 0.24m,各方向基础 0.1m,操作面 0.3m,H 按1.7m 考虑,不考虑放坡,每个 120x170 人孔挖土面积计算如下: A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=7.39 m2小号直通人孔装置图已知:a=2.08m, b=2.88m ,人孔坑壁厚 0.24m, 各方向基础 0.1m, 操作面 0.3m ,H 按 2.45m 考虑,不考虑放坡,每个小直挖土面积计算如下: A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=13.98 m2 常用管道沟断面图通用公式为 A1=(2Hi+B)L (m2),i 考虑为 0.15,可计算出各种常用管道沟的开挖路面面积如下(单位为 m2): pvc-1(不包封): A=0.798*L; pvc-2(不包封)=0.928*L; G-1=0.6726*L; G-2=0.7946*L;G-3=1.0166*L;G-4=0.8312*L;PVC-1(包封)= 0.801*L;PVC-2(包封)=0.931*L;PVC-3(包封)=1.051*L;PVC-4(包封)=0. 97*L希望以上资料对你有所帮助,附励志名言3条:1、上帝说:你要什么便取什么,但是要付出相当的代价。
标准人手孔计算标准人(标准人(手)孔、通信管道开挖路面面积计算标准根据“通信建设工程预算定额第五册通信管道工程[工信部规[2008]75 号]”以及宁波移动相关规定,标准人(手)孔、通信管道开挖路面计算如下:1.不放坡挖沟,开挖路面面积:①开挖管道沟面积A=BL ②开掘人孔坑面积A=ab 2.放坡挖沟,开挖路面面积:①开挖管道沟面积A=(2Hi+B)L ②开挖人孔坑面积A=(2Hi+a)(2Hi+b) 3.符号说明:A=路面面积(m2)B=沟底宽度(m)L=沟长度(m)H=沟(坑)深度(m)i=放坡系数a=人孔坑底短边长度(m)b=人孔坑底长边长度(m)注:1.人孔坑底边长度a、b 是指净长度。
不包括人孔坑壁厚、基础(各方向0.1 米)、操作面宽度(各方向0.3 米)。
2.普通土:主要用铁锹挖掘,并能自行脱锹的一般土壤。
3.硬土:部分用铁锹挖掘,部分用镐挖掘,如坚土、粘土、市区瓦砾土及淤泥深度小于0.5 米的水稻田和土壤(包括虽可用锹挖,但不能自行脱锹的土壤)等。
4.砂砾土:以镐、锹为主,有时也需用撬棍挖掘,如风化石、僵石、卵石及淤泥深度为0.5 米以上的水稻田等。
根据上面计算标准,我们对常用人手孔、管道沟的挖土面积计算如下:小手孔(SSK)主体结构图已知:a=0.4m, b=0.5m ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H 按0.7m 考虑,不考虑放坡,每个SSK 挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+0.3)*2]=2.99 m2一号手孔(SK1)主体结构图已知:a=0.45m, b=0.84m , ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,按1.0m 考虑,H 不考虑放坡,每个SK1 挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=3.67 m2二号手孔(SK2)主体结构图已知:a=0.84m, b=0.95m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,按1.0m 考虑,H 不考虑放坡,每个SK2 挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2)]*[b+(0.24+0.1+0.3)*2]=4.73m2砖砌90x120 手孔主体结构已知:a=0.9m, b=1.2m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H 按1.7m 考虑,不考虑放坡,每个90x120 人孔挖土面积计算如下:A=[(a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+0.3)*2]=5.41 m2砖砌120x170 手孔主体结构图已知:a=1.2m, b=1.7m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H 按1.7m 考虑,不考虑放坡,每个120x170 人孔挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=7.39 m2小号直通人孔装置图已知:a=2.08m, b=2.88m ,人孔坑壁厚0.24m, 各方向基础0.1m, 操作面0.3m ,H 按 2.45m 考虑,不考虑放坡,每个小直挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=13.98 m2常用管道沟断面图通用公式为A1=(2Hi+B)L (m2),i 考虑为0.15,可计算出各种常用管道沟的开挖路面面积如下(单位为m2):pvc-1(不包封):A=0.798*L;pvc-2(不包封)=0.928*L;G-1=0.6726*L;G-2=0.7946*L;G-3=1.0166*L;G-4=0.8312*L;PVC-1(包封)=0.801*L;PVC-2(包封)=0.931*L;PVC-3(包封)=1.051*L;PVC-4(包封)=0. 97*L。
标准人(手)孔、通信管道开挖路面面积计算标准根据“通信建设工程预算定额第五册通信管道工程[工信部规[2008]75号”以及宁波移动相关规定,标准人(手)孔、通信管道开挖路面计算如下:1.不放坡挖沟,开挖路面面积:①开挖管道沟面积A=BL②开掘人孔坑面积A=ab2.放坡挖沟,开挖路面面积:①开挖管道沟面积A=(2Hi+B)L②开挖人孔坑面积A=(2Hi+a)(2Hi+b)3.符号说明:A=路面面积(m2)B=沟底宽度(m)L=沟长度(m)H=沟(坑)深度(m)i=放坡系数a=人孔坑底短边长度(m)b=人孔坑底长边长度(m)注:1.人孔坑底边长度a、b是指净长度。
不包括人孔坑壁厚、基础(各方向0.1米)、操作面宽度(各方向0.3米)。
2.普通土:主要用铁锹挖掘,并能自行脱锹的一般土壤。
3.硬土:部分用铁锹挖掘,部分用镐挖掘,如坚土、粘土、市区瓦砾土及淤泥深度小于0.5米的水稻田和土壤(包括虽可用锹挖,但不能自行脱锹的土壤)等。
4.砂砾土:以镐、锹为主,有时也需用撬棍挖掘,如风化石、僵石、卵石及淤泥深度为0.5米以上的水稻田等。
根据上面计算标准,我们对常用人手孔、管道沟的挖土面积计算如下:小手孔(SSK)主体结构图已知:a=0.4m, b=0.5m ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按0.7m考虑,不考虑放坡,每个SSK挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+=2.99 m2一号手孔(SK1)主体结构图已知:a=0.45m, b=0.84m , ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.0m 考虑,不考虑放坡,每个SK1挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+=3.67 m2二号手孔(SK2)主体结构图已知:a=0.84m, b=0.95m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.0m 考虑,不考虑放坡,每个SK2挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2)]*[b+(0.24+0.1+0.3)*2]=4.73m2砖砌90x120手孔主体结构已知:a=0.9m, b=1.2m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.7m考虑,不考虑放坡,每个90x120人孔挖土面积计算如下:A=[(a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+0.3)*2]=5.41 m2砖砌120x170手孔主体结构图已知:a=1.2m, b=1.7m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.7m考虑,不考虑放坡,每个120x170人孔挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=7.39 m2小号直通人孔装置图已知:a=2.08m, b=2.88m ,人孔坑壁厚0.24m, 各方向基础0.1m, 操作面0.3m ,H按2.45m 考虑,不考虑放坡,每个小直挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=13.98 m2常用管道沟断面图通用公式为A1=(2Hi+B)L (m2),i考虑为0.15,可计算出各种常用管道沟的开挖路面面积如下(单位为m2):pvc-1(不包封):A=0.798*L;pvc-2(不包封)=0.928*L;G-1=0.6726*L;G-2=0.7946*L;G-3=1.0166*L;G-4=0.8312*L;PVC-1(包封)=0.801*L;PVC-2(包封)=0.931*L;PVC-3(包封)=1.051*L;PVC-4(包封)=0. 97*L;。
标准人(手)孔、通信管道开挖路面面积计算标准根据“通信建设工程预算定额第五册通信管道工程 [工信部规[2008]75号”以及宁波移动相关规定,标准人(手)孔、通信管道开挖路面计算如下:1.不放坡挖沟,开挖路面面积:①开挖管道沟面积A=BL②开掘人孔坑面积A=ab2.放坡挖沟,开挖路面面积:①开挖管道沟面积A=(2Hi+B)L②开挖人孔坑面积A=(2Hi+a)(2Hi+b)3.符号说明:A=路面面积(m2)B=沟底宽度(m)L=沟长度(m)H=沟(坑)深度(m)i=放坡系数a=人孔坑底短边长度(m) b=人孔坑底长边长度(m)注:1.人孔坑底边长度a、b是指净长度。
不包括人孔坑壁厚、基础(各方向0.1米)、操作面宽度(各方向0.3米)。
2.普通土:主要用铁锹挖掘,并能自行脱锹的一般土壤。
3.硬土:部分用铁锹挖掘,部分用镐挖掘,如坚土、粘土、市区瓦砾土及淤泥深度小于0.5米的水稻田和土壤(包括虽可用锹挖,但不能自行脱锹的土壤)等。
4.砂砾土:以镐、锹为主,有时也需用撬棍挖掘,如风化石、僵石、卵石及淤泥深度为0.5米以上的水稻田等。
根据上面计算标准,我们对常用人手孔、管道沟的挖土面积计算如下:小手孔(SSK)主体结构图已知:a=0.4m, b=0.5m ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按0.7m考虑,不考虑放坡,每个SSK挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+=2.99 m2一号手孔(SK1)主体结构图已知:a=0.45m, b=0.84m , ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.0m 考虑,不考虑放坡,每个SK1挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+=3.67 m2二号手孔(SK2)主体结构图已知:a=0.84m, b=0.95m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.0m考虑,不考虑放坡,每个SK2挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2)]*[b+(0.24+0.1+0.3)*2]=4.73m2砖砌90x120手孔主体结构已知:a=0.9m, b=1.2m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.7m考虑,不考虑放坡,每个90x120人孔挖土面积计算如下:A=[(a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+0.3)*2]=5.41 m2砖砌120x170手孔主体结构图已知:a=1.2m, b=1.7m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.7m考虑,不考虑放坡,每个120x170人孔挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=7.39 m2小号直通人孔装置图已知:a=2.08m, b=2.88m ,人孔坑壁厚0.24m, 各方向基础0.1m, 操作面0.3m ,H按2.45m 考虑,不考虑放坡,每个小直挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=13.98 m2常用管道沟断面图通用公式为A1=(2Hi+B)L (m2),i考虑为0.15,可计算出各种常用管道沟的开挖路面面积如下(单位为m2):pvc-1(不包封):A=0.798*L;pvc-2(不包封)=0.928*L;G-1=0.6726*L;G-2=0.7946*L;G-3=1.0166*L;G-4=0.8312*L;PVC-1(包封)=0.801*L;PVC-2(包封)=0.931*L;PVC-3(包封)=1.051*L;PVC-4(包封)=0. 97*L;。
标准人(标准人(手)孔、通信管道开挖路面面积计算标准根据“通信建设工程预算定额第五册通信管道工程[工信部规[2008]75 号]”以及宁波移动相关规定,标准人(手)孔、通信管道开挖路面计算如下:1.不放坡挖沟,开挖路面面积:①开挖管道沟面积A=BL ②开掘人孔坑面积A=ab 2.放坡挖沟,开挖路面面积:①开挖管道沟面积A=(2Hi+B)L ②开挖人孔坑面积A=(2Hi+a)(2Hi+b) 3.符号说明:A=路面面积(m2)B=沟底宽度(m)L=沟长度(m)H=沟(坑)深度(m)i=放坡系数a=人孔坑底短边长度(m)b=人孔坑底长边长度(m)注:1.人孔坑底边长度a、b 是指净长度。
不包括人孔坑壁厚、基础(各方向0.1 米)、操作面宽度(各方向0.3 米)。
2.普通土:主要用铁锹挖掘,并能自行脱锹的一般土壤。
3.硬土:部分用铁锹挖掘,部分用镐挖掘,如坚土、粘土、市区瓦砾土及淤泥深度小于0.5 米的水稻田和土壤(包括虽可用锹挖,但不能自行脱锹的土壤)等。
4.砂砾土:以镐、锹为主,有时也需用撬棍挖掘,如风化石、僵石、卵石及淤泥深度为0.5 米以上的水稻田等。
根据上面计算标准,我们对常用人手孔、管道沟的挖土面积计算如下:小手孔(SSK)主体结构图已知:a=0.4m, b=0.5m ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H 按0.7m 考虑,不考虑放坡,每个SSK 挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+0.3)*2]=2.99 m2一号手孔(SK1)主体结构图已知:a=0.45m, b=0.84m , ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,按1.0m 考虑,H 不考虑放坡,每个SK1 挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=3.67 m2二号手孔(SK2)主体结构图已知:a=0.84m, b=0.95m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,按1.0m 考虑,H 不考虑放坡,每个SK2 挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2)]*[b+(0.24+0.1+0.3)*2]=4.73m2砖砌90x120 手孔主体结构已知:a=0.9m, b=1.2m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H 按 1.7m 考虑,不考虑放坡,每个90x120 人孔挖土面积计算如下:A=[(a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+0.3)*2]=5.41 m2砖砌120x170 手孔主体结构图已知:a=1.2m, b=1.7m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H 按1.7m 考虑,不考虑放坡,每个120x170 人孔挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=7.39 m2小号直通人孔装置图已知:a=2.08m, b=2.88m ,人孔坑壁厚0.24m, 各方向基础0.1m, 操作面0.3m ,H 按2.45m 考虑,不考虑放坡,每个小直挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=13.98 m2常用管道沟断面图通用公式为A1=(2Hi+B)L (m2),i 考虑为0.15,可计算出各种常用管道沟的开挖路面面积如下(单位为m2):pvc-1(不包封):A=0.798*L;pvc-2(不包封)=0.928*L;G-1=0.6726*L;G-2=0.7946*L;G-3=1.0166*L;G-4=0.8312*L;PVC-1(包封)=0.801*L;PVC-2(包封)=0.931*L;PVC-3(包封)=1.051*L;PVC-4(包封)=0. 97*L。
标准人(手)孔、通信管道开挖路面面积计算标准根据“通信建设工程预算定额第五册通信管道工程[工信部规[2008]75号]”以及宁波移动相关规定,标准人(手)孔、通信管道开挖路面计算如下:1.不放坡挖沟,开挖路面面积:①开挖管道沟面积A=BL②开掘人孔坑面积A=ab2.放坡挖沟,开挖路面面积:①开挖管道沟面积A=(2Hi+B)L②开挖人孔坑面积A=(2Hi+a)(2Hi+b)3.符号说明:A=路面面积(m2)B=沟底宽度(m)L=沟长度(m)H=沟(坑)深度(m)i=放坡系数a=人孔坑底短边长度(m)b=人孔坑底长边长度(m)注: 1.人孔坑底边长度a、b是指净长度。
不包括人孔坑壁厚、基础(各方向0.1米)、操作面宽度(各方向0.3米)。
2.普通土:主要用铁锹挖掘,并能自行脱锹的一般土壤。
3.硬土:部分用铁锹挖掘,部分用镐挖掘,如坚土、粘土、市区瓦砾土及淤泥深度小于0.5米的水稻田和土壤(包括虽可用锹挖,但不能自行脱锹的土壤)等。
4.砂砾土:以镐、锹为主,有时也需用撬棍挖掘,如风化石、僵石、卵石及淤泥深度为0.5米以上的水稻田等。
根据上面计算标准,我们对常用人手孔、管道沟的挖土面积计算如下:小手孔(SSK)主体结构图已知:a=0.4m, b=0.5m ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按0.7m考虑,不考虑放坡,每个SSK挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+0.3)*2]=2.99 m2一号手孔(SK1)主体结构图已知:a=0.45m, b=0.84m , ,人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.0m考虑,不考虑放坡,每个SK1挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=3.67 m2二号手孔(SK2)主体结构图已知:a=0.84m, b=0.95m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.0m考虑,不考虑放坡,每个SK2挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2)]*[b+(0.24+0.1+0.3)*2]=4.73m2砖砌90x120手孔主体结构已知:a=0.9m, b=1.2m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.7m考虑,不考虑放坡,每个90x120人孔挖土面积计算如下:A=[(a+(0.24+0.1+0.3)*2]*[ b+(0.24+0.1+0.3)*2]=5.41 m2砖砌120x170手孔主体结构图已知:a=1.2m, b=1.7m , 人孔坑壁厚0.24m,各方向基础0.1m,操作面0.3m,H按1.7m考虑,不考虑放坡,每个120x170人孔挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=7.39 m2小号直通人孔装置图已知:a=2.08m, b=2.88m ,人孔坑壁厚0.24m, 各方向基础0.1m, 操作面0.3m ,H按2.45m考虑,不考虑放坡,每个小直挖土面积计算如下:A=[a+(0.24+0.1+0.3)*2]*[b+(0.24+0.1+0.3)*2]=13.98 m2常用管道沟断面图通用公式为A1=(2Hi+B)L (m2),i考虑为0.15,可计算出各种常用管道沟的开挖路面面积如下(单位为m2):pvc-1(不包封):A=0.798*L;pvc-2(不包封)=0.928*L;G-1=0.6726*L;G-2=0.7946*L;G-3=1.0166*L;G-4=0.8312*L;PVC-1(包封)=0.801*L;PVC-2(包封)=0.931*L;PVC-3(包封)=1.051*L;PVC-4(包封)=0. 97*L;附件1:标准人孔坑、管道沟开挖路面面积计算器。
人孔土方量开挖计算公式
小号人孔土方量开挖计算公式
以小号手孔为例
小号手孔规格为1.2*0.9(深为1.5米)
小号手孔开挖时需取放坡系数(现按0.25放坡计算)
小号手孔开挖时列下列数据
小号手孔开挖时,机制砖为12*12*24,故砖墙厚为0.24米,两边共计
L1=0.48米,开挖人孔时需留下施工人员抹墙壁时的操作空间,每边为0.4米,两边共计L2=0.80米a=0.9+L1+L2=0.9+0.48+0.8=2.18米---为小号手孔内径短边长度b=1.2+L1+L2=1.2+0.48+0.8=2.48米---为小号手孔内径长边长度
H=1.5—为小号手孔开挖深度
i=0.25小号人孔开挖时放坡系数
小号手孔开挖时,因为有放坡系数实际上开挖形状为棱台体A1=下底面积=ab=2.48*2.18=5.4064
A2=上底面积=(2Hi+a)
(2Hi+b)=(2*1.5*0.25+2.18)(2*1.5*0.25+2.48)=2.93*3.23=9.4 639两底面积开平方根=7.153
V=1/3*1.5*(5.4064+9.4639+7.153)=0.5*22.0233=11.01立方米
