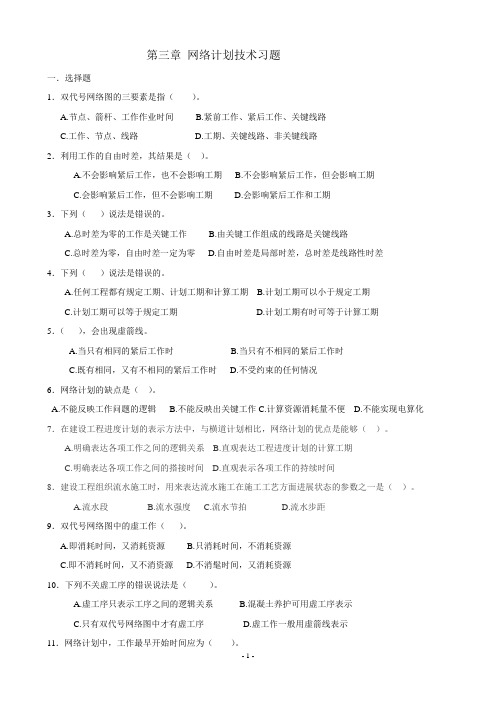

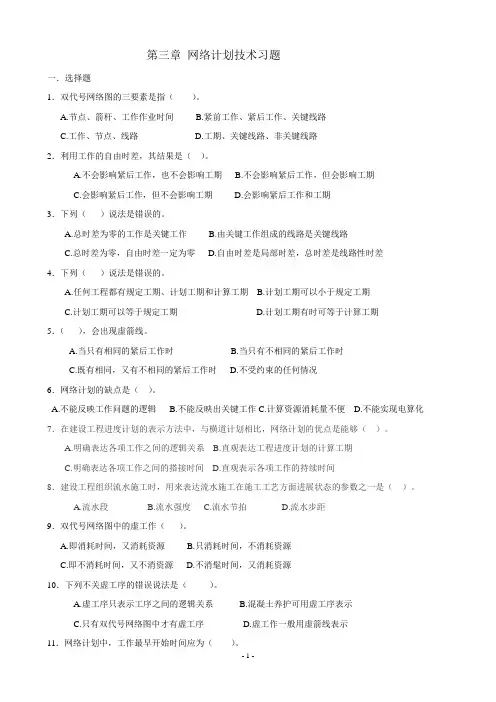

第三章网络计划技术习题一.选择题1.双代号网络图的三要素是指()。
A.节点、箭杆、工作作业时间B.紧前工作、紧后工作、关键线路C.工作、节点、线路D.工期、关键线路、非关键线路2.利用工作的自由时差,其结果是()。
A.不会影响紧后工作,也不会影响工期B.不会影响紧后工作,但会影响工期C.会影响紧后工作,但不会影响工期D.会影响紧后工作和工期3.下列()说法是错误的。
A.总时差为零的工作是关键工作B.由关键工作组成的线路是关键线路C.总时差为零,自由时差一定为零D.自由时差是局部时差,总时差是线路性时差4.下列()说法是错误的。
A.任何工程都有规定工期、计划工期和计算工期B.计划工期可以小于规定工期C.计划工期可以等于规定工期D.计划工期有时可等于计算工期5.(),会出现虚箭线。
A.当只有相同的紧后工作时B.当只有不相同的紧后工作时C.既有相同,又有不相同的紧后工作时D.不受约束的任何情况6.网络计划的缺点是()。
A.不能反映工作问题的逻辑B.不能反映出关键工作C.计算资源消耗量不便D.不能实现电算化7.在建设工程进度计划的表示方法中,与横道计划相比,网络计划的优点是能够()。
A.明确表达各项工作之间的逻辑关系B.直观表达工程进度计划的计算工期C.明确表达各项工作之间的搭接时间D.直观表示各项工作的持续时间8.建设工程组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数之一是()。
A.流水段B.流水强度C.流水节拍D.流水步距9.双代号网络图中的虚工作()。
A.即消耗时间,又消耗资源B.只消耗时间,不消耗资源C.即不消耗时间,又不消资源D.不消髦时间,又消耗资源10.下列不关虚工序的错误说法是()。
A.虚工序只表示工序之间的逻辑关系B.混凝土养护可用虚工序表示C.只有双代号网络图中才有虚工序D.虚工作一般用虚箭线表示11.网络计划中,工作最早开始时间应为()。
A.所有紧前工作最早完成时间的最大值B.所有紧前工作最早完成时间的最小值C.所有紧前工作最迟完成时间的最大值D.所有紧前工作最迟完成时间的最大值12.关于自由时差和总时差,下列说法中错误的是()。

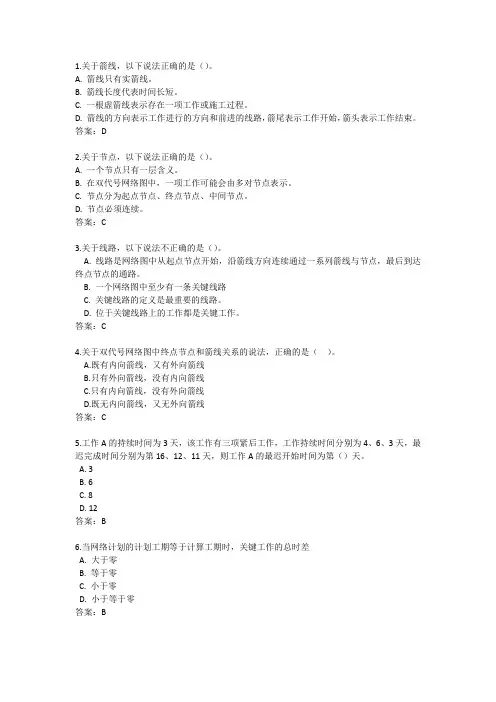

1.关于箭线,以下说法正确的是()。
A. 箭线只有实箭线。
B. 箭线长度代表时间长短。
C. 一根虚箭线表示存在一项工作或施工过程。
D. 箭线的方向表示工作进行的方向和前进的线路,箭尾表示工作开始,箭头表示工作结束。
答案:D2.关于节点,以下说法正确的是()。
A. 一个节点只有一层含义。
B. 在双代号网络图中,一项工作可能会由多对节点表示。
C. 节点分为起点节点、终点节点、中间节点。
D. 节点必须连续。
答案:C3.关于线路,以下说法不正确的是()。
A. 线路是网络图中从起点节点开始,沿箭线方向连续通过一系列箭线与节点,最后到达终点节点的通路。
B. 一个网络图中至少有一条关键线路C. 关键线路的定义是最重要的线路。
D. 位于关键线路上的工作都是关键工作。
答案:C4.关于双代号网络图中终点节点和箭线关系的说法,正确的是()。
A.既有内向箭线,又有外向箭线B.只有外向箭线,没有内向箭线C.只有内向箭线,没有外向箭线D.既无内向箭线,又无外向箭线答案:C5.工作A的持续时间为3天,该工作有三项紧后工作,工作持续时间分别为4、6、3天,最迟完成时间分别为第16、12、11天,则工作A的最迟开始时间为第()天。
A. 3B. 6C. 8D. 12答案:B6.当网络计划的计划工期等于计算工期时,关键工作的总时差A. 大于零B. 等于零C. 小于零D. 小于等于零答案:B7.网络图中存在错误的地方是()。
A.循环回路B.多个起点节点C.多个终点节点D.一对节点编号代表多项工作E.节点编号顺序错误答案:CDE8.下列关干双代号网络计划绘图规则的说法,正确的有( )。
A.网络图必须正确表达各工作间的逻辑关系B.网络图中可以出现循环回路C.网络图中一个节点只有一条箭线引出D.网络图中严禁出现没有箭头节点或没有箭尾节点的箭线E. 网络计划只有一个起点节点和一个终点节点答案:ADE9.A.A图B.B图C.C图D.D图答案:C10.关于双代号工程网络计划的说法,正确的有()A.总时差最小的工作为关键工作B.关键线路上允许有虚箭线和波形线的存在C.网络计划中以终点节点为完成节点的工作,其自由时差与总时差相等D.某项工作的自由时差为零时,其总时差必为零E.除了以网络计划终点为完成节点的工作,其他工作的最迟完成时间应等于其所有紧后工作最迟开始时间的最小值答案:ACE11.双代号网络计划中()表示前面工作的结束和后面工作的开始。
双代号网络图练习题一、选择题1. 双代号网络图中,一个节点表示什么?A. 一个活动B. 一个事件C. 一个项目D. 一个资源2. 在双代号网络图中,箭线表示什么?A. 时间B. 逻辑关系C. 成本D. 资源分配3. 双代号网络图中的“关键路径”是什么?A. 最短的路径B. 最长的路径C. 没有松弛时间的路径D. 资源最紧张的路径4. 双代号网络图中,活动之间的四种基本逻辑关系包括:A. 开始-开始,开始-完成,完成-开始,完成-完成B. 并行,串行,条件,循环C. 独立,依赖,选择,循环D. 顺序,并行,选择,循环5. 双代号网络图中的“松弛时间”是指什么?A. 活动可以延迟的最长时间B. 活动必须完成的最短时间C. 活动实际持续时间与计划持续时间的差值D. 活动在关键路径上的时间二、填空题6. 双代号网络图中的节点分为两种类型:________和________。
7. 双代号网络图的优化目标通常包括________、________和________。
8. 网络图中的关键活动是指那些________的活动。
9. 在网络图中,如果一个活动的最早开始时间与最晚开始时间相等,则该活动是________。
10. 网络图的时间参数包括:最早开始时间(ES)、最晚开始时间(LS)、最早完成时间(EF)、最晚完成时间(LF)和________。
三、简答题11. 简述双代号网络图的基本构成元素及其功能。
12. 解释什么是网络图的“总时差”和“局部时差”,并说明它们在项目管理中的作用。
13. 描述如何确定网络图中的关键路径,并说明关键路径对项目计划的重要性。
四、计算题14. 假设有一个项目包含以下活动和持续时间(单位:天):- A: 5天- B: 3天- C: 4天- D: 6天- E: 2天- 逻辑关系如下:A→B, A→C, B→D, C→D, D→E请计算每个活动的最早开始时间(ES)、最晚开始时间(LS)、最早完成时间(EF)、最晚完成时间(LF)和松弛时间(Slack)。
双代号网络计划图一、选择题1.双代号网络图中分为实工作和虚工作,据此,以下说法正确的有(A )。
A.混凝土养护工作是实工作,用实箭线表示B.虚工作不需要消耗时间,但需要消耗资源C.虚工作的不需要消耗资源,但需要消耗时间D.虚工作的作用是保证一张网络图只有一个起始节点和一个终点节点2.已知下列双代号网络图,工作H的紧后工作有(C )。
A.工作G、C、DB.工作G、CC.工作G、B、CD.工作G、B、C、A、D3.已知某工程项目分部工程双代号网络计划如下图,其关键线路为(A )。
A.①→②→③→⑤→⑦B.①→②→③→⑤→⑦C.①→③→⑤→⑦D.①→②→③→⑥→⑦4.某工作M有A、B、C三项紧前工作,ES A=5,D A=3,ES B=4,D B=5,ES C=6,D C=1,则ES M为(B )。
A.8B.9C.7D.65.某工作N有A、B、C三项紧后工作,LF A=10,D A=3,LS B=12,LF C=15,D C=1,则LF N为(A )。
A.7B.0C.14D.106.某工作K的LF K=20,D K=3,ES K=10,则TF K为(D )。
A.20B.10C.17D.77.某工作M的最早开始时间为第16天,持续时间为5天。
该工作有三项紧后工作,它们的最早开始时间分别为第24天、第27天、第28天,则M工作的自由时差为(A )。
A.3B.6C.7D.58.有M、N两项连续工作,ES M=4,ES N=14,D M=4,LF M=30,则(A )。
A.TF M=22,FF M=6B.TF M=26,FF M=6C.TF M=22,FF M=10D.TF M=26,FF M=109.某工作P,已知LF P=15、D P=2,有M、N、K三项紧前工作,ES M=5、D M=3,ES N=4,D N=5,ES K=6,D K=1,LF P=15,则TF P为(B )。
A.3B.4C.5D.610.某网络计划,已知TF=8,FF=4,检查时发现M工作的持续时间延长了6天,说明M工作(B )。

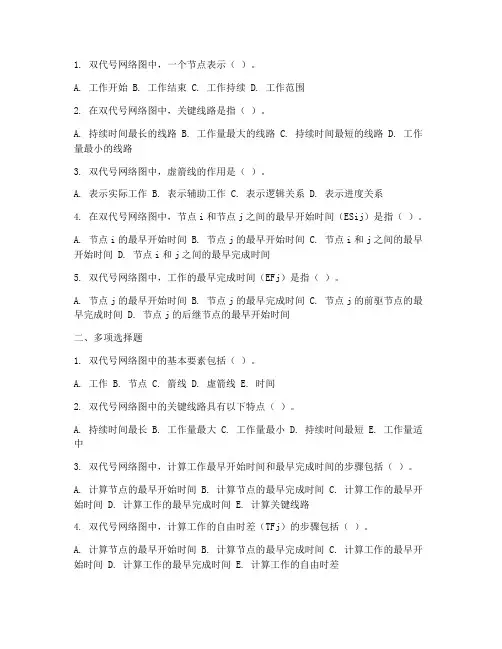

1. 双代号网络图中,一个节点表示()。
A. 工作开始B. 工作结束C. 工作持续D. 工作范围2. 在双代号网络图中,关键线路是指()。
A. 持续时间最长的线路B. 工作量最大的线路C. 持续时间最短的线路D. 工作量最小的线路3. 双代号网络图中,虚箭线的作用是()。
A. 表示实际工作B. 表示辅助工作C. 表示逻辑关系D. 表示进度关系4. 在双代号网络图中,节点i和节点j之间的最早开始时间(ESij)是指()。
A. 节点i的最早开始时间B. 节点j的最早开始时间C. 节点i和j之间的最早开始时间D. 节点i和j之间的最早完成时间5. 双代号网络图中,工作的最早完成时间(EFj)是指()。
A. 节点j的最早开始时间B. 节点j的最早完成时间C. 节点j的前驱节点的最早完成时间D. 节点j的后继节点的最早开始时间二、多项选择题1. 双代号网络图中的基本要素包括()。
A. 工作B. 节点C. 箭线D. 虚箭线E. 时间2. 双代号网络图中的关键线路具有以下特点()。
A. 持续时间最长B. 工作量最大C. 工作量最小D. 持续时间最短E. 工作量适中3. 双代号网络图中,计算工作最早开始时间和最早完成时间的步骤包括()。
A. 计算节点的最早开始时间B. 计算节点的最早完成时间C. 计算工作的最早开始时间D. 计算工作的最早完成时间E. 计算关键线路4. 双代号网络图中,计算工作的自由时差(TFj)的步骤包括()。
A. 计算节点的最早开始时间B. 计算节点的最早完成时间C. 计算工作的最早开始时间D. 计算工作的最早完成时间E. 计算工作的自由时差5. 双代号网络图中,影响工作的关键因素包括()。
A. 工作持续时间B. 工作之间的逻辑关系C. 工作的前驱节点和后继节点D. 节点的最早开始时间和最早完成时间 E. 工作的自由时差三、判断题1. 双代号网络图中,虚箭线表示实际工作。
()2. 双代号网络图中,关键线路上的节点称为关键节点。
双代号网络计划考试题一、单项选择题1.在双代号网络图中,表示工作之间逻辑关系但不消耗时间和资源的线段称为()。
A. 实箭线B. 虚箭线C. 关键线路D. 紧前工作答案:B2.双代号网络计划中的关键线路是指()。
A. 总时差为零的线路B. 自由时差最大的线路C. 工作时间最长的线路D. 工作最少的线路答案:C(注:虽然关键线路的总工作时间最长,但题目中的表述“工作时间最长的线路”可能产生歧义,因为“工作时间”也可理解为单个工作的持续时间。
然而,在双代号网络计划中,关键线路确实是指总的工作持续时间最长的线路。
此题在严格意义上应选表述最准确的选项,但根据常规理解和题目意图,C选项为正确答案。
)3.双代号网络图中的工作是用()表示的。
A. 箭线及其两端节点编号B. 节点及其编号C. 箭线及其起始节点标号答案:A4.在双代号网络计划中,工作的总时差(TF)是指该工作()。
A. 最早开始时间与最迟开始时间之差B. 最早完成时间与最迟完成时间之差C. 最早开始时间与最早完成时间之差D. 最迟开始时间与最迟完成时间之差答案:B5.某工作的自由时差(FF)为3天,表示该工作可以()。
A. 推迟3天开始而不影响总工期B. 推迟3天完成而不影响总工期C. 提前3天开始而不影响紧后工作D. 提前3天完成而不影响紧后工作答案:D二、多项选择题6.关于双代号网络图的绘图规则,以下说法正确的是()。
A. 箭线不能交叉B. 可以有多个起点节点C. 应只有一个起点节点和一个终点节点D. 关键工作必须安排在图面中心答案:A、C7.在双代号网络计划中,以下哪些因素可能影响工作的最早开始时间?()A. 该工作的紧前工作的最早完成时间B. 该工作的持续时间C. 该工作的紧后工作的最早开始时间D. 该工作的总时差答案:A三、判断题8.双代号网络计划中,总时差最小的工作为关键工作。
()答案:正确9.双代号网络图中,虚工作既消耗时间也消耗资源。
