人防工程施工中常见的质量通病【最新版】
- 格式:docx
- 大小:23.67 KB
- 文档页数:19
人防工程施工质量通病一:底板通病一现象:在梁板体系中,当底板上层钢筋与梁上层主筋标高相同时,板的上层钢筋放在了梁的主筋上面。
分析:底板中板梁式结构的梁筋与板筋位置关系:上排双向板筋均应从梁的主筋下方穿过(图一)。
因为底板所受的力主要是土压力,底板上层钢筋在梁处是受压区,应该从梁的主筋下穿过,把底板所受的土压力传递给梁。
图一地基反梁与底板上层钢筋位置关系防治措施:设计应考虑钢筋重叠放置时对保护层的影响,施工前正确理解图纸,按照正确的顺序布筋进行绑扎。
通病二现象:地基反梁钢筋绑扎施工时,受拉区钢筋和受压区钢筋配置反置,造成受拉区钢筋承载力不能满足设计要求。
分析:地基反梁与顶板梁受力情况相反,上部为受拉钢筋,下部为受压钢筋,一般平法表示地梁配筋如(图二),“B”表示下部钢筋、“T”表示上部钢筋,施工人员往往习惯性的将写在前面的理解为上部钢筋、写在后面的为下部钢筋,忽视了“8”和“T”的区别,从而造成错误。
JCL1 500X1300<M0@100/200B7 B 25:T12 4> 25G4 6 14图二平法表示地梁配筋防治措施:在布筋前要正确的理解图纸,对图纸上的每个符号都要弄清楚。
通病三现象:钢筋混凝土墙门洞未按要求增设45°斜向加强筋,或虽然设置但是不符合要求。
分析:人防门的门框下部加强筋斜向45°插入底板(图三)。
在绑扎底板钢筋时没有考虑门框墙加强筋的留置,等绑扎墙筋时发现遗漏,这是底板已经浇筑,加强筋已经无法设置了。
图三门框墙洞口加强筋示意图防治措施:门框墙加强筋应在底板教导混凝土前按设计施工图及规范要求成型绑扎。
通病四现象:防护门槛钢筋绑扎错误分析:防护门门槛处钢筋规格大、钢筋密,施工不方便,容易施工不到位或绑扎错误。
防治措施:防护密闭门门槛箍筋应该闭口(图四),在箍筋拐角处应绑扎水平钢筋,水平筋应该锚固到门框墙中,并与门框钢筋绑扎牢靠。
图四门框箍筋绑扎通病五现象:人防门的门槛高度、门槛墙宽度不够,无法安装门扇,影响使用功能。
人防工程施工常见质量问题及处理措施随着城市化进程的加快,人民防空工程(简称人防工程)的建设越来越受到重视。
人防工程作为一项重要的国防设施,其主要目的是为了保护人民生命财产安全,防御和减轻空袭危害。
然而,在人防工程的施工过程中,往往会出现一些质量问题,影响其防护功能和使用寿命。
本文将对人防工程施工中常见的质量问题进行分析,并提出相应的处理措施。
一、人防工程施工常见质量问题1. 结构施工阶段问题(1)底板土建工程施工中,板的上层钢筋不应放在梁的主筋上面,应从梁的主筋下方穿过。
(2)人防门的门框插筋及门槛钢筋未按要求设置,应在底板浇筑混凝土前按施工图及规范要求成形。
(3)防护密闭门的门槛箍筋应闭口,八字角处应设置八字加强筋,箍筋直径不得小于规定值。
2. 电气工程施工问题(1)人防地下室电气工程的施工不符合规范要求,未满足平时和战时的用电要求。
(2)材料的材质、设备的选用不满足设计图纸、相关规范及项目实际情况。
二、人防工程施工质量问题的处理措施1. 结构施工阶段问题的处理(1)针对底板土建工程施工中板的上层钢筋放置问题,施工单位应严格按照施工图和规范要求进行施工,确保板的上层钢筋从梁的主筋下方穿过。
(2)人防门的门框插筋及门槛钢筋的设置应严格按照设计要求和规范进行,确保其在底板浇筑混凝土前按要求成形。
(3)防护密闭门的门槛箍筋应闭口,八字角处应设置八字加强筋,箍筋直径应满足规定值。
施工单位应严格按照设计要求和规范进行施工,确保人防门的门槛高度、门框墙宽度等满足使用功能要求。
2. 电气工程施工问题的处理(1)针对人防地下室电气工程施工不符合规范要求的问题,施工单位应熟悉并掌握人防电气工程相关规范及施工技术标准,严格按照设计图纸和相关规范进行施工,确保满足平时和战时的用电要求。
(2)针对材料和设备选用不满足设计图纸、相关规范及项目实际情况的问题,施工单位应加强材料和设备的检查和验收,确保其符合设计要求和相关规范。
人防工程常见的质量问题
人防工程在施工过程中,由于其特殊的战备作用和防护密闭要求,与普通地下室的技术要求和施工工艺存在显著差异。
因此,施工单位在进行人防工程施工时,可能会出现多种质量问题。
以下是一些常见的质量问题:
1. 混凝土结构中存在渗漏水现象:这可能是因为混凝土隔墙上使用了不合适的材料,如PVC塑料套管,或者门框四周的混凝土存在疏松问题。
2. 防护密闭措施不当:例如,人防战时进排风口处的连接设备可能无法直接承受空气冲击波的压力,需要采用特定的消波措施,如“悬板活门+扩散室”来确保设备的安全。
3. 施工中的常见问题:除了上述的质量问题,还可能存在其他由于施工技术不熟练或不了解施工要求而导致的问题。
为了确保人防工程的质量和安全,建议施工单位加强对施工技术的培训和监督,确保施工过程中的每一个环节都符合相关的规范和要求。
人防工程施工中常见的质量通病土建工程1、底板①在梁板体系中,当底板上层钢筋与梁上层主筋标高相同时,板的上层钢筋放在梁的主筋上面。
由于底板所受的力主要是土压力,底板上层钢筋在梁处是受压区,应该从梁的主筋下穿过把底板所受的土压力传递给梁,设计应考虑钢筋重叠放置时对保护层的影响。
②人防门的门框插筋及门槛钢筋没按要求设置。
人防门的门框插筋及门槛钢筋应在底板浇捣混凝土前按设计施工图及规范要求成型绑扎。
③人防门的门槛高度、门槛墙宽度不够,无法安装门扇,影响使用功能。
人防门的门槛钢筋高出底板的高度应该满足各种型号的人防门门槛建筑高度。
人防门铰页侧门框最小宽度应满足人防门的安装尺寸,闭锁侧门框最小宽度应满足不会影响门扇的开启。
④人防门的门框墙及门槛的截面尺寸太小,门槛的钢筋成型和绑扎不符合要求。
防护密闭门的门框墙及门槛截面厚度的最小尺寸不小于300mm。
两个防护单元间的门框墙及门槛截面厚度不小于500mm。
防护密闭门的门槛箍筋应该闭口,箍筋直径不得小于12mm,在箍筋转角处应绑扎水平钢筋,水平钢筋应该锚固到门框墙中,并与门框墙插筋绑扎牢。
密闭门的门框墙及门槛截面厚度由设计定。
悬板活门、胶管活门的门槛箍筋应该闭口,箍筋应拉住底板的下层钢筋。
⑤活置式人防门门槛下没有设置钢筋。
活置式门槛人防门的门框角钢应在底板浇筑混凝土前安装到位,门框角钢的安装标高应该与建筑标高平。
当地坪装修面层大于60mm时,门框角钢下部角钢内应按防护密闭门门槛的要求配筋;当地坪装修面层不大于60mm时,门框角钢下部角钢的间距为150mm、®32的孔中穿钢筋锚固到底板中。
2、墙板①直接受侧向冲击波的人防门没有考虑抗侧向冲击波措施。
若防护密闭门侧向受冲击波时,防护密闭门应嵌人墙体100mm,或者在门的受冲击波一侧做一根突出墙面l00mm、宽度为200mm的柱子;当层高较高时,防护密闭门上部应做一根突出墙面100mm、高为200mm的梁,与柱子组成门套。

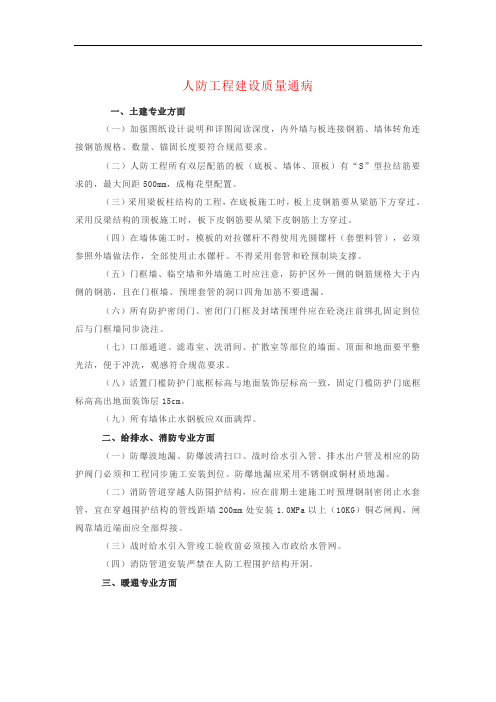

人防工程建设质量通病一、土建专业方面(一)加强图纸设计说明和详图阅读深度,内外墙与板连接钢筋、墙体转角连接钢筋规格、数量、锚固长度要符合规范要求。
(二)人防工程所有双层配筋的板(底板、墙体、顶板)有“S”型拉结筋要求的,最大间距500mm,成梅花型配置。
(三)采用梁板柱结构的工程,在底板施工时,板上皮钢筋要从梁筋下方穿过。
采用反梁结构的顶板施工时,板下皮钢筋要从梁下皮钢筋上方穿过。
(四)在墙体施工时,模板的对拉镙杆不得使用光圆镙杆(套塑料管),必须参照外墙做法作,全部使用止水镙杆。
不得采用套管和砼预制块支撑。
(五)门框墙、临空墙和外墙施工时应注意,防护区外一侧的钢筋规格大于内侧的钢筋,且在门框墙、预埋套管的洞口四角加筋不要遗漏。
(六)所有防护密闭门、密闭门门框及封堵预埋件应在砼浇注前绑扎固定到位后与门框墙同步浇注。
(七)口部通道、滤毒室、洗消间、扩散室等部位的墙面、顶面和地面要平整光洁,便于冲洗,观感符合规范要求。
(八)活置门槛防护门底框标高与地面装饰层标高一致,固定门槛防护门底框标高高出地面装饰层15cm。
(九)所有墙体止水钢板应双面满焊。
二、给排水、消防专业方面(一)防爆波地漏、防爆波清扫口、战时给水引入管、排水出户管及相应的防护阀门必须和工程同步施工安装到位。
防爆地漏应采用不锈钢或铜材质地漏。
(二)消防管道穿越人防围护结构,应在前期土建施工时预埋钢制密闭止水套管,宜在穿越围护结构的管线距墙200mm处安装1.0MPa以上(10KG)铜芯闸阀,闸阀靠墙近端面应全部焊接。
(三)战时给水引入管竣工验收前必须接入市政给水管网。
(四)消防管道安装严禁在人防工程围护结构开洞。
三、暖通专业方面(一)所有的风管穿防护墙处必须要用钢制密闭穿墙管,且施工时要将密闭穿墙管按结构图纸要求预埋在墙体中,并两头出墙50~100mm,规格按要求制作,标高、几何尺寸等须符合要求,并保证门的正常开启。
(二)在各口部密闭通道及防毒通道隔的防护密闭门框墙、密闭门门框墙上设置有DN50的气密测量管(热镀锌管),必须预埋在墙体中,两头出墙50~100mm,内丝铜质管帽封堵。
人防工程施工通病及防治措施人防工程,即人民防空工程,是为了保护人民生命财产安全,提高城市防护能力,满足战时人民防空需要而建设的防护工程。
人防工程施工质量直接关系到人防工程的安全性和可靠性,因此在施工过程中,要充分重视并克服常见的施工通病,确保人防工程的质量和安全。
本文将对人防工程施工中常见的通病进行分析,并提出相应的防治措施。
一、人防工程施工通病1. 钢筋施工通病(1)钢筋布筋不当:在梁板体系中,底板上层钢筋与梁上层主筋标高相同时,板的上层钢筋放在了梁的主筋上面。
底板所受的力主要是土压力,底板上层钢筋在梁处是受压区,应从梁的主筋下穿过,把底板所受的土压力传递给梁。
(2)钢筋绑扎错误:地基反梁钢筋绑扎时,受拉区钢筋和受压区钢筋配置反置,造成受拉区钢筋承载力不能满足设计要求。
(3)钢筋数量不足或遗漏:部分施工人员对图纸理解不透彻,导致钢筋数量绑扎不足或遗漏。
2. 模板施工通病模板安装不稳定,易出现变形、移位现象,影响混凝土浇筑质量。
3. 混凝土施工通病(1)混凝土浇筑不密实:混凝土浇筑过程中,未采取有效措施保证混凝土密实,容易出现蜂窝、麻面等质量问题。
(2)混凝土养护不足:混凝土浇筑后未及时进行养护,导致混凝土强度发展不充分。
二、防治措施1. 钢筋施工防治措施(1)加强图纸学习:施工前,对图纸进行详细学习,了解钢筋的布置原则和顺序。
(2)正确布筋:按照设计图纸和规范要求,正确布置钢筋,确保受力钢筋位置和数量符合要求。
(3)严格绑扎:钢筋绑扎时,严格按照图纸和规范要求进行,确保受拉区钢筋和受压区钢筋的正确配置。
2. 模板施工防治措施(1)模板设计合理:根据工程实际情况,合理设计模板,确保模板的稳定性和承载能力。
(2)模板安装牢固:施工过程中,严格把控模板安装质量,确保模板牢固、平整、无变形。
3. 混凝土施工防治措施(1)保证浇筑质量:浇筑混凝土时,采取有效措施保证混凝土密实,如采用振动棒充分振捣。
(2)及时养护:混凝土浇筑完成后,及时进行养护,确保混凝土强度发展充分。
人防工程施工质量通病一:底板通病一现象:在梁板体系中,当底板上层钢筋与梁上层主筋标高相同时,板的上层钢筋放在了梁的主筋上面。
分析:底板中板梁式结构的梁筋与板筋位置关系:上排双向板筋均应从梁的主筋下方穿过(图一)。
因为底板所受的力主要是土压力,底板上层钢筋在梁处是受压区,应该从梁的主筋下穿过,把底板所受的土压力传递给梁。
图一地基反梁与底板上层钢筋位置关系防治措施:设计应考虑钢筋重叠放置时对保护层的影响,施工前正确理解图纸,按照正确的顺序布筋进行绑扎。
通病二现象:地基反梁钢筋绑扎施工时,受拉区钢筋和受压区钢筋配置反置,造成受拉区钢筋承载力不能满足设计要求。
分析:地基反梁与顶板梁受力情况相反,上部为受拉钢筋,下部为受压钢筋,一般平法表示地梁配筋如(图二),“B”表示下部钢筋、“T”表示上部钢筋,施工人员往往习惯性的将写在前面的理解为上部钢筋、写在后面的为下部钢筋,忽视了“B”和“T” 的区别,从而造成错误。
图二平法表示地梁配筋防治措施:在布筋前要正确的理解图纸,对图纸上的每个符号都要弄清楚。
通病三现象:钢筋混凝土墙门洞未按要求增设45°斜向加强筋,或虽然设置但是不符合要求.分析:人防门的门框下部加强筋斜向45°插入底板(图三)。
在绑扎底板钢筋时没有考虑门框墙加强筋的留置,等绑扎墙筋时发现遗漏,这是底板已经浇筑,加强筋已经无法设置了。
图三门框墙洞口加强筋示意图防治措施:门框墙加强筋应在底板教导混凝土前按设计施工图及规范要求成型绑扎。
通病四现象:防护门槛钢筋绑扎错误分析:防护门门槛处钢筋规格大、钢筋密,施工不方便,容易施工不到位或绑扎错误。
防治措施:防护密闭门门槛箍筋应该闭口(图四),在箍筋拐角处应绑扎水平钢筋,水平筋应该锚固到门框墙中,并与门框钢筋绑扎牢靠。
图四门框箍筋绑扎通病五现象:人防门的门槛高度、门槛墙宽度不够,无法安装门扇,影响使用功能。
分析:人防门的门槛钢筋高出底板的高度应该满足各种型号的人防门门槛建筑高度。
第1篇一、设计不合理1. 防护单元划分不合理:部分人防工程在设计时,未充分考虑上部建筑的结构特点和使用功能,导致防护单元划分不合理,影响防护效果。
2. 设计规范不明确:设计人员对国家人防工程建设法律法规、江西省人防工程建设管理政策以及相关设计与施工规范标准了解不足,导致设计不合理。
二、施工质量问题1. 风管穿越墙体处理不当:部分施工队伍在风管穿越临空墙、密闭墙、楼板时,未按规范要求做好防护密闭处理,导致事后无法进行有效处理。
2. 防护门安装不规范:人防门的门框插筋及门槛钢筋未按要求设置,门框墙及门槛的截面尺寸太小,门槛的钢筋成型和绑扎不符合要求。
3. 后浇带设置不当:后浇带位置设置不当,间距过大或过小,宽度不符合要求,影响结构整体性能。
4. 拉结钢筋布置不合理:部分施工队伍未按照《人民防空工程质量验收与评价标准》要求,对板、墙进行梅花形排列的拉结钢筋布置,影响结构稳定性。
5. 斜向加强筋布置不规范:门框门洞四角未按要求布置斜向加强筋,影响防护密闭效果。
三、材料问题1. 防护材料选用不当:部分施工队伍在材料选用上存在偷工减料现象,导致防护效果降低。
2. 钢筋质量不合格:钢筋直径、强度等级不符合设计要求,影响结构安全。
四、施工管理问题1. 施工队伍素质不高:部分施工队伍技术水平较低,对施工规范了解不足,导致施工质量问题。
2. 施工进度安排不合理:施工进度安排不合理,导致施工质量无法得到保证。
综上所述,人防工程施工中常见的通病主要包括设计不合理、施工质量问题、材料问题和施工管理问题。
针对这些问题,应加强以下措施:1. 提高设计人员素质,确保设计合理。
2. 加强施工队伍管理,提高施工技术水平。
3. 严格材料质量控制,确保材料质量合格。
4. 优化施工进度安排,确保施工质量。
通过采取以上措施,可以有效减少人防工程施工中的通病,提高工程质量,保障人民生命财产安全。
第2篇一、风管穿越墙体问题现象:风管穿越临空墙、密闭墙、楼板时随意预留混凝土洞。
人防地下室质量通病方案一、前言人防地下室作为国防工程的重要组成部分,其质量直接关系到人民生命财产安全和战时防护效能。
然而,在人防地下室的建设过程中,常常会出现一些质量通病,影响其使用功能和安全性。
为了有效预防和解决这些问题,提高人防地下室的建设质量,特制定本方案。
二、常见质量通病及原因分析(一)防水工程质量问题1、渗漏混凝土自身存在裂缝、孔洞等缺陷,导致地下水渗透。
防水层施工质量不佳,如卷材搭接不牢固、防水涂料厚度不足等。
施工缝、后浇带等部位处理不当,成为渗漏的薄弱环节。
2、防水层空鼓基层不平整、不干净,存在油污、灰尘等杂物,影响防水层与基层的粘结。
防水涂料涂刷不均匀,或者卷材铺贴时未排除空气,导致空鼓。
(二)结构工程质量问题1、混凝土裂缝混凝土配合比不合理,水泥用量过大,导致水化热过高,产生温度裂缝。
混凝土浇筑过程中振捣不密实,存在蜂窝、麻面等缺陷,影响混凝土的强度和抗渗性能。
养护不到位,混凝土在早期失水过快,产生收缩裂缝。
2、钢筋工程质量问题钢筋间距不均匀、绑扎不牢固,影响结构的受力性能。
钢筋保护层厚度不足,导致钢筋锈蚀,降低结构的耐久性。
(三)防护设备安装质量问题1、防护门、密闭门安装不牢固门框与墙体之间的连接不牢固,密封胶条安装不严密,影响防护门、密闭门的密闭性能。
门扇开启不灵活,存在卡顿现象。
2、通风设备安装质量问题通风管道连接不严密,存在漏风现象。
风机安装不平稳,运行时产生振动和噪声。
三、质量通病预防措施(一)防水工程质量预防措施1、优化混凝土配合比,减少水泥用量,掺入适量的粉煤灰和外加剂,降低水化热。
2、加强混凝土浇筑过程中的振捣,确保混凝土密实,避免出现蜂窝、麻面等缺陷。
3、严格控制施工缝、后浇带的处理,按照规范要求设置止水钢板、止水条等止水措施。
4、保证防水层施工质量,基层要平整、干净,防水涂料要涂刷均匀,卷材铺贴要牢固,搭接长度要符合规范要求。
(二)结构工程质量预防措施1、合理设计混凝土配合比,根据工程实际情况选择合适的水泥品种和用量。
人防工程施工中常见的质量通病土建工程1、底板①在梁板体系中,当底板上层钢筋与梁上层主筋标高相同时,板的上层钢筋放在梁的主筋上面。
由于底板所受的力主要是土压力,底板上层钢筋在梁处是受压区,应该从梁的主筋下穿过,把底板所受的土压力传递给梁,设计应考虑钢筋重叠放置时对保护层的影响。
②人防门的门框插筋及门槛钢筋没按要求设置。
人防门的门框插筋及门槛钢筋应在底板浇捣混凝土前按设计施工图及规范要求成型绑扎。
③人防门的门槛高度、门槛墙宽度不够,无法安装门扇,影响使用功能。
人防门的门槛钢筋高出底板的高度应该满足各种型号的人防门门槛建筑高度。
人防门铰页侧门框最小宽度应满足人防门的安装尺寸,闭锁侧门框最小宽度应满足不会影响门扇的开启。
④人防门的门框墙及门槛的截面尺寸太小,门槛的钢筋成型和绑扎不符合要求。
防护密闭门的门框墙及门槛截面厚度的最小尺寸不小于300mm。
两个防护单元间的门框墙及门槛截面厚度不小于500mm。
防护密闭门的门槛箍筋应该闭口,箍筋直径不得小于12mm,在箍筋转角处应绑扎水平钢筋,水平钢筋应该锚固到门框墙中,并与门框墙插筋绑扎牢。
密闭门的门框墙及门槛截面厚度由设计定。
悬板活门、胶管活门的门槛箍筋应该闭口,箍筋应拉住底板的下层钢筋。
⑤活置式人防门门槛下没有设置钢筋。
活置式门槛人防门的门框角钢应在底板浇筑混凝土前安装到位,门框角钢的安装标高应该与建筑标高平。
当地坪装修面层大于60mm时,门框角钢下部角钢内应按防护密闭门门槛的要求配筋;当地坪装修面层不大于60mm时,门框角钢下部角钢的间距为150mm、φ32的孔中穿钢筋锚固到底板中。
2、墙板①直接受侧向冲击波的人防门没有考虑抗侧向冲击波措施。
若防护密闭门侧向受冲击波时,防护密闭门应嵌人墙体l00mm,或者在门的受冲击波一侧做一根突出墙面l00mm、宽度为200mm的柱子;当层高较高时,防护密闭门上部应做一根突出墙面l00mm、高为200mm的梁,与柱子组成门套。
柱子与梁的箍筋锚固长度为墙板的厚度。
悬板活门、胶管活门应嵌入墙内,嵌入墙体的深度由设计定。
②人防门门洞转角处,没有绑扎斜向钢筋。
人防门门洞下角的内外侧,应配置两根直径16mm的螺纹斜向钢筋,其长度不应小于1000mm。
当墙体厚度大于400㎜时,应配置三根直径16mm的螺纹斜向钢筋,其长度不应小于1000mm。
③临空墙的钢筋没有按图成型和绑扎,内外侧钢筋颠倒或者临空墙在底板中的锚固长度不够。
临空墙是指人防工程中一侧受核冲击波直接作用,另一侧为人防内侧且临空的墙体。
临空墙应该按照施工图配筋。
现场应重点检查临空墙的外侧与内侧钢筋的规格。
这里的外侧和内侧是相对临空墙而言,外侧是指防护区外,内侧是指防护区内。
外侧钢筋应伸到板底后再向防护区内锚固,水平锚固段长度应满足35d+墙厚。
若底板较厚(≥1米),临空墙钢筋可以锚固到板底。
相邻的两个防护单元之间隔墙的垂直钢筋应考虑双向锚固。
由于临空墙在底板中的锚固筋较长,水平锚固段必须与底板下层钢筋绑扎牢固。
④外墙插筋没有按照要求锚固和留置搭接位置。
外墙外侧钢筋应该伸到底板底再水平锚固与底板钢筋搭接,搭接位置一般在反弯点处,近似取L。
/4+Ld;内侧钢筋伸到底板底后向外墙方向锚固。
外墙钢筋伸出底板的高度应满足h。
/4+Ld,且左右、内外错开搭接位置。
⑤临战封堵的预埋件规格太小或预埋的位置错误。
战时加固的预埋件设置的标高和轴线错误,与钢筋没有连接牢固。
临战封堵预埋件可使用角钢或钢板,角钢和钢板后面都应该用钢筋锚固到混凝土中。
当临战封堵部位有下槛时,可使用角钢作为预埋件。
角钢应与结构面平,其长度同门洞宽。
角钢宜采用∠80×80×8mm或∠100×100×l0mm。
角钢应预埋在非防护区一侧,钢板可使用在各种不同的结构形式中,宽度应满足封堵构件的焊接要求,长度等于门洞的宽度,厚度不得小于l0mm。
战时加固预埋件应与结构面平,用点焊把预埋件的锚固筋与底板钢筋固定牢,并保证预埋件的轴线准确。
⑥临空墙和密闭墙的穿墙螺杆处使用套管,破坏了人民防空工程的防护密闭要求。
临空墙和密闭墙的穿墙螺杆处不得使用套管,应使用中间设止水片的穿墙螺杆,螺杆两头用限位片加以固定。
⑦直接受核爆冲击波的人防门门框箍筋与竖向或水平钢筋绑扎错误,箍筋截面不够。
防护密闭门、悬板活门、胶管活门的门框墙箍筋要闭口,且放在竖向或水平钢筋的外侧,直径不得小于12mm。
⑧临战封堵的预埋件规格太小或预埋的位置错误。
当临战封堵的预埋件为角钢时,角钢应预埋在人防区的外侧,角钢与结构面平,角钢可采用∠80× 80× 8mm或∠100×100×l0mm。
当封堵的预埋件为钢板时,钢板的宽度应满足封堵构件的焊接要求,厚度不得小于lOmm。
两侧墙体的预埋件应与上槛和下槛的预埋件互相焊接。
⑨人防门门框角钢预埋的位置和方向错误,角钢的锚固筋没有锚固到门框墙中并固定牢。
人防门的门框角钢预埋的位置方向应准确,防护密闭门、悬板活门和胶管活门的角钢应预埋在非人防区一侧,密闭门的角钢应预埋在染毒区一侧,滤毒间的密闭门角钢应预埋在密闭通道内,角钢的闭锁盒开口大头在下,小头在上,门轴位置与设计施工图一致。
门框角钢与结构面平,角钢的锚固钢筋应锚固到门框墙内,并用点焊把锚固筋与门框墙钢筋固定牢。
⑩悬板活门和胶管活门的另一侧没有预埋角钢。
当悬板活门的另一侧没有设置扩散室时,应在连接风管或扩散箱的一侧预埋一圈规格为∠50×50× 5mm的角钢,以保证连接处达到密闭的要求。
如采用胶管活门,也应在该侧预埋同规格的角钢。
3、顶板①临空墙外侧钢筋在顶板中的锚固长度不够。
临空墙外侧钢筋应伸到顶板上层钢筋后再向防护区内锚固,水平锚固段长度应满足35d+墙厚。
由于临空墙在顶板中的锚固筋较长,水平锚固段必须与顶板上层筋绑扎牢固。
②外墙钢筋在顶板中没有按照要求锚固和留置搭接位置。
当外墙与顶板为固接时,外墙外侧钢筋应该伸到顶板上层钢筋后再水平锚固与顶板钢筋搭接,搭接位置一般在反弯点处,近似取Lo/4+Ld。
内侧钢筋伸到底板底后向外墙外侧再向下锚固1d;当外墙与顶板为铰接时,顶板的上层钢筋应伸到外墙外侧再向下锚固Ld。
③没有设置人防门门扇吊钩或吊钩的规格和留置位置错误。
人防门的门扇吊钩应钩住顶板上层钢筋,吊钩应放置在门扇宽度的中点以门轴为圆心转过45∠处。
其中FM716的吊钩规格为φ12,FM820、FMl020的吊钩规格为φ16,FMl320、FMl520的吊钩规格为φ20,SFM40320、SFM40350、SFM50250、SFM60250的吊钩规格为φ22。
④临战封堵预埋件的规格太小,没有和墙板中的预埋件焊接。
顶板中临战封堵预埋件的尺寸、预埋要求与墙板中预埋件的要求相同。
顶板中的预埋件应与墙板中的预埋件相互焊接。
给排水安装工程1.底板①在防毒通道、密闭通道、洗消间、简易洗消间、扩散室、活门室、滤毒室等染毒区未设置洗消排水口及洗消污水集水井。
在上述染毒区应设置直径不小于75mm收集洗消污水的排水口、排水管。
排水管引入单设的洗消污水集水井。
②洗消排水口高出地坪表面,无法使洗消污水排尽或影响密闭门的开启。
洗消排水口标高应同地漏。
平时洗消排水口应用铜质管堵将排水口封堵。
当用防爆地漏时,应将防爆地漏直接预埋在混凝土内,不得预留。
③洗消排水管采用排水铸铁管或排水PVC管。
由于这类管材质地较脆,在冲击波的作用下,易破裂,且PVC管在光辐射作用下易老化,一般采用热镀锌钢管。
④排水管管口中心在集水井中位置偏低或偏高,离井壁距离偏小。
因排水管管中心位置偏低导致集水井排水不畅,偏高则影响集水井盖板安装,离井壁太近影响集水井内阀门安装,其中心位置应低于地坪250mm,距井壁应不小于150mm。
⑤预埋在底板中穿越临空墙和密闭墙的给排水管道没有采取防护密闭措施。
从防护区外进到清洁区内的给排水管道在进入清洁区后应在底板中预留阀门井,并装好阀门。
如采用防爆地漏可不留阀门井。
2.墙板①给排水、消防、喷淋等管道穿越人防临空墙、密闭墙、外墙时留孔,管材未采用钢管。
当设备管道穿越上述防护结构时,应预埋防水套管。
在临空墙的防水套管两侧分别设固定法兰。
防水翼环、法兰宽为l00mm,厚度不小于l0mm。
穿越上述墙的管道不得使用排水铸铁管和PVC管,一般采用钢管。
与人民防空工程无关的管道不宜穿过人防防护结构。
当因条件限制须穿过人防工事顶板时,只允许给水、采暖空调冷却管道穿过,且其公称直径不得大于150mm。
上部建筑污废水、煤气管不应进人人防工事内。
②在人防出入口受污染的房间和通道未设置供底、墙、顶面冲洗用的冲洗水龙头。
因人防出入口受污染的通道和房间在需要时应消毒冲洗。
冲洗水龙头一般宜设置在洗消室或防毒通道、密闭通道内。
③预埋在混凝土中的管道与混凝土接触部分有油漆。
因管道与混凝土接触部分油漆将影响混凝土与管道的粘结力。
3.顶板①给排水、消防、喷淋等管道穿越人防楼板时留孔,管材未采用钢管。
②当设备管道穿越楼板时,应按照墙板中的要求预埋防水套管。
电气安装工程1.底板①无桩基人防地下室底板钢筋未形成接地网及防护密闭门门框未接地,各种配电箱内电气接地未直接从接地网引入。
在无桩基人防地下室底板上下层周边钢筋每个角点须电焊,并沿工程宽度方向每5m焊一点,沿长度方向每10一20m焊一点,组成焊接钢筋网。
在焊接钢筋网上的钢筋搭接处须电焊,若顶、底板为梁板结构,则主梁主筋(至少二根)与板的横向钢筋每5-8m电焊一点,并做好接地电阻测试,如接地电阻值不能满足时,应另行加设接地装置。
每扇防护密闭门门框角钢应用25×4扁铁与底板上层钢筋电焊,此上层钢筋至少有一点与焊接钢筋网电焊连接。
各种配电箱内电气接地应用40×4扁铁直接从接地钢筋网引入。
②电气管线直接从人防区引人非人防区,或防护单元之间未做防护密闭措施。
在底板中穿过临空墙、密闭墙和临战封堵处的电气管线,应引至墙体两侧,在墙体内安装密闭盒,两个密闭盒用镀锌钢管连接,钢管中间设密闭肋,密闭肋应用3-4mm钢板并和镀锌管双面满焊,当钢管直径小于32mm时,密闭盒可采用86型接线盒代替,钢管直径为32-50mm时,应用厚3mm 钢板焊接成250×180×120mm密闭盒。
两个密闭盒应相互错开以保证墙体厚度,密闭盒不能作为灯具、配电箱接线盒用。
③有防护密闭要求或暗敷在混凝土墙内的电气管线的材质采用薄壁管。
埋设在混凝土内电气管线管材应用厚壁管,在密闭段区域内的管材应用镀锌钢管。
2.墙板①在人防临空墙、密闭墙、楼板、临战封堵处穿越电缆桥架、母线槽。
当电缆桥架穿过临空墙、密闭墙时,应在墙体中预埋套管,套管中间设密闭肋,应保证一根套管穿一根电缆,井在其套管处做好密闭措施。
