长螺旋钻孔 灌注桩施工方案

  • 格式:pdf
  • 大小:288.52 KB
  • 文档页数:20
-6-
石头的杂填土),护套直到穿过该地层方可打开。钻进过程中,平台 应保持平衡,未达到设计标高不得反转或提升钻杆,如因特殊情况要 提升钻杆或反转,应将钻杆提至表面,对钻头活门重新冲洗、疏通、 闭合。开始钻进或穿过软硬互层交界处时,应保证钻杆垂直,缓慢进 入;在含有砖头、瓦块的杂填土层或含水量较大的软塑粘性土层中钻 进时,应尽量减少钻杆晃动,以免扩大孔径。钻进时,应注意观察电 流值变化状态,保持电流值变化在正常工作状态。钻进过程中,操作 人员要密切注意钻进情况,如遇卡钻,钻杆剧烈抖动,钻机偏斜等异 常情况,应立即停钻,查明原因,采取相应措施后方可继续作业。钻 进至设计标高后方可停钻。 5、如何判断进入持力层
桩施工。施工过程中,应密切关注地面隆起及桩顶浮浆情况,防止挤
压造成断桩。
9、砼试块制作 根据工程桩施工特点,每桩每次做试块 1 组(每组 3 块;且试块
应注明砼强度等级、成型日期及代表桩号;试块做好后现场养护 28 天时送到指定的材料试验室做强度试验。
六、确保工程质量的技术、组织措施 1、项目质量目标
量放线方案,用 TCR402 全站仪结合图中尺寸进行放线定位,认真填
写测量放线记录,并对重要部位进行复核。
轴线控制点埋设标志,且控制建筑物总体尺寸的四条轴线交汇点 用混凝土固定木桩 30cm 深。
用水准仪将高程引至轴线控制点。 对桩位采用木桩定位作为标志,深度不小于 300mm。 绘制测量复核签证单,经监理工程师认可后方可进行下道工序施 工。 主轴线控制网允许偏差小于 20mm。 3、钻机就位 钻机就位必须铺垫平稳,立柱垂直稳定牢固,钻头对准桩位。检 查钻头活门是否闭合后进行钻机定位,成孔钻机就位后必须平整稳 固,在施工中不发生倾斜、移动,同时调整钻机水平。钻杆垂直度允 许偏差不大于 1%,钻头尖应对准桩中心。 4、钻进 开孔前必须检查钻头上的楔型出料口是否闭合,校核桩位孔口标 高及桩孔编号,准确无误后,方可开钻。将钻头靠钻杆自重压入土中 后,钻进到 1-2m 后打开护套,如遇特殊地层(如含有砖头、瓦块、
④、组织施工机具进场,根据施工机具需要量计划,按施工平面 图要求,组织施工机械、设备工具进场,按规定地点和方式存放,并 应进行相应的保养和式运转。机械设备安装调试正常后请监理工程师 检查,填写设备进场报验单。 2、技术准备
1、组织技术人员熟悉图纸及有关资料。 2、工程施工中,虚心接受建设单位、设计单位现场代表、监理 单位、及有关人员的监督检查和指导。施工中出现异常现象及时请示 报告,不得自行处理。 3、根据图纸会审、施工组织设计、技术交底进行技术学习,并 将制定的施工方案下发到施工机台;根据业主、设计、监理三方工作
三、工程概况 拟建的新钢棚户区改造工程路东区商住楼位于江西省新余市冶
-3-
金路南侧。7#楼总桩数 101 根,18#楼加群楼总桩数为 126 跟。本工 程长螺旋钻孔压灌混凝土桩为摩擦端承桩,桩径为尺寸为 ZH-1: 1100mm、ZH-2:1200 mm、ZH-4:900 mm,砼强度为 C30,钢筋笼 钢筋型号为 HPB300 级钢; HRB400 级钢。施工必须确保设计桩长及 桩端进入持力层的深度。桩基成孔由桩端进入持力层深度及设计桩长 双向控制,长 H≥6.0m。对于桩中心距小于 3.0 倍桩身直径的桩基础, 桩底应在同一标高平面上,进桩控制以桩底标高为主,设计桩长、桩 端进入持力层的深度为辅,总桩数约 227 根。地质情况详见地质勘探 报告。 四、施工准备 1、现场准备
①、竣工工程一次交验合格率 100%; ②、确保工程达到现行国家质量验收规范标准; 2、工程质量控制计划 工程具体实施中,我公司将运用先进的施工技术、科学的管理方 法、严谨的工作作风,精心组织施工,以优质产品满足业主的愿望和 要求。
-9-
本工程的施工、验收评定将严格执行国家和主管部门颁发的所有 现行技术规范和合同所规定的技术规范执行,争取工程一次验收合格 率 100%。 3、质量管理制度
3)提升压灌的过程中,如发现支腿下沉,立即停止提升,并调节 钻机水平,方可继续压灌。
4)机手时刻保证管内充满混凝土,钻具无混凝土严禁提升。 5)压灌应连续进行,泵内要有一定的混凝土容量,混凝土容量要 高出进口 20mm 以上,以防止进空气,当泵斗混凝土低于进口时应及 时通过口哨通知停止提升钻杆,待混凝土搅拌好后再进行压灌、提钻。 6)控制最后一次灌入量,混凝土面要高出桩顶 0.5m。 7)认真填写《长螺旋钻孔泵压灌注砼(CFG)桩施工记录表》。 7、钢筋笼制作及安放 1.钢筋进场加工前必须进行二次复试,并出具钢筋出厂合格证。 2.进场钢筋规格、数量应准确并验收,保证钢筋平直、无损坏, 表面不得有裂纹、油污、老绣。 3.钢筋调直采用机械方法,先用调直机将盘圆钢筋进行调直,后 加工。 4.钢筋的接头设置在受力较小处,同一纵向受力钢筋不宜设置两 个或两个以上接头。若同一纵向钢筋焊接有两个接头,接头间距不应 小于 40d 且大于 500mm。 5.主筋接头在同一截面接头数量不得大于 50%,其距离应大于 35d。 6.钢筋绑扎采用双 22#线,绑扎前用钢尺量好间距,用石笔在主 筋上做标记,按照标记的位置进行绑扎。绑扎是不漏扣,脱扣、松扣 点不得大于整个钢筋笼绑扎书的 1%,并且任一根钢筋上开扣点不得 大于该钢筋笼绑扎的 1/2。
-8-
7.钢筋笼笼头处设置平面挡板,加工时,钢筋笼顶必须接触此平 面,保证笼顶平齐。
8.钢筋笼保护层 70mm,成品钢筋笼直径不得大于设计要求及钢 筋笼制作误差要求。
9.钢筋采用点焊焊接,焊接时严格防止产生过热、烧伤、咬肉和 裂纹等缺陷。
10.焊接后对施焊接部位的外观质量进行检查,并剔除不合格品。 11.焊接膀扎的成品笼应自然堆放整齐。 12.灌注工将预制的钢筋笼抬到孔口,利用钻机自备吊钩放入孔 中,用水平仪确定标高,并将其固定再设计笼顶标高处。 13.安放钢筋笼时必须慢起慢落,并来回旋转下入孔内,避免碰 撞孔壁。钢筋笼安放后进行笼顶标高抄测,符合设计要求后即可固定。 8、质量检测 当钢筋笼放置完毕后,确认成桩符合设计要求后移机继续下一根
3.1、建立以现场负责人为首的质量岗位责任责任制,现场负责 人是工程质量的第一责任人,项目各部门负责人履行各自的质量职 能。
3.2、在质量责任制的基础上,签订质量保证书,明确岗位的质 量职能、责任及权限。
3.3、定期开展质量统计分析活动,掌握工程质量动态,全面控 制各分部分项工程质量。
-2-
长螺旋钻孔灌注桩工程施工组织设计
第一章 工程概况、施工准备、施工方案、保证质量措施 一、编制依据
江西新余棚户区改造工程路东区施工图纸 江西新余棚户区改造工程路东区基础桩详图、桩位平面布置图 《建筑地基基础施工质量验收规范》GB50202-2002 《混凝土结构工程施工及验收规范》GB50204-2002 《建筑桩基技术规范》JGJ94-2008 《混凝土拌合用水标准》JGJ63-2011 《混凝土外加剂应用技术规范》GB50119-2011 《钢筋焊接及验收规范》JGJ18-2011 《施工现场临时用电安全技术规范》JGJ46-2005 二、施工执行规范 《建筑桩基技术规范》JGJ94-94 《建筑地基基础工程施工质量验收规范》GB50202-2002 《建筑地基处理技术规范》JGJ79-2002 《建筑工程施工质量验收统一手册》GB50300-2001 《地基与基础工程新技术实用手册》 《建筑施工手册》 《建设工程文件归档整理规范》GB/T50328-2001 《建设工程施工现场供用电安全规范》JGJ33-2001 建筑机械使用安全检查标准 JGJ59-99 其它现行的工程技术、施工验收标准及规范
-4-
程序以及《建设工程监理规范》(GB 50319-2000)、《建筑工程施工质 量验收统一标准》(GB 50300-2001)做好相应的施工准备,并做好相 应的报验工作。
4、施工前对场地标高进行测量,并作记录,观察场地标高变化 情况,以便控制施工支护方桩的桩顶标高。

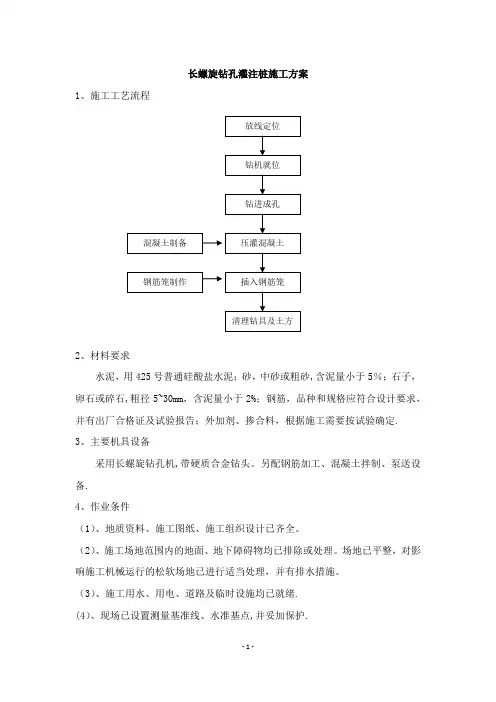

5、做好施工现场轴线控制点的测放和保护工作,所有准备工作 完成后报告给业主和监理,并等待业主和监理的开工通知。 五、施工方案 1、施工工艺流程图
①、根据施工总平面布置图的要求和施工需求量计划,搭设临建, 安装施工机械,设置料具堆放场地等,为正式开工做准备。
②、根据业主提供在供水水源、供电电源,按施工现场用水、用 电布置设临时用水、用电管线。经计算,桩基工程现场提供电源可满 足施工需要。
③、根据施工现场实际情况布置临时性道路,便于车辆通行、砼Fra bibliotek运输等车辆的通行。
场地平整
图纸会审
三通一平
桩位放线
机械安装调试
砂、石、水泥供应 应
搅拌输送砼
制作砼试块
试样养护
试样检测
桩机就位 钻进 终孔
灌注成桩
钻杆提升


-5-
技术资料整理
监理组织验收 2、桩定位放样
本工程由业主技术部门进行现场的施工测量、放线工作,依据基
础平面图、规划红线控制点。由施工测量小组按监理工程师批准的测
采用商品混凝土,砼厂家需提供资质及商品砼的合格证。 2 混凝土压灌成桩
1)当钻至设计标高后,压灌之前几分钟,应先开动混凝土输送泵, 提前将商品混凝土充满整个输送管道,并将混凝土储满混凝土输送泵
-7-
料斗,同时有一罐混凝土备用。 2)压灌与钻杆提升配合好坏,将严重影响成桩的质量,当钻进至
设计标高后,停止钻进,提升钻杆 20-30cm 后开始泵送混凝土,成桩 的提升速度控制在 2-3m/min。
此设计桩底标高为持力层下 1m,如何判断是否进入持力层。 一般的长螺旋钻机在操作平台都设置有电流负荷表,主要用于控制长 螺旋钻机动力端在施工过程中不至于负荷电流过大而烧坏动力头及 非正常死钻、停钻、卡钻的发生,该负荷电流与钻具钻进时受的阻力 相关,即与钻入的深度(侧阻)及钻头所处地层的软硬程度(端阻) 密切相关,当钻入的深度越大、钻头所处的地层硬度越大则负荷电流 越大。根据此原理,如对在试钻过程中所遇地层及深度的变化加以统 计分析,可近似得出同一深度在持力层中钻进的负荷电流与在其他地 层钻进的负荷电流区别,在施工过程中对已成孔的数据分析资料越 多,则对后续桩基成孔的施工持力层判断的准确性越高,并可为以后 类似场地的长螺旋桩施工提供经验数据。该判断方法与钻进速度控制 法原理相似,但电表读数更具有直观化的优势。 6、成桩工艺 1 混凝土供应
