生活污水处理站施工方案
- 格式:doc
- 大小:1.41 MB
- 文档页数:36

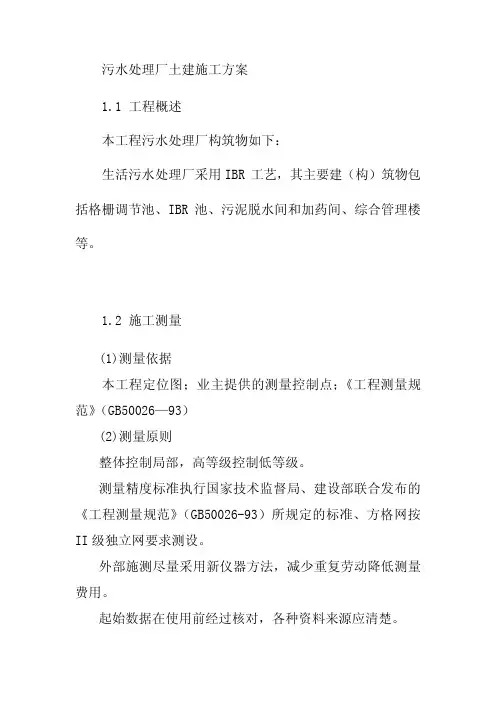

污水处理厂土建施工方案1.1 工程概述本工程污水处理厂构筑物如下:生活污水处理厂采用IBR工艺,其主要建(构)筑物包括格栅调节池、IBR池、污泥脱水间和加药间、综合管理楼等。
1.2 施工测量(1)测量依据本工程定位图;业主提供的测量控制点;《工程测量规范》(GB50026—93)(2)测量原则整体控制局部,高等级控制低等级。
测量精度标准执行国家技术监督局、建设部联合发布的《工程测量规范》(GB50026-93)所规定的标准、方格网按II级独立网要求测设。
外部施测尽量采用新仪器方法,减少重复劳动降低测量费用。
起始数据在使用前经过核对,各种资料来源应清楚。
桩点的地面下埋设的稳定性要好,便于长期保存或及时恢复。
(3) 施工控制网根据施工设计图纸,按照设计要求,将建(构)筑物的平面尺寸、标高、位置,根据复核业主提出的控制网点,测施到建(构)筑物的实建地上或建(构)构物相对应的位置,为施工提供各种放线标志作为按图施工的依据。
其关键是建立施工控制网,其方法如下:接受业主提供的厂区首级测量控制点和有关资料。
检查业主提供的厂区首级测量控制点的精度。
根据施工总平面图上拟建的建(构)筑物的坐标位置、基线、基点的相关数据,控制点或设计图纸上指定的相对标高参照点,用经纬仪、水准仪、钢尺进行网点的测设。
测量按先整体后局部的工作程序进行。
先在整个建筑场地内建立统一的控制网,作为各建(构)筑物的定位、放线的依据。
根据施工控制网进行各建筑物定位测设。
施工控制网点的测量,应进行闭合误差校核,误差值在1/5000内,可按比例修正,超出允许误差值时,应复测。
使用经纬仪测设施工控制网点网时,测量应不少于一个测回(往返测为一个测回)。
建立施工平面控制网使用钢尺量度时,应将钢尺两端尽可能保持在同一水平高度后方可进行尺量。
统一的施工控制网点,水准点及建(构)筑物的主轴线等控制点标志设置牢固、稳定,不下沉、不变位,并用混凝土包护,重点的标志和环境保护需要,可加栏围护。

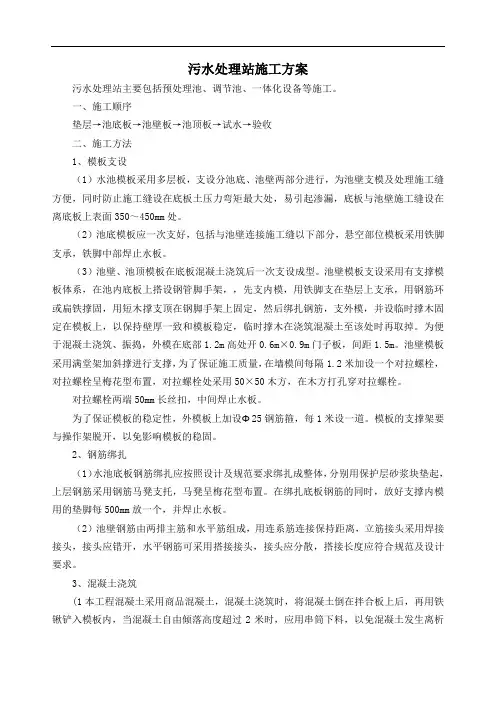

污水处理站施工方案污水处理站主要包括预处理池、调节池、一体化设备等施工。
一、施工顺序垫层→池底板→池壁板→池顶板→试水→验收二、施工方法1、模板支设(1)水池模板采用多层板,支设分池底、池壁两部分进行,为池壁支模及处理施工缝方便,同时防止施工缝设在底板土压力弯矩最大处,易引起渗漏,底板与池壁施工缝设在离底板上表面350~450mm处。
(2)池底模板应一次支好,包括与池壁连接施工缝以下部分,悬空部位模板采用铁脚支承,铁脚中部焊止水板。
(3)池壁、池顶模板在底板混凝土浇筑后一次支设成型。
池壁模板支设采用有支撑模板体系,在池内底板上搭设钢管脚手架,,先支内模,用铁脚支在垫层上支承,用钢筋环或扁铁撑固,用短木撑支顶在钢脚手架上固定,然后绑扎钢筋,支外模,并设临时撑木固定在模板上,以保持壁厚一致和模板稳定,临时撑木在浇筑混凝土至该处时再取掉。
为便于混凝土浇筑、振捣,外模在底部1.2m高处开0.6m×0.9m门子板,间距1.5m。
池壁模板采用满堂架加斜撑进行支撑,为了保证施工质量,在墙模间每隔1.2米加设一个对拉螺栓,对拉螺栓呈梅花型布置,对拉螺栓处采用50×50木方,在木方打孔穿对拉螺栓。
对拉螺栓两端50mm长丝扣,中间焊止水板。
为了保证模板的稳定性,外模板上加设Φ25钢筋箍,每1米设一道。
模板的支撑架要与操作架脱开,以免影响模板的稳固。
2、钢筋绑扎(1)水池底板钢筋绑扎应按照设计及规范要求绑扎成整体,分别用保护层砂浆块垫起,上层钢筋采用钢筋马凳支托,马凳呈梅花型布置。
在绑扎底板钢筋的同时,放好支撑内模用的垫脚每500mm放一个,并焊止水板。
(2)池壁钢筋由两排主筋和水平筋组成,用连系筋连接保持距离,立筋接头采用焊接接头,接头应错开,水平钢筋可采用搭接接头,接头应分散,搭接长度应符合规范及设计要求。
3、混凝土浇筑(1本工程混凝土采用商品混凝土,混凝土浇筑时,将混凝土倒在拌合板上后,再用铁锹铲入模板内,当混凝土自由倾落高度超过2米时,应用串筒下料,以免混凝土发生离析现象;混凝土浇筑时应一次连续浇筑完,并确保在下层混凝土初凝前将上层混凝土浇筑完毕。
一、工程概况本项目为某住宅小区生活污水处理工程,主要包括污水处理站、管道工程、电气工程等。
污水处理站占地面积约1000平方米,设计处理能力为2000吨/日。
工程总投资约1000万元,建设周期为6个月。
二、施工准备1. 施工组织成立项目经理部,明确各部门职责,建立健全各项管理制度。
2. 人员配备根据工程规模,合理配备各类施工人员,包括技术人员、管理人员、施工人员等。
3. 施工材料采购符合国家标准的建筑材料,确保施工质量。
4. 施工设备租赁或购置必要的施工设备,如挖掘机、装载机、混凝土搅拌机等。
5. 施工图纸及技术资料收集整理施工图纸、技术资料,确保施工过程中严格按照设计要求进行。
三、施工工艺及流程1. 污水收集对住宅小区内的生活污水进行收集,通过污水管道输送到污水处理站。
2. 污水处理污水处理站采用A/O工艺,分为厌氧、缺氧、好氧三个阶段。
厌氧阶段去除有机物,缺氧阶段进行硝化反应,好氧阶段进行反硝化反应,最终实现污水的净化。
3. 污水排放处理后的污水达到国家排放标准,通过排放管道排放至城市污水处理厂。
四、施工进度安排1. 施工前期(1个月)完成施工图纸会审、施工组织设计编制、人员配备、材料设备采购等工作。
2. 施工阶段(4个月)(1)基础施工:完成污水处理站基础开挖、垫层铺设、混凝土浇筑等工作。
(2)主体结构施工:完成污水处理站主体结构施工,包括墙体、屋面、门窗等。
(3)设备安装:完成污水处理设备、电气设备、管道安装等工作。
(4)管道施工:完成污水收集管道、排放管道的施工。
3. 质量验收(1个月)对施工过程中的各个阶段进行质量验收,确保工程质量符合国家及行业相关标准。
五、施工安全管理1. 严格遵守国家及行业安全生产法规,确保施工安全。
2. 加强施工现场安全管理,设立安全警示标志,配备必要的安全防护设施。
3. 定期开展安全教育培训,提高施工人员的安全意识。
4. 做好施工现场的消防、防洪、防暑降温等工作。

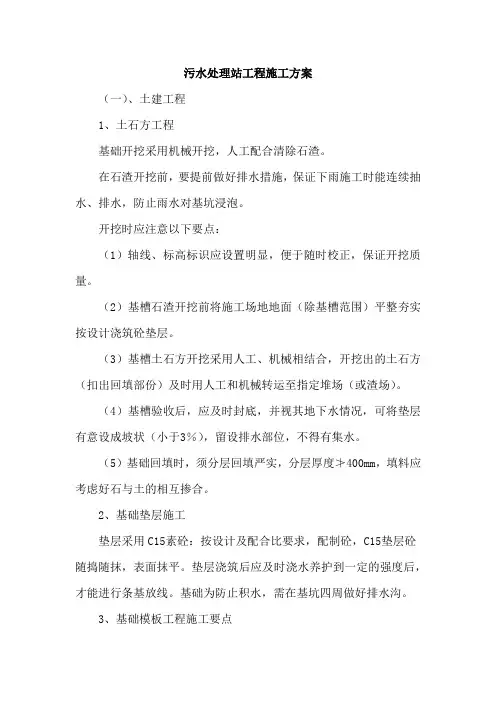

污水处理站工程施工方案(一)、土建工程1、土石方工程基础开挖采用机械开挖,人工配合清除石渣。
在石渣开挖前,要提前做好排水措施,保证下雨施工时能连续抽水、排水,防止雨水对基坑浸泡。
开挖时应注意以下要点:(1)轴线、标高标识应设置明显,便于随时校正,保证开挖质量。
(2)基槽石渣开挖前将施工场地地面(除基槽范围)平整夯实按设计浇筑砼垫层。
(3)基槽土石方开挖采用人工、机械相结合,开挖出的土石方(扣出回填部份)及时用人工和机械转运至指定堆场(或渣场)。
(4)基槽验收后,应及时封底,并视其地下水情况,可将垫层有意设成坡状(小于3%),留设排水部位,不得有集水。
(5)基础回填时,须分层回填严实,分层厚度≯400mm,填料应考虑好石与土的相互掺合。
2、基础垫层施工垫层采用C15素砼:按设计及配合比要求,配制砼,C15垫层砼随捣随抹,表面抹平。
垫层浇筑后应及时浇水养护到一定的强度后,才能进行条基放线。
基础为防止积水,需在基坑四周做好排水沟。
3、基础模板工程施工要点模板施工时应符合以下要求:(1)基本要求①采用组合式定型钢模和木模、拼装组合,模板及其支撑结构的材料、质量,应符合规范规定的要求;②模板及支撑应有足够的强度、刚度和稳定性,并不致发生不允许的下沉与变形,模板的内侧面要平整、接缝要严密,不得漏浆;浇灌前清除所有模板内部的一切垃圾,尤其是石屑、刮屑和锯屑等。
③模板安装好后仔细检查各部位构件是否牢固,在浇灌混凝土过程中要经常检查,如发现变形、松动等现象,要及时修整加固,模板安装允许的偏差符合规范规定的范围。
④所有的脱模油或松脱剂需保证对板面的饰料或经修整的板面不产生不良影响,且不得以钢筋接触,不得使用类型不同的松脱剂.拆模需严格按施工规范执行,满足拆模时间的要求。
(2)支模质量要求;①模板及支架必须具有足够的强度、刚度和稳定性。
②模板的接缝不大于2.5mm。
(3)模板体系技术措施①池壁模的下脚必须留有清理孔,便于清理垃圾。

污水处理站施工方案污水处理站施工方案一、工程概述:本项目为污水处理站的施工工程,施工内容包括建设污水处理设施、管网铺设和相关设备安装等。
工程总投资为XXX万元,工期为X个月。
二、施工组织及管理措施:1.成立项目施工领导小组,负责工程的总体策划、组织和协调工作。
2.配备专业工程师及相关技术人员,监督施工过程和质量把控。
三、施工方案:1.场地准备:对工程施工场地进行平整,确保施工安全和顺利进行。
2.污水处理设施建设:(1)完成土建工程:根据设计图纸,进行土方开挖、浇筑混凝土基础等工作。
(2)安装污水处理设备:根据设备安装图纸,进行设备的安装和调试工作。
(3)进行管道安装:根据设计要求,进行管道的铺设和连接,确保污水流畅运输。
3.管网铺设:(1)确定管线走向:根据设计要求,确定管线走向和排水方向。
(2)开挖沟槽:根据铺设管线的位置,进行沟槽的开挖工作。
(3)进行管线铺设:根据设计要求,进行管线的铺设、连接和焊接等工作。
(4)进行管道试压:完成管道铺设后,进行试压和泄漏检测,确保管道安全可靠。
四、安全措施:1. 制定安全生产方案,明确施工过程中的安全要求和措施。
2. 配备必要的安全设备,如安全帽、安全绳等,并进行定期检查和维护。
3. 指定专人负责现场安全检查和管理,及时发现和处理安全隐患。
五、质量控制:1.严格按照设计图纸和质量标准进行施工,确保工程质量达到要求。
2.配备专业技术人员进行现场质量检查和把关,及时发现和解决施工过程中的质量问题。
六、环境保护:1.按照相关环保法规和要求进行施工,减少施工对环境的影响。
2.采取合适的污水处理措施,确保污水的处理合规。
七、经济控制:1.合理计划施工进度,确保工程按时完工,减少工期延误造成的经济损失。
2.定期进行工程成本核算,及时掌握项目经济情况。
八、总结与完善:在施工过程中及时总结经验教训,不断优化施工方案,完善工程管理,确保施工质量和工程进度。
以上是本项目的污水处理站施工方案,将在工程实施中严格按照以上方案进行施工,并根据实际情况进行调整和改进。

污水处理站施工方案(1)在城市化进程中,随着人口的增加和工业的发展,废水处理成为一项重要的环境保护工作。
污水处理站的建设和施工对于保护环境、改善居民生活质量具有重要意义。
本文将针对污水处理站的施工方案进行详细的介绍和分析。
项目背景污水处理站是将城市生活污水通过物理、化学和生物等方法处理后,使之达到排放标准,保护环境,维护居民健康的重要设施。
本项目选址在城市郊区,占地面积约10000平方米,处理能力为日处理污水1000立方米,是为周边居民提供清洁环境的必要设施。
工程规划1.工程前期准备:确定施工进度计划、人员配备、材料采购计划等,完成前期勘测和土地准备工作。
2.土建施工:包括地基处理、场内管道敷设、建造反应池、生化池以及配套设施的建设。
3.设备安装:安装处理设备,如曝气机、除磷装置、除氮装置等,确保设备运转稳定。
4.电气工程:安装配电箱、电缆线路以及自动控制系统,确保设施正常运行。
5.系统调试:对整个污水处理站进行逐步调试,确保设施的运行效果符合设计要求。
施工流程1.勘测设计:根据环保要求和工程需要,进行场地勘测和规划设计,确定最佳布局。
2.土建施工:按照设计图纸进行土建施工,包括基坑开挖、基础浇筑、建筑物结构施工等。
3.设备安装:根据设备布置图进行设备安装,保证设备之间的连接和配合顺畅。
4.电气工程:在设备安装完成后,进行电气线路的铺设和调试,确保系统正常供电。
5.系统调试:进行系统整体调试,检验设备运行情况,保证处理效果达标。
安全质量保障1.施工安全:严格执行施工安全规范,保障施工人员的安全,避免事故发生。
2.工程质量:严格按照设计要求和标准施工,确保污水处理站的质量达到国家标准。
3.环境保护:施工过程中严格控制污水泄漏和粉尘扬尘,保护周边环境。
成果展望通过本次污水处理站施工,将有效解决周边居民污水处理问题,改善环境质量,提高居民生活水平。
同时,为城市环境治理和改善提供了有力保障,推动城市可持续发展。

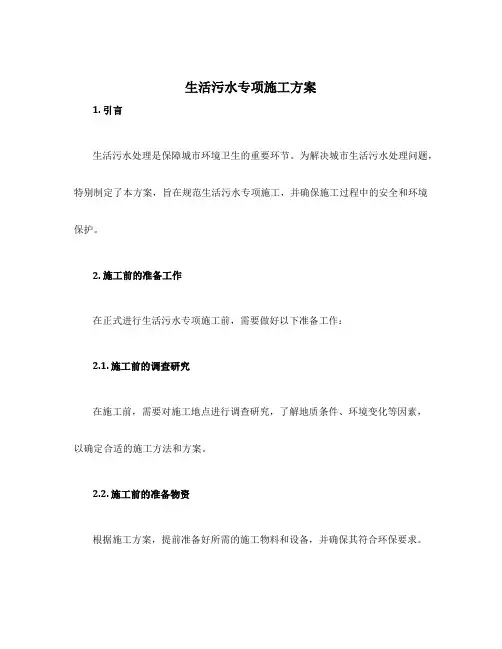

生活污水专项施工方案1. 引言生活污水处理是保障城市环境卫生的重要环节。
为解决城市生活污水处理问题,特别制定了本方案,旨在规范生活污水专项施工,并确保施工过程中的安全和环境保护。
2. 施工前的准备工作在正式进行生活污水专项施工前,需要做好以下准备工作:2.1. 施工前的调查研究在施工前,需要对施工地点进行调查研究,了解地质条件、环境变化等因素,以确定合适的施工方法和方案。
2.2. 施工前的准备物资根据施工方案,提前准备好所需的施工物料和设备,并确保其符合环保要求。
2.3. 施工前的安全措施施工前需制订详细的安全计划,并对施工人员进行安全培训,确保施工过程中的安全性。
3. 施工流程生活污水专项施工的具体流程如下:3.1. 土方开挖根据施工设计要求,对污水处理设施周围的土地进行开挖,制作出合适的施工场地。
3.2. 基础施工根据施工图纸进行基础施工,确保污水处理设施的稳定和承重能力。
3.3. 污水管道敷设根据设计方案,进行污水管道的敷设工作,包括管道的铺设、连接和固定等。
3.4. 污水处理设备安装将污水处理设备按照设计方案安装到预留位置上,并进行连接和调试。
3.5. 排水测试在设备安装完成后,进行排水测试,以验证设备的正常运行和处理效果。
3.6. 系统调试和验收对整个污水处理系统进行调试和验收,确保系统正常运行和达到设计要求。
4. 施工注意事项在生活污水专项施工过程中,需注意以下事项:4.1. 环保要求施工过程中必须符合环保要求,合理使用水资源,严禁将污水排放到周边环境中。
4.2. 安全措施严格执行施工安全措施,保障施工人员的人身安全,并避免对周边环境和居民造成不良影响。
4.3. 施工质量保证施工质量符合设计要求并达到相关标准,确保污水处理设施的正常运行和效果。
4.4. 施工周期管理合理规划施工时间,确保施工周期不超出预定的时间,并保证施工进度的合理推进。
5. 施工后的监管和维护生活污水处理专项施工结束后,需要进行监管和维护工作,以确保长期的运行效果。
污水处理站改造工程施工方案一、构造物改造1、调节池、消毒池改造施工施工艺施工准备→注意事项→墙体、基层处理→抹灰找平→防腐涂料→抹灰找平→验收1.1 施工准备(1)材料的准备:防水水泥砂浆、涂料采用改性环氧树脂防水防腐涂料。
(2)工具准备:砂轮机、涂料滚筒、日光灯、抹灰工具、防毒口罩、风扇、4卷4m*50m。
彩条布。
1.2 注意事项(1)进入池内应带好安全帽、防毒口罩等防护工具,防止人员中毒。
(2)入池工作时必须有两人在洞口内看守,工作时应两小时更换人员进入池内工作防止池内工作人员发生意外。
1.3 墙体、基层处理(1)抹灰前,应检查砌体预埋件、预留洞等位置是否正确,基层表面的尘土、污垢、油渍等必须清除干净,油污严重时用浓度为10%的碱水将墙面洗刷,随即用净水将碱液冲净,墙体上的灰缝、孔洞和凹槽用高一级的砂浆填补密实。
(2)抹灰前,砌体应防止雨淋或暴晒。
基层提前1d浇水保持表面湿润,蒸压加气混凝土砌体表面润湿深度宜为10~15mm,其含水率不宜超过20%;普通混凝土小型空心砌体和轻骨料混凝土小型砌体含水率控制在5%~8%。
(3)基层为混凝土时:抹灰前先刮素水泥浆一道或凿毛处理。
(4)池内抹灰区域挂钢筋网片(加强8mm*8mm,间距100*200)1)挂钢筋网片必须满足下列要求:○1挂钢筋网片前将结合处、孔槽、洞口边等部位进行修补,修补时必须分层填实抹平。
○2挂网时混凝土墙可采用射钉固定,砌块墙可采用钢钉固定,固定钉间距不超过400mm,钢钉钉在灰缝中,固定后必须保证钢网平整、连续、牢固,不变形起拱。
○3钢筋网片与基体的搭接不小于100mm。
○4钢筋网片必须置于抹灰层内,严禁外露。
1.4 抹灰找平(1)抹找平层砂浆(第一道防水层)1)第一道防水层宜采用20厚防水水泥砂浆;必须分层分遍抹平,并用大杠刮平找直,木抹子搓毛。
找平层表面应根据不同防水材料要求进行刮平搓毛或收光,并湿润养护。
外墙找平层作为防水层时抹灰应做分格缝。

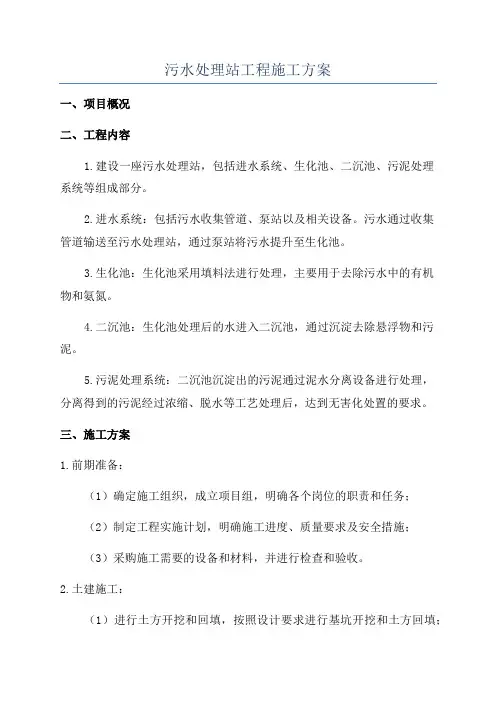

污水处理站工程施工方案一、项目概况二、工程内容1.建设一座污水处理站,包括进水系统、生化池、二沉池、污泥处理系统等组成部分。
2.进水系统:包括污水收集管道、泵站以及相关设备。
污水通过收集管道输送至污水处理站,通过泵站将污水提升至生化池。
3.生化池:生化池采用填料法进行处理,主要用于去除污水中的有机物和氨氮。
4.二沉池:生化池处理后的水进入二沉池,通过沉淀去除悬浮物和污泥。
5.污泥处理系统:二沉池沉淀出的污泥通过泥水分离设备进行处理,分离得到的污泥经过浓缩、脱水等工艺处理后,达到无害化处置的要求。
三、施工方案1.前期准备:(1)确定施工组织,成立项目组,明确各个岗位的职责和任务;(2)制定工程实施计划,明确施工进度、质量要求及安全措施;(3)采购施工需要的设备和材料,并进行检查和验收。
2.土建施工:(1)进行土方开挖和回填,按照设计要求进行基坑开挖和土方回填;(2)进行基础施工,包括浇筑混凝土基础、安装基础设备等;(3)进行主体结构施工,包括搭设钢筋和模板、浇筑混凝土等;(4)进行室内装修,包括安装门窗、铺设地板等。
3.设备安装:(1)进水系统设备安装:安装泵站、管道等设备,进行连接和调试;(2)生化池设备安装:安装填料、通风设备等,进行连接和调试;(3)二沉池设备安装:安装沉淀池、排水设备等,进行连接和调试;(4)污泥处理系统设备安装:安装泥水分离设备、浓缩设备等,进行连接和调试。
4.试运行:(1)对污水处理站进行试运行,模拟实际运行情况,测试处理效果;(2)对各个设备进行调试,确保设备运行正常;(3)进行系统联调,确保各个部分能够协调工作。
5.竣工验收:(1)对工程进行质量验收,检查各项工程是否符合设计要求;(2)进行环境保护验收,检查污水排放是否符合国家标准;(3)进行安全验收,检查施工过程中是否存在安全隐患;(4)编制竣工报告,提交相关部门进行验收。
四、安全措施1.加强对施工现场的管理,设置安全警示标志,做好安全宣传教育;2.提供必要的个人防护用品,确保施工人员的安全;3.对施工设备进行定期检查和维护,确保设备运行的安全性;4.严格控制施工现场的火源,做好消防工作;5.设立临时围栏和警示标志,确保施工现场与周围人员的安全。

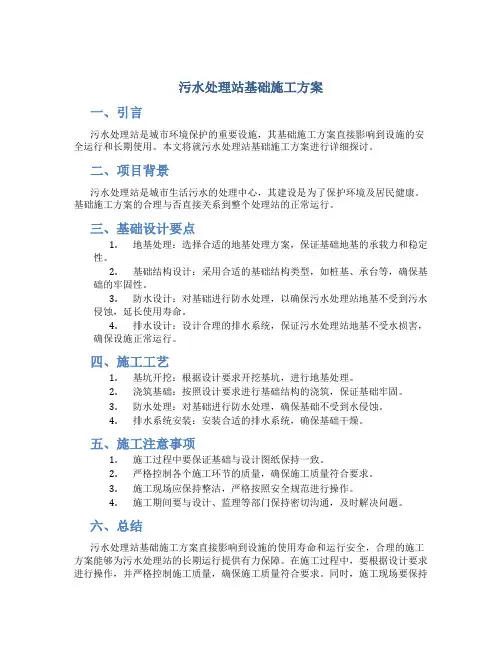

污水处理站基础施工方案一、引言污水处理站是城市环境保护的重要设施,其基础施工方案直接影响到设施的安全运行和长期使用。
本文将就污水处理站基础施工方案进行详细探讨。
二、项目背景污水处理站是城市生活污水的处理中心,其建设是为了保护环境及居民健康。
基础施工方案的合理与否直接关系到整个处理站的正常运行。
三、基础设计要点1.地基处理:选择合适的地基处理方案,保证基础地基的承载力和稳定性。
2.基础结构设计:采用合适的基础结构类型,如桩基、承台等,确保基础的牢固性。
3.防水设计:对基础进行防水处理,以确保污水处理站地基不受到污水侵蚀,延长使用寿命。
4.排水设计:设计合理的排水系统,保证污水处理站地基不受水损害,确保设施正常运行。
四、施工工艺1.基坑开挖:根据设计要求开挖基坑,进行地基处理。
2.浇筑基础:按照设计要求进行基础结构的浇筑,保证基础牢固。
3.防水处理:对基础进行防水处理,确保基础不受到水侵蚀。
4.排水系统安装:安装合适的排水系统,确保基础干燥。
五、施工注意事项1.施工过程中要保证基础与设计图纸保持一致。
2.严格控制各个施工环节的质量,确保施工质量符合要求。
3.施工现场应保持整洁,严格按照安全规范进行操作。
4.施工期间要与设计、监理等部门保持密切沟通,及时解决问题。
六、总结污水处理站基础施工方案直接影响到设施的使用寿命和运行安全,合理的施工方案能够为污水处理站的长期运行提供有力保障。
在施工过程中,要根据设计要求进行操作,并严格控制施工质量,确保施工质量符合要求。
同时,施工现场要保持整洁,严格按照安全规范执行,实时解决问题,为污水处理站的正常运行提供有力保障。
参考文献•[1] 污水处理站设计与施工技术手册•[2] 污水处理站基础设计规范以上是关于污水处理站基础施工方案的一些建议,仅供参考。
目录1 工程概况 (1)1.1 工程概述 (1)1.2 施工项目范围 (1)1.3 主要工程量 (1)2 编写依据 (1)3 作业准备和条件 (2)3.1 人员配备 (2)3.2 机械、工具配备 (2)3.3 施工用材料要求 (3)3.4 力能供应 (3)3.5 施工场地布置 (3)3.6 对上道工序的要求 (3)3.7 对施工道路的要求 (4)4 工期要求 (4)5 作业方法和工艺要求 (4)5.1 总体作业方案 (4)5.2 作业方法与步骤 (4)6 质量保证措施 (13)6.1 钢筋砼水池钢筋、模板和混凝土质量标准 (13)6.2 施工质量通病防范措施 (16)6.3 成品保护措施 (21)7 必须执行的强制性条文 (22)8 施工安全措施 (23)8.1 安全管理措施 (23)8.2 安全生产控制措施 (23)8.3 工地机电安全措施 (24)8.4 脚手架安全施工措施 (25)8.5 临边作业安全防护 (26)8.6 现场消防及保卫措施 (27)9 环境保证措施 (27)9.1 环境目标 (27)9.2 环境保护管理措施 (27)10 文明施工管理 (29)11 施工现场危险源辨识及控制,环境因素辨识及控制 (29)1 工程概况1.1 工程概述电厂的生活污水处理站用于处理电厂人员所产生的生活污水,经生活污水处理站处理合格(达到生活杂用水标准)的排水用于电厂绿化用水。
生活污水处理站建(构)筑物分别为:调节池、一体化埋地式生活污水处理设备基础、污泥池、清水池、设备间、配电控制间等。
其中生活污水调节池平面尺寸13.0×5.5m,池深H=6.5m,有效容积约V=150.0m3;中水池平面尺寸10.0×8.0m,深H=4.0m,有效容积V=240.0m3;污泥池(进水池)平面尺寸为6.8×3.0m,池底深8.3m。
污水处理设备基础砼标号为C25,保护层厚度为50mm;池体结构混凝土强度标号为C40,抗渗标号W6,钢筋保护层:侧壁为50mm,底板为50mm,顶板为25mm,梁为35mm。
钢筋采用HPB235和HRB335。
池体混凝土内掺加8%高效抗裂防水剂代替等量水泥(等同于混凝土中掺加0.7-0.9kg/m 聚丙烯纤维)。
混凝土内外表面刷防腐涂层,涂层做法:底层环氧树脂封闭漆;中间层环氧树脂漆厚300μm;面层氯化橡胶漆200μm。
露出地面部分要求刷同混凝土同色的涂层。
工程±0.000m相对的绝对标高为5.10m(黄海高程)。
本次作业项目竖向基础埋深各不相同,落差大,水池套管、墙管、预埋件、孔洞多,地质条件特差等特点。
污泥池埋深达-8.85m,属深基坑开挖施工作业。
1.2 施工项目范围本次施工项目主要包括地下钢筋混凝土结构污泥池、污水调节池、中水池及上部结构、设备基础和室外阀门井等施工作业内容。
1.3 主要工程量2 编写依据2.1《生活污水处理站基础图》S5601、《生活污水调节池土建施工图》S5603、《污泥池土建施工图》S5605、《中水池及配电间地下部分土建施工图》S5607、《中水池及配电间建筑图》S5608和《中水池及配电间地上部分土建施工图》S56092.2《电力建设施工质量验收及评定规程》(土建工程)DL/T5210.1-2005;2.3《混凝土结构工程施工质量验收规范》 GB50204-2002;2.4《工程建设标准强制性条文:房屋建筑部分》(2002年版);2.5《建筑工程施工质量验收统一标准》GB 50300-2001;2.6《地基与基础工程施工及验收规范》GB50202-2002;2.7《钢筋焊接及验收规程》JGJ18-2003;2.8《砌体工程施工质量验验收规范》GB50203-2002;2.9《工程建设标准强制性条文:电力工程部分》(2006年版);2.10《电力建设施工及验收技术规范》(建筑工程篇)SDJ69-87;2.11《火力发电厂工程测量技术规程》(DL/T5001-2004);2.12《电力建设工程施工技术管理导则》国电电源[2002]896号;2.13 工程地质勘察报告。
3 作业准备和条件3.1 人员配备人力资源配备培训,持证(特殊作业人员操作证)上岗。
技术员全面负责单项工程技术策划、施工质量监督及现场管理工作,对单位工程施工质量负责。
材料员负责施工用材料的采购、进场及检验工作。
电工负责用电设备的维护和安全防护工作。
工人要按照技术方案进行施工,严守操作工序,把好质量关,遵守现场安全文明施工管理规定,听从指挥,服从管理。
3.2 机械、工具配备机械、工器具配备一览表况,确保集中搅拌站正常供应,自备的振动机、振动棒等进行检修,对某些部件予以更换,同时购置易损配件备用,确保正常运行。
3.3 施工用材料要求所使用的施工用材料必须具备质量保证书或出厂证明书及复试报告、钢筋焊接试验报告等,并满足施工图对原材料的要求,方可进行下料施工,否则,一律不得使用。
进场后的钢筋、水泥、砂石在委托试验室做复试报告时,必须按照主体工程见证人备案管理制度进行见证取样。
现场工长和砼搅拌站应分别做好钢筋、砂石、水泥等材料的跟踪台帐。
周转性材料(木模板、扣件、脚手架、木跳板等)应提前供应以确保现场施工需要。
3.4 力能供应在钢筋砼水池施工砼浇筑前,检查施工用水、用电设备、线路的完好性。
电维护人员应检查现场照明和机械工器具施工用电设备、线路的完好性和安全性。
钢筋、铁件加工制作所需的氧、乙炔气体应备足备够,并按规定进行搬运、贮藏和保管。
砼半成品供应采取砼搅拌站集中生产供料方案。
3.5 施工场地布置施工场地布置应合理、整洁、有序,有利于施工和协调。
生产临建设施利用淡水蓄水池区域车间进行原材料加工,然后用2台翻斗车运至施工现场。
3.6 对上道工序的要求上道工序不验收合格,不得进行下一道工序的施工作业。
3.7 对施工道路的要求本工程砼浇注采用泵送砼,施工用机械车辆比较多,要求保证施工用道路畅通,并及时清理和保洁。
4 工期要求生活污水处理站工程施工进度要求满足本电厂工程三级施工进度计划。
我部计划于2009年07月20日开工,2009年09月30日各单体结构施工完。
详见附表1。
5 作业方法和工艺要求5.1 总体作业方案整体施工顺序:污泥池施工→回填污泥池→生活污水调节池和中水池施工→等以上三个池子的土回填后再施工污水处理设施基础。
土方开挖至设计标高后,组织相关方验槽;验槽合格后,浇注混凝土垫层;其后施工钢筋砼水池底板和50cm高池壁、二次施工池壁和顶板,包括钢筋和模板工程等,然后是水池充水试验,防腐工程和砌筑施工。
混凝土采用浇注点布置汽车泵。
水池施工缝留置在距离底板顶面50cm高处,采用木模板配模,常规扣件式钢管脚手架支护和加固方案,着重模板加固;钢筋连接采用搭接绑扎方式。
5.2 作业方法与步骤5.2.1钢筋砼水池分项作业流程:5.2.2 分项工程作业方法 5.2.2.1 土方开挖和回填详见《生活污水处理站土方工程施工方案》墙管、套管加工顶板、梁钢筋绑扎池壁、顶板、梁模板,模板加固浇筑砼预埋件、预埋管安装验收、签证养护土方回填试块制作对拉螺栓加工底板内、外侧模及钢板止水带施工底板钢筋绑扎验收、签证浇筑砼模板领用进场钢筋制作池壁钢筋绑扎预埋铁件加工木模板加工砼垫层、弹线土方开挖、验槽测量定位准备浇筑砼预埋铁件加工充水试验5.2.2.2 基坑验槽基坑开挖至设计标高后,测量员放出构筑物的外边线。
班组自检合格后,报二级、三级质检员进行验收;最后组织业主、监理、设计院和其它相关方进行四级验槽。
基坑验槽属于隐蔽工程,作好隐蔽工程的验收记录。
5.2.2.3 砼垫层施工通过地基验槽后,在地基上立侧模,浇注100mm厚C15砼垫层,要求垫层表面压实收光。
5.2.2.4 底板定位放线测量员根据施工图构筑物定位坐标进行侧设。
在砼垫层上弹出水池内外边线或建筑物的轴线,并采用红油漆三角符号标识,施工人员依据所弹的定位线进行钢筋、模板的施工。
高程控制:专业测量人员依据厂区高程控制网,提供高程基准点,施工人员根据提供的高程基准点控制建构筑物的标高。
5.2.2.5 钢筋工程钢筋工程施工方案:领用后的钢筋运抵化水施工区钢筋场,采用机械完成加工、制作、焊接和弯制工序,并做好钢筋原材的跟踪记录。
(1)钢筋的领用和保管本单位工程所使用的钢筋全部由物资管理部自行采购。
材料部门将同一牌号、同一料炉罐号、同一规格、同一交货状态钢筋组批验收入库,并索取钢筋质保书,负责钢筋的委托复试工作。
单位工程和钢筋工段领料过程中,应检查材质情况。
除对钢筋外观检查外,并要核对品种、规格、数量准确无误后,才能领料。
钢筋运抵加工场后,应分类堆放,挂牌标识,并做好防护工作。
单位工程依据钢筋翻样单委托钢筋工段配料。
钢筋工段配料前,必须向物质部门索取材料的质保书和合格的复试报告后,方可配料。
(2)钢筋配料依据钢筋翻样单配料,要考虑钢筋的形状、尺寸在满足设计要求的前提下有利于加工安装。
配料时,还应考虑施工需要的附加钢筋。
如:基础底板双层钢筋网中保证上层钢筋网位置用的钢筋撑脚;墙板双层钢筋网中固定钢筋间距用的钢筋撑铁;柱钢筋骨架增加四面斜筋撑等。
钢筋配料前应清除钢筋表面锈斑、淤泥等杂物。
一般先断长料,后断短料,尽量减少浪费。
对于相同基础,应集中配料,以加快进度和节约用材。
钢筋断料应使用无齿锯,保证端头平齐。
钢筋中若劈裂、严重变形应切除掉。
钢筋配料应按列入加工计划的配料单,将每一编号的钢筋制作一块料牌。
作为钢筋加工的依据,并在安装中作为区别各工程项目、构件和各种编号钢筋的标志。
钢筋配料中,不得随意增减,代换钢筋数量、规格和品种。
如果需要钢筋代换时,必须由技术人员负责找设计部门办理材料变更签证。
(3)钢筋连接本次作业项目中钢筋采用搭接绑扎和闪光对焊(碰焊)。
电焊工是特殊工种,应经考试合格,持有合格的特殊工种操作证,并将证件送到质检科备案。
钢筋加工场中的焊接设备应经检验合格,并挂牌标识。
钢筋大批量焊接前,需将焊接钢筋先试焊、代样试验,对焊试样(不少于2个)进行冷弯试验。
合格后,才能成批焊接。
碰焊施工工艺要求:采用搭接焊钢筋的预热和安装,应保证两钢筋的轴线在一条直线上。
焊缝高度应满足施工图和规范要求。
预埋件T形焊按照《建筑施工手册》(缩印本)第二版钢筋工程焊接部分实施。
钢筋(主筋、箍筋)弯制:严格按图纸控制弯曲角度,确保弯曲点不出现裂纹,保证弯曲质量。
钢筋焊接质量检验:按照《钢筋焊接及验收规范》JGJ18-2003执行。
(4)半成品运输钢筋加工在钢筋场内完成,用平板车或翻斗车将半成品运至现场绑扎、安装。
(5)钢筋绑扎、安装准备工作:钢筋就位前应核对钢筋的钢号、规格、形状和数量等是否与配料相符。
