无砟轨道铁路工程沉降变形观测
- 格式:pptx
- 大小:9.79 MB
- 文档页数:7
目录新建铁路西安至成都客运专线XCJL-1标段 (1)一、编制依据 (1)二、工程概况 (1)1.自然地理特征 (2)1.1地理位置 (2)1.2地形地貌 (2)1.3地质条件 (2)1.4水文地质 (3)1.5气象条件 (4)1.6地震参数 (4)三、监理工作范围及重点 (4)1、沉降变形观测范围、内容 (5)2、监理工作主要内容 (5)四、沉降变形观测的标准与要求 (8)1、沉降变形测量 (8)2、测量等级及精度要求 (8)3、变形监测网技术要求 (9)4、沉降变形测量点的布置要求 (11)5、实施测量工作要求 (13)6、沉降变形观测监理控制要点 (16)⑴路基工程 (16)⑵桥涵工程 (17)⑶梁体观测标: (19)⑷观测频次要求 (21)⑸隧道工程 (22)⑹过渡段工程 (25)新建铁路西安至成都客运专线XCJL-1标段沉降变形观测监理实施细则一、编制依据1、铁建设[2006]158 号《客运专线铁路无碴轨道铺设条件评估技术指南》;2、工管技[2009]77 号文《客运专线铁路变形观测评估技术手册》;3、铁建设[2009]209 号《高速铁路设计规范(试行)》, TB10621-2009;4、铁建设[2009]196 号《高速铁路工程测量规范》, TB 10601—2009;5、铁建设[2007]85 号《客运专线无砟轨道铁路工程施工质量验收暂行标准》;6、中铁一院、中铁二院编制的《新建铁路西安至成都客运专线线下工程沉降变形观测技术方案》;7、其它相关规范、规定及标准。
二、工程概况新建西安至成都客运专线西安至江油段(四川省境内)站前工程XCZQ-1标段D2K344+470~DK383+878,线路长为38.925Km。
本标段复杂特大桥5400.5m/3座、大桥1519.9m/5座、中桥186.2m/2座、涵洞71.47m /5座。
隧道30632km /8座。
区间路基长0.422km,中子站场长度为1.895 km。

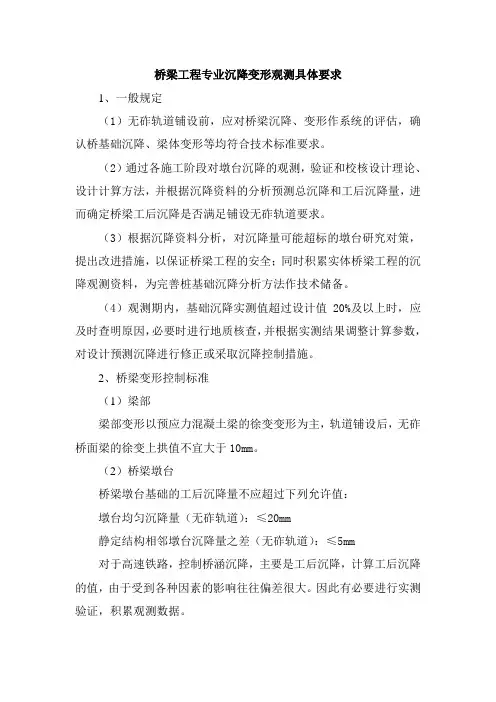

桥梁工程专业沉降变形观测具体要求1、一般规定(1)无砟轨道铺设前,应对桥梁沉降、变形作系统的评估,确认桥基础沉降、梁体变形等均符合技术标准要求。
(2)通过各施工阶段对墩台沉降的观测,验证和校核设计理论、设计计算方法,并根据沉降资料的分析预测总沉降和工后沉降量,进而确定桥梁工后沉降是否满足铺设无砟轨道要求。
(3)根据沉降资料分析,对沉降量可能超标的墩台研究对策,提出改进措施,以保证桥梁工程的安全;同时积累实体桥梁工程的沉降观测资料,为完善桩基础沉降分析方法作技术储备。
(4)观测期内,基础沉降实测值超过设计值20%及以上时,应及时查明原因,必要时进行地质核查,并根据实测结果调整计算参数,对设计预测沉降进行修正或采取沉降控制措施。
2、桥梁变形控制标准(1)梁部梁部变形以预应力混凝土梁的徐变变形为主,轨道铺设后,无砟桥面梁的徐变上拱值不宜大于10mm。
(2)桥梁墩台桥梁墩台基础的工后沉降量不应超过下列允许值:墩台均匀沉降量(无砟轨道):≤20mm静定结构相邻墩台沉降量之差(无砟轨道):≤5mm对于高速铁路,控制桥涵沉降,主要是工后沉降,计算工后沉降的值,由于受到各种因素的影响往往偏差很大。
因此有必要进行实测验证,积累观测数据。
(3)框构桥、旅客地道及涵洞框构桥、旅客地道及涵洞的地基为压缩性土地层时,应计算其沉降,铺设无砟轨道时,工后沉降量不应大于相应地段路基的控制标准。
3、变形观测方案(1)观测点布置为了满足变形观测的需要,需要在梁部、桥墩及承台上设置观测标。
简支梁的一孔梁设置观测标6个;连续梁的一联根据联长的大小设置18~28个观测标;特殊结构桥梁根据施工图纸规定设置观测标;承台观测标为临时观测标,当墩身观测标正常使用后,承台观测标随基坑回填将不再使用。
观测标具体埋设原则如下:1)对原材料变化不大、预制工艺稳定、批量生产的预应力混凝土预制梁,每30孔选择1孔设置观测标。
其余现浇梁逐孔设置观测标。
移动模架施工的梁,对前三孔进行重点观测,以验证支架预设拱度的精度。
路基工程1、路基沉降变形观测(1)路基沉降观测控制标准无砟轨道地段路基可压缩性地基均进行沉降分析。
按照《客运专线无砟轨道铁路设计指南》4.1.4条:路基在无砟轨道铺设完成后的工后沉降,应满足扣件调整和线路竖曲线圆顺的要求。
工后沉降一般不应超过扣件允许的沉降调高量15mm;沉降比较均匀、长度大于20m的路基,允许的最大工后沉降量为30mm,并且调整轨面高程后的竖曲线半径应能满足下列要求:R sh≥ 0.4V sj2式中:R sh——轨面圆顺的竖曲线半径(m);V sj——设计最高速度(km/h)。
(2)一般规定1)观测的目的是通过沉降观测,利用沉降观测资料分析、预测工后沉降,指导进行信息化施工,必要时提出加速路基沉降的措施,确定无砟轨道的铺设时间,评估路基工后沉降控制效果,确保无砟轨道结构的安全。
2)路基上无砟轨道铺设前,应对路基沉降变形作系统的评估,确认路基的工后沉降和沉降变形满足无砟轨道铺设要求。
3)路基填筑完成或施加预压荷载后应有不少于6个月的观测和调整期。
观测数据不足以评估或工后沉降评估不能满足设计要求时,应延长观测时间或采取必要的加速或控制沉降的措施。
4)评估时发现异常现象或对原始记录资料存在疑问,要进行必要的检查。
(3)沉降观测的内容路基变形监测的内容主要有:路基面沉降变形监测、路基基底沉降监测、既有线监测、水平位移监测、地基土深层沉降监测。
(4)沉降观测断面和观测点的设置沉降观测装置应埋设稳定,观测期间应对观测装置采取有效的保护措施。
根据经验,埋设的观测设施的有效性以及对其保护是否得力是决定整个观测工作成败的关键。
各部位观测点应设在同一横断面上,这样有利于测点看护,便于集中观测,统一观测频率,更重要的是便于各观测项目数据的综合分析。
路基沉降观测断面及观测断面的观测点的布置应按设计要求进行布设,并根据地形地质条件、地基处理方法、路堤高度、地形地势的起伏情况、堆载预压等具体情况,结合沉降观测方法和工期要求核对设计资料,根据施工核对的地质、地形等情况调整或增设。
……………………………………………………………最新资料推荐…………………………………………………Q/CR 中国铁路总公司企业标准Q/CR9230- XXXX _____________________________________铁路工程沉降变形观测与评估技术规程Observation and Evaluation Specification for Settlement Deformation ofRailway Engineering(报批稿)2016-11-1发布2016-11-1实施_____________________________________……………………………………………………………最新资料推荐…………………………………………………中国铁路总公司发布中国铁路总公司企业标准铁路工程沉降变形观测与评估技术规程主编单位:中国铁道科学研究院批准单位:中国铁路总公司实施日期:2016 年 11 月 1 日中国铁道出版社2016 年·北京前言本规程根据原铁道部《关于印发 2011 年铁路工程建设标准编制计划的通知》(铁建函[2011]10 号)的要求,在《客运专线铁路无碴轨道铺设条件评估技术指南》的基础上,全面总结我国高速铁路、城际铁路、客货共线铁路的建设、运营实践经验和科研成果,并借鉴国外高速铁路的成功经验编制而成。
本规程共分 7 章,主要内容包括:总则、术语和符号、基本规定、路基、桥梁、隧道、预测与评估;另有 1 个附录。
本规程的主要技术内容如下:1.总则中对规程的适用范围、沉降变形观测的时间、仪器检定等进行了规定。
2.基本规定中明确了建设各方的主要职责和工作内容以及平行观测数量,规定了变形监测网的建立、复测、观测等级、观测精度、观测路径等测量技术要求以及观测设备、观测数据整理的要求,并规定了沉降变形异常及数据异常的反馈和处理。
3.明确了路基沉降变形观测的重点,规定了路基的观测期以及观测断面间距、观测点布置、观测频次等要求以及沉降观测的起始时间,并对加密或降低沉降观测频次的情况进行了规定。
沉降观测主要内容及观测方法1 沉降变形观测范围、内容运粮河特大桥墩、台基础的沉降和预应力混凝土梁的徐变变形的观测。
2 运粮河特大桥沉降变形观测2.1一般要求2.1.1桥梁墩台基础沉降观测:每个墩台均进行沉降观测。
2.1.2预应力混凝土梁徐变变形观测:每30孔选择1孔进行(不足30孔应按30孔计,另每300孔增加3孔进行观测)。
2.1.3桥涵主体工程(包括架梁)完工后,沉降观测期一般应不少于6个月;岩石地基等良好地质区段的桥梁,沉降观测期应不少于60天。
观测数据不足或工后沉降评估不能满足设计要求时,应适当延长观测期。
2.2观测点的布置2.2.1桥梁墩台基础沉降观测点布置:墩台沉降观测点按《新建铁路哈尔滨至大连铁路客运专线沈阳至哈尔滨段施工图桥梁沉降观测标布置参考图》施工,承台上布置两个,墩身上布置两个,共计四个(目前承台已覆盖,线下部分只需对墩身部分进行测量,493座墩身)。
2.2.2预应力混凝土梁徐变变形观测点布置:设置在箱梁四个支点和跨中截面两侧腹板梁顶处,每孔梁的测点数应共计6个,具体见《新建铁路哈尔滨至大连铁路客运专线沈阳至哈尔滨段施工图桥梁沉降观测标布置参考图》,(我部现有536孔梁须进行沉降徐变观测)。
2.2.3变形观测点钢筋头为半球形,高出埋设表面30mm,表面做好防锈处理,具体见《新建铁路哈尔滨至大连铁路客运专线沈阳至哈尔滨段施工图桥梁沉降观测标布置参考图》。
2.3观测精度:墩、台基础的沉降和预应力混凝土梁的徐变变形的观测精度为±1mm,读数取位至0.1mm。
竖直布置沉降观测点示意图水平布置沉降观测点示意图2.4观测频次2.4.1墩、台基础的沉降观测频次见表5.4.1表5.4.1 墩台基础沉降观测频次观测频次观测阶段观测期限观测周期备 注墩台基础施工完成//设置观测点墩台混凝土施工全程荷载变化前后各1次或1次/周承台回填时,测点应移至墩身或墩顶Ⅰ-Ⅰ截面及基础平面墩身侧面当墩高H 小于2.5m 时埋标示意图Ⅰ-Ⅰ截面及基础平面墩身侧面当墩高H 大于2.5m 时埋标示意图架梁前全程1次/周预制梁架设全程前后各1次预制梁桥附属设施施工全程荷载变化前后各1次或1次/周制梁前全程1次/周上部结构施工中全程荷载变化前后各1次或1次/周桥位施工桥梁附属设施施工全程荷载变化前后各1次或1次/周架桥机(运梁车)通过全程前后各1次至少进行2次通过前后的观测桥梁主体工程完工~无碴轨道铺设前≥6个月1次/周岩石地基的桥梁,一般不宜少于2个月无碴轨道铺设期间全程1次/天0~3个月1次/月4~12个月1次/3个月无碴轨道铺设完成后24个月13~24个月1次/6个月工后沉降长期观测2.4.2预应力混凝土徐变上拱观测频次见表5.4.2。
沉降变形观测方案1、工程概况兰渝铁路LYS-4 标一分部承建的工程位于宕昌县官亭镇与两河口乡,为时速200km客货共线(双箱运输)电气化双线铁路。
合同段起讫里程为:DK285+81卜DK303+782全长17.971km。
主要工程项目为天池坪隧道(14528m羊古堆隧道(439n)、化马隧道(进口段2500n)以及龚家沟中桥108.5m (2 (3-32)m连续梁桥)、庙下中桥124.2m (3X32mj梁)、羊古堆中桥81.5m (2X32m梁)。
2、编制依据《国家一、二等水准测量规范》(GB/T12897-2006 )《建筑沉降变形测量规程》(JGJ/T8-2007 )《新建铁路工程测量规范》(GB50026-2007)《新建铁路兰州至重庆线沉降变形观测管理办法》《客运专线铁路无砟轨道铺设条件评估技术指南》3、沉降、位移变形观测的目的及意义兰渝铁路铺设无砟轨道地段的工后沉降要求严格、标准较高,设计中对土质路基、桥梁墩台基础等均进行了沉降变形计算,采取了相应的设计措施, 施工期必须按设计要求进行系统的沉降变形动态监测。
通过对沉降观测数据系统综合分析评估,验证或调整设计措施,使路基、桥涵、隧道工程达到规定的变形控制要求,分析、推算出最终沉降量和工后沉降,合理确定无砟轨道开始铺设时间,确保兰渝铁路无砟轨道结构铺设质量。
4、沉降变形测量4.1兰渝铁路LYS-4标一分部管区沉降变形观测工作以桥梁、隧道等建(构)筑物的垂直位移观测为主,根据桥梁、隧道工点具体要求确定。
4.2兰渝铁路工程测量的高程系统应采用1985国家高程基准。
4.3 结构物的变形监测应建立独立的变形监测网,覆盖范围一般不宜小于4公里,基准点选择应优先考虑利用CPI、CPII和水准基点。
4.4 结构物的变形监测应充分利用CPI、CPII和水准基点作为水平和垂直位移监测的工作基点。
4.5测量等级及精度要求4.5.1基准网、变形点测量网均按三等水准测量精度进行。
沉降观测基本技术要求一、沉降变形观测首次开展工作的时间性要求:1、桥梁:从承台施工完成后就要进行首次观测,承台观测标为临时观测标,当墩身观测标正常使用后,承台观测标将回填不再使用,随施工的逐步进行依次进行墩身、桥台、梁体的变形观测。
2、隧道:从一段水准基点间隧道填充或底板施工完成后立即进行,观测时间不得少于三个月。
3、路基:路堤地段从路基填土开始进行沉降观测,路堑地段从级配碎石顶面施工完成后开始观测(换填地段从换填底层开始进行)。
路基填筑完成后或施加预压荷载后应有不少于六个月的观测和调整期。
4、涵洞:从涵洞主体施工完成后开始观测。
二、沉降变形观测元件埋设的技术要求:1、桥涵:承台观测标:埋设Φ20mm钢筋,表面高出3mm,位于底层承台左侧小里程和右侧大里程墩身观测标:埋设Φ14mm不锈钢螺栓,表面露出20-30mm。
位于墩身两侧高出地面0.5-1m桥台观测标:原则应设置在台顶,测点不少于4处,分别设在台帽两侧及背墙两侧。
梁体观测标:简支梁的一孔梁设置观测标六个,位于两侧支点和跨中;连续梁根据不同跨度,分别在支点、中跨跨中及边跨1/4跨中附近设置,三跨以上连续梁布置相同。
涵洞观测标:测点设置于涵洞两侧的边墙上,在涵洞进出口及涵洞中心位置分别设置,每座涵洞测点数量为6个,涵洞填土后观测点可从边墙移到帽石上,涵洞进出口的帽石上各设置两个测点,位于帽石两侧位置。
桥台观测标、梁体观测标、涵洞观测标埋设元件同承台观测标2、隧道:每个观测断面设置2个沉降观测点,分别设置在隧道中线两侧各6.24m处;明暗交界、围岩级别、衬砌类型变化处及变形缝处每个观测断面设置4个沉降观测点,分别设置在中线两侧各约6m和变形缝前后各0.5m处。
3、路基:一般路堤地段观测断面包括沉降观测桩和沉降板,沉降观测桩每断面设置3个,布置于双线路基中心及左右线中心两侧各3.2m处;沉降板每断面设置1个,布设于双线路基中心。
软土、松软土路堤地段观测断面一般包括沉降观测桩、沉降板和位移观测桩。

桥梁工程专业沉降变形观测具体要求1、一般规定(1)无砟轨道铺设前,应对桥梁沉降、变形作系统的评估,确认桥基础沉降、梁体变形等均符合技术标准要求。
(2)通过各施工阶段对墩台沉降的观测,验证和校核设计理论、设计计算方法,并根据沉降资料的分析预测总沉降和工后沉降量,进而确定桥梁工后沉降是否满足铺设无砟轨道要求。
(3)根据沉降资料分析,对沉降量可能超标的墩台研究对策,提出改进措施,以保证桥梁工程的安全;同时积累实体桥梁工程的沉降观测资料,为完善桩基础沉降分析方法作技术储备。
(4)观测期内,基础沉降实测值超过设计值20%及以上时,应及时查明原因,必要时进行地质核查,并根据实测结果调整计算参数,对设计预测沉降进行修正或采取沉降控制措施。
2、桥梁变形控制标准(1)梁部梁部变形以预应力混凝土梁的徐变变形为主,轨道铺设后,无砟桥面梁的徐变上拱值不宜大于10mm。
(2)桥梁墩台桥梁墩台基础的工后沉降量不应超过下列允许值:墩台均匀沉降量(无砟轨道):≤20mm静定结构相邻墩台沉降量之差(无砟轨道):≤5mm对于高速铁路,控制桥涵沉降,主要是工后沉降,计算工后沉降的值,由于受到各种因素的影响往往偏差很大。
因此有必要进行实测验证,积累观测数据。
(3)框构桥、旅客地道及涵洞框构桥、旅客地道及涵洞的地基为压缩性土地层时,应计算其沉降,铺设无砟轨道时,工后沉降量不应大于相应地段路基的控制标准。
3、变形观测方案(1)观测点布置为了满足变形观测的需要,需要在梁部、桥墩及承台上设置观测标。
简支梁的一孔梁设置观测标6个;连续梁的一联根据联长的大小设置18~28个观测标;特殊结构桥梁根据施工图纸规定设置观测标;承台观测标为临时观测标,当墩身观测标正常使用后,承台观测标随基坑回填将不再使用。
观测标具体埋设原则如下:1)对原材料变化不大、预制工艺稳定、批量生产的预应力混凝土预制梁,每30孔选择1孔设置观测标。
其余现浇梁逐孔设置观测标。
移动模架施工的梁,对前三孔进行重点观测,以验证支架预设拱度的精度。
青荣城际铁路Ⅲ标沉降观测作业指导书编制:审核:批准:有效状态:有效中交二航局青荣城际铁路指挥部二〇一一年五月目录1.目的 (3)2.编制依据 (3)3.适用范围 (3)4.沉降监测工艺简介 (3)5.仪器设备及人员要求 (4)6.沉降监测工艺流程 (4)7.监测断面的设置 (4)7.1路基工程 (4)7.2桥涵工程 (8)5.3隧道工程..................................................................................................... 错误!未定义书签。
7.4过渡段工程 (11)8.沉降监测 (11)8.1一般要求 (11)8.2观测水准基点、工作基点的布设 (12)8.3沉降变形观测主要技术要求 (13)8.4各种地段沉降变形观测 (14)8.5沉降变形测量精度要求 (15)8.6沉降观测的频次 (15)8.7观测点的保护 (18)9.测量观测资料整理及提交资料 (19)9.1一般要求 (19)9.2资料整理 (19)9.3提交资料 (20)10.附件 (20)10.1沉降观测小组人员名单 (20)10.2沉降观测仪器设备 (22)沉降观测作业指导书1.目的明确沉降观测工作的流程、操作要点、相应的工艺标准和内业数据的处里,指导、规范沉降观测,为评估做好准备。
2.编制依据(1).《客运专线铁路无砟轨道铺设条件评估技术指南》(铁道部工管技 [2009]77号);(2)《国家一、二等水准测量规范》(GB12897—2006);(4).《建筑沉降变形测量规程》(JGJ/T8-2007);(5).《铁路客运专线竣工验收暂行办法》(铁建设[2007]183号);(6).《客运专线无砟轨道铁路施工技术指南》(TZ216-2007);(7).《工程测量规范》(GB50026-2007);(8).《客运专线无砟轨道铁路设计指南》(铁建设函[2005]754号);(9).《客运专线铁路变形观测评估技术手册》(10).铁道部有关规定及和新建青荣城际铁路工程设计文件;3.适用范围本方案适用于我施工指挥部施工范围内的所有路基(含过渡段)、桥梁、涵洞、隧道工程(即隧道口仰拱、隧道一般地段和不良、复杂地质区段)施工过程中的沉降变形观测。
铁路施工作业指导书范本—沉降变形观测作业指导书1 说明成绵乐客运专线各种结构物(路基、桥涵)工后沉降控制精度、系统的监测以及系统的评价,是成绵乐客运专线无碴轨道施工成败的关键。
客运专线无碴轨道路基作为变形控制十分严格的土工构筑物,综合考虑路基填高的差异,地基土成因类型、地层结构的复杂性,地基沉降估算的复杂性和精度控制的难度,工后沉降控制标准以及有效控制工后沉降的艰巨性等,在施工过程中要求对全段路基进行沉降变形动态监测系统设计。
在路堑基床和路堤基底、填筑层中、路基面布置监测点构筑纵横向立体监测网络,并在施工期间进行系统的沉降监测与系统的分析评估,以保证工后沉降量满足无碴轨道对路基工后沉降的特殊要求。
为了保证路基施工按照公司要求对路基沉降变形观测系统的实施,在无碴轨道施工前提供合格的监测数据便于对路基的工后沉降进行正确的评估,在进行变形观测系统实施时,要保证各种元器件按照要求进行埋设并保证功能正常,采集正确的能反应实际情况的沉降数据,因此制定本作业指导书。
1.1编制依据(1)《客运专线铁路无砟轨道铺设条件评估技术指南》(铁建设[2006]158号);(2)《客运专线铁路无砟轨道测量技术暂行规定》(铁建设[2006]189号);(3)《国家一、二等水准测量规范》(GB12897—2006);(4)《建筑沉降变形测量规程》(JGJ/T8-2007);(5)《铁路客运专线竣工验收暂行办法》(铁建设[2007]183号);(6)《客运专线无砟轨道铁路施工技术指南》(TZ216-2007);(7)《客运专线无砟轨道铁路设计指南》(铁建设函[2005]754号);(8) 成绵乐城际客运专线铁路工程设计文件;(9) 铁道部有关规定。
1.2 观测项目1.2.1 路基工程1) 基底沉降变形观测;2 ) 路堤本体沉降变形观测;3) 软土地基水平位移观测;4) 路基面沉降观测;5) 深厚层地基分层沉降观测;6) 路堑高边坡地表位移观测;7) 路堑高边坡深部位移观测;8) 过渡段沉降差、岩溶塌陷沉降差观测1.2.2 桥梁工程桥梁墩台沉降变形观测。
