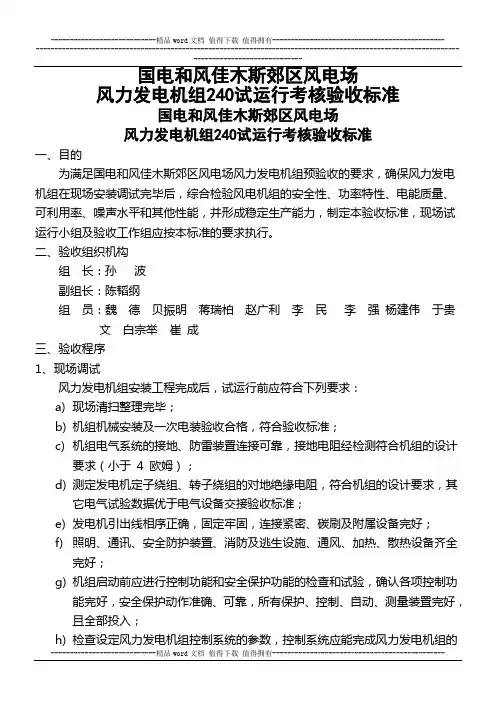

国电和风佳木斯郊区风电场风力发电机组240试运行考核验收标准国电和风佳木斯郊区风电场风力发电机组240试运行考核验收标准一、目的为满足国电和风佳木斯郊区风电场风力发电机组预验收的要求,确保风力发电机组在现场安装调试完毕后,综合检验风电机组的安全性、功率特性、电能质量、可利用率、噪声水平和其他性能,并形成稳定生产能力,制定本验收标准,现场试运行小组及验收工作组应按本标准的要求执行。
二、验收组织机构组长:孙波副组长:陈韬纲组员:魏德贝振明蒋瑞柏赵广利李民李强杨建伟于贵文白宗举崔成三、验收程序1、现场调试风力发电机组安装工程完成后,试运行前应符合下列要求:a)现场清扫整理完毕;b)机组机械安装及一次电装验收合格,符合验收标准;c)机组电气系统的接地、防雷装置连接可靠,接地电阻经检测符合机组的设计要求(小于4 欧姆);d)测定发电机定子绕组、转子绕组的对地绝缘电阻,符合机组的设计要求,其它电气试验数据优于电气设备交接验收标准;e)发电机引出线相序正确,固定牢固,连接紧密、碳刷及附属设备完好;f)照明、通讯、安全防护装置、消防及逃生设施、通风、加热、散热设备齐全完好;g)机组启动前应进行控制功能和安全保护功能的检查和试验,确认各项控制功能完好,安全保护动作准确、可靠,所有保护、控制、自动、测量装置完好,且全部投入;h)检查设定风力发电机组控制系统的参数,控制系统应能完成风力发电机组的正常运行控制;i)发电机轴承温度、振动、铁芯及线圈温度符合制造商技术文件标准要求;j)调试报告及相关试验资料齐全完整、结论正确;k)调试工作结束,风力发电机组进行试运行。
2、试运行风力发电机组经过通电调试后,进行试运行,要求试运行的时间不得小于240小时。
试运行前应具备齐全的安装验收报告、调试报告等必须的报告资料,业主、设备制造商、试运行单位达成共同认可的试运行验收协议。
试运行时间从所签署预验收申请表中的时间开始算起。
2.1 试运行机组必备条件a)机组已处于运行模式,所有测量、控制、保护、自动、信号等全部投入,不得屏蔽任何保护及信号;b)无影响设备正常运行的缺陷和隐患,塔架、机舱、轮毂内卫生清洁,风机各部无漏油及渗油现象;c)各风机必须经过满负荷运行一段时间后,风机各部参数均为正常,无超温、超限的各类异常报警,方可进入试运行;d)升压站、电网、集电线路、控制系统及附属设施设备满足试运要求;e)风力发电机组监控系统已正常投入运行,后台监视系统的资料齐全,设备完好、数据准确可靠。

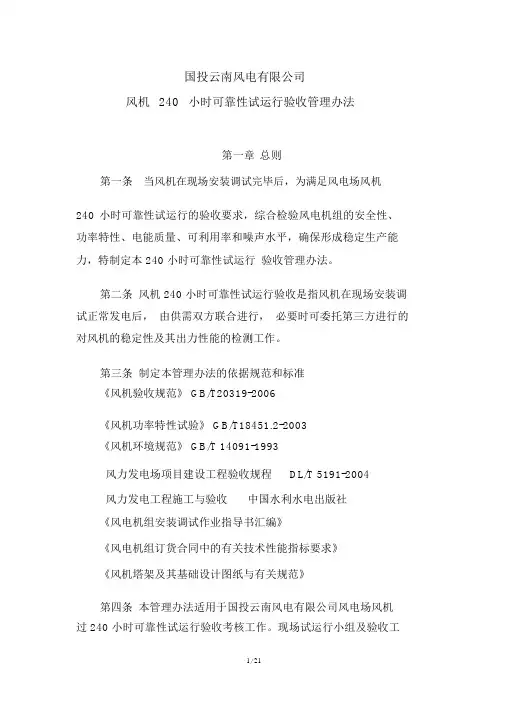

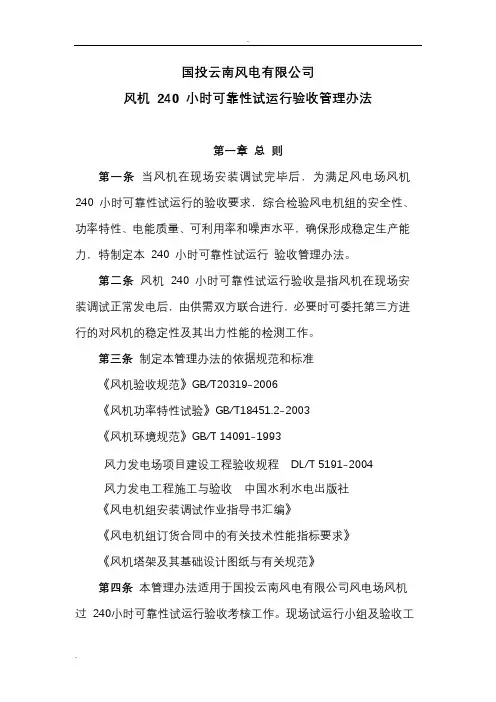

国投云南风电有限公司风机240 小时可靠性试运行验收管理办法第一章总则第一条当风机在现场安装调试完毕后,为满足风电场风机240 小时可靠性试运行的验收要求,综合检验风电机组的安全性、功率特性、电能质量、可利用率和噪声水平,确保形成稳定生产能力,特制定本240 小时可靠性试运行验收管理办法。
第二条风机240 小时可靠性试运行验收是指风机在现场安装调试正常发电后,由供需双方联合进行,必要时可委托第三方进行的对风机的稳定性及其出力性能的检测工作。
第三条制定本管理办法的依据规范和标准《风机验收规范》GB/T20319-2006《风机功率特性试验》GB/T18451.2-2003《风机环境规范》GB/T 14091-1993风力发电场项目建设工程验收规程DL/T 5191-2004风力发电工程施工与验收中国水利水电出版社《风电机组安装调试作业指导书汇编》《风电机组订货合同中的有关技术性能指标要求》《风机塔架及其基础设计图纸与有关规范》第四条本管理办法适用于国投云南风电有限公司风电场风机过240小时可靠性试运行验收考核工作。
现场试运行小组及验收工作组应按本规范的要求执行。
第二章组织机构及职能第五条风机240 小时可靠性试运行验收小组由公司领导、技术部门、工程部、现场生产部门和风机厂家等相关人员组成。
组长由主管生产副总经理担任;副组长由技术部门、现场生产部门和工程管理部负责人担任;成员由风电场的运行检修工作人员、厂家的现场工作人员和工程管理部现场人员组成。
第六条组长的职责:负责组织和协调风机进行240 小时可靠性试运行预验收的所有工作,组织各工作人员对工作所出现的问题进行解决,负责签署本次工作的所有重要文件等工作。
第七条副组长的职责:协助组长开展工作,负责工作人员的工作安排,对工作进行监督,负责整个工作阶段的人员和设备安全,负责对工作情况及工作中遇到的问题进行汇总及处理,保证机组安全和工作的顺利进行。
第八条组员的职责:完成对风机进行试运行前风机整体情况的检查及验收工作,完成风机试运行中的运行情况的跟踪观察、数据的记录、整理、设备故障的处理和各检查表的填写。
国投云南风电有限公司风机240小时可靠性试运行验收管理办法第一章总则第一条当风机在现场安装调试完毕后,为满足风电场风机240小时可靠性试运行的验收要求,综合检验风电机组的安全性、功率特性、电能质量、可利用率和噪声水平,确保形成稳定生产能力,特制定本 240 小时可靠性试运行验收管理办法。
第二条风机 240 小时可靠性试运行验收是指风机在现场安装调试正常发电后,由供需双方联合进行,必要时可委托第三方进行的对风机的稳定性及其出力性能的检测工作。
第三条制定本管理办法的依据规范和标准《风机验收规范》 GB/T20319-2006《风机功率特性试验》 GB/T18451.2-2003《风机环境规范》 GB/T 14091-1993风力发电场项目建设工程验收规程DL/T 5191-2004风力发电工程施工与验收中国水利水电出版社《风电机组安装调试作业指导书汇编》《风电机组订货合同中的有关技术性能指标要求》《风机塔架及其基础设计图纸与有关规范》第四条本管理办法适用于国投云南风电有限公司风电场风机过 240 小时可靠性试运行验收考核工作。
现场试运行小组及验收工作组应按本规范的要求执行。
第二章组织机构及职能第五条风机 240 小时可靠性试运行验收小组由公司领导、技术部门、工程部、现场生产部门和风机厂家等相关人员组成。
组长由主管生产副总经理担任;副组长由技术部门、现场生产部门和工程管理部负责人担任;成员由风电场的运行检修工作人员、厂家的现场工作人员和工程管理部现场人员组成。
第六条组长的职责:负责组织和协调风机进行 240 小时可靠性试运行预验收的所有工作,组织各工作人员对工作所出现的问题进行解决,负责签署本次工作的所有重要文件等工作。
第七条副组长的职责:协助组长开展工作,负责工作人员的工作安排,对工作进行监督,负责整个工作阶段的人员和设备安全,负责对工作情况及工作中遇到的问题进行汇总及处理,保证机组安全和工作的顺利进行。
国投云南风电有限公司风机240小时可靠性试运行验收管理办法第一章总则第一条当风机在现场安装调试完毕后,为满足风电场风机240小时可靠性试运行的验收要求,综合检验风电机组的安全性、功率特性、电能质量、可利用率和噪声水平,确保形成稳定生产能力,特制定本 240 小时可靠性试运行验收管理办法。
第二条风机 240 小时可靠性试运行验收是指风机在现场安装调试正常发电后,由供需双方联合进行,必要时可委托第三方进行的对风机的稳定性及其出力性能的检测工作。
第三条制定本管理办法的依据规范和标准《风机验收规范》 GB/T20319-2006《风机功率特性试验》 GB/T18451.2-2003《风机环境规范》 GB/T 14091-1993风力发电场项目建设工程验收规程DL/T 5191-2004风力发电工程施工与验收中国水利水电出版社《风电机组安装调试作业指导书汇编》《风电机组订货合同中的有关技术性能指标要求》《风机塔架及其基础设计图纸与有关规范》第四条本管理办法适用于国投云南风电有限公司风电场风机过 240 小时可靠性试运行验收考核工作。
现场试运行小组及验收工作组应按本规范的要求执行。
第二章组织机构及职能第五条风机 240 小时可靠性试运行验收小组由公司领导、技术部门、工程部、现场生产部门和风机厂家等相关人员组成。
组长由主管生产副总经理担任;副组长由技术部门、现场生产部门和工程管理部负责人担任;成员由风电场的运行检修工作人员、厂家的现场工作人员和工程管理部现场人员组成。
第六条组长的职责:负责组织和协调风机进行 240 小时可靠性试运行预验收的所有工作,组织各工作人员对工作所出现的问题进行解决,负责签署本次工作的所有重要文件等工作。
第七条副组长的职责:协助组长开展工作,负责工作人员的工作安排,对工作进行监督,负责整个工作阶段的人员和设备安全,负责对工作情况及工作中遇到的问题进行汇总及处理,保证机组安全和工作的顺利进行。

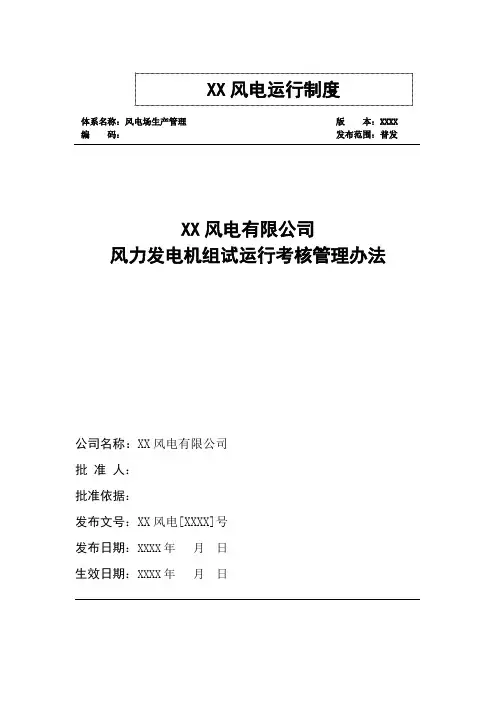

体系名称:风电场生产管理 编 码:XX 风电有限公司风力发电机组试运行考核管理办法公司名称:XX 风电有限公司 批 准 人: 批准依据:发布文号:XX 风电[XXXX]号 发布日期:XXXX 年 月 日 生效日期:XXXX 年 月 日版 本:XXXX 发布范围:普发前言为了规范XX风电有限公司风力发电机组试运行考核,参照国家有关标准,结合XX的有关规定,特制定本管理办法。
本办法适用于XX风电有限公司。
本办法起草人:本办法审查人:本办法审核人:本办法批准人:本办法由XX风电有限公司负责解释。
本办法自发布之日起实施。
风力发电机组试运行考核管理办法1 目的和范围为了规范XX风电有限公司风力发电机组试运行考核,参照国家有关标准,结合中海油的有关规定,特制定本管理办法。
本管理办法规定了风力发电机组在现场安装调试正常发电后,供需双方进行试运行考核的一般原则、内容和程序,目的在于为确定机组的安全性、技术指标符合产品技术文件的规定。
本管理办法适用于XX风电有限公司。
本管理办法需作为风力发电机组招标文件和采购合同的附件,以避免合同执行过程中引起纠纷。
2 术语和定义新能源公司——XX新能源投资公司。
风电公司——XX风电有限公司。
风机、风力发电机组——指风电公司购买的,将风的动能转换为电能的系统,包含供货合同中供货范围涵盖的所有产品及服务。
风机厂商——被考核风力发电机组的制造商。
技术文件——供货合同中规定的,由风机制造商提交给风电公司的技术文件。
技术指标——风机制造商提供的技术文件中规定的风电机组的性能指标。
试运行考核——即风力发电机组240小时考核,是风力发电机组通过预验收的前提条件。
风力发电机组应在试运行期间实现连续不间断运行(本管理办法规定的可以接受的故障除外)。
3 风电机组试运行考核程序3.1 总则风力发电机组的试运行考核阶段主要考核机组的各项机械功能、控制功能和安全保护功能。
风电公司只有在风力发电机组试运行期满后,确认风力发电机组的技术指标符合产品技术文件的规定时,才能按照要求签署预验收文件。

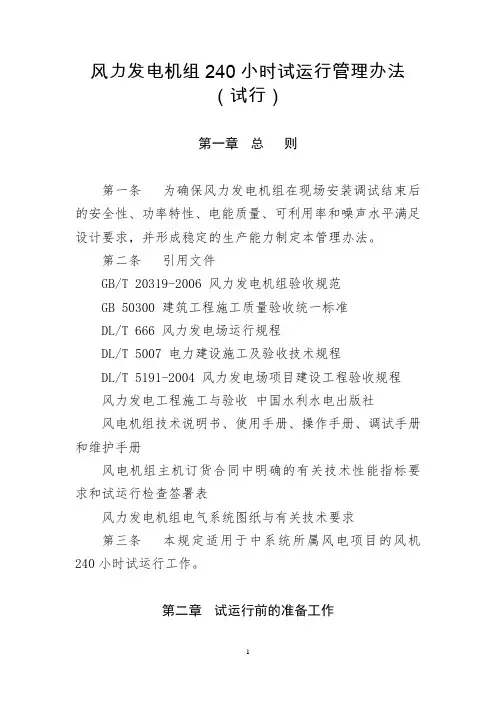

风力发电机组240小时试运行管理办法(试行)第一章总则第一条为确保风力发电机组在现场安装调试结束后的安全性、功率特性、电能质量、可利用率和噪声水平满足设计要求,并形成稳定的生产能力制定本管理办法。
第二条引用文件GB/T 20319-2006 风力发电机组验收规范GB 50300 建筑工程施工质量验收统一标准DL/T 666 风力发电场运行规程DL/T 5007 电力建设施工及验收技术规程DL/T 5191-2004 风力发电场项目建设工程验收规程风力发电工程施工与验收中国水利水电出版社风电机组技术说明书、使用手册、操作手册、调试手册和维护手册风电机组主机订货合同中明确的有关技术性能指标要求和试运行检查签署表风力发电机组电气系统图纸与有关技术要求第三条本规定适用于中系统所属风电项目的风机240小时试运行工作。
第二章试运行前的准备工作第四条风机厂家已按要求配备合适的维检车辆及常驻维检人员,现场维检人员数量及资质应满足要求。
第五条风机厂家向项目法人单位提出风机试运行申请,项目法人单位接收后组织安装单位、工程监理、风机厂家共同对风机进行现场检查和性能测试。
第六条现场检查项目应满足风机厂家技术要求和试运行检查签署表要求,包括但不限于以下项目:(一)风机外观检查,塔筒、机舱、风轮外表面应清洁完整,塔筒门、锁完整牢固;(二)风机基础沉降观测点应已设立,观测钉完好。
(三)风机塔筒内检查,应符合以下要求:1.塔筒内壁、塔基柜内外、各平台清洁无杂物;2.塔基柜内元器件齐全完整,接线牢固规范,标识完整,无灼伤痕迹,柜门、锁完整牢固;3.塔基柜-箱变电缆、光纤接线完整,布线规范;4.塔筒内部动力电缆连接坚固,布线规范;5.塔筒内部控制电缆、光纤固定坚固,布线规范;6.塔筒内部照明齐全,固定牢固,布线规范;7.塔基柜控制系统菜单显示各项参数正确;8.塔筒内部接地回路连接牢固规范;9.塔筒内爬梯、钢绳索、助爬器安装牢固,符合规范;10.塔筒内消防器材齐全,符合要求。

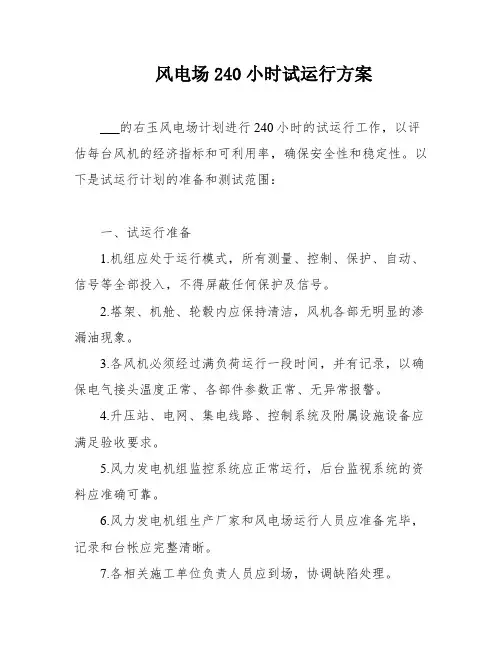

风电场240小时试运行方案___的右玉风电场计划进行240小时的试运行工作,以评估每台风机的经济指标和可利用率,确保安全性和稳定性。
以下是试运行计划的准备和测试范围:一、试运行准备1.机组应处于运行模式,所有测量、控制、保护、自动、信号等全部投入,不得屏蔽任何保护及信号。
2.塔架、机舱、轮毂内应保持清洁,风机各部无明显的渗漏油现象。
3.各风机必须经过满负荷运行一段时间,并有记录,以确保电气接头温度正常、各部件参数正常、无异常报警。
4.升压站、电网、集电线路、控制系统及附属设施设备应满足验收要求。
5.风力发电机组监控系统应正常运行,后台监视系统的资料应准确可靠。
6.风力发电机组生产厂家和风电场运行人员应准备完毕,记录和台帐应完整清晰。
7.各相关施工单位负责人员应到场,协调缺陷处理。
8.根据风场所处的地理位置、风能质量,提供本风场风机的准确风功率曲线。
9.根据风电机组240小时试运的性能测试,提供相应的报表格式和资料。
10.运行考验技术资料及相应文件应准备完毕。
11.提前申请调度,完善能量管理平台的远调试验,具备AGC/AVC远调功能。
12.待所有风机具备240小时试运条件时,申请调度放开负荷,机组在额定负荷下长时间运行,试验风机各项性能指标。
13.根据风功率预测,具体安排风机240小时试运行计划或计时工作,严格按照风机试运行达标条件进行考评。
以上是___右玉风电场240小时试运行计划的准备和测试范围。
During the trial n d。
necessary adjustments should be madeto the wind turbine according to the manufacturer's ns。
and corresponding written materials should be produced。
During the 240-hour trial n d。
all ns。
