传统钢管扣件式及新型盘扣式脚手架报价组成表
- 格式:docx
- 大小:17.77 KB
- 文档页数:2
新型盘扣式支撑脚手架与普通碗扣式脚手架施工经济对比分析!(用数据说话)摘要:新型盘扣式支撑脚手架具有多功能性,高效性、承载力大、安全可靠性等突出特点,广泛应用在我国的道路、桥梁、水利水电工程、市政工程、工业与民用建筑工程领域中.国内近几年来出现了较多的新型盘扣式支撑脚手架专业施工承包公司,主要以脚手架供应、搭拆、回收一体化管理为主。
无论从费用分析、施工进度和安全保证上,都具有较好的经济效益。
一、新型盘扣式支撑脚手架系统设计以桥梁满堂红搭设方式为例,新型盘扣式支撑脚手架设计方式是从处理后的地面标高处开始搭设,往上直到箱梁梁下,上铺双根铝合金工字梁作为梁的主龙骨,横桥向布设,排列间距为600mm、900mm、1200mm、1500mm。
架体布置:各墩柱内侧8.1m范围纵向间距0.9m支架,跨中10.5m范围纵向间距1.5m 支架,其余范围纵向间距1。
2m支架,腹板下立杆间距分别采用0。
6m×0.9m、0。
9m×0。
9m、0.6m×1。
2m、0。
9m×1。
2m、0.6m×1。
5m、0.9m×1。
5m格构柱,底板及顶板下立杆间距采用1.5m×1。
5m。
格构内水平杆和竖向斜杆布置布距为1.5米.连接格构水平杆布置布距为3米,按盘扣式支架设计图纸实际搭设。
架体自由端高度:梁下不大于350mm,可调丝杠外露长度不超过250mm,丝杠插入立杆长度不小于150mm;板下不大于450mm,可调丝杠外露长度不超过350mm;丝杠插入立杆长度不小于150mm.可调底座丝杠外露长度不大于300mm.作为扫地杆的最底层水平杆高度不大于300mm。
箱梁次龙骨铝梁顺梁向布置,主龙骨双根铝梁横梁向布置。
二、新型盘扣式支撑脚手架特点分析新型盘扣式脚手架具有多功能性:根据现场的施工要求,可以组成不同的租架尺寸、形状和承载能力的单、双排脚手架,支撑架,支撑柱等多种功能的施工装备。
盘扣式和钢管扣件式模架体系的对比分析发布时间:2021-05-10T16:29:43.363Z 来源:《建筑科技》2021年2月下作者:卢仪[导读] 钢管扣件式模架体系是现阶段施工领域技术成熟的传统模板支撑体系,应用广泛;而承插型盘扣式木架体系是一种新型模板支撑技术,其支架整体稳定性好、节点受力均衡、安拆快捷、安全可靠、施工工效高、劳动强度低,但处于推广阶段。
上海建工二建集团有限公司卢仪 200080摘要:钢管扣件式模架体系是现阶段施工领域技术成熟的传统模板支撑体系,应用广泛;而承插型盘扣式木架体系是一种新型模板支撑技术,其支架整体稳定性好、节点受力均衡、安拆快捷、安全可靠、施工工效高、劳动强度低,但处于推广阶段。
本文通过上海市上实中心项目采用钢管扣件式模架体系技术,承插型盘扣式模架体系技术的实例对比,进行安全性,高效性以及经济性比较分析,证明了盘扣式模架体系具有良好推广应用价值。
关键词:承插型盘扣稳定性实例对比0前言模架体系一直是混凝土工程施工过程中不可缺少的一部分,它也客观影响着现场的安全文明施工、施工进度以及工程质量。
根据中华人民共和国住房和城乡建设部 2018 年颁发的《危险性较大的分部分项工程安全管理办法》(建质[2018]37 号)的相关规定“第十二条:对于超过一定规模的危险性较大的分部分项工程施工前应编制专项方案,并组织专家对专项方案进行论证。
” 及“附件二:超过一定规模的危险性较大的分部分项工程范围”中的“二、模板工程及支撑体系:(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m 及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
”由于长期以来架设工具本身及其构造技术和使用安全管理工作处于较为落后的状态。
致使事故的发生率较高。
有关统计表明:在我国建筑施工系统每年所发生的伤亡事故中,约有 1/3 直接或间接地与架设工具及其使用的问题有关。
尤其是在危险性较大的分部分项工程中,模板支架的重要性更为重要。
扣件式钢管脚手架材料用量计算在建筑行业中,脚手架是必不可少的施工工具。
其中,扣件式钢管脚手架因其具有结构简单、拆装方便、重量轻、强度高等优点,被广泛应用于各类建筑物的施工。
为了更好地利用扣件式钢管脚手架,本文将对其材料用量进行计算。
一、扣件式钢管脚手架的组成扣件式钢管脚手架主要由钢管和扣件组成。
其中,钢管是脚手架的主体结构,扣件则是连接钢管的重要部件。
根据施工需要,扣件式钢管脚手架可分为单排、双排和满堂脚手架。
二、扣件式钢管脚手架的材料用量计算1、确定脚手架的搭设方案首先需要根据施工要求确定脚手架的搭设方案。
不同的搭设方案所需的材料用量也不同。
例如,单排脚手架所需的材料较少,而双排和满堂脚手架所需的材料较多。
2、计算钢管的用量钢管的用量可根据以下公式计算:每米钢管长度需要的钢管数量 = (总长度/每米长度) × (1+损耗率)其中,总长度是指脚手架搭设所需的总长度,每米长度是指单根钢管的长度,损耗率可根据实际施工情况进行估算。
3、计算扣件的用量扣件的用量可根据以下公式计算:每米钢管所需扣件数量 = (总长度/每米长度) × (1+损耗率) ×(每个扣件所需钢管数量)其中,每个扣件所需钢管数量可根据实际情况进行估算。
4、其他材料的用量计算除了钢管和扣件外,脚手架还需要其他一些材料,如跳板、安全网等。
这些材料的用量也需要根据实际施工需要进行计算。
三、总结扣件式钢管脚手架的材料用量计算是合理利用材料的必要步骤。
通过本文的介绍,相信读者已经对扣件式钢管脚手架的材料用量计算有了基本的了解。
在实际施工过程中,应根据具体情况进行计算,以确保材料的合理利用。
扣件式钢管脚手架力学计算一、概述扣件式钢管脚手架是一种广泛应用于建筑行业的临时支撑结构,其具有搭建方便、拆卸灵活、调整高度方便等优点。
为了确保扣件式钢管脚手架在施工过程中的安全性和稳定性,进行力学计算是非常必要的。
本文将介绍扣件式钢管脚手架的力学计算方法,旨在为相关技术人员提供参考。
传统钢管扣件式及新型盘扣式脚手架报价组成表标准化工作室编码[XX968T-XX89628-XJ668-XT689N]传统钢管扣件式及新型盘扣式脚手架报价组成表一、钢管扣件式满堂脚手架30米以内(22元/m3)1.钢管扣件租赁费:9元/m3(使用90天)2.运输费:1.5元/m33.搭设人工费:7元/m34.拆除人工:4元/m35.税金6%:1.29元/m3备注:室内满堂脚手架周边需搭设双排的,中间满堂与周边双排脚手架统一按满堂计取工程量。
二、钢管扣件式外双排脚手架30米以内(38元/㎡)1.钢管、扣件、安全网租赁费:15.4元/㎡(使用90天)2.运输费:2元/㎡3.搭设人工费:11元/㎡4.拆除人工:7元/㎡5.税金6%:2.12元/㎡三、钢管扣件式内双排脚手架30米以内(32元/㎡)1.钢管、扣件租赁费:10.8元/㎡(使用90天)室内无需安全网2.运输费:2元/㎡3.搭设人工费:11元/㎡4.拆除人工:7元/㎡5.税金6%:1.8元/㎡四、盘扣式满堂脚手架30米以内(25元/m3)1.盘扣立柱、水平连杆、踏板等租赁费:13元/m32.运输费:2元/m33.搭设人工费:5元/m34.拆除人工:4元/m35.税金6%:1.5元/m3备注:室内满堂脚手架周边需搭设双排的,中间满堂与周边双排脚手架统一按满堂计取工程量五、盘扣式室外双排脚手架30米以内(45元/㎡)1.盘扣立柱、水平连杆、踏板、安全网等租赁费:25元/㎡2.运输费:3.5元/㎡3.搭设人工费:8元/㎡4.拆除人工:6元/㎡5.税金6%:2.55元/㎡六、盘扣式室内双排脚手架30米以内(40元/㎡)1.盘扣立柱、水平连杆、踏板等租赁费:20.4元/㎡室内无需安全网2.运输费:3.5元/㎡3.搭设人工费:8元/㎡4.拆除人工:6元/㎡5.税金6%:2.27元/㎡说明:1.钢管目前建工集团一建至七建材料分公司租赁费为0.007元/米/天,扣件租赁费为0.005元/米/天,每米钢管里重260米/吨市场目前采购价在2300-2600元/吨。
盘扣式脚手架和扣件式脚手架应用对比分析摘要:脚手架搭拆施工作为储罐施工过程中必不可少的环节,在局内现河厂隐患治理工程中得到广泛应用。
新建、改造钢制立式储罐防腐、保温施工前,为确保高处作业、受限空间作业、用火作业等施工安全,施工前往往需要先搭设脚手架。
施工人员、设备和材料依靠脚手架提供的施工平台,来完毕施工任务。
核心词:作用原理搭设效率成本分析市场调查本文将从脚手架施工准备工作,脚手架材料构成,脚手架搭设方式和搭设速度,脚手架的租赁成本、以及预结算过程中脚手架的取费原则等一系列因素进行分析,以期作出最合理的脚手架选型。
1、搭设脚手架的准备工作根据公司程序文献的规定,以及有关安全规范的规定,脚手架施工前,项目部技术人员需要编制脚手架施工专项施工技术方案,并按照规定报验公司各职能部门审核,然后报验监理单位和业主单位签字确认。
脚手架方案编制前,技术人员需要到施工现场理解罐内外的地面状况,拟定拟搭设脚手架基础的地基承载状况,并测量出拟搭设脚手架周边宽度、高度等参数,为拟定脚手架方案的内容做准备工作。
2、两种脚手架的材料构成以及作用力原理2.1材料对比扣件式钢管脚手架搭设材料重要涉及:脚手架钢管、扣件、脚手板和安全网等。
脚手架采用直径Ф48.3×3.6mmQ235A型的直缝钢管,每根钢管最大长度不应不不大于6m,且厚度不不大于3.24 mm,钢管表面应平直光滑,不应有裂纹、结疤、分层、错位、硬弯、毛刺、压痕、划道及严重锈蚀等缺点,同时不应打孔;惯用的扣件有直角扣件和旋转扣件,扣件应使用可锻铸铁或者铸钢制作,扣件在螺栓拧紧扭力矩达成65N.m时,不得发生破坏。
盘扣式钢管支架的重要构成材料为钢管、连接盘、插销、扣接头和安全网等。
脚手架立杆和横杆外径有Ф33/38/42/48/60等,惯用的钢管选型为Ф48*2.5mm(立杆材质为Q345A,水平杆材质为Q235B,斜杆材质为Q195),壁厚允许偏差为±0.1m m。

扣件式、碗扣式、承插型盘扣式、承插型轮扣式
四种模板支架的支架形式对比
一、目前工地常用四种模板支架形式及参考规范
1、钢管扣件式《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2011)
2、碗扣式《建筑施工碗扣式钢管脚手架安全技术规程》(JGJ166-2016)
3、承插型盘扣式《建筑施工承插型盘扣式钢管支架安全技术规程》(JGJ 231-2010)
4、直插型盘扣式:参考中国建筑业协会团体标准《建筑施工承插型轮扣式模板支架安全技术规程》征求意见稿
二、四种形式架体技术要点进行对比
(1)扫地杆及顶部水平杆设置位置
(2)U托设置技术要点
(3)剪刀撑设置要点
(4)常规架体参数。
传统外墙脚手架与爬架成本对比表格序号项目名称分项名称计算说明费用组成单位备注立杆数量按照1.2跨距考虑5350m 外侧大横杆数量含腰杆,间距0.6m5400m 内侧大横杆步距1.8m 2000m中间操作层走道大2根布置3600m 架体小横杆数量1900m 拉结点连杆加抱杆按4m考虑1700m 剪刀撑按每挑连续布置2000m 合计21950m20000个预计使用1895m 按照理论重量39kg/m,折合:414#钢丝绳5密目网6建筑平网每挑人工费(1)其中,钢管、扣件租赁,折合每挑每天单价:317.1元,按照主体正常工期间钢管、扣件占用108天计算,折合每平米建筑面积约7.8元/ m 2。
密目网:规格1800×6000,每张10.8m 2,单价:20元/张,每挑需用约300张,20元×300=6000元/挑,全楼共计密目网费用24000元:建筑平网,规格1800×6000,按每三层使用一道平网,施工完成使用9道,使用片数:约250片,单价:40元,计费用:10000元。
7首层及操作层满铺25×5cm脚手板首层及操作层满铺25×5cm 脚手板,脚手板单价1800元/m 3,162.4×2×0.05×1800×4=116928元测算说明:以7号楼28层为例:总建筑面积: 17555.36 m 2,标准层建筑面积为:624.39m 2,架体搭设建筑周长约162.4m,层高:2.9m,每挑架体搭设高度约19m,外架搭设展开面积约3100m 2,外架搭设人工费16元/m2(展开面积),每挑可完成建筑面积:3746.34m 2。
悬挑式脚手架1钢管合计钢管数量约23000m,按理论重量3.8kg/m,合计重量83.5t。
昆明当地租赁市场价格:2.6元/t,合计每天租赁费:217.1元2扣件含十字扣件、接头扣件、转角扣减按照扣件租赁单价:0.005元/个·天,合计扣件每天租赁费用:100元。
扣件式、碗扣式、承插型盘扣式、直插型盘扣式:四种常用脚手架技术对比
针对目前工地常用四种脚手架形式:扣件式、碗扣式、承插型盘扣式、直插型盘扣式,总结对比各自技术要点,以供大家参考。
一、四种模板支架形式及参考规范

1、钢管扣件式
参考规范:JGJ130-2011《建筑施工扣件式钢管脚手架安全技术规程》
2、碗扣式
参考规范:JGJ166-2016《建筑施工碗扣式钢管脚手架安全技术规程》
3、承插型盘扣式
参考规范:JGJ231-2010《建筑施工承插型盘扣式钢管支架安全技术规程》
4、直插型盘扣式
参考规范:T/CCIAT0003-2019中国建筑业协会团体标准《建筑施工承插型轮扣式模板支架安全技术规程》
二、四种形式架体技术要点进行对比扫地杆及顶部水平杆设置位置
.U托设置技术要点
剪刀撑设置要点
·常规架体参数。

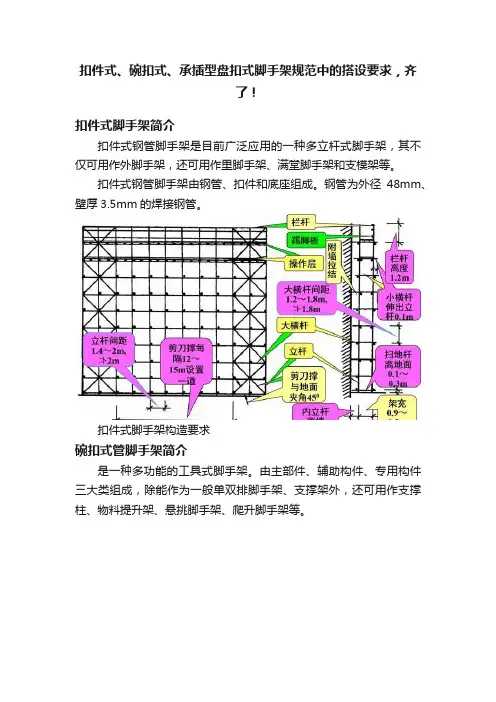

扣件式、碗扣式、承插型盘扣式脚手架规范中的搭设要求,齐了!扣件式脚手架简介扣件式钢管脚手架是目前广泛应用的一种多立杆式脚手架,其不仅可用作外脚手架,还可用作里脚手架、满堂脚手架和支模架等。
扣件式钢管脚手架由钢管、扣件和底座组成。
钢管为外径48mm、壁厚3.5mm的焊接钢管。
扣件式脚手架构造要求碗扣式管脚手架简介是一种多功能的工具式脚手架。
由主部件、辅助构件、专用构件三大类组成,除能作为一般单双排脚手架、支撑架外,还可用作支撑柱、物料提升架、悬挑脚手架、爬升脚手架等。
碗扣式脚手架节点图承插型盘扣式脚手架简介承插型盘扣式脚手架体系的主要构件为:可调底座、基础立杆、立杆、水平杆、斜拉杆、可调托撑及工字铝梁。
立杆采用直径60mm、壁厚 3.2mm钢管做主构件,插座为直径135mm、厚10mm的圆盘,圆盘上开设8个孔,设有水平杆与斜杆连接孔。
盘扣式脚手架现场搭设照片架体基础要求•对搭设在楼面等建筑结构上的脚手架,应对支撑架体的建筑结构进行承载力验算,当不能满足承载力要求时应采取可靠的加固措施。
•每根立杆底部宜设置底座或垫板。
•立杆垫板或底座底面标高宜高于自然地坪 50mm~100mm。
•垫板应采用长度不少于2 跨、厚度不小于50mm、宽度不小200 ㎜的木垫板。
•地基应无积水,底座应无松动,立杆应无悬空。
扫地杆要求《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011):6.3.2 脚手架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距钢管底端不大于200mm处的立杆上。
横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
扣件式脚手架扫地杆布置《建筑施工碗扣式脚手架安全技术规范》(JGJ 166-2008 ):6.1.4 双排脚手架首层立杆应采用不同的长度交错布置,底部纵、横杆作为扫地杆距地面高度应小于或等于350mm,严禁施工中拆除扫地杆,立杆应配置可调底座或固定底座。
6.2.1 模板支撑架底部纵、横杆作为扫地杆距地面高度应小于或等于350mm,严禁施工中拆除扫地杆,立杆应配置可调底座或固定底座;《建筑施工承插型盘扣式钢管支架安全技术规程》(JGJ231—2010):6.1.6 模板支架应设置扫地水平杆,可调底座调节螺母离地高度不得大于300mm,作为扫地杆的水平杆离地高度应小于550mm。
关于轮扣式钢管脚手架与扣件式钢管脚手架性价比的说明随着城市及城镇建设的快速进展的步伐,乘坐科技高速发达的脚步,建设行业传统的密集型大体力投入得到了解放。
新型的支撑体系材料及施工工艺不断出现,使单体项目工程在工期、成本、安全文明等方面得到全面提升和降低成本。
为了使各位同行充分了解新型轮扣式钢管脚手架与传统的扣件式脚手架的性价比,特描述如下;1、加快工期:简单以100m2 平方米房建工程为例,搭拆传统扣件式模板支撑架按每天8小时工作时间计算,需要1.5天也就是12 小时(需要8 个技术工4 个普工)。
新型轮扣式模板支撑架只需要0.5天时间也就是4 小时(因为轮扣式模板支撑体系的搭设不用再向传统扣件式模板支撑架一样费时费力去拧紧扣件;只需要直接安装,对工人要求也不高,只需要1 个技术工8 个普工)。
以现在比较流行的一梯四户住宅楼来计算:一个单元约320m2,传统一层所需要工期4.8天,新型的一层所需要工期3.2 天,一层快1.6 天。
以一栋26 层的住宅楼计算总工期加快41.6天。
2、一层成本节约:a:人工:传统扣件式支撑架按以上工期计算:(8 技术工*250 元/个工日+4 杂工*130 元/个工日)=2520.00 元。
新型轮扣式支撑架按以上工期计算:(1*250 元/个工日+8*130 元/ 个工日)*0.5=645.00 元。
b: 材料:1 、传统扣件钢管:320m2*3.8m*0.008 元/m(每天)=9.73 元;扣件:320m2*3 个*0.007 元/个(每天)=6.72 元。
2、新型轮扣式钢管:320m2*3m*0.02 元/m (每天)=19.20 元。
二项比较:(9.73+6.72)-19.20=-2.75元。
通过计算分析一层能够节约人工费1875.00 元,材料费增加2.75 元。
3、从隐形费用上来分析:传统脚手架扣件损失大;易丢失; 维修量大,维修费用高;新型轮扣式钢管无扣件,基本无丢失,维修量也不大。
脚手架搭拆报价单一、报价概述根据您提供的需求,我公司编制了脚手架搭拆报价单,详细列出了所需的工作内容、材料及相应费用。
本报价单旨在为您提供准确的工程成本预估,以便您能够全面了解项目预算和工程进度。
二、工程概况1. 项目名称:XXX建筑工程2. 工程地址:XXX地区3. 工程规模:根据您的要求,搭建面积约为XXX平方米,高度约为XXX米。
三、工程内容及报价1. 脚手架搭建:- 搭建工期:预计XXX天完成- 搭建材料:使用高质量的钢管、钢板和连接件。
- 搭建费用:根据搭建面积和高度,以每平方米/每米计算,费用为XXX元/平方米/米。
- 工程人工费用:根据搭建工期和所需工人数量,以人/天计算,费用为XXX元/人/天。
- 总计费用:根据搭建面积和高度计算,合计为XXX元。
2. 脚手架拆除:- 拆除工期:预计XXX天完成- 拆除费用:根据搭建面积和高度,以每平方米/每米计算,费用为XXX元/平方米/米。
- 工程人工费用:根据拆除工期和所需工人数量,以人/天计算,费用为XXX元/人/天。
- 总计费用:根据搭建面积和高度计算,合计为XXX元。
四、费用合计根据工程内容及报价,工程搭建和拆除的费用合计为XXX元。
五、附加说明1. 报价有效期:本报价有效期为XXX天,超过有效期需要重新确认报价。
2. 工程进度:工程的具体开工和竣工时间将根据您的要求来进行调整。
3. 材料质量:我公司承诺使用优质的脚手架材料,并严格按照国家标准进行施工。
六、付款方式1. 预付款:根据报价金额的XX%,在签订合同时预付款,以确保项目材料的采购及施工准备工作。
2. 进度款:根据工程进度,分阶段支付进度款。
3. 完工款:工程竣工验收合格后支付。
七、法律责任1. 合同签订:双方签订合同后,本报价单作为合同的一部分。
2. 违约责任:如若因您方原因取消或更改工程,造成我公司损失的,我公司有权要求赔偿。
3. 纠纷解决:合同履行过程中如发生纠纷,双方应协商解决。
传统钢管扣件式及新型盘扣式脚手架报价组成表
一、钢管扣件式满堂脚手架30米以内(22元/m³)
1.钢管扣件租赁费:9元/m³(使用90天)
2.运输费:1.5元/m³
3.搭设人工费:7元/m³
4.拆除人工:4元/m³
5.税金6%:1.29元/m³
备注:室内满堂脚手架周边需搭设双排的,中间满堂与周边双排脚手架统一按满堂计取工程量。
二、钢管扣件式外双排脚手架30米以内(38元/㎡)
1.钢管、扣件、安全网租赁费:15.4元/㎡(使用90天)
2.运输费:2元/㎡
3.搭设人工费:11元/㎡
4.拆除人工:7元/㎡
5.税金6%:2.12元/㎡
三、钢管扣件式内双排脚手架30米以内(32元/㎡)
1.钢管、扣件租赁费:10.8元/㎡(使用90天)室内无需安全网
2.运输费:2元/㎡
3.搭设人工费:11元/㎡
4.拆除人工:7元/㎡
5.税金6%:1.8元/㎡
四、盘扣式满堂脚手架30米以内(25元/m³)
1.盘扣立柱、水平连杆、踏板等租赁费:13元/m³
2.运输费:2元/m³
3.搭设人工费:5元/m³
4.拆除人工:4元/m³
5.税金6%:1.5元/ m³
备注:室内满堂脚手架周边需搭设双排的,中间满堂与周边双排脚手架统一按满堂计取工程量
五、盘扣式室外双排脚手架30米以内(45元/㎡)
1.盘扣立柱、水平连杆、踏板、安全网等租赁费:25元/㎡
2.运输费:
3.5元/㎡
3.搭设人工费:8元/㎡
4.拆除人工:6元/㎡
5.税金6%:2.55元/㎡
六、盘扣式室内双排脚手架30米以内(40元/㎡)
1.盘扣立柱、水平连杆、踏板等租赁费:20.4元/㎡室内无需安全网
2.运输费:
3.5元/㎡
3.搭设人工费:8元/㎡
4.拆除人工:6元/㎡
5.税金6%:2.27元/㎡
说明:
1.钢管目前建工集团一建至七建材料分公司租赁费为0.007元/米/天,扣件租赁费
为0.005元/米/天,每米钢管里重260米/吨市场目前采购价在2300-2600元/吨。
外部市场价格比建工价格还要低一般钢管扣件都在0.005元,但材料品质差。
2.盘扣脚手架目前市场租赁价格均在220元/吨-250元/吨,上海宏金公司在300
元/吨(他要有一定的量)
3.盘扣脚手架比传统老式钢管脚手架搭设快节省人工,材料损耗少,但原材料是
传统钢管的3倍。
4.搭设人工费需根据现场二次驳运距离相关,距离远相应人工费有所增加。
