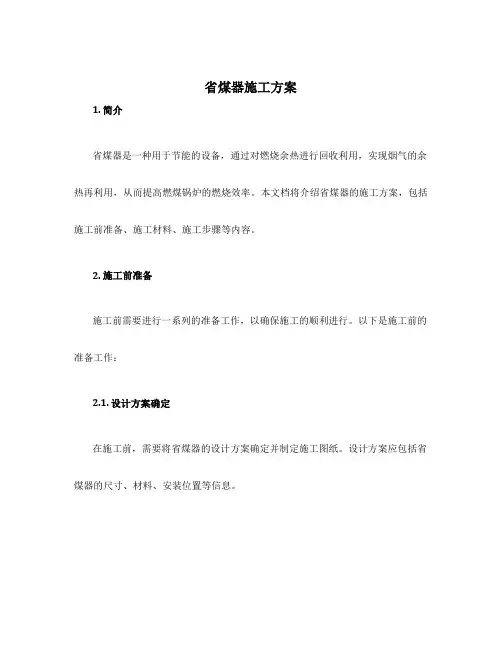

省煤器安装方案

  • 格式:doc
  • 大小:211.50 KB
  • 文档页数:16

下载文档原格式

  / 16
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、适用围

本作业指导书适用于昌邑海天生物化工有限公司热电站工程中一台YG-190/9.8-M型锅炉中省煤器的安装。本锅炉系锅炉厂设计生产的循环流化床锅炉,省煤器为蛇行管排,沿左右向共布置202排,整个省煤器重量由通风梁及支撑梁作用在锅炉钢架上。省煤器管排共分三组,管子规格为φ32×4,材质为20G。为防止省煤器磨损,每组省煤器的前后弯头上部均加装防磨板。

2、编制依据

2.1、《海天化工热电工程锅炉专业施工组织专业设计》;

2.2、锅炉厂提供的锅炉说明书及省煤器图纸;

2.3、《电力建设施工及验收技术规》锅炉篇;

2.4、《火电施工检验及评定标准》锅炉篇;

2.5、显通安装有限公司现行的有关管理制度、文件、程序;

3、作业项目概述

本锅炉系锅炉厂设计生产的循环流化床锅炉,省煤器为蛇行管排,沿左右向共布置202排,整个省煤器重量由通风梁及支撑梁作用在锅炉钢架上。省煤器管排共分三组,管子规格为φ32×4,材质为20G。

、作业准备

4.1、施工组织机构

4.2、施工人员的配置

4.3、机械设备配置计划

5、作业条件

5.1使用的机械设备和工器具处于正常状态。

5.2设计文件和相应的制造文件、图纸满足作业要求。

5.3相关材料和设备已到货,质量和数量满足施工要求,确保连续作业。

5.4测量器具检测合格,且在有效期,并建立使用管理台账。

5.5施工道路应畅通无阻、照明满足要求,确保设备和材料能够运输到位。

5.6现场施工用电、用水、用气应能满足施工要求。

5.7各类记录表格满足作业质量记录要求。

5.8进行施工技术(安全)交底,确保每位员工熟知工艺流程、安全措施、质量要求等各项容。

6、作业顺序

单根蛇形管水压试验(一般出厂前已进行)→空气吹扫→通球试验→集箱划线→进口、中间及出口集箱吊装、就位、找正、固定→蛇形管排安装→省煤器蛇形管排的整体

找正

7、作业法

7.1 施工工艺要点

7.1.1根据供货清单,装箱单及图纸,清点有无缺件,并对构件的几尺寸,外观质量进行检查,如发现问题应及时向甲、监理及锅炉驻工地代表协商解决。

7.1.2省煤器蛇形管组装前,先进行压缩空气吹扫然后进行通球试验。通球采用钢球,直径应根据《电力建设施工及验收技术规》锅炉篇中表3.1.4通球试验的球径规定选择,以检查管子的畅通和弯头处截面的变形情况,每排通球管子必须做好通球记录,并及时办理签证。

7.1.3按规要求将省煤器进口集箱、中间集箱和出口集箱划线,然后将其就位、找正、固定。

7.1.4将省煤器蛇形管编号,编号后用QTZ315塔吊按顺序将蛇形管吊装到位,与集箱对接,在对接时应先点焊,整体吊装完毕、找正后全焊。

7.1.5由于蛇形管管头弯曲及长短尺寸不同,在组合中要防止弄乱、用错装错。

7.1.6蛇形管全部焊接完成后,应对整个组件作一次外形尺寸复核,对管排的齐整,再进行一次调整,避免由于蛇形管的不整齐而影响烟气通畅。

7.2 焊接工艺及焊接注意事项符合图纸要求及规要求。

8、工艺质量要求

8.1省煤器组装安装质量要求

8.1.1、省煤器组合质量要求

8.1.2、省煤器组合件安装质量要求

9、质量记录

9.1施工技术记录和验收签证

9.2质量检验评定记录

9.3缺陷处理记录

9.4设计变更记录

9.5工程照片、工程录像记录

9.6工程资料收集(重要文件、工程联系单、制造厂的产品质保文件、到货检验文件等)

10、计量工具测量记录

铁水平、钢卷尺、水准仪测量在有效期使用围之。

11、安全管理、文明施工及环境保护

11.1、安全管理

11.1.1海天生物化工热电工程施工安全、健康、环境管理依据相关法规,企业针、目标,建立格的安全管理制度和有效的保证、监督体系,制订并格执行安全技术、施工措施。本工程将在公司所承建工程安全施工管理取得的绩效基础上实现持续改进、不断提高安全管理水平。

11.1.2安全管理工作针

工程在组织实施过程中,贯彻“安全第一,预防为主”的指导针,创造安全环境,保证生命健康。

11.1.3建立工地安全保证体系、安全监察体系。

安全保证体系

11.1.4安全保证措施

11.1.4.1 全面贯彻和落实有关安全生产的政策和规定,在项目部的领导下制定切实可靠的安全保证措施并格执行。

11.1.4.2 全面落实各级安全文明施工责任制,建立建全安全风险机制。明确各级责任人的安全文明施工责任,并通过风险共担,利益共享的原则,实行相互监督其责任的落实情况。

11.1.4.3 坚持每一次工地、班组专业性检查,强化全位、全过程的安全监察。对查出的问题和隐患执行“三定”原则,限期整改,并跟踪验收。

11.1.4.4格三级安全教育管理制度,特别是对青工和新进厂工人安全教育管理要落到实处。

11.1.4.5开展以班组为单位的安全技能培训,逐步提高职工素质。

11.1.4.6凡进入施工现场的施工人员必须进行“安规”及相关规定和管理制度的学习,并经考核合格、体检符合要求后,可持证上岗。特殊工种凭证上岗,格监督管理。

11.1.5安全技术措施

11.1.5.1 坚持一切生产活动都必须有安全技术施工措施,并格执行规定的审批制度,施工前必须作好交底并签字后才能进行施工。无措施、无交底禁施工。

11.1.5.2 格规章制度,消灭习惯性违章作业,认真开展施工班组“三查”活动,把安全施工列入整体考核的容,直接与承包的经济效益挂钩,奖惩斗硬。

11.1.5.3 安监人员深入现场以消灭“三违”为重点,及时制止违章违纪行为。检查和指导施工人员正确使用安全防护用品,对危及人身设备安全的行为有权停止施工,实行安全一票否决制。

11.1.5.4省煤器蛇形管通球后,管口应做临时封堵,省煤器吊装时,应有防滑、防碰撞措施。

11.1.5.5 省煤器蛇形管吊装前要检查吊装工具十分完好无损,吊装过程中吊件下禁站人。

11.1.6、施工现场安全防护措施

11.1.6.1 施工现场格实施国电公司“安全设施标准化”要求,加强使用过程管理、维护、不断完善。

11.1.6.2 加强安全防护挂牌警示,营造安全氛围。

11.1.6.3 加强特殊作业安全施工措施审核和实施监督,防职业伤害事故。

11.1.7、冬季施工措施

11.1.7.1施工现场冬季施工作好防冻、防滑、防风的保护措施和作业要求。

11.1.7.2设备(尤其是精密、贵重设备)、库房要有防潮措施,省煤器管排积水清理干
