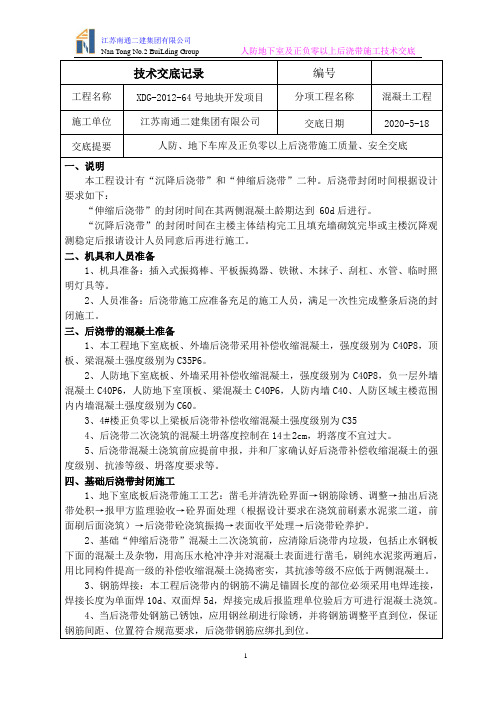

技术交底记录编号工程名称XDG-2012-64号地块开发项目分项工程名称混凝土工程施工单位江苏南通二建集团有限公司交底日期2020-5-18 交底提要人防、地下车库及正负零以上后浇带施工质量、安全交底一、说明本工程设计有“沉降后浇带”和“伸缩后浇带”二种。
后浇带封闭时间根据设计要求如下:“伸缩后浇带”的封闭时间在其两侧混凝土龄期达到 60d后进行。
“沉降后浇带”的封闭时间在主楼主体结构完工且填充墙砌筑完毕或主楼沉降观测稳定后报请设计人员同意后再进行施工。
二、机具和人员准备1、机具准备:插入式振捣棒、平板振捣器、铁锹、木抹子、刮杠、水管、临时照明灯具等。
2、人员准备:后浇带施工应准备充足的施工人员,满足一次性完成整条后浇的封闭施工。
三、后浇带的混凝土准备1、本工程地下室底板、外墙后浇带采用补偿收缩混凝土,强度级别为C40P8,顶板、梁混凝土强度级别为C35P6。
2、人防地下室底板、外墙采用补偿收缩混凝土,强度级别为C40P8,负一层外墙混凝土C40P6,人防地下室顶板、梁混凝土C40P6,人防内墙C40、人防区域主楼范围内内墙混凝土强度级别为C60。
3、4#楼正负零以上梁板后浇带补偿收缩混凝土强度级别为C354、后浇带二次浇筑的混凝土坍落度控制在14±2cm,坍落度不宜过大。
5、后浇带混凝土浇筑前应提前申报,并和厂家确认好后浇带补偿收缩混凝土的强度级别、抗渗等级、坍落度要求等。
四、基础后浇带封闭施工1、地下室底板后浇带施工工艺:凿毛并清洗砼界面→钢筋除锈、调整→抽出后浇带处积→报甲方监理验收→砼界面处理(根据设计要求在浇筑前刷素水泥浆二道,前面刷后面浇筑)→后浇带砼浇筑振捣→表面收平处理→后浇带砼养护。
2、基础“伸缩后浇带”混凝土二次浇筑前,应清除后浇带内垃圾,包括止水钢板下面的混凝土及杂物,用高压水枪冲净并对混凝土表面进行凿毛,刷纯水泥浆两遍后,用比同构件提高一级的补偿收缩混凝土浇捣密实,其抗渗等级不应低于两侧混凝土。

人防后浇带工程施工设计方案嘿,小伙伴们,今天给大家带来一份超实用的人防后浇带工程施工设计方案。
这可是我积累了10年经验的心血之作,话不多说,咱们直接进入主题!一、工程概述1.工程名称:人防工程后浇带施工项目2.工程地点:市区路号3.工程规模:总面积平方米,后浇带长度米4.工程性质:人防工程,用于战时人员掩蔽和物资储备二、施工目标1.确保施工安全,实现零事故2.提高施工质量,达到优质工程标准3.按期完成工程,确保工程进度三、施工前准备1.技术准备:组织施工人员进行技术培训,熟悉施工图纸和施工方案2.材料准备:采购合格的建筑材料,确保材料质量3.施工机械准备:配置合适的施工机械,确保施工顺利进行4.施工人员准备:选拔有经验的施工队伍,明确分工和职责四、施工工艺1.后浇带施工流程:测量定位→清理基层→铺设隔离层→浇筑混凝土→养护→验收2.施工方法:a.测量定位:根据设计图纸,采用全站仪等设备进行精确测量,确定后浇带位置b.清理基层:将基层表面的浮灰、油污等清理干净,确保混凝土与基层结合牢固c.铺设隔离层:在基层表面铺设一层隔离层,防止混凝土与基层粘结d.浇筑混凝土:采用泵送混凝土,确保混凝土浇筑密实e.养护:混凝土浇筑后,及时进行养护,保证混凝土强度f.验收:施工完成后,组织验收,确保工程质量五、施工质量控制1.施工过程控制:a.严格按施工方案和施工图纸进行施工b.加强施工人员管理,确保施工质量c.对施工材料进行严格验收,确保材料质量d.对施工设备进行定期检查,确保设备正常运行2.施工质量控制措施:a.设立质量检查小组,对施工过程进行全程监控b.实行质量奖惩制度,激励施工人员提高施工质量d.对工程质量问题,及时采取措施进行整改六、施工安全控制1.安全管理措施:a.建立健全安全管理制度,明确安全责任b.对施工人员进行安全培训,提高安全意识c.配备安全防护用品,确保施工安全d.定期进行安全检查,消除安全隐患2.安全事故应急预案:a.制定安全事故应急预案,明确救援流程和责任b.配备应急救援设备,确保事故发生后能迅速救援c.定期组织应急演练,提高应对安全事故的能力七、施工进度安排1.工程施工总体进度安排:根据工程规模和施工难度,制定合理的施工进度计划2.施工节点安排:明确各施工阶段的节点,确保施工进度按计划进行3.施工进度调整:根据实际情况,及时调整施工进度,确保工程按期完成注意事项一:施工测量精度解决办法:使用高精度的测量仪器,如全站仪,确保测量数据的准确性。
中心人防后浇带施工方案一、项目背景中心人防后浇带是指在建筑物的结构完成后,按照国家相关标准和规范的要求,在建筑物的外墙与内墙之间添加一层混凝土浇筑的防护层。
这一层防护层的主要功能是加强建筑物的抗震能力,提高建筑物的整体稳定性,并且可以起到隔热、隔音、防水、防火等效果。
中心人防后浇带施工是一项复杂的工作,需要合理的施工方案和专业的技术人员来完成。
二、施工准备1.施工前需组织相关技术人员进行现场勘测,确定施工方案和施工参数。
2.根据勘测结果,制定详细的施工方案,并进行相关的材料采购。
3.准备好施工所需的工具和设备,保证施工工作的顺利进行。
三、施工步骤1.清理施工区域:清理外墙面和内墙面的灰尘和杂物,保证施工区域干净整洁。
2.基层处理:对外墙面和内墙面进行处理,确保其平整、干燥、无油污和油渍等。
3.绑扎钢筋:根据设计要求和施工方案,在外墙面和内墙面上绑扎相应规格的钢筋。
4.搭模板:根据施工方案,搭设模板,确保其位置准确,稳定牢固。
5.浇注混凝土:根据勘测结果和设计要求,采用特定的方式和工艺,将混凝土均匀地浇注在模板中。
6.养护:对浇筑后的混凝土进行养护,包括喷水养护、湿布养护等,保证其良好的强度和稳定性。
7.拆模:经过一定时间的养护后,拆除模板,完成施工。
四、安全措施1.在施工现场设置明显的警示标志,防止行人靠近施工区域。
2.对使用的工具和设备进行定期检查和维护,确保其正常运行和安全使用。
3.施工人员必须佩戴相关的安全防护用具,如安全帽、防护眼镜等。
4.施工过程中严格按照安全操作规程进行,禁止高空抛物和乱放材料。
5.遇到特殊情况,如恶劣天气、地震等,必须及时停工并进行相关安全预警和处理。
五、施工质量控制1.对施工材料进行严格把关,保证其质量符合相关标准和规范。
2.对施工现场的环境和基层进行评估和检查,确保施工前的准备工作完成到位。
3.施工过程中对混凝土的浇注质量进行实时监控和检测,确保其质量合格。
4.对施工现场和施工过程进行定期检查和汇报,及时发现和纠正问题。
人防后浇带施工方案一、施工前准备1.工程调查:对人防后浇带的具体位置、尺寸、形状进行调查,并绘制详细的施工图纸。
2.材料准备:准备所需的建筑材料,包括水泥、砂子、砖块等,确保施工过程中材料供应的跟进。
3.施工队伍:组织专业的施工队伍,包括工程师、技术工人、机械操作人员等,确保施工过程质量和进度。
二、施工工序及方法1.施工地面准备:首先对人防后浇带的地面进行清理,去除杂物、灰尘等,保证施工地面的平整度和清洁度。
2.布局和放线:根据施工图纸的要求,通过放线确定人防后浇带的具体位置,用粉笔或线绳标出施工的边界。
3.搭建模板:根据人防后浇带的形状和尺寸,搭建合适的模板,确保施工过程中人防后浇带的准确度和规范度。
4.钢筋布置:按照设计要求,在模板上铺设合适规格的钢筋网,并进行正确的固定,确保施工后的人防后浇带的强度和稳定性。
5.砼浇筑:拌制好的混凝土通过泵送或者人工搬运到浇筑位置,均匀地铺设到人防后浇带的区域内。
6.整平和养护:在浇筑完混凝土后,使用振动棒进行整平,在混凝土初凝后进行抹光处理,然后进行养护,以保证人防后浇带的质量和强度。
7.施工完成验收:施工完成后,由施工单位进行验收,并与监理单位进行验收手续,确保人防后浇带的质量和工程的安全。
三、施工要点和注意事项1.施工现场要保持整洁和安全,人员进出要有相应的防护措施,施工过程中严禁乱丢垃圾和乱倒废水等行为。
2.施工队伍要熟悉施工图纸和施工要求,严格按照设计要求进行施工,注意施工的文明施工和环境保护。
3.施工过程中要加强钢筋的保护和防锈处理,确保钢筋的质量和抗腐蚀性。
4.混凝土的拌制要符合标准要求,控制好水灰比和配合比,以提高混凝土的强度和稳定性。
5.施工过程中要进行适时的养护,防止混凝土过早干燥和开裂,保证人防后浇带的质量和使用寿命。
6.如遇特殊情况或施工困难,要及时与相关单位进行沟通和协调,提前采取相应的解决方案,以保证施工工期和质量。
以上是人防后浇带的施工方案,具体施工应根据实际情况进行合理的调整和选择,以达到施工质量和进度的要求。
登封市滨河新苑(一期)建设项目人防地下室后浇带专项施工方案编制人:审核人:审批人:日期:河南嵩山建筑安装有限公司后浇带专项施工方案目录一、工程概况二、后浇带施工工艺及设置三、施工重点和难点分析四、对后浇带和施工缝的留设要求五、后浇带的保护措施六、浇筑前的准备工作七、施工工艺流程及施工方法八、后浇带施工应注意的问题九、质量保证措施第一章工程概况本工程为登封市滨河新苑(一期)建设项目人防地下室,基础为筏板基础,上部结构为钢筋混凝土框架结构,建筑结构安全等级为二级,合理使用年限为50年。
第二章后浇带施工工艺及设置第一节:后浇带施工工艺:(1)后浇带的设计原理是“抗放兼备,以放为主”,这种设计已列入规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减小温度应力等问题,后浇带一般具有多种变形缝的功能。
(2)施工后浇带是在整个建筑物中设置的临时施工缝,该缝根据设计要求保留一段时间后再浇筑。
这种“缝”在整个结构施工中既解决了构筑物间的差异沉降,混凝土的收缩变形,温度应力,又达到了不设永久变形缝的目的。
(3)设计采用在施工中留后浇带的做法,以便将原来“超长”的平面“化整为零”,使其能在较短的时间内完成的约束应力(混凝土的收缩、竖向荷重差异过大时产生的变形应力)释放,而持后浇带施工完成后,结构又“化零为整“大量减少了上述应力对结构的影响,减少了过多的设置永久性变形缝。
第二节:后浇带设置:本工程地下室底板为C35、P8抗渗混凝土;地下车库顶板厚度为120mm。
后浇带宽度800mm,地下室底板、顶板均设有后浇带。
第三章施工重点和难点分析本工程地下室底板和顶板、墙均设有后浇带。
由于底板、墙板与顶扳均为双层双向钢筋,后浇带位置的钢筋密集,且须设止水钢板,因此对后浇带的处理比较复杂。
特别是车库的后浇带,连接长,工程量大。
由于与其他楼栋连接长,施工进度不一样。
地下室底板后浇带施工技术措施(全文)范本1:地下室底板后浇带施工技术措施一、施工前准备工作1.1 工地现场布置在开始地下室底板后浇带施工之前,需要对工地现场进行布置。
具体步骤包括清理施工区域,并搭建必要的施工平台和支架。
1.2 施工材料准备按照施工图纸和设计要求,提前准备好需要使用的施工材料。
包括水泥、砂浆、钢筋、模板等。
二、后浇带施工工艺流程2.1 模板安装根据设计要求,先进行模板的安装工作。
确保模板的平整度和稳固性。
2.2 钢筋布置根据设计要求和施工图纸,进行钢筋的布置工作。
确保钢筋的位置和数量符合要求。
2.3 浇筑混凝土在完成模板安装和钢筋布置之后,开始进行混凝土的浇筑工作。
确保混凝土的配比和浇筑质量符合标准要求。
2.4 养护处理在混凝土浇筑完成后,进行养护处理。
包括覆盖保湿材料、喷水养护等措施,确保混凝土的早期强度和耐久性。
三、安全措施3.1 安全防护在施工过程中,要加强安全防护措施。
包括穿戴安全帽、护目镜、防护手套等个人防护用具。
3.2 设备检查在施工前,需要对使用的施工设备进行检查,确保设备的正常运行和安全可靠。
3.3 施工现场管理严格管理施工现场,确保施工人员的安全和施工质量的控制。
四、质量验收标准4.1 表面平整度地下室底板后浇带的表面应平整光滑,不得有明显的凹凸不平和裂缝。
4.2 钢筋位置及数量钢筋的位置及数量应符合设计要求和施工图纸的要求。
4.3 混凝土强度混凝土的强度应符合设计要求和相关标准的要求。
附件:施工图纸、设计要求等相关文件法律名词及注释:1. 地下室:指地下的建筑构筑物,用于储藏、生产或其他用途。
2. 混凝土:由水泥、砂、石等物质经过一定工艺加工而成的材料,常用于建筑和道路工程中的结构件制作。
3. 模板:用于固定混凝土的形状,并保证施工过程中其位置的工具。
通常由木材或钢材制成。
范本2:地下室底板后浇带施工技术措施一、施工前准备工作1.1 施工区域准备在开始地下室底板后浇带施工之前,需要对施工区域进行准备。
后浇带施工方案与技术措施后浇带是指混凝土结构中的梁、柱等构件浇筑后,在混凝土初凝后补浇的一部分。
后浇带施工是在施工现场进行的重要环节,关乎整体结构的安全和质量。
本文将讨论后浇带施工方案及需要注意的技术措施。
后浇带施工方案后浇带施工方案的制定需要考虑以下几个方面:1. 施工前准备在施工前,需要对施工现场进行充分的准备工作。
包括清理施工现场、确定浇筑顺序和浇筑方式、准备好必要的施工材料和设备等。
2. 浇筑顺序在确定后浇带的位置后,应按照工程设计要求和施工方案的要求,严格按照浇筑顺序进行操作。
3. 浇筑方式根据具体情况选择适合的浇筑方式,保证混凝土能够充分地填充到后浇带内部,确保后浇带的质量。
4. 浇筑时间在选择浇筑时间时,需要考虑混凝土的初凝时间、强度发展情况以及施工的进度等因素,以确保后浇带的浇筑质量。
技术措施在后浇带施工过程中,需要注意以下技术措施,以确保后浇带的质量和施工安全:1. 混凝土配合比根据工程设计要求和混凝土材料的性能,合理确定混凝土的配合比,保证混凝土的强度和抗渗性。
2. 浇筑环境控制在浇筑过程中,需要控制好施工环境的温度、湿度等参数,以确保混凝土的均匀性和工作性。
3. 后浇带界面处理在后浇带与原混凝土构件的交界处,需要采取适当的界面处理措施,保证后浇带与原构件之间的相互粘结牢固。
结语后浇带施工是混凝土结构施工中的重要环节,需要谨慎对待。
通过合理制定施工方案和严格执行技术措施,可以保证后浇带的质量,提高整体结构的安全性和可靠性。
希望本文对后浇带施工方案与技术措施有一定的帮助。
登封市滨河新苑(一期)建设项目人防地下室后浇带专项施工方案编制人:审核人:审批人:日期:河南嵩山建筑安装有限公司后浇带专项施工方案目录一、工程概况二、后浇带施工工艺及设置三、施工重点和难点分析四、对后浇带和施工缝的留设要求五、后浇带的保护措施六、浇筑前的准备工作七、施工工艺流程及施工方法八、后浇带施工应注意的问题九、质量保证措施第一章工程概况本工程为登封市滨河新苑(一期)建设项目人防地下室,基础为筏板基础,上部结构为钢筋混凝土框架结构,建筑结构安全等级为二级,合理使用年限为50年。
第二章后浇带施工工艺及设置第一节:后浇带施工工艺:(1)后浇带的设计原理是“抗放兼备,以放为主”,这种设计已列入规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减小温度应力等问题,后浇带一般具有多种变形缝的功能。
(2)施工后浇带是在整个建筑物中设置的临时施工缝,该缝根据设计要求保留一段时间后再浇筑。
这种“缝”在整个结构施工中既解决了构筑物间的差异沉降,混凝土的收缩变形,温度应力,又达到了不设永久变形缝的目的。
(3)设计采用在施工中留后浇带的做法,以便将原来“超长”的平面“化整为零”,使其能在较短的时间内完成的约束应力(混凝土的收缩、竖向荷重差异过大时产生的变形应力)释放,而持后浇带施工完成后,结构又“化零为整“大量减少了上述应力对结构的影响,减少了过多的设置永久性变形缝。
第二节:后浇带设置:本工程地下室底板为C35、P8抗渗混凝土;地下车库顶板厚度为120mm。
后浇带宽度800mm,地下室底板、顶板均设有后浇带。
第三章施工重点和难点分析本工程地下室底板和顶板、墙均设有后浇带。
由于底板、墙板与顶扳均为双层双向钢筋,后浇带位置的钢筋密集,且须设止水钢板,因此对后浇带的处理比较复杂。
特别是车库的后浇带,连接长,工程量大。
由于与其他楼栋连接长,施工进度不一样。
登封市滨河新苑(一期)建设项目人防地下室后浇带专项施工方案编制人:审核人:审批人:日期:河南嵩山建筑安装有限公司后浇带专项施工方案目录一、工程概况二、后浇带施工工艺及设置三、施工重点和难点分析四、对后浇带和施工缝的留设要求五、后浇带的保护措施六、浇筑前的准备工作七、施工工艺流程及施工方法八、后浇带施工应注意的问题九、质量保证措施第一章工程概况本工程为登封市滨河新苑(一期)建设项目人防地下室,基础为筏板基础,上部结构为钢筋混凝土框架结构,建筑结构安全等级为二级,合理使用年限为50年。
第二章后浇带施工工艺及设置第一节:后浇带施工工艺:(1)后浇带的设计原理是“抗放兼备,以放为主”,这种设计已列入规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减小温度应力等问题,后浇带一般具有多种变形缝的功能。
(2)施工后浇带是在整个建筑物中设置的临时施工缝,该缝根据设计要求保留一段时间后再浇筑。
这种“缝”在整个结构施工中既解决了构筑物间的差异沉降,混凝土的收缩变形,温度应力,又达到了不设永久变形缝的目的。
(3)设计采用在施工中留后浇带的做法,以便将原来“超长”的平面“化整为零”,使其能在较短的时间内完成的约束应力(混凝土的收缩、竖向荷重差异过大时产生的变形应力)释放,而持后浇带施工完成后,结构又“化零为整“大量减少了上述应力对结构的影响,减少了过多的设置永久性变形缝。
第二节:后浇带设置:本工程地下室底板为C35、P8抗渗混凝土;地下车库顶板厚度为120mm。
后浇带宽度800mm,地下室底板、顶板均设有后浇带。
第三章施工重点和难点分析本工程地下室底板和顶板、墙均设有后浇带。
由于底板、墙板与顶扳均为双层双向钢筋,后浇带位置的钢筋密集,且须设止水钢板,因此对后浇带的处理比较复杂。
特别是车库的后浇带,连接长,工程量大。
由于与其他楼栋连接长,施工进度不一样。
