2013年招标师考试案例分析题知识点总结:计算题2
- 格式:doc
- 大小:50.50 KB
- 文档页数:2
2013年招标师考试《案例分析》——货物采购招标价格折算标准分析[背景] 某城市污水处理工程对水泵设备进行采购,设备采购概算为600万元。
招标人采用公开招标方式采购,并确定满足招标文件实质性要求且折算价格最低的投标人为中标人,其中设定的价格折算因素及对应的折算标准如下表:序号折算因素折算标准1水泵效率与参与投标的水泵效率平均值相比,每增加1%调减2万元,每减少1%调增3万元,不足1%按1%计;偏离超过5%的投标将被拒绝。
2支付条件付款方式:预付款10%,货到验收合格付款80%,留10%款为质量保证金,一年后付清。
预付款每增加1%,价格调增6万元,每减少1%,价格调减3万元。
不足1%按1%计。
3交货进度计划交货期为90日,每提前交货1日价格调减0.3万元;每推迟交货1日价格调增0.6万元。
现有以下四种情况:因素序号价格(万元)水泵效率预付款交货期A 492.40 83%12%95B 375.48 79%10%90C 484.9 82%8% 84D 356.08 78% 9% 86[问题](1)计算A、B、C、D四种情况价格折算值,并按照折算值由低到高的顺序进行排序。
(2)如A、B、C、D的起始价格相同,均为400.00万元,计算此时价格折算值,并按照由低到高的原则进行排序。
(3)将折算表中标准调整如下表,计算此时A、B、C、D的价格折算值并排序。
上述计算对你制订价格折算表有些什么启示?序号折算因素折算标准1 水泵效率与A、B、C、D水泵效率平均值相比,每增加或减少1%调减或调增2万元;偏离超过5%的投标将被拒绝。
2 支付条件预付款每增加或减少1%,价格调增或调减3万元。
3 交货进度计划交货期为90日,每提前或推后交货1日价格调减或调增0.5万元。
[考查](1)货物价格折算因素及折算标准设置;(2)折算价格计算与结果分析。
[分析] 价格折算因素及折算标准是此处评标标准的核心,其标准设置的不同,直接导致计算出折算价格最低者结果的不一致。
2013年招标师考试案例分析题知识点总结:计算题52013年招标师考试将在10月19、20日举行,广大考生要抓紧时间复习备考,职业培训教育网为大家提供了招标师考试案例分析题的辅导资料,供大家学习参考。
因为承包商D的综合得分最高,故应选择其为中标单位。

4.合同价款的计算(1)合同价款的计算分项工程量清单计价=分项工程量×综合单价;措施项目清单计价一般以分部分项工程量清单计价合计为基数;合同价款计算公式一般为:(分部分项工程量清单计价合计+措施项目清单计价合计+其他项目清单计价合计) × (1+规费费率) ×(1+利润率)(2)工程量变化导致的价款调整计算一般规定:当某一分项工程实际工程量比清单工程量增加10%以上时,超出部分的工程量单价调价系数为0.9;当减少10%以上时,全部工程量的单价调价系数为1.08。
举例:预计工程量为3200M2,实际工程量为3800M2 ,原综合单价为985元/M2 ,调价原则如上,求实际工程价款。
因为(3800-3200)/3200=18.75%>10%,所以超出部分的单价应进行调整。
故实际工程价款计算公式为:【3800-3200 ×(1+10%)】×985 × 0.9+3200 ×(1+10%) ×985(3)预付款的计算预付款计算基数有分部分项工程量清单计价合计、合同价款等不同情况,根据题意计算即可。
预付款的扣回:从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣。
式中T——起扣点,即工程预付款开始扣回时的累计完成工作量金额;M——工程预付款限额;N——主要材料所占比重;P——承包工程价款总额首次扣还数额等于(累计工程款-起扣点数额)×主材比重,再次扣还数额等于当月实际工程数量×主材比重。
其余扣回方式根据题意计算。
(4)质保金的计算质量保证金的计算基数包括合同初始收入与追加收入,但不包括预付款的扣回、支付。

2013年招标师考试《案例分析》——招标采购程序案例分析1、招标公告发布后调整资格条件(案例4.2)[背景]某国家粮库工程设计采用国内公开招标方式确定设计单位,招标人按照相关规定在指定媒体上发布了招标公告,其中的资格条件为:(1)在中华人民共和国境内注册的独立法人,注册资本金不少于1000万元人民币;(2)具有建设行政主管部门颁发的工程设计商物粮行业工程设计甲级资质;(3)近三年完成过仓储规模不少于本次粮库建设规模三项以上的设计业绩;(4)通过了ISO9000质量体系认证并成功运行两年以上。
招标公告发出三日后,已经有3个潜在投标人购买了招标文件,此时招标人感觉公布的资格条件中“注册资本金不少于1000万元人民币”和“近三年完成过仓储规模不少于本次粮库的设计业绩三项以上”太高,可能影响潜在投标人参与竞争,于是决定将上面的注册资本金调整为600万元人民币,将近三年类似项目的业绩由三项调整为两项,但怎样实施存在三种意见,其中:A、招标公告已经发出了三日,同时已有三个潜在投标人购买了招标文件,为了减少招标时间,可以直接在招标文件的澄清与修改中对上述两项资格条件进行调整,并在开标前十五日通知所有购买招标文件的投标人,这样可以保证原开标计划如期进行。
B、不用告知投标人,仅需在评标过程中灵活掌握就可以了,这样既可以保证原开标计划如期实现,又不至于引起投标人对调整资格条件的各种猜疑,有利于投标人竞争。
C、重新发布招标公告,在公告和招标文件中同时调整资格条件,并通知已经购买招标文件的潜在投标人更换新的招标文件,开标时间相应顺延。
这当中,意见A和B可以保证原开标计划如期进行,而意见C则需要顺延开标时间。
[问题]如果你是招标人,应采纳上述三种意见中哪一种?为什么?[考查](1)招标公告在合同签订过程中的地位;(2)调整招标公告条件的正确做法。
[分析]依据《合同法》第十五条规定,招标公告属于订立合同过程中的要约邀请,招标文件属于在招标公告基础上的细化和补充,但不能修改招标公告中已经明确的内容,如本案中的资格条件等。
2013年招标师考试案例分析题知识点总结:简答题42013年招标师考试将在10月19、20日举行,广大考生要抓紧时间复习备考,职业培训教育网为大家提供了招标师考试案例分析题的辅导资料,供大家学习参考。

12. 政府采购中各种采购方式的适用?1)公开招标。
政府采购项目达到公开招标数额标准的,应采取公开招标方式采购。
应公开招标项目因实际需要而采用其他采购方式的,采购人应在采购活动开始前获得设区的市、自治州以上人民政府采购监督管理部门的批准。
2)邀请招标。
供应商数量有限或采用公开招标方式的费用占政府采购项目总价值比例过大时,可以采用邀请招标方式采购。
3)竞争性谈判。
当出现以下情况:招标后没有供应商投标或没有合格标的;重新招标未能成立;技术复杂、性质特殊,不能确定详细规格和具体要求;招标所需时间不能满足采购人紧急需要的;不能事先计算出价格总额的,采购人可以采用竞争性谈判方式采购。
4)询价。
采购的货物规格、标准统一、现货货源充足且价格变化幅度小的政府采购项目,可以采用询价方式采购。
5)单一来源采购。
符合以下条件之一的,采购人可以采用单一来源采购方式:采购项目只有唯一的供应商;发生不可预见的紧急情况不能从其他供应商处采购;必须保证原有采购项目一致性或者服务配套的要求,需要继续从原供应商处添购,且添购资金总额不超过原合同采购金额百分之十的。
13. 评标委员会的构成与产生方式?①评标委员会由招标人代表及技术、经济专家组成,成员人数为5人以上单数,其中招标人代表不得超过1/3,技术和经济方面的专家不得少于2/3。
例如:组建7人的评标委员会,其中招标人代表不得超过2人,专家不少于5人。
②政府采购货物和服务招标金额在300万元以上、技术复杂项目特别规定:评标委员会中的技术、经济方面的专家人数应当为5人以上单数。
③机电产品国际招标的专家有特殊要求,如500万美元及以上国际招标项目,所需专家的二分之一以上应从国家级专家库中抽取。

2013年招标师考试《案例分析》——工程施工招标综合评估法分析[背景] 某信息中心办公业务楼工程,位于某市某大街甲1号院内,建筑面积26856m2,地上十六层,地下2层,为框架剪力墙结构。
招标人已经组织了资格预审,现进行工程施工招标。
其招标范围为:施工图外墙轴线外1.5m内的土方、地基与基础、主体结构、屋面、门窗、楼地面、装修装饰、给水、排水、暖通、电气和消防工程,其中电梯工程、消防工程中的排烟、烟感报警系统和热交换设备采购与安装另行发包,热交换系统的管线中标人施工至设备接口。
本次招标不接受联合体投标,也不接受备选投标方案,要求投标报价算术修正总额在其报价的0.2%内。
工程计划于2008年11月15日开工,计划工期540日历天。
[问题]采用综合评估打分法,针对本项目设置评标因素和评标标准。
这里,招标人希望评标标准客观,对施工组织设计仅进行合格与否评价,且不承诺投标报价最低者中标。
[考查](1)工程施工招标投标人资格条件;(2)施工组织设计内容及评审指标;(3)设置评标因素和标准。
[分析]工程施工招标投标人资格条件一般包括以下几个方面:①企业资质;②财务状况;③企业信誉;④人员素质及管理能力;⑤大型机械设备;⑥施工业绩等。
招标投标活动中,除对投标人资格进行评价外,更主要的,还在于对投标人投标结果,即其投标文件,包括投标函、商务文件和技术文件进行评价,对应的,有综合评估法、经评审的最低投标价法等评标方法可以选用。
施工组织设计是施工企业统筹安排工程施工生产的技术管理文件,属于项目施工管理规划的部分内容,从性质上不属于合同组成部分。
但施工组织设计是企业对施工项目的统筹安排,不同的施工方法和措施,导致不同的造价结果;而不同的组织方式,也影响工期目标的实现。
这也是施工招标时需要评审施工组织设计的主要原因。
需要引以注意的,是招标投标活动中的大多数项目的施工技术及工艺,施工企业普遍掌握,无需再对其施工工艺及难点进行细致评审。

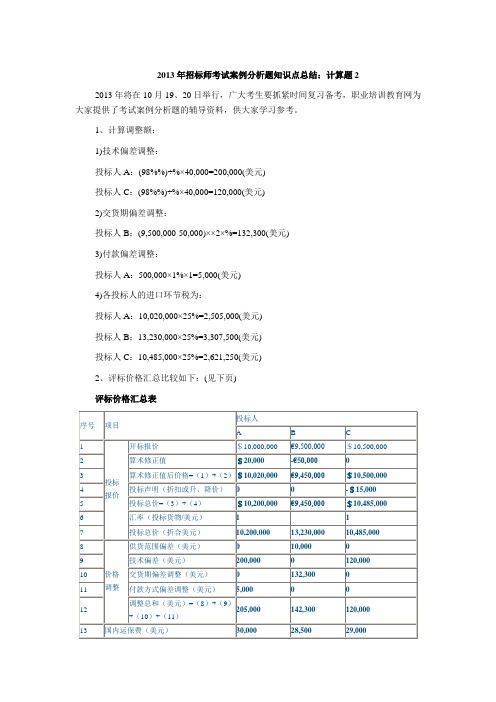

2013年招标师考试案例分析题知识点总结:计算题22013年将在10月19、20日举行,广大考生要抓紧时间复习备考,职业培训教育网为大家提供了考试案例分析题的辅导资料,供大家学习参考。
1、计算调整额:1)技术偏差调整:投标人A:(98%%)÷%×40,000=200,000(美元)投标人C:(98%%)÷%×40,000=120,000(美元)2)交货期偏差调整:投标人B:(9,500,000-50,000)××2×%=132,300(美元)3)付款偏差调整:投标人A:500,000×1%×1=5,000(美元)4)各投标人的进口环节税为:投标人A:10,020,000×25%=2,505,000(美元)投标人B:13,230,000×25%=3,307,500(美元)投标人C:10,485,000×25%=2,621,250(美元)2、评标价格汇总比较如下:(见下页)评标价格汇总表3.给定评标准则、确定中标单位按照题目给定评标准则,按步骤计算即可,该题型一般比较简单。
常见计算如下:(1)计算评标基准价A.投标人有效投标的算术平均值作为评标基准价或再乘以一个合理下降系数B.投标人有效投标的算术平均值×权重A+标底价×权重B(2)有效投标报价的筛选与计算A.一般规定报价在评标基准价一定范围内为合理报价计算公式:a%<=(报价-评标基准价)/评标基准价<=b%B.计算投标价得分F1:投标价得分;F:投标报价分值权重D1:投标人的投标价D:评标基准价E:设定投标报价高于或低于评标基准价一个百分点应扣除的分值(3)商务、技术评审因素的计算A.区间法:如:设系统工作效率为E,90%B.排序法:如:第一名得10,第二名得7,第三名得5分,其余不得分C.计算法如系统工作效率达到97%得2分,每增加%加,低于97%的不得分。
2013年招标师考试《案例分析》——招标文件澄清与修改通知方式[背景](1)某依法必须进行招标的项目分为两个标段组织招标,因情况不同,招标人在对招标文件的澄清与修改发出时,标段一:招标人整理完招标文件的澄清与修改后,在投标截止时间前15日打电话要求潜在投标人前来招标人所在地进行签收和领用。
在规定的时间内,有两家投标人没有到招标人所在地进行领用,其中投标人A要求招标人在规定的时间内以传真方式发给其招标文件的澄清与修改,招标人及时传真给了该投标人澄清与修改的内容;投标人B则一直到开标前3日才来领取。
开标后,投标人A、B分别进行了质疑与投诉,理由是招标人没有在投标前15日将招标文件的澄清与修改送达投标人,直接影响了其投标结果,要求有关行政监督部门宣布中标结果无效,并判处招标人依法重新招标。
标段二:由于需要澄清与修改的内容特别多,招标人组织设计单位和招标代理机构对招标文件完成澄清与修改时,距项目的开标时间仅剩下了5日时间。
为保证投标人在开标后不投诉,招标人在发放招标文件澄清与修改时,要求每个投标人写下书面承诺不会因为招标文件的澄清与修改晚10日发出影响其投标。
在规定的时间内,有一家投标人没有按招标人的要求递交该份承诺书,所以没有领到招标文件的澄清与修改内容。
开标后,这家投标人的报价特别高,导致了其没能中标,于是在开标后的第二天向行政监督部门进行了投诉,理由是由于其没有收到招标文件的澄清与修改,其投标报价按照原招标文件的内容进行报价,导致了其报价内容与其他投标人不一致,报价过高,进而没能中标,而不是其自身实力不满足招标文件,要求有关行政监督部门判定本次招标无效,依法重新进行招标投标。
在本案的处理过程中,招标人与该投诉人争论激烈,观点截然相反。
招标人观点:招标项目实施周期特别紧张,要求投标人承诺在剩下的5日时间内可以保质保量地完成投标工作的做法,事前得到了行政监督机构主要领导的签字确认,程序上不存在问题。
投标人由于不响应招标人的要求,本应判成非响应性投标。

2013年招标师考试案例分析题知识点总结:辨析题2 2013年招标师考试将在10月19、20日举行,广大考生要抓紧时间复习备考,职业培训教育网为大家提供了招标师考试案例分析题的辅导资料,供大家学习参考。
9.重新招标给投标人造成的损失如何赔偿?招标在合同订立中仅仅是要约邀请,对招标人不具有合同意义上的约束力,招标并不能保证投标人中标,若重新招标不属于欺诈等违反诚实信用的行为,投标的费用应当由投标人自己承担。
10.某企业报价时对某分项工程报价有漏项,是否判为废标?不应判为废标。
对某分项工程报价有漏项不影响标书的有效性,可视为包含在其他项目的报价中。
11.A、B企业分列综合得分第一名、第二名。
由于A企业投标报价高于B企业,招标人向B企业发出中标通知书,是否合法?不合法。
按照综合评分法评标时,因投标报价已经作为评价内容考虑在得分中,再重新单列投标报价作为中标依据显然不合理。
招标人应按综合得分先后顺序确定中标人,不应任意改变评标委员会推荐的顺序。
12.投标报价与标底价格相差较大,能否做无效投标处理?不能。
投标报价与标底价格有较大差异不能作为判定是否为无效投标的依据。
只有投标人不能合理说明或者提供相关证明材料,才能认定为废标。
13. 某投标人提供的企业法定代表人委托书是复印件,能否做无效投标处理?应作为无效投标处理。
企业法定代表人的委托书必须是原件。
14.某招标文件规定,根据编制的标底判断投标报价的有效性和合理性,在标底价格浮动范围之外的为废标,是否合理?不合理。
标底不能作为评定投标报价有效性和合理性的唯一和直接依据。
招标文件中不得规定投标报价最接近标底的投标人为中标人,也不得规定超出标底价格上下允许浮动范围的投标报价直接作为废标处理。
15.某投标人在开标后又递交了一份补充说明,该投标文件是否有效?该投标人的投标文件有效。
但补充说明无效,因开标后投标人不能变更或更改投标文件的实质性内容。
16.某投标文件的投标函盖有企业及法定代表人的印章,但没有加盖项目负责人的印章,该投标文件是否有效?投标函需盖法人印章、法定代表人或代理人签字或盖章,而对项目负责人无要求。
招标师案例题知识点总结集团文件发布号:(9816-UATWW-MWUB-WUNN-INNUL-DQQTY-案例题知识点总结一、计算题1.招标代理服务费按差额定率累进计算方式。
举例:某工程招标,最终中标金额为1100万元,计算招标代理服务费。
100万元×1%=1万元(500-100)万元×0.7%=2.8万元(1000-500)万元×0.55%=2.75万元(1100-1000)万元×0.35%=0.35万元合计收费=1+2.8+2.75+0.35=6.9万元2.货物评标价格的计算货物评标价格的计算步骤:(1)计算货物原价。
一般以出厂价或货物交至安装地点为依据。
进口货物原价的计算:进口设备原价=FOB+国外运输费+运输保险费+外贸手续费+银行财务费+关税+增值税+消费税主要公式:CIF价=FOB价+国际运费+国际运输保险费国际运输保险费=CIF价×国际运输保险费率×货物投保加成系数(注:货物投保加成系数一般为110%)进口环节税=进口关税+进口增值税+消费税注:只有部分生活性机电产品征收消费税(如小汽车)进口关税=CIF价格×进口关税税率进口增值税=(CIF价+进口关税+消费税)×增值税税率消费税=(CIF价格+关税)×消费税税率/(1-消费税税率)国内运输保险费=(CIF价格+进口环节税)×国内运输保险费率注意:国际运输费、银行财务费计算基数相同:都为FOB运输保险费、外贸手续费、关税计算基数相同:都为CIF增值税、消费税计算基数为:CIF+关税(2)报价扣除暂列金额。
(3)报价修正与折扣计算。
包括算术错误的修正及降价声明的修正。
(4)货币转换。
世行项目和FIDIC规定,应采用投标文件递交截止日期前28天央行决定的通行汇率;《评标委员会与评标方法暂行规定》按中国人民银行在开标日公布的汇率中间价折算成人民币;机电产品国际招标:按开标日中国人民银行公布的汇率中间价转换为美元(5)投标价调整供货范围调整;商务偏差调整;技术偏差调整(6)计算评标价格举例:货物最低评标价法评标案例(专业实务8-3)国际招标采购货物,招标文件约定投标报价采用CIF价。
2013年招标师考试案例分析题知识点总结:计算题2
2013年招标师考试将在10月19、20日举行,广大考生要抓紧时间复习备考,职业培训教育网为大家提供了招标师考试案例分析题的辅导资料,供大家学习参考。
1、计算调整额:
1)技术偏差调整:
投标人A:(98%-97.5%)÷0.1%×40,000=200,000(美元)
投标人C:(98%-97.7%)÷0.1%×40,000=120,000(美元)
2)交货期偏差调整:
投标人B:(9,500,000-50,000)×1.4×2×0.5%=132,300(美元)
3)付款偏差调整:
投标人A:500,000×1%×1=5,000(美元)
4)各投标人的进口环节税为:
投标人A:10,020,000×25%=2,505,000(美元)
投标人B:13,230,000×25%=3,307,500(美元)
投标人C:10,485,000×25%=2,621,250(美元)
2、评标价格汇总比较如下:(见下页)
评标价格汇总表
序号项目投标人
A B C
1
投标
报价开标报价$10,000,000€9,500,000$10,500,000
2算术修正值$20,000-€50,0000
3算术修正值后价格=(1)+(2)$10,020,000€9,450,000$10,500,000 4投标声明(折扣或升、降价)00-$15,000
5投标总价=(3)+(4)$10,200,000€9,450,000$10,485,000 6汇率(投标货物/美元)1 1.41
7投标总价(折合美元)10,200,00013,230,00010,485,000
8
价格
调整供货范围偏差(美元)010,0000
9技术偏差(美元)200,0000120,000 10交货期偏差调整(美元)0132,3000
11付款方式偏差调整(美元)5,00000
12调整总和(美元)=(8)+(9)
+(10)+(11)
205,000142,300120,000
13国内运保费(美元)30,00028,50029,000
序号项目投标人
A B C
14进口环节税(美元)=(7)×25%2,505,0003,307,5002,621,250
15评标价格(美元)=(7)+(12)+(13)
+(14)
12,760,00016,708,30013,255,250
16评标价格排序132
3.给定评标准则、确定中标单位
按照题目给定评标准则,按步骤计算即可,该题型一般比较简单。
常见计算如下:
(1)计算评标基准价
A.投标人有效投标的算术平均值作为评标基准价或再乘以一个合理下降系数
B.投标人有效投标的算术平均值×权重A+标底价×权重B
(2)有效投标报价的筛选与计算
A.一般规定报价在评标基准价一定范围内为合理报价
计算公式:a%<=(报价-评标基准价)/评标基准价<=b%
B.计算投标价得分
F1:投标价得分;F:投标报价分值权重D1:投标人的投标价D:评标基准价E:设定投标报价高于或低于评标基准价一个百分点应扣除的分值
(3)商务、技术评审因素的计算
A.区间法:
如:设系统工作效率为E,90%
B.排序法:
如:第一名得10,第二名得7,第三名得5分,其余不得分
C.计算法
如系统工作效率达到97%得2分,每增加0.5%加0.5,低于97%的不得分。
