中水管道技术交底
- 格式:doc
- 大小:663.00 KB
- 文档页数:4

一、交底目的为确保中水管道安装、施工及维护过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 人员要求(1)所有参与中水管道安装、施工及维护的人员必须具备相关资质,并经过专业培训。
(2)新工人上岗前必须进行安全技术培训,考核合格后方可上岗。
2. 施工现场安全(1)施工现场应设置安全警示标志,非施工人员禁止入内。
(2)施工区域应保持整洁,防止杂物堆积,确保施工通道畅通。
(3)施工现场应配备消防器材,并定期检查其有效性。
3. 管道运输与安装(1)管道运输过程中,应确保管道固定牢固,防止坠落伤人。
(2)管道安装前,应对沟槽、基础进行验收,确保符合设计要求。
(3)管道安装过程中,应严格按照设计图纸和规范要求进行,确保管道接口严密、牢固。
4. 焊接与切割(1)焊接、切割作业人员必须持证上岗,并佩戴相应的防护用品。
(2)焊接、切割作业现场应设置防护措施,防止火花飞溅伤人。
(3)焊接、切割作业完成后,应对现场进行清理,防止火灾发生。
5. 检查与维护(1)管道安装完成后,应进行试压、冲洗等检查,确保管道运行正常。
(2)定期对管道进行维护保养,发现隐患及时处理。
(3)维护过程中,应采取必要的安全措施,防止安全事故发生。
6. 应急处理(1)发生事故时,立即启动应急预案,采取有效措施进行救援。
(2)事故发生后,应立即上报相关部门,并做好事故调查和处理工作。
三、注意事项1. 施工人员必须严格遵守各项安全规定,不得违章作业。
2. 施工现场应保持通讯畅通,确保信息传递及时。
3. 施工人员应关注天气变化,遇恶劣天气应暂停施工。
4. 施工过程中,应密切注意施工现场安全,发现异常情况立即报告。
四、交底日期年月日五、交底人(签字)六、验收人(签字)注:本安全技术交底模板仅供参考,具体内容应根据实际施工情况进行调整。
一、交底单位:________二、接受交底单位:________三、交底时间:____年__月__日四、交底内容:一、工程概况1. 工程名称:________2. 施工地点:________3. 施工内容:中水管道安装工程,包括管道的敷设、连接、试压等。
二、施工安全注意事项1. 人员要求(1)从事中水管道安装工作的人员必须持有相关证书,并经过安全技术培训。
(2)新工人上岗前必须进行安全技术教育,未经培训不得上岗。
2. 施工现场安全(1)进入施工现场必须遵守安全操作规程和安全生产纪律。
(2)特种作业人员必须持证上岗,如电工、焊工等。
(3)施工现场应设置明显的安全警示标志,非作业人员不得入内。
3. 施工设备安全(1)施工设备必须符合国家标准,并进行定期检查、维护。
(2)施工过程中,设备操作人员必须熟悉设备性能,确保设备安全运行。
4. 管道施工安全(1)管道安装前,应对施工场地进行清理,确保无障碍物。
(2)管道敷设过程中,应严格按照设计图纸进行,确保管道走向合理、符合规范要求。
(3)管道连接时,应采用合适的连接方式,确保连接牢固可靠。
(4)管道试压前,应对管道进行全面检查,确保无泄漏、无损坏。
三、安全技术措施1. 人员安全措施(1)施工人员必须佩戴安全帽、安全带、防滑鞋等防护用品。
(2)施工人员应遵守施工现场安全操作规程,不得违章作业。
2. 施工设备安全措施(1)设备操作人员应严格按照操作规程进行操作,确保设备安全运行。
(2)设备维护人员应定期对设备进行检查、保养,确保设备处于良好状态。
3. 管道施工安全措施(1)管道敷设过程中,应确保管道无弯曲、无损伤。
(2)管道连接时,应确保连接牢固,避免泄漏。
(3)管道试压前,应对管道进行全面检查,确保无泄漏、无损坏。
四、应急措施1. 发生人员伤亡事故时,立即组织抢救,并及时上报相关部门。
2. 发生设备故障时,立即停止作业,对设备进行维修,确保设备安全运行。
3. 发生管道泄漏、损坏等情况时,立即采取措施进行修复,确保管道安全运行。

一、工程名称:__________二、工程编号:__________三、施工单位:__________四、分项工程名称:中水管道施工五、交底日期:____年__月__日六、交底内容:一、安全常规教育1. 所有施工人员必须进行入场前的安全教育,考试合格后方可上岗;2. 施工人员进入现场必须佩戴合格的安全帽,系好帽带,锁好扣带;3. 施工人员在作业活动中严禁穿拖鞋、赤背(女职工禁止穿高跟鞋);4. 施工人员在施工现场禁止吸烟、追逐打闹,禁止酗酒后进入施工现场;5. 施工人员必须遵守国家的法律、法规和企业的规章制度以及劳动纪律。
二、中水管道施工安全技术措施1. 施工前,应根据管道的介质、压力、管径、材质、设备、附件、现场环境等,编制中水管道施工方案,选择适用的施工机具,制定相应的安全技术措施。
2. 作业场地应平整、无障碍物,满足机具设备和操作工安全作业的需要。
3. 上下沟槽、检查井(室)应设安全梯或土坡道、直爬梯。
4. 作业中,应设专人指挥,统一信号,并配备通讯和交通联络工具。
5. 作业中,机械设备和管件设施等发生故障必须关机、断电、卸压后,方可处理。
6. 中水管道试验、清洗和试运行工作应由主管施工技术人员主持。
试验前应向作业人员交底,明确职责和安全要求。
7. 试验、清洗机具及其仪表应完好,使用前应检查、试运行,确认正常;油泵、千斤顶、压力表等应经标定后,方可使用。
8. 作业中应设人值守,夜间和阴暗时必须加设警示灯。
9. 试验、清洗和试运行现场应划定作业区,设安全标志,非作业人员严禁入内。
10. 管道卸压后方可进行检修、处理。
11. 管道试验应分级进行,缓慢升压,间断稳压,严禁超压。
12. 气压试验时,检查管道接口严密状况应采用肥皂水涂刷,严禁使用明火。
13. 试验设备应安装稳固,并安设在管道一侧,不得安装。

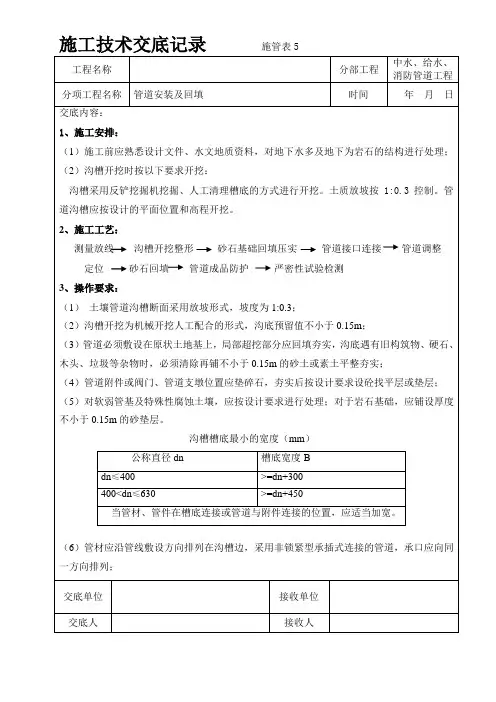

14. 露天沟槽内管道安装,首先要检查沟槽的深度、宽度是否符合技术交底要求,该放坡的要按比例放坡,不得偷工减料,违章作业。
实测地面线1: 设计地面线00.3在与金属管及管路附件(如阀门、水表等)的接口连接处采用丝扣或法兰等过渡管件进行连接。
3.4 管道安装沟槽开挖后,在沟底铺上20cm 沙土或合乎可要求的原土整平夯实,回填就地取材。
基础通过隐蔽验收后方可进行管道安装。
若沟槽周边没位置,则在沟槽中进行连接和安装,若沟槽周边有场地,则预先在地面上接成一定长度的管路,等到每个焊口都充分冷却后,再整体安装。
整体安装可拖拉的最大安全距离为50m。
3.5 阀门安装(1)管道接口法兰、卡扣、卡箍等应安装在检查井或地沟内,不应埋在土壤中。
(2)阀门安装位置应正确,阀杆要垂直向上。
(3)塑料给水管道上的水表、阀门等设施其重量或启闭装置的扭矩不得作用于管道上,当管径≥50mm 时必须设独立的支承装置。
(4)管路上大型闸门的支撑及时彻筑,防止闸门下沉时,管口漏水。
3.6 打压试验(1)打压试验(2)试验步骤1. 管道长度,根据实际情况采取,但最长不得长于500m;2. 在管道两端(已焊有PE法兰盘)配装密闭法兰板,中间使用硅胶板作密封。
用螺栓紧固,并配置球阀。
一端为进水口,一端为出水口(也做排气孔)。
3. 在进水口端,应安装上压力表。
4. 通过打压机,在无压力状态下,缓慢向管道内注入水。
注水时,应注意打开排气孔;5. 直至管道内充满水,关闭排气孔。
6. 逐步增加管道压力(可观察压力表),增至到试验压力并稳压30min,期间如压力下降可注水补压。
但不得高于试验压力。
7. 检查管道接口、配件等处有无渗漏现象。
如有渗漏,,应中止试压,查明原因并解决渗漏,再按步骤 5 进行组织试压。
8. 泄压至最大试验压力的50%;如果压力稳定在50%的最大工作压力,甚至有压力上升现象,表明无渗漏;9. 再持续进行外观检查90in ,如仍无渗漏,则试压合格。
3.7 检查井砌筑阀井采用立式阀门井安装详05S2-3 ,所有井圈、井盖选用电绝缘性能好,防水、耐老化、耐酸碱、强度高、抗冲击、耐磨、不怕日晒雨淋、抗静电、防盗,高强镁复合材料井盖,盖座用C30 混凝土稳固。
水管道工程技术交底背景在城市建设中,排水系统是一项关键的基础设施工程。
其中,水管道工程是排水系统的基础。
水管道工程的建设,涉及到材料、设备、施工技巧等多个方面。
因此,在建设过程中,需要进行技术交底,以确保工程顺利进行。
技术要求水管材料水管道工程中使用的材料主要有:钢筋混凝土管、玻璃钢管、塑料管、铸铁管等。
不同的管材应根据场地、使用环境等具体情况,进行合理选择。
施工工艺施工过程中,应实行一切安全制度、劳动保护规定和环境保护要求。
施工过程中,要保证水管道的质量和安全性。
具体施工工艺如下:管道安装1.清除管道安装现场的杂物和垃圾。
2.根据图纸要求,调整桩位、中心线、坡度和高程等。
3.现场安装人员,应根据管道类型,准确测算出各种角度和度数以及弧度大小。
避免因误差导致安装不出现偏差。
管道连接1.管道互相连接应严格按照施工图要求来进行拼接。
2.拼接口的准备及结构拼装的质量均需要认真执行,以确保水管道的安全性和可靠性。
3.在连接时,要注意管子之间的缝隙大小,应在合适的范围内,并且应保证连接紧密,不存在松动的情况。
4.在焊接或者螺纹联接的时,应注意细节问题,保证焊缝强度和螺纹紧密度。
管道预加压为了避免管道质量和安全问题,管道预加压可以有效地提高稳定性和可靠性。
具体方法如下:1.打通焊缝和其他口子,检查所有接口是否封闭。
2.在管道内加入水泵,保持正常运转。
3.将水压提高至预定压力,即可进行预加压操作。
管道检验工程施工完成后,工作人员需要进行管道检验,以验证水管道的质量和可靠性。
具体检验方法如下:1.进行压力测试,验证管道安全性和可靠性。
2.进行漏水测试,检查管道的密封性。
3.检验管道的孔隙率和水流速度中的有效值,以检查管道的流量。
安全教育在施工过程中,安全永远是第一位的。
因此,在工程实施前,工作人员还应受到关于安全工作方面的培训,并且必须遵守所有安全要求和安全操作规定。
具体内容如下:1.加强管理,督促进贤施工场地无爆炸、无毒气、无污染和无支撑体稳定性差的情况。
