中水管道技术交底
- 格式:doc
- 大小:20.50 KB
- 文档页数:2
一、交底目的为确保中水管道安装、施工及维护过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 人员要求(1)所有参与中水管道安装、施工及维护的人员必须具备相关资质,并经过专业培训。
(2)新工人上岗前必须进行安全技术培训,考核合格后方可上岗。
2. 施工现场安全(1)施工现场应设置安全警示标志,非施工人员禁止入内。
(2)施工区域应保持整洁,防止杂物堆积,确保施工通道畅通。
(3)施工现场应配备消防器材,并定期检查其有效性。
3. 管道运输与安装(1)管道运输过程中,应确保管道固定牢固,防止坠落伤人。
(2)管道安装前,应对沟槽、基础进行验收,确保符合设计要求。
(3)管道安装过程中,应严格按照设计图纸和规范要求进行,确保管道接口严密、牢固。
4. 焊接与切割(1)焊接、切割作业人员必须持证上岗,并佩戴相应的防护用品。
(2)焊接、切割作业现场应设置防护措施,防止火花飞溅伤人。
(3)焊接、切割作业完成后,应对现场进行清理,防止火灾发生。
5. 检查与维护(1)管道安装完成后,应进行试压、冲洗等检查,确保管道运行正常。
(2)定期对管道进行维护保养,发现隐患及时处理。
(3)维护过程中,应采取必要的安全措施,防止安全事故发生。
6. 应急处理(1)发生事故时,立即启动应急预案,采取有效措施进行救援。
(2)事故发生后,应立即上报相关部门,并做好事故调查和处理工作。
三、注意事项1. 施工人员必须严格遵守各项安全规定,不得违章作业。
2. 施工现场应保持通讯畅通,确保信息传递及时。
3. 施工人员应关注天气变化,遇恶劣天气应暂停施工。
4. 施工过程中,应密切注意施工现场安全,发现异常情况立即报告。
四、交底日期年月日五、交底人(签字)六、验收人(签字)注:本安全技术交底模板仅供参考,具体内容应根据实际施工情况进行调整。

水管道工程技术交底背景在城市建设中,排水系统是一项关键的基础设施工程。
其中,水管道工程是排水系统的基础。
水管道工程的建设,涉及到材料、设备、施工技巧等多个方面。
因此,在建设过程中,需要进行技术交底,以确保工程顺利进行。
技术要求水管材料水管道工程中使用的材料主要有:钢筋混凝土管、玻璃钢管、塑料管、铸铁管等。
不同的管材应根据场地、使用环境等具体情况,进行合理选择。
施工工艺施工过程中,应实行一切安全制度、劳动保护规定和环境保护要求。
施工过程中,要保证水管道的质量和安全性。
具体施工工艺如下:管道安装1.清除管道安装现场的杂物和垃圾。
2.根据图纸要求,调整桩位、中心线、坡度和高程等。
3.现场安装人员,应根据管道类型,准确测算出各种角度和度数以及弧度大小。
避免因误差导致安装不出现偏差。
管道连接1.管道互相连接应严格按照施工图要求来进行拼接。
2.拼接口的准备及结构拼装的质量均需要认真执行,以确保水管道的安全性和可靠性。
3.在连接时,要注意管子之间的缝隙大小,应在合适的范围内,并且应保证连接紧密,不存在松动的情况。
4.在焊接或者螺纹联接的时,应注意细节问题,保证焊缝强度和螺纹紧密度。
管道预加压为了避免管道质量和安全问题,管道预加压可以有效地提高稳定性和可靠性。
具体方法如下:1.打通焊缝和其他口子,检查所有接口是否封闭。
2.在管道内加入水泵,保持正常运转。
3.将水压提高至预定压力,即可进行预加压操作。
管道检验工程施工完成后,工作人员需要进行管道检验,以验证水管道的质量和可靠性。
具体检验方法如下:1.进行压力测试,验证管道安全性和可靠性。
2.进行漏水测试,检查管道的密封性。
3.检验管道的孔隙率和水流速度中的有效值,以检查管道的流量。
安全教育在施工过程中,安全永远是第一位的。
因此,在工程实施前,工作人员还应受到关于安全工作方面的培训,并且必须遵守所有安全要求和安全操作规定。
具体内容如下:1.加强管理,督促进贤施工场地无爆炸、无毒气、无污染和无支撑体稳定性差的情况。

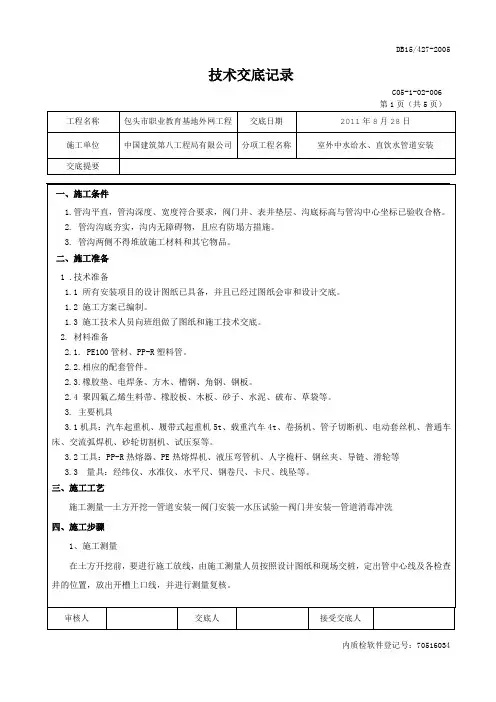

C05-1-02-006第1页(共5页)工程名称包头市职业教育基地外网工程交底日期2011年8月28日施工单位中国建筑第八工程局有限公司分项工程名称室外中水给水、直饮水管道安装交底提要填压实应沿井室中心对称进行,且不得漏夯。
填土时不得将土直接扔在管道上,更不得直接砸接口上。
回填其它部位时,应均匀运土入槽,不得集中推入。
2.3土方的暂存及调配土方开挖、外弃、现场暂存及回填,尽量做到现场存土满足回填的需要,减少土方回运。
3、中水给水管道的施工3.1 管材、管件运输及贮存先将仓库附近的一块空场地平整出来,管材、和管件到货后,小心搬运至空场地,整齐摆放,堆成三层,不得剧烈碰撞,避免接触尖锐物件。
若PE管被刮伤,刮伤深度超过1cm,则将其切除。
管材堆放好后,面上盖一层油毛毡,避免日晒雨淋。
PE管受温度影响较大,值班人员经常检查,发现未防护好的及时处理。
由于管线较长,为了减少运输费用,新安装段落不必运至仓库,直接运输至工作面,在现场验收。
3.2 管道连接管道的连接方式采用热熔对接;与金属管及管路附件的连接,采用法兰连接或过渡管件连接等方法。
3.3 热熔连接PE管相互连接本工程选用热熔对接方式,使用该方法连接时,采用热熔焊机,具体步骤如下:(1)把待接管材置于焊机夹具上并夹紧;(2)将管材待连接端清洁干净,然后铣削连接面,若连接端不干净,则易产生漏水现象。
(3)校直两对接件,使其错位量不大于2mm;(4)放入加热板;(5)加热完毕,取出加热板;(6)迅速接合两加热面,升压至熔接压力30Pa并保压冷却;审核人交底人接受交底人C05-1-02-006第1页(共5页)工程名称 包头市职业教育基地外网工程 交底日期 2011年8月28日 施工单位 中国建筑第八工程局有限公司 分项工程名称室外中水给水、直饮水管道安装交底提要审核人 交底人 接受交底人(7)热熔完成。
热熔焊机操作人员应遵循以下焊接参数。
壁厚(mm )预热时的卷边高度(mm )。
