外墙抹灰技术交底大全
- 格式:doc
- 大小:213.00 KB
- 文档页数:11

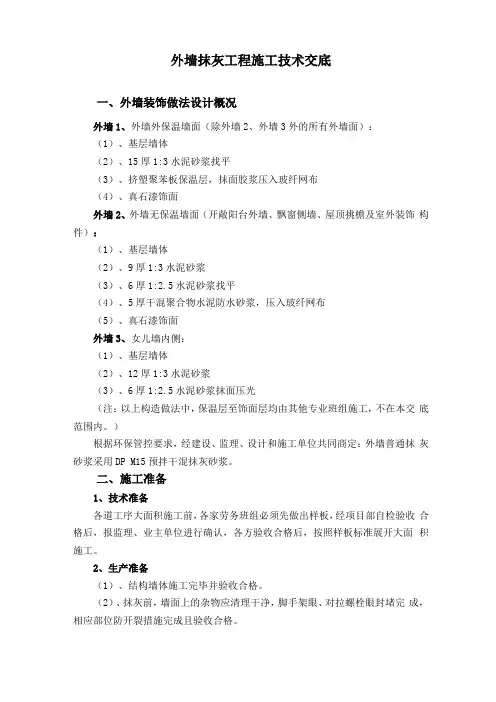

外墙抹灰工程施工技术交底一、外墙装饰做法设计概况外墙1、外墙外保温墙面(除外墙2、外墙3外的所有外墙面):(1)、基层墙体(2)、15厚1:3水泥砂浆找平(3)、挤塑聚苯板保温层,抹面胶浆压入玻纤网布(4)、真石漆饰面外墙2、外墙无保温墙面(开敞阳台外墙、飘窗侧墙、屋顶挑檐及室外装饰构件):(1)、基层墙体(2)、9厚1:3水泥砂浆(3)、6厚1:2.5水泥砂浆找平(4)、5厚干混聚合物水泥防水砂浆,压入玻纤网布(5)、真石漆饰面外墙3、女儿墙内侧:(1)、基层墙体(2)、12厚1:3水泥砂浆(3)、6厚1:2.5水泥砂浆抹面压光(注:以上构造做法中,保温层至饰面层均由其他专业班组施工,不在本交底范围内。
)根据环保管控要求,经建设、监理、设计和施工单位共同商定:外墙普通抹灰砂浆采用DP M15预拌干混抹灰砂浆。
二、施工准备1、技术准备各道工序大面积施工前,各家劳务班组必须先做出样板,经项目部自检验收合格后,报监理、业主单位进行确认,各方验收合格后,按照样板标准展开大面积施工。
2、生产准备(1)、结构墙体施工完毕并验收合格。
(2)、抹灰前,墙面上的杂物应清理干净,脚手架眼、对拉螺栓眼封堵完成,相应部位防开裂措施完成且验收合格。
(3)、施工吊篮安装完成,并经相关部门检测合格后才能使用。
3、材料准备所用材料在进场时,必须有出厂合格证、质量检验报告,并经过外观检验合格,现场抽样复试合格后方可投入使用。
4、人员配备根据《劳务分包合同》的工期要求及各栋号实际情况,合理配备施工人员,切实做到保质、保量、按时完成施工任务。
三、施工工艺1、工艺流程基层处理f封堵孔洞f 洒水湿润f 喷浆f不同基体材料交接处挂镀锌钢丝网f吊垂线(大角及门窗洞口)、套方、抹灰饼f抹底层灰f抹面层灰f养护2、基层处理(1)、混凝土墙柱面:首先将墙面上外露钢筋头、螺栓头、铁钉等切割与墙面平,将原混凝土墙面上的残渣、流缀、以及明显涨模、错台等部位剔凿平整,再将墙体及线脚表面的杂物、浮尘等妨碍粘结的附着物清理干净。
外墙抹灰技术交底外墙抹灰安全、技术交底一、工程概况及交底内容:1、本工程为云企龙乡6#住宅楼,外墙基层做法为抹灰层;2、抹灰层做法为:①:2厚界面剂批刮②:9厚2:1:8水泥石灰砂浆打底扫毛③:6厚1:2.5水泥砂浆找平。
3、施工用砂浆由项目部提供搅拌机进行搅拌,每盘用量不得超出配比要求范围的3%,并且每盘砂浆搅拌时间不低于1分钟。
4、外墙抹灰前需进行打点放线,对竖向打点必须保证抹完后墙面、外凸造型垂直,横向打点以水平线为准必须保证檐子、窗台、窗上铉等水平构件在同一水平面上。
5、外墙抹灰前必须对抹灰墙面进行浇水湿润,湿润程度不低于墙体20mm;对砼构件、砌块墙面全部用素水泥浆甩浆(甩浆原材为801胶掺水泥),甩浆密集度每平方厘米不低于0.8。
砼构件与砌块墙面交接部位全部压设玻纤网,砼构件与墙体砌块间每边压设不低于200mm。
6、抹灰作业时对建筑物外阳角、阴角;外凸造型阳角、阴角;水平檐子上、下面;女儿墙顶面、窗台、窗上铉及有阴、阳角部位全部做到上下、左右挂通线,并保证所有阴、阳角抹灰完成后做到90°,误差不得大于2°。
7、外墙水平檐子上表面做向外顺水坡度,根据本工程特点水平檐子上表面顺坡,高度不低于35mm。
水平檐子底面做鹰嘴,鹰嘴不小于15mm。
窗台部位做向外顺水坡度,顺坡高度不低于25mm;窗口上铉做鹰嘴,鹰嘴不小于15mm。
女儿墙顶面做向楼面内顺水坡,顺水坡高度不低于30mm。
8、本工程外墙所有窗口,根据窗口尺寸不一,所有同编号窗口必须做到抹完灰后尺寸一致。
具体窗口编号,尺寸现场交底。
9、本工程所有外凸造型、檐子根据宽度、高度要求必须抹完灰后尺寸一致。
10、施工段留设:外墙抹灰自上往下进行,每天施工完成后与次日施工区域相交接部位严禁做直槎,必须做成斜槎。
次日抹灰前必须湿润前日抹灰交接处,方可进行下部抹灰。
11、本工程外墙抹灰表面做小细拉毛处理。
二、质量要求:1、墙面垂直度:3mm表面平整度:3mm2、阴阳角方正:3mm且不大于2°线条平直度:5mm3、外墙抹灰前必须先做样板经项目部、监理单位、建设单位验收合格后再进行大面积施工。
抹灰工程技术交底(外墙)抹灰工程技术交底(外墙)引言概述:抹灰是建筑工程中非常重要的一项工序,它直接关系到建筑物的外观和质量。
在外墙抹灰工程中,技术要求更为严格,需要严格按照规范进行施工。
下面将详细介绍外墙抹灰工程技术交底的相关内容。
一、基础准备1.1 确认基层墙体材料:在进行外墙抹灰工程前,需要先确认基层墙体材料,如混凝土墙、砖墙等,以便选择合适的抹灰材料。
1.2 清理基层墙面:在进行抹灰前,需要对基层墙面进行清理,去除灰尘、油污等杂物,确保墙面干净。
1.3 基层墙体处理:对于有裂缝或破损的基层墙体,需要进行修补处理,确保墙体表面平整。
二、抹灰材料准备2.1 选择合适的抹灰材料:外墙抹灰通常采用水泥砂浆或石膏砂浆,需要根据实际情况选择合适的抹灰材料。
2.2 配制抹灰砂浆:按照规范要求,将水泥、砂子等原材料按比例配制成砂浆,确保砂浆的质量和均匀性。
2.3 调整抹灰砂浆的粘度和流动性:根据实际施工需要,可以适量添加外加剂或水进行调整,以确保抹灰砂浆的粘度和流动性。
三、抹灰施工技术3.1 基层处理:在进行抹灰前,需要先涂刷一层底漆或界面剂,以提高基层墙体的附着力。
3.2 抹灰施工方法:采用抹灰板或抹灰机进行抹灰施工,按照规范要求进行抹灰,保证抹灰层的厚度和平整度。
3.3 抹灰层处理:在抹灰完成后,需要及时进行抹灰层的压光、抹光等处理,确保抹灰层的表面平整光滑。
四、抹灰质量验收4.1 表面平整度检查:使用水平仪或拉尺对抹灰墙面进行检查,确保表面平整度符合规范要求。
4.2 厚度检测:使用测厚仪对抹灰层厚度进行检测,确保厚度均匀一致。
4.3 抹灰层强度检验:进行抹灰层的抗压强度检验,确保抹灰层质量达标。
五、注意事项5.1 施工环境控制:在抹灰施工过程中,需要控制施工环境的温度和湿度,避免影响抹灰质量。
5.2 施工人员技术要求:抹灰工人需要具备一定的抹灰技术和经验,保证施工质量。
5.3 安全措施:在进行抹灰施工时,要严格遵守安全操作规程,确保施工人员的安全。
外墙抹灰工程技术交底一、工程概述外墙抹灰工程是建造施工中的一项重要工作,主要包括基层处理、抹灰材料选择、施工工艺等内容。
本文将详细介绍外墙抹灰工程的技术要求和施工流程。
二、基层处理1. 基层表面应平整、坚固、无明显裂缝和松动,不得有油污、灰尘等污染物。
2. 基层表面应进行湿润处理,以提高抹灰材料的附着力。
3. 如有裂缝,应进行修补,确保基层的整体性和稳定性。
4. 如果基层是混凝土墙体,应先进行喷砂处理,以增加抹灰层的附着力。
三、抹灰材料选择1. 抹灰材料应符合国家相关标准,具有良好的附着力和耐久性。
2. 常用的抹灰材料有水泥砂浆、石膏砂浆等,根据具体情况选择合适的材料。
3. 抹灰材料应事先进行试验,确保其质量和性能符合要求。
四、施工工艺1. 按照设计要求确定抹灰层的厚度和坡度。
2. 使用专业工具将抹灰材料均匀地涂抹在墙体表面,注意保持水平和垂直度。
3. 抹灰过程中要及时修补浮现的裂缝和空鼓,确保抹灰层的整体性。
4. 抹灰层完成后,应及时进行养护,以确保其强度和耐久性。
5. 施工现场应保持整洁,及时清理掉抹灰过程中产生的废料和杂物。
五、质量验收1. 抹灰层应平整、光滑,无明显的凹凸和裂缝。
2. 抹灰层的颜色应均匀,无色差和色斑。
3. 抹灰层的厚度应符合设计要求,不得浮现明显的厚薄不均现象。
4. 抹灰层的附着力应符合相关标准,不得浮现空鼓和剥落现象。
5. 抹灰层的抗渗性和耐久性应符合设计要求,经过水密性和耐久性测试。
六、安全注意事项1. 施工人员应佩戴防护用品,如安全帽、防尘口罩、防护手套等。
2. 施工现场应设置警示标识,确保施工区域的安全。
3. 施工过程中应注意防止材料的溅射和坠落,确保周围环境的安全。
4. 高空作业时应使用安全绳索和安全网等安全设施。
以上是对外墙抹灰工程技术交底的详细介绍,包括基层处理、抹灰材料选择、施工工艺、质量验收和安全注意事项等内容。
在实际施工过程中,应严格按照像关要求进行操作,确保施工质量和安全。
外墙抹灰工程技术交底
一、工程概述
本项目属于外墙抹灰工程,是对建筑物外墙进行表面平整、美
观处理的工程,要求外立面面层平整、牢固,无开裂、空鼓、脱落
现象。
二、工艺流程
1.基础处理
墙体表面必须坚实平整,在进行基础处理之前应清除墙体表面
浮灰、油污、松散杂物等。
2.基层处理
粉刷层面必须平整、结实,符合设计要求。
粉刷层前应先喷涂
清水保湿,每层厚度不宜超过3mm。
3.饰面抹灰
配制砂浆应按比例搅拌均匀,调整水灰比例控制其流动性,均
匀覆盖在基层表面,厚度不超过5mm。
饰面砂浆应采用优质水泥,并加入适量粘结剂、改性剂等添加剂。
三、注意事项
1. 所有材料要严格遵守规定标准,不得使用不合格材料。
2. 施工现场应保持清洁卫生,杂物及时清理。
3. 施工期间如遇恶劣天气,应立即暂停施工。
四、施工质量要求
1.色彩鲜艳,平整、牢固、细腻光滑。
2.表面光泽度与同类型建筑保持一致。
3.边角直线平整,无毛刺,洁净度高。
以上是外墙抹灰工程技术交底,务求保证工程的高质量完成。
外墙抹灰工程技术交底一、工程概述外墙抹灰工程是指对建筑物外墙进行抹灰处理,以提高墙体的平整度、美观度和耐久性。
本文将对外墙抹灰工程的技术要求、施工流程和质量控制进行详细介绍。
二、技术要求1. 材料要求1.1 抹灰砂浆:采用水泥、石灰和细砂按一定比例混合而成,具有良好的可塑性、粘结性和耐候性。
1.2 外墙基层:应平整、牢固、无松动、无浮灰、无油污等缺陷。
1.3 防水层:在抹灰砂浆施工前,应先进行防水处理,确保墙体的防水性能。
2. 施工要求2.1 基层处理:清理墙体表面的杂物和浮灰,修补裂缝和凹凸不平的部位,确保基层平整牢固。
2.2 质量控制:在抹灰过程中,要进行抹灰厚度的控制,保证墙体的整体平整度和垂直度。
2.3 抹灰层数:一般情况下,外墙抹灰工程需要分两层进行施工,第一层为底层,第二层为面层,每层厚度约为10-15mm。
2.4 抹灰工具:采用专用的抹灰工具,如抹刀、抹子等,确保抹灰砂浆均匀、平整地涂抹在墙体上。
2.5 抹灰顺序:按照从上到下、从左到右的顺序进行抹灰施工,确保整个墙体的一致性。
三、施工流程1. 基层处理1.1 清理墙体表面的杂物和浮灰。
1.2 修补裂缝和凹凸不平的部位。
1.3 检查基层是否平整牢固,做好防水层处理。
2. 抹灰工程2.1 按照设计要求,确定抹灰砂浆的配比。
2.2 预先调制好抹灰砂浆,确保质量稳定。
2.3 用抹刀将抹灰砂浆均匀涂抹在墙体上,注意控制厚度和平整度。
2.4 按照从上到下、从左到右的顺序进行抹灰施工。
2.5 第一层抹灰完成后,进行养护,保持湿润,防止开裂。
2.6 第二层抹灰施工,同样注意控制厚度和平整度。
2.7 抹灰工程完成后,进行养护,确保抹灰砂浆的强度和耐久性。
四、质量控制1. 抹灰厚度:根据设计要求,控制抹灰厚度在10-15mm之间,保证墙体的平整度。
2. 平整度:使用直尺和水平仪等工具进行检查,保证墙体的平整度符合要求。
3. 垂直度:使用垂直仪进行检查,保证墙体的垂直度符合要求。
抹灰工程技术交底(外墙)抹灰工程技术交底(外墙)引言概述:抹灰工程是建筑施工中的一项重要工作,主要用于外墙的装饰和保护。
本文将详细介绍抹灰工程技术交底的内容,包括施工准备、材料选用、施工工艺、注意事项等方面。
一、施工准备1.1 现场勘测:在进行抹灰工程之前,需要对外墙进行详细的勘测,了解墙面状况、墙体结构等信息,以便确定施工方案。
1.2 准备工具和设备:准备好所需的抹灰工具和设备,如抹刀、抹板、批灰机等,确保施工过程中的顺利进行。
1.3 安全措施:在施工现场设置安全警示标志,确保工人的人身安全,同时做好防护措施,如佩戴安全帽、手套等。
二、材料选用2.1 砂浆:选用合适的砂浆是抹灰工程的关键。
一般情况下,外墙抹灰常用的砂浆有水泥砂浆、石膏砂浆和石灰砂浆等。
根据具体的施工要求和墙体材料,选择合适的砂浆种类和配比。
2.2 墙体基层处理:在进行抹灰之前,需要对墙体进行基层处理,包括清理墙面、修补裂缝、处理墙体潮湿等。
确保墙体表面平整、干燥、无杂物,以提高抹灰效果。
2.3 外墙保温材料:在一些需要保温的外墙抹灰工程中,需要选用合适的外墙保温材料,如挤塑板、聚苯板等。
根据保温要求和墙体结构,选择合适的保温材料和施工方法。
三、施工工艺3.1 基层处理:首先进行墙体基层处理,包括刮涂砂浆、找平墙面等。
确保墙体表面平整、无裂缝,以提高抹灰层的附着力。
3.2 抹灰层施工:根据设计要求和墙体结构,选择合适的抹灰层厚度。
按照墙体的垂直方向进行抹灰,先进行一遍底层抹灰,再进行一遍面层抹灰。
注意抹灰层的厚度均匀、平整,并及时进行抹光处理。
3.3 养护:在抹灰工程完成后,需要进行养护,保持墙体湿润,防止干裂。
养护时间一般为7-14天,具体时间根据砂浆的类型和气候条件而定。
四、注意事项4.1 施工环境:在进行抹灰工程时,需要注意施工环境的湿度和温度。
避免在高温、低温或潮湿的环境下进行施工,以免影响抹灰层的质量。
4.2 施工技巧:掌握好抹灰工具的使用技巧,熟练掌握抹灰的力度和速度,保证抹灰层的均匀性和平整度。
外墙抹灰工程技术交底引言概述:外墙抹灰工程是建造装修中非常重要的一项工作,它不仅能够保护建造物的结构,还能美化建造外观。
在进行外墙抹灰工程之前,需要进行技术交底,以确保施工过程的准确性和高质量。
本文将从以下五个大点详细阐述外墙抹灰工程技术交底的内容。
正文内容:1. 技术要求1.1 基层处理在进行外墙抹灰工程之前,首先需要对基层进行处理。
这包括清理表面的灰尘和杂物,修补裂缝和不平整的部份,确保基层平整、坚固。
此外,还需要进行防水处理,以防止水分对基层的侵蚀。
1.2 抹灰材料选择适合的抹灰材料对于外墙抹灰工程的质量至关重要。
常见的抹灰材料包括水泥、石膏和石灰等。
在选择抹灰材料时,需要考虑材料的粘结力、耐久性和防水性能。
1.3 抹灰层厚度抹灰层的厚度直接影响到外墙的保温和防水效果。
普通来说,抹灰层的厚度应在5-20mm之间,具体厚度根据建造物的需求和设计要求确定。
2. 施工工艺2.1 基层湿润在进行抹灰工程之前,需要确保基层的湿润度适宜。
湿润基层可以提高抹灰材料的粘结力,使抹灰层更加坚固。
2.2 抹灰过程抹灰的过程需要注意均匀性和压实度。
抹灰材料应均匀涂抹在基层上,并用抹刀或者抹子进行压实,确保抹灰层的密实性和平整度。
2.3 抹灰层处理抹灰层施工完成后,需要进行处理,以提高外墙的美观度和耐久性。
处理方式包括打磨、刮毛、涂刷防水涂料等,以增加外墙的防水和抗污能力。
3. 施工安全3.1 人员安全在进行外墙抹灰工程时,需要注意人员的安全。
施工人员应佩戴安全帽、防护眼镜和防尘口罩,避免因施工过程中产生的灰尘和碎屑对人员的伤害。
3.2 工具安全使用的工具应符合安全规范,并经过检查和维护。
施工人员应熟悉工具的使用方法,避免因工具使用不当导致的安全事故。
3.3 施工现场安全施工现场应设置警示标志,确保施工区域的安全。
同时,需要定期清理施工现场,避免杂物和碎屑对施工过程的干扰和安全隐患。
总结:外墙抹灰工程技术交底是确保施工过程的准确性和高质量的重要环节。
外墙抹灰技术交底
1、抹底子灰:
(1)润墙:提前一天润墙,并充分保持湿润。
(2)抹灰前将混凝土梁柱表面的浮浆、灰尘等附着物清楚干净。
(3)抹灰时,砖墙抹灰与框柱、梁接茬处要平整顺直,禁止砂浆污染框柱和梁。
不同时间段的抹灰接茬处要成直线,并用搓板用力挤搓,使抹灰密实。
(4)抹灰时,将砖墙顶斜砌部分砂浆不饱满处填塞满砂浆,外墙所留脚手架眼堵塞密实。
(5)抹灰立面垂直度、表面平整度、阴阳角方正均要小于4mm。
2、保温板铺贴:
(1)冲筋放线,用掉线,靠尺,和拉通线的方法对墙体进行冲筋。
(2)铺贴每一行保温板前,需两人根据垂直通线挂水平通线。
根据通线贴保温板,错台,垂直度,平整度偏差大处通过保温板的厚度找平。
(3)防火隔离带需交圈,宽度不小于300mm。
(4)保温板立面垂直度、表面平整度、阴阳角方正均要小于4mm。
3、罩网格布及抹抗裂砂浆:
(1)网格布搭接大于100mm。
(2)锚钉数量不少于6个/平方米,在阳角、檐口下、孔洞边缘四周,应增加锚固件的密度,其距离不大于300㎜,距基层边缘不小于60mm。
(3)网格布均需翻包至窗两侧及窗底、窗顶。
4、细部处理:
(1)、同层上的窗及预留洞口,规格一致的必须在同一标高线上。
上下垂直的洞口边线必须在同一条垂直线上。
(2)、窗洞口细部做法,窗洞口尺寸抹成后吃窗框0.5cm,窗顶抹出滴水,窗底抹成10%斜坡。
外墙抹灰技术交底一、施工准备1、主要材料要求(1)水泥:325号及其以上普通水泥,颜色一致,应采用同一批号的产品,不同品种的水泥不得混合使用。
(2)砂:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质,砂在使用前应过筛备用。
2、主要施工机具:砂浆搅拌机、窄手推车、铁锹、筛子、水桶、灰桶、灰勺、刮杠、木杠、靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、压子、木抹子、塑料抹子、八字靠尺、方口尺、阴角抹子、阳角抹子、小压子、金属水平尺、捋角器、喷壶、小线、铁锤、钳子、钉子、托线板等。
3、作业条件:(1)结构工程全部完成,并经相关单位验收合格。
(2)抹灰前应检查门窗洞口位置是否正确,埋设的管线、管道套管是否固定牢固。
(3)将混凝土柱、混凝土梁、墙等表面突出部分凿平,将混凝土结构蜂窝、麻面、露筋等缺陷处理好,把外露钢筋头、铁丝头及铁钉等清除掉。
(4)混凝土剪力墙穿墙螺栓洞内用发泡剂封堵。
(5)砖墙、混凝土墙、基体表面的灰尘、污垢和油渍等,应清理干净。
(6)不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采取加强网时,加强网与各基体的搭接宽度应不小于100mm。
砌体墙与混凝土梁、板、柱交接处必须挂加强网,飘窗侧板与墙、柱、梁、板交接处必须挂加强网,空调侧板与墙、柱、梁、板交接处必须挂加强网。
(7)基层为混凝土的梁、柱、板应对其表面进行“毛化”处理,将光滑的表面清扫干净,用10%火碱水除去混凝土表面的油污后,将碱液冲洗干净后晾干,采用机械喷涂或用笤帚甩上一层水泥浆(内掺用水量10%的108胶),使其凝固在光滑的基层表面,用手掰不动为好。
(8)抹灰前应检查基体表面的平整,以决定其抹灰厚度。
(9)抹灰前一天,墙、顶板应浇水湿润,抹灰时再用笤帚淋水或喷水湿润。
(10)脚手架眼要先堵塞严密,水暖、通风管道通过的墙洞、剔凿墙后安装的管道必须用1:3水泥砂浆堵严。
外墙抹灰工程技术交底一、工程概述外墙抹灰工程是指对建筑物外立面进行抹灰处理,以提升建筑物的美观度和保护墙体的功能。
本文将详细介绍外墙抹灰工程的技术要求、施工流程、材料选用等方面的内容。
二、技术要求1. 抹灰层厚度:根据设计要求,抹灰层的厚度应符合规范要求,一般为15mm-20mm。
2. 抹灰底层处理:在进行外墙抹灰之前,需要对墙体进行处理,包括清理墙体表面、修补墙体缺陷等。
3. 基层处理:墙体基层应平整、牢固,无松动、空鼓、开裂等现象。
如有不平整的地方,应进行修补,确保基层完好。
4. 材料选用:抹灰材料应符合国家标准,具有良好的粘结性、耐水性和耐候性。
常用的抹灰材料有水泥砂浆、石膏砂浆等。
5. 施工环境要求:施工环境应干燥、无风、无雨,温度适宜。
施工前应检查天气状况,确保施工环境符合要求。
三、施工流程1. 准备工作:施工前需准备好所需的工具和材料,包括抹灰工具、抹灰材料、施工脚手架等。
2. 基层处理:对墙体进行清理、修补,确保墙体表面平整、牢固。
3. 预处理:在抹灰之前,需要进行预处理,包括涂刷界面剂、打底层等,以提高抹灰层的附着力。
4. 抹灰施工:按照设计要求,选择合适的抹灰材料进行抹灰施工。
先进行一遍厚度适中的底层抹灰,待其初凝后,再进行一遍较薄的面层抹灰。
5. 抹灰表面处理:待抹灰层初凝后,可进行抹灰表面的处理,如抹光、刮毛等,以提升抹灰层的平整度和外观质量。
6. 养护:抹灰施工完成后,应及时进行养护,包括保持施工环境湿润、避免外力冲击等,以确保抹灰层的质量。
四、质量验收标准1. 抹灰层厚度:抹灰层的厚度应符合设计要求,允许偏差范围为正负3mm。
2. 表面平整度:抹灰表面应平整、光滑,不得有凹凸不平、开裂等缺陷。
平整度检测可采用直尺或平板进行测量。
3. 粘结强度:抹灰层与基层之间的粘结强度应符合国家标准要求,不得出现剥离、脱落等现象。
粘结强度检测可采用拉拔试验进行。
4. 外观质量:抹灰层的外观质量应符合设计要求,颜色均匀一致,无明显的色差、斑点等现象。
外墙抹灰工程技术交底引言概述:外墙抹灰是建筑装修中非常重要的一环,不仅影响建筑物的外观美观度,还关系到建筑物的保温、防水等功能。
因此,外墙抹灰工程技术交底是确保施工质量的关键环节。
本文将从材料准备、施工工艺、质量验收、安全注意事项和施工注意事项等五个方面进行详细介绍。
一、材料准备1.1 硅藻泥:选择质量好、干燥度适中的硅藻泥,确保抹灰效果。
1.2 石膏粉:石膏粉应符合国家标准,不得掺杂杂质。
1.3 外墙抹灰网格布:选用耐碱性好、抗拉强度高的网格布。
二、施工工艺2.1 基层处理:确保基层干燥、平整、无裂缝,可进行喷水湿润处理。
2.2 抹灰层厚度:一般应控制在5-10mm,保证抹灰层的均匀性和稳定性。
2.3 抹灰方式:采用均匀、连续、不漏灰的方式进行抹灰,避免出现空鼓和起砂现象。
三、质量验收3.1 表面平整度:使用直尺、水平仪等工具检查抹灰表面的平整度,不得有凹凸不平的情况。
3.2 抹灰厚度:测量抹灰层厚度,应符合设计要求,不得偏差过大。
3.3 粘结牢固性:检查抹灰层与基层的粘结牢固性,不得出现脱落现象。
四、安全注意事项4.1 佩戴防护用具:施工人员应佩戴安全帽、手套、口罩等防护用具,确保施工安全。
4.2 高空作业:在高空作业时应系好安全带,严禁趴在护栏上进行施工。
4.3 防火防爆:施工现场应禁止吸烟、明火,避免发生火灾事故。
五、施工注意事项5.1 施工环境:施工环境应保持通风良好,避免灰尘过大影响施工效果。
5.2 施工工具:使用干净、完好的施工工具,避免工具生锈或损坏影响施工质量。
5.3 施工期限:严格按照施工计划进行施工,确保施工质量和进度。
总结:外墙抹灰工程技术交底是确保施工质量的重要环节,只有做好材料准备、施工工艺、质量验收、安全注意事项和施工注意事项等方面的工作,才能保证外墙抹灰工程的质量和安全。
希望施工人员能够严格按照规范要求进行施工,确保建筑物外墙的美观和功能性。
端点内30 mm收头。
凹槽做法:抹灰完成,待砂浆初凝后,弹线切出宽*深=20*10 mm凹槽,并用水泥砂浆收边顺直。
表面涂料施工完成后,凹槽内刷黑涂料即可。
也可在结构施工时,檐口滴水线凹槽位置做模,脱模后凹槽成型即可;
b、面砖滴水线做法。
立面压(挡)平面(下部)且平面砖向外坡,下部最外一条水平灰缝压槽处理成滴水槽,确保对缝整齐,均匀、水平、美观;
c、部分位置滴水线,也可抹灰做成鹰嘴(如外墙窗上沿等)。
四、各项防渗漏节点做法
1、穿墙螺杆洞堵塞节点(注:穿墙螺栓孔可采用发泡聚氨酯或膨胀水泥砂浆堵塞。
)
2、穿墙管道堵塞节点
3、砼雨棚/空调板防水节点
4、外墙铝合金窗防渗漏节点
5、外门窗防渗漏,门窗与墙体四边的缝隙用水泥砂浆加微膨胀剂塞封堵严,干硬性水泥砂浆封堵前,应将门窗的保护膜清理干净,新老混凝土接茬部位要浇水湿润,塞缝必须保证密实。
细小缝隙要打发泡剂,超出门窗外的发泡剂要用手压入缝隙中,严禁固化后用刀片切
割。
四、质量要求
1、外墙抹灰要求
(1)、抹灰层的平均厚度,外墙宜小于25mm。
找平层厚度大于10mm时,应分遍压实抹平;
(2)、抹灰厚度大于35mm,必须分层批灰并在中间增设加强网片,且作隐蔽工程验收;
(3)、对总厚度大于5cm的外墙,要求满挂φ4钢筋网,并与主体有效连接,并支模浇捣砼;
(4)、门窗洞口与门窗框外围尺寸相差大于40mm的,必须支模、按构造配筋浇捣细石砼。
2、抹灰的质量标准主控项目
(1)、抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
施工现场通过对施工记录进行检查
(2)、一般抹灰所用材料的品种和性能应符合设计要求。
水泥的凝结时间和安定性复验应合格。
砂桨的配合比应符合设计要求。
检查产品合格证书、进场
验收记录、复验报告和施工记录。
(3)、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。
检查方式:观察;用小锤轻击检查;检查施工记录
(4)、当施工过程中需留置施工缝时,要将已完成的抹灰层边缘切成与墙面成60°角的反槎。
水平施工缝的反槎必须向下,防止水从槎口渗入墙体。
同时底层找平砂浆与罩面砂浆的留槎位置应错开。
见图所示:
2、一般抹灰的允许偏差和检验方法
项目允许偏差(mm)检验方法
1 立面垂直度 4
用2m的垂直检
测尺检查
2 表面平整度 4
用2m的靠尺和
塞尺检查
3 阴阳角方正 4
用直角检测尺检
查
4
分隔条(缝)直线
度4
拉线用钢直尺检
查
5
墙裙、勒脚上口直
线度4
拉线用钢直尺检
查
3、罩面灰成活后第二天应喷水养护,并连续养护7天以上。
.
.。
