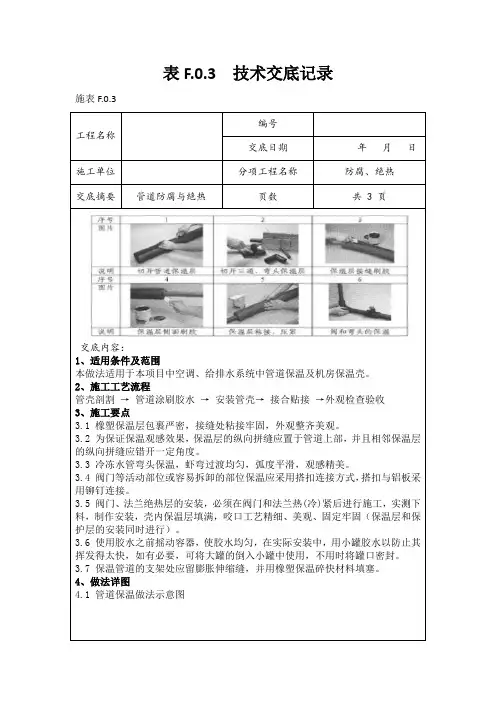

表F.0.3 技术交底记录施表F.0.3编号工程名称交底日期年月日施工单位分项工程名称防腐、绝热交底摘要管道防腐与绝热页数共 3 页交底内容:1、适用条件及范围本做法适用于本项目中空调、给排水系统中管道保温及机房保温壳。
2、施工工艺流程管壳剖割→管道涂刷胶水→安装管壳→接合贴接→外观检查验收3、施工要点3.1 橡塑保温层包裹严密,接缝处粘接牢固,外观整齐美观。
3.2 为保证保温观感效果,保温层的纵向拼缝应置于管道上部,并且相邻保温层的纵向拼缝应错开一定角度。
3.3 冷冻水管弯头保温,虾弯过渡均匀,弧度平滑,观感精美。
3.4 阀门等活动部位或容易拆卸的部位保温应采用搭扣连接方式,搭扣与铝板采用铆钉连接。
3.5 阀门、法兰绝热层的安装,必须在阀门和法兰热(冷)紧后进行施工,实测下料,制作安装,壳内保温层填满,咬口工艺精细、美观、固定牢固(保温层和保护层的安装同时进行)。
3.6 使用胶水之前摇动容器,使胶水均匀,在实际安装中,用小罐胶水以防止其挥发得太快,如有必要,可将大罐的倒入小罐中使用,不用时将罐口密封。
3.7 保温管道的支架处应留膨胀伸缩缝,并用橡塑保温碎快材料填塞。
4、做法详图4.1 管道保温做法示意图图1 给排水管道保温示意图4.2 管道双层橡塑保温做法示意图1-水管道 2-第一层橡塑保温 3-第二层橡塑保温 4-橡塑保温专用胶带图2 管道双层橡塑保温做法示意图4.3 阀部件保温标准化做法图3 阀部件保温标准化做法示意图4.4 设备保温保护层标准化做法图4 设备保温保护层标准化做法示意图4.5 设备保温保护层标准化做法图5 橡塑保温样板图6 机房保温样板签字栏施工员项目技术负责人接受交底人。

供热管道保温施工安全技术交底一、前言供热管道保温施工是在保温材料外面围上加强材料和保护材料,使其有良好的保温、防护作用的装修过程。
本文旨在对供热管道保温施工中的安全事项进行阐述,以确保施工人员的人身安全和施工质量。
二、施工前需注意的事项1. 施工前进行现场勘察,确认安全隐患在进行供热管道保温施工前,施工人员应进行现场勘察,确认安全隐患并做好相应的防范措施。
如有必要,还应制定应急预案和事故处理方案。
2. 确认施工场所周围的安全环境应先确认施工场所周围的安全环境是否符合施工要求,如有安全隐患,则必须在施工前及时加以消除。
3. 工具和材料准备施工前应根据施工要求,准备好相应的工具和材料,确保工具和材料的规格齐全、安全可靠。
4. 确认有关规章制度施工人员在施工前应对有关规章制度进行了解和学习,确保施工过程中不发生违规行为。
三、施工中的安全注意事项1. 确认材料质量在进行供热管道保温施工时,应核实所用保温材料是否符合施工要求及相关标准。
2. 施工人员的安全防护施工人员应佩戴安全防护用品,如头盔、手套、工鞋等,并避免穿过于宽大或宽松的衣物,以防被机械或其他杂物绊倒。
指导和监督施工人员合理使用安全防护用品,提高安全意识。
3. 现场秩序的维护在施工过程中,应维护现场秩序,保持施工区域干净、整洁,防止发生交通事故和人身伤害事件。
4. 机械设备的安全使用在进行供热管道保温施工时,必须使用符合安全标准的机械设备,施工人员必须经过相应的培训和考核才能使用。
同时,机械设备必须定期检查和维护,发现问题及时处理。
四、施工后的注意事项1. 施工清理在施工完成后,应及时清理施工现场,清除施工过程中产生的垃圾和废料,避免造成二次污染。
2. 施工质量检查在供热管道保温施工完成后,应对施工质量进行检查,核实施工过程和施工质量是否符合要求,如有不合格情况需及时进行整改。
五、总结供热管道保温施工是一项复杂的工程,需要严格按照安全规范执行,提升施工人员的安全意识和技能,以确保施工的质量和安全。
一、工程概况1. 工程名称:[请填写工程名称]2. 工程部位:[请填写具体部位,如:楼顶、地下管廊、室内外管道等]3. 工程编号:[请填写工程编号]4. 日期:[请填写日期]二、施工准备1. 材料要求:- 保温材料应符合国家相关标准和设计要求,并具有合格证明。
- 保温材料包括但不限于:岩棉、矿渣棉、玻璃棉、泡沫塑料等。
- 保护壳材料包括但不限于:石棉、水泥、麻刀、玻璃丝布等。
2. 主要机具:- 砂轮锯、电焊机、切割机、卷材切割机、抹子、刷子等。
3. 工具:- 钢筋、布剪、手锤、剁子、弯钩、铁锹、灰桶、平抹子、圆弧抹子等。
4. 作业条件:- 管道及设备的保温应在防腐及水压试验合格后方可进行。
- 如需先做保温层,应将管道的接口及焊缝处留出,待水压试验合格后再将接口处保温。
- 建筑物的吊顶及管井内需要做保温。
三、安全技术交底1. 施工人员安全培训:- 所有施工人员必须经过专业培训,了解保温材料及施工工艺的安全知识。
- 施工人员必须熟悉并遵守国家和行业的相关安全法规。
2. 现场安全措施:- 施工现场应设置明显的安全警示标志。
- 作业人员应正确佩戴个人防护用品,如安全帽、防护眼镜、手套、防尘口罩等。
- 高空作业时,必须系好安全带,并使用安全绳。
3. 材料及设备安全:- 保温材料在运输和储存过程中应避免受潮、受热和受压。
- 施工过程中,应确保电气设备的安全,避免触电事故。
- 使用切割机等机械设备时,必须严格按照操作规程进行。
4. 施工操作安全:- 施工人员应严格按照施工方案进行操作,不得擅自更改施工方法。
- 施工过程中,应随时检查保温层的牢固程度,防止脱落。
- 保温层施工完成后,应及时清理施工现场,防止滑倒事故。
5. 应急处理:- 发生火灾时,应立即切断电源,使用灭火器进行灭火。
- 发生触电事故时,应立即切断电源,并进行紧急救护。
- 发生高空坠落事故时,应立即组织救援,并上报相关部门。
四、验收及整改1. 施工完成后,应由项目质检员进行验收,确保保温层质量符合设计要求。
技 术 交 底 记 录编 号 C5-C2-003表C2-1工程名称 长阳镇起步区1号地04地块工程 交底日期 2011年08月09日施工单位 中建一局集团建设发展有限公司分项工程名称管道保温交底提要设备管道保温技术交底审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1. 采用橡塑材料保温 (1) 施工工序现场下料→涂胶→管壳敷设→胶带粘缝管道的保温在管道试压或通水、防腐完成以后进行;非水平管道的保温自下而上进行;管道的保温要密实,特别是三通、弯头、支架及阀门、法兰等部位要填实。
例如DN40的焊管外径为48㎜,相应保温层内径就应为48㎜,依次类推。
(2) 保温施工工艺①保温材料品种、性能、规格符合设计要求;②保温层表面平整,搭接合理,封口严密,无空鼓及松动。
保温方法如图所示(以焊接钢管为例):③保护层施工金属层保护层采用0.5㎜镀锌铁板,立管应自下而上,水平管应从管道低点向高处进行,使横向搭接缝口顺坡方向。
纵向搭接缝应放在管子两侧,缝口朝下。
如采用搭缝,其1.管道 2.防锈漆 3.橡塑管壳 4.专用胶带4321技 术 交 底 记 录编 号 C5-C2-003表C2-1工程名称 长阳镇起步区1号地04地块工程 交底日期 2011年08月09日施工单位 中建一局集团建设发展有限公司分项工程名称管道保温交底提要设备管道保温技术交底审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
(3) 质量控制①保温材料的材质、规格及防火性能必须符合设计和防火要求。
②阀门、法兰及其他可拆卸部件的两侧必须留出空隙,再以相同的隔热材料填补整齐。
③保温层的端部及收头处必须作封闭处理。
④离心玻璃棉管壳应粘接牢固、无断裂,管壳之间的拼缝应均匀整齐,平整一致,横 向接缝应错开。
⑤玻璃丝布防潮层应紧密牢固地缠裹在绝热层上,搭接缝口朝向低端,搭接宽度应符 合规定并应均匀整齐,封闭良好,无裂缝,外形美观。

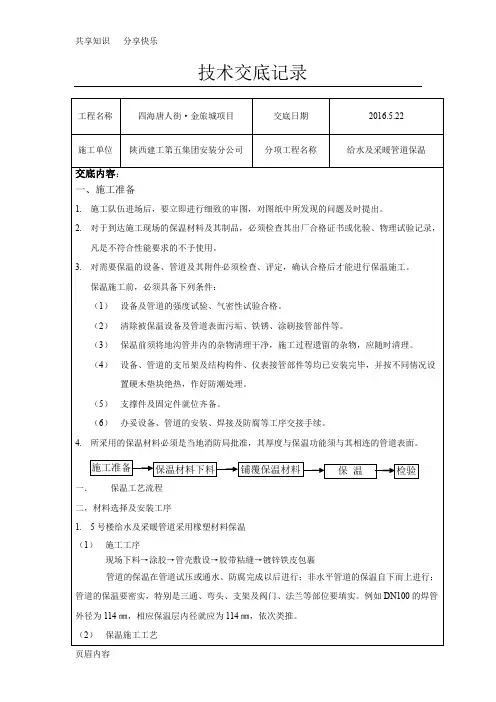

技术交底记录 工程名称 四海唐人街·金旅城项目交底日期 2016.5.22 施工单位 陕西建工第五集团安装分公司 分项工程名称 给水及采暖管道保温 交底内容:一、施工准备1. 施工队伍进场后,要立即进行细致的审图,对图纸中所发现的问题及时提出。
2. 对于到达施工现场的保温材料及其制品,必须检查其出厂合格证书或化验、物理试验记录,凡是不符合性能要求的不予使用。
3. 对需要保温的设备、管道及其附件必须检查、评定,确认合格后才能进行保温施工。
保温施工前,必须具备下列条件:(1) 设备及管道的强度试验、气密性试验合格。
(2) 清除被保温设备及管道表面污垢、铁锈、涂刷接管部件等。
(3) 保温前须将地沟管井内的杂物清理干净,施工过程遗留的杂物,应随时清理。
(4) 设备、管道的支吊架及结构构件、仪表接管部件等均已安装完毕,并按不同情况设置硬木垫块绝热,作好防潮处理。
(5) 支撑件及固定件就位齐备。
(6) 办妥设备、管道的安装、焊接及防腐等工序交接手续。
4. 所采用的保温材料必须是当地消防局批准,其厚度与保温功能须与其相连的管道表面。
一. 保温工艺流程二,材料选择及安装工序1. 5号楼给水及采暖管道采用橡塑材料保温(1) 施工工序现场下料→涂胶→管壳敷设→胶带粘缝→镀锌铁皮包裹管道的保温在管道试压或通水、防腐完成以后进行;非水平管道的保温自下而上进行;管道的保温要密实,特别是三通、弯头、支架及阀门、法兰等部位要填实。
例如DN100的焊管外径为114㎜,相应保温层内径就应为114㎜,依次类推。
(2) 保温施工工艺施工准备保温材料下料 铺覆保温材料 检验 保 温①保温材料品种、性能、规格符合设计要求;②保温层表面平整,搭接合理,封口严密,无空鼓及松动。
保温方法如图所示(以焊接钢管为例):③保护层施工金属层保护层采用0.3㎜镀锌铁板,立管应自下而上,水平管应从管道低点向高处进行,使横向搭接缝口顺坡方向。
纵向搭接缝应放在管子两侧,缝口朝下。
管道保温技术交底一、概述管道保温技术是一项非常重要的工作,它可以在很大程度上减少管道输送过程中的能量损失,提高管道的运行效率。
本文将从管道保温原理、保温材料的选择、保温层施工、保温层接口处理等方面,对管道保温技术进行和交底。
二、管道保温原理管道保温的主要目的是减少管道输送过程中的能量损失,使得管道中的介质能够尽可能保持其原有温度。
为了实现这个目的,需要在管道的外表面上覆盖一层保温材料,形成一个保温层。
管道保温层的主要作用是阻挡管道表面所散发的热量向外传递,并减少外部环境因素对管道的热传递影响。
同时,它还能够减少管道表面温度的变化,保护管道不受温度变化的影响,延长管道的使用寿命。
三、保温材料的选择保温材料的选择是管道保温工程中非常重要的一个环节,它直接影响到保温层的保温效果和使用寿命。
目前常见的保温材料主要有以下几种:1. 玻璃棉玻璃棉是一种以玻璃为原料制成的纤维状保温材料,具有较好的保温性能和耐火性能。
它的质地松软、弹性好,可以经过加工后成为各种形状,适合用于管道保温工程。
2. 聚氨酯聚氨酯是一种具有良好保温效果的保温材料,其保温层具有良好的粘结力和耐水性能,不易老化、腐蚀、龟裂等现象。
由于聚氨酯具有良好的隔热和降噪效果,因此在现代建筑和工业领域得到广泛应用。
3. 硅酸铝毡硅酸铝毡是一种以氧化铝、硅酸盐等为原料制成的保温材料,具有良好的保温隔热性能。
它的表面光滑、柔软、坚韧,不仅能起到保温的作用,同时还具有很好的耐火性和耐腐蚀性能。
4. 聚苯乙烯泡沫板聚苯乙烯泡沫板是一种轻质保温材料,具有优良的保温效果,保温性能稳定,不易损坏。
其表面平整、无气孔,不仅造型美观,同时也可通过复合等多种方式满足不同保温需求。
四、保温层施工保温层施工分为以下几个步骤:1. 管道表面处理保温层施工前,需要对管道表面进行处理,确保其表面光滑、无污染、无毛刺。
处理方法可以采用钢丝刷、砂纸等工具进行。
2. 保温层固定保温层固定的方式一般有贴面、卡扣和粘连等几种方式,其中以贴面和卡扣为主。
技术交底记录工程名称 四海唐人街·金旅城项目交底日期2016.5.22施工单位 陕西建工第五集团安装分公司 分项工程名称 给水及采暖管道保温交底内容: 一、施工准备1. 施工队伍进场后,要立即进行细致的审图,对图纸中所发现的问题及时提出。
2. 对于到达施工现场的保温材料及其制品,必须检查其出厂合格证书或化验、物理试验记录,凡是不符合性能要求的不予使用。
3. 对需要保温的设备、管道及其附件必须检查、评定,确认合格后才能进行保温施工。
保温施工前,必须具备下列条件:(1) 设备及管道的强度试验、气密性试验合格。
(2) 清除被保温设备及管道表面污垢、铁锈、涂刷接管部件等。
(3) 保温前须将地沟管井内的杂物清理干净,施工过程遗留的杂物,应随时清理。
(4) 设备、管道的支吊架及结构构件、仪表接管部件等均已安装完毕,并按不同情况设置硬木垫块绝热,作好防潮处理。
(5) 支撑件及固定件就位齐备。
(6) 办妥设备、管道的安装、焊接及防腐等工序交接手续。
4. 所采用的保温材料必须是当地消防局批准,其厚度与保温功能须与其相连的管道表面。
一.保温工艺流程二,材料选择及安装工序1. 5号楼给水及采暖管道采用橡塑材料保温 (1) 施工工序现场下料→涂胶→管壳敷设→胶带粘缝→镀锌铁皮包裹管道的保温在管道试压或通水、防腐完成以后进行;非水平管道的保温自下而上进行;管道的保温要密实,特别是三通、弯头、支架及阀门、法兰等部位要填实。
例如DN100的焊管外径为114㎜,相应保温层内径就应为114㎜,依次类推。
(2) 保温施工工艺 施工准备保温材料下料 铺覆保温材料检验保 温①保温材料品种、性能、规格符合设计要求;②保温层表面平整,搭接合理,封口严密,无空鼓及松动。
保温方法如图所示(以焊接钢管为例):③保护层施工金属层保护层采用0.3㎜镀锌铁板,立管应自下而上,水平管应从管道低点向高处进行,使横向搭接缝口顺坡方向。
纵向搭接缝应放在管子两侧,缝口朝下。
室内采暖管道安装本工艺标准适用于民用及一般工业建筑热水温度不超过150℃的采暖管道安装工程。
一、材料要求(一)本工程明装的采暖管道,包括供回水干管、立管、热表的连接管和散热器的连接管均采用热镀锌钢管,DN≦100mm丝扣连接,DN>100mm卡套式连接;户内埋地管采用阻氧增强型PB管材,管材要求耐用年限50年,管道连接采用热熔连接。
管道规格为De25×3.5,使用条件为5级。
(二)热镀锌钢管、PB管材及管件,具备检验报告和认证文件,具备生产厂家质检合格证明,并应有明显标识,标明生产厂家名称、规格,其包装上应标有生产批号、数量、生产日期和检验代号,产品外观检验应符合下列规定:1 管材、管件应颜色一致,无色泽不均匀及分解变色线.2 管材及外壁均应光滑、平整,无气泡、裂口、裂纹、脱皮、分层和严重的冷斑及明显的痕纹、缺陷,色泽基本一致,冷水管、热水管必须有醒目的永久标记。
3 管材、轴向不得有异向弯曲,其直线度偏差应小于1%,管材端口必须平整,并垂直与轴线。
4管件应完整,无缺损、变形、合模缝,浇口应平整无开裂。
5管材、管件的物理、力学性能、管材尺寸、外径、壁厚公差、粘接管件与管材公差应符合相关规范标准要求。
(三)阀门:1有出厂合格证,规格型号和适用温度、压力符合设计要求。
铸造规矩、无飞刺、无裂纹,开关灵活严密,丝扣无损伤,直度和角度正确,手轮无损伤。
2阀门安装前,应做强度和严密性试验,试验应在每批数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。
3阀门的强度和严密性试验,应符合以下规定:阀门的强度试验压力为公称压力的 1.5倍,严密性试验压力为公称压力的1.1倍,试验压力在试验持续时间内应保持不变。
且壳体填料及阀瓣密封面无渗漏。
阀门试验持续时间如下表的规定:阀门试验持续时间(四)其他材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻垫、电气焊条等,选用时应符合(五)采暖工程所使用的主要材料、成品、半成品、配件、设备必须具有中文质量合格证明文件.规格、型号及性能检测报告应符合国家技术标准及设计要求,进场时,应做检查验收,并经监理核查确认。
技术交底记录编号007表C2—1工程名称交底日期年月日施工单位分项工程名称管道保温交底提要给排水及采暖、环廊采暖管道保温技术交底交底内容:一、施工准备(一)保温材料1、xx号楼给水热水、环廊及管井内所有采暖管道保温均采用30mm厚难燃B1级橡塑海绵管壳,外缠难燃塑料胶布。
2、xx号楼给水冷水水管及管井防结露管道防结露均采用10mm厚难燃B1级橡塑海绵管壳,外缠难燃塑料胶布。
(二)机具设备1、安装工具1) 1″-2″的毛刷:毛刷不应太大,刷毛应剪断,使刷毛便硬,以保证上胶均匀.2)圆规、卡钳、卡钢尺、刀片.3)长刀、介刀、锯刀、磨刀石、刀片。
4) 盛胶水的小罐或小桶。
(三)劳动力准备1、本给排水工程施工计划劳动力保温工8人,力工2人,共计10人.2、施工前施工技术人员对施工班组人员进行现场交底。
二、作业条件1、管道及设备的保温应在防腐及水压试验合格后方可进行,如需先做保温,应将管道的接口留出,待水压试验合格后再将接口处保温。
2、建筑物的吊顶及管井内需要做保温的管道,必须在防腐试压合格,保温完成隐检合格后,土建才能最后封闭,严禁颠倒工序施工.3、在管道保温前,要对管道表面进行检查,在确保管道表面防腐到位,干净无杂物,报验合格后开始进行管道保温施工。
三、施工工艺3.1工艺流程:施工准备→防腐质量复核→材料准备→保温材料下料→涂抹胶水→接合贴接→外观检查验收3.2保温操作方法审核人交底人接受交底人见最后一页1、本表由施工单位填写,交底单位与接受交底单位各存一份.2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填。
编号007表C2—1工程名称交底日期2014年4月16日施工单位分项工程名称管道保温交底提要xx号楼给排水及采暖、环廊采暖管道保温技术交底交底内容:1、胶水的使用1)使用胶水之前摇动容器,使胶水均匀,在实际安装中,用小罐胶水以防止其挥发得太快,如有必要,可将大罐得倒入小罐中使用,不用时将罐口密封。
一、交底对象全体参与管道保温施工的施工人员、管理人员及监理人员。
二、交底时间[填写具体时间]三、交底内容1. 施工前的准备工作(1)施工人员应了解管道保温工程的施工图纸、设计要求、施工工艺及施工规范。
(2)施工前,对施工人员进行安全技术培训,确保施工人员掌握管道保温施工的安全操作规程。
(3)施工前,对施工场地进行清理,确保施工环境安全。
2. 施工过程中的安全注意事项(1)施工人员应按规定佩戴劳动保护用品,如安全帽、防尘口罩、防护手套、防滑鞋等。
(2)施工过程中,应严格遵守操作规程,不得擅自更改施工工艺。
(3)施工人员应熟悉施工工具、设备的使用方法,确保操作安全。
(4)施工过程中,应确保施工现场通风良好,避免因通风不良导致中毒、窒息等事故。
(5)施工过程中,应定期检查保温材料的质量,确保材料符合要求。
3. 特殊作业安全措施(1)高空作业:施工人员必须佩戴安全带,作业时必须系好安全绳,确保作业人员安全。
(2)电焊作业:电焊工必须持有效证件上岗,作业时必须穿戴绝缘鞋、绝缘手套、护目镜等防护用品。
(3)切割作业:切割机操作人员必须佩戴防护眼镜、防尘口罩等防护用品,确保操作安全。
4. 火灾及爆炸预防措施(1)施工现场严禁吸烟、使用明火,严禁将易燃、易爆物品带入施工现场。
(2)施工现场应配备足够的消防器材,如灭火器、消防沙等。
(3)施工过程中,如发现火险,应立即采取措施,防止火势蔓延。
5. 事故处理及应急措施(1)发生事故时,施工人员应立即停止作业,迅速撤离现场,并向现场负责人报告。
(2)现场负责人接到事故报告后,应立即组织人员采取紧急措施,防止事故扩大。
(3)事故发生后,应立即启动应急预案,组织人员开展救援工作。
四、交底要求1. 施工人员应认真听取安全技术交底,确保掌握安全操作规程。
2. 施工过程中,施工人员应严格遵守安全技术交底内容,确保施工安全。
3. 施工现场负责人应定期检查施工人员的安全操作情况,确保施工安全。

管道保温技术交底 The manuscript was revised on the evening of 2021技术交底记录管道的保温在管道试压或通水、防腐完成以后进行;非水平管道的保温自下而上进行;管道的保温要密实,特别是三通、弯头、支架及阀门、法兰等部位要填实。
例如DN100的焊管外径为114㎜,相应保温层内径就应为114㎜,依次类推。
(2) 保温施工工艺①保温材料品种、性能、规格符合设计要求;②保温层表面平整,搭接合理,封口严密,无空鼓及松动。
保温方法如图所示(以焊接钢管为例):③保护层施工金属层保护层采用㎜镀锌铁板,立管应自下而上,水平管应从管道低点向高处进行,使横向搭接缝口顺坡方向。
纵向搭接缝应放在管子两侧,缝口朝下。
如采用搭缝,其搭缝宜30-40㎜。
搭缝处用自攻螺丝或拉拔铆钉,扎带紧固,螺钉间距应不大于200㎜。
不得有脱壳或凹凸不平现象。
有防潮层的保温不得使用自攻螺丝,以免刺破防潮层。
保护层段应封闭。
(3) 质量控制保温质量通病主要表现为保温材料粘接不严密,保温材料的厚度选用不正确以及外观型式不统一,型式不美观等等。
对此在保温工作施工前要有详细的技术交底,现在制定的小房间内做一样板间,最好选择管道较为复杂的地方,这样就能较明显的将保温中出现的问题反应出来,然后逐条分析出现质量问题的原因,并采取相对应的措施加以克服。
同时应教育好施工人员,提高他们的质量意识,重视质量问题。
在实际施工中有如下几个主要的质量问题:1.管道2.防锈漆3.橡塑管壳43 21②阀门、法兰及其他可拆卸部件的两侧必须留出空隙,再以相同的隔热材料填补整齐。
③保温层的端部及收头处必须作封闭处理。
④离心玻璃棉管壳应粘接牢固、无断裂,管壳之间的拼缝应均匀整齐,平整一致,横向接缝应错开。
⑤玻璃丝布防潮层应紧密牢固地缠裹在绝热层上,搭接缝口朝向低端,搭接宽度应符合规定并应均匀整齐,封闭良好,无裂缝,外形美观。
⑥铝薄板保护层应搭接顺水流方向,宽度均匀一致,接口平整,固定牢靠,外形美观。
.
、安装工具1″的毛刷:毛刷不应太大,刷毛应剪断,使刷1)1″-2 毛便硬,以保证上胶均匀。
圆规、卡钳、卡钢尺、刀片。
)2
)3 长刀、介刀、锯刀、磨刀石、刀片。
4 盛胶水的小罐或小桶。
)
(三)劳动力准备.
.
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填。
2
. .
. .
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填。
.
.
工程名称第二炮兵四季青住房工程交底日期
见最后一页人底交受接人核审交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
.
.
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填。
. .
人核审交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可
不填。
.
.
. .
、本表由施工单位填写,交底单位与接受交底单位各存一份。
1 、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填。
2
.
.
T型结构的安装、7型接点;在孔上向开口T 取一段管材,错开管材开口处开一个与安装管相同直径的孔,形成一个型管的直管上,在开口缝处涂上胶水,粘合;另取管管缝开一条缝,便于安装;将管材安装在T为管材半径);在切线与断口之间做处划一切线(RR一段与侧管直径一致的管材,在离管断口型切面;修剪切面;在切面及开口缝上涂上胶水;胶水干化后,将管材套在侧管上,与直管一U 粘接起来;由两端向中间粘合,至封合。
如下图所示:.
.
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填。
.
.
人核审交底人交接受底人.
.
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填。
.
.
. .
底人交接底人受人核审交1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填。
.
.
工程名称交底日期
人底交审核人接受底交人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
.
.
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填
. .
接受交底人人底交审核人
、本表由施工单位填写,交底单位与接受交底单位各存一份。
1 2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填。
.
.
工程名称第二炮兵四季青住房工程交底日期
. .
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填。
.
.
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
.
.
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填。
.。
