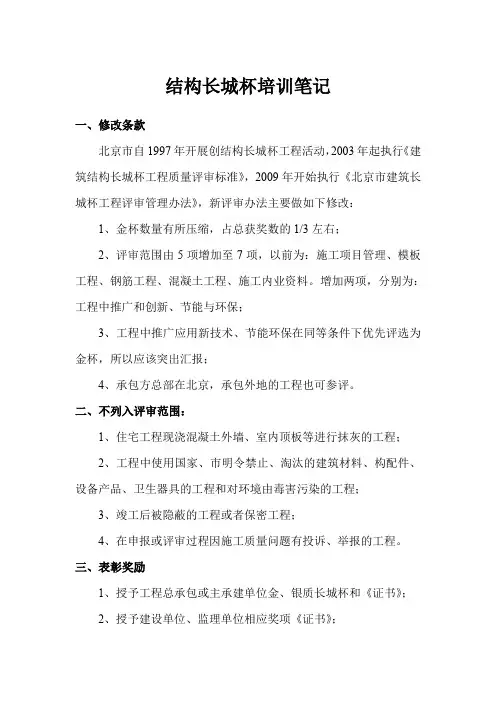

结构长城杯培训笔记

一、修改条款

北京市自1997年开展创结构长城杯工程活动,2003年起执行《建筑结构长城杯工程质量评审标准》,2009年开始执行《北京市建筑长城杯工程评审管理办法》,新评审办法主要做如下修改:

1、金杯数量有所压缩,占总获奖数的1/3左右;

2、评审范围由5项增加至7项,以前为:施工项目管理、模板工程、钢筋工程、混凝土工程、施工内业资料。增加两项,分别为:工程中推广和创新、节能与环保;

3、工程中推广应用新技术、节能环保在同等条件下优先评选为金杯,所以应该突出汇报;

4、承包方总部在北京,承包外地的工程也可参评。

二、不列入评审范围:

1、住宅工程现浇混凝土外墙、室内顶板等进行抹灰的工程;

2、工程中使用国家、市明令禁止、淘汰的建筑材料、构配件、设备产品、卫生器具的工程和对环境由毒害污染的工程;

3、竣工后被隐蔽的工程或者保密工程;

4、在申报或评审过程因施工质量问题有投诉、举报的工程。

三、表彰奖励

1、授予工程总承包或主承建单位金、银质长城杯和《证书》;

2、授予建设单位、监理单位相应奖项《证书》;

3、授予由工程总承包或主承建单位推荐的主要参建分包相应奖项的《证书》;

4、授予获奖工程项目部的项目经理、技术、质量负责人相应奖项《荣誉证书》。

四、评审方法

1、经初评小组初评检查推荐后经建筑评委会评审表决。

2、随工程进度检查两次,实行淘汰制,对第一次检查出的问题不进行整改将降低推荐标准直至取消参评资格。如不出意外两次检查为同一个检查组。

3、国学馆项目检查时间建议:第一次检查为首层顶板模板全部拆除后具备第一次检查条件;第五层留一个流水段的钢筋。

4、检查中要求内外业相结合;管理工作质量与施工质量相结合;以观感质量为主辅以尺量,做到内坚外美。

5、检查程序:

①汇报。分为文字材料和口头汇报,准备文字材料4份(4个评委),内容包括工程概况、主要施工材料及标号、管理及技术措施;口头汇报控制在15分钟;

②看现场。进楼前必看区域:模板堆放区、钢筋加工厂、标养室(箱)。标养室要求安装空调及经计量部门检测合格的温湿度控制器。进楼后有反梁的部位必查,马道周围不要搭设围栏,给查墙提供条件。重点检查地下二层,国学馆工地也会查地下一层,总的时间大约45分钟;

③内业资料。留相应技术人员即可,时间45分钟;

④讲评。提出问题和建议,时间60分钟;

⑤表态发言。业主、监理、承包单位发言,共15分钟;

⑥评价。不公布结果,一般情况不表态即表示没有被淘汰,可着手准备第二次检查。

在第一次检查完后的3、5天内整改并完成报告。第二次检查程序同第一次。

五、项目管理内容

1、施工组织设计不同于招投标时采用的材料,按照《建筑工程施工组织设计管理规程》DB11/T363-2006执行相关标准。

2、施工组织设计应做到层次清楚,施工方案中的插图应为节点详图。

3、施工组织设计评价标准

①能否满足合同要求;

②能否满足经济效益的要求,力求做到投入少、产出多、成

本低、效益高;

③施工组织设计提出的要求、条件、措施适合工程情况;

④体现施工的技术管理水平,施工方法和机械设备是否合理先进;

⑤施工组织设计有利于保证工期、质量、安全、消防和文明施工。

4、施工组织设计编制内容

①编制依据(表格化);

②工程概况(表格化);

③施工部署。分工明确,细化统筹,项目部组织机构图注明行政职务、姓名和职称;树立明确的施工主导思想,从质量、进度、安全等方面把关;施工方案按照一般方案、专项方案和需论证的方案分类编制;列出实验件工作计划;新技术推广计划,参照05年北京市建委的十项标准,包括技术含量、数量;二次结构先做样板;

④施工准备。技术工作和施工方案编制计划;

⑤主要施工方法。流水段划分、大型机械选择、主要施工方法(宏观定性);

⑥主要管理措施;

⑦施工总平面图。分为基础阶段、主要结构阶段和装修阶段。三个阶段的总平面图对水、电专业要有所体现,必要尺寸必须标注,同时需按照实际比例体现周边环境。

六、结构工程三个主要工序的要素

1、情况明、决心大的项目经理;

2、选用精品模板;

3、选择一个高素质的劳务队伍,并要有高标准、严要求的管理层。

6.1 模板方案

讲解如何预防施工过程中易出现的错条问题(如下图),并指出浇注顶板时施工方案选用的18mm模板可更改为15mm,同时加密小龙骨间距。

平模相交处的搭设

角模的搭设

肯定了圆柱选用定型钢模,方柱选用多层木模是正确的。柱子模

板规范规定偏差为±3mm,建议选用+3mm。

强调模板的好坏取决于所使用的胶,分别就酚醛胶和脲醛胶制作的模板进行了对比分析,提出鉴别酚醛胶的办法,模板在开水中煮8-10小时不开胶即采用了酚醛胶。

6.2 混凝土

1、混凝土要从配合比抓起,注意以下三点:

①选择好的水泥厂家。建议使用琉璃河牌水泥,品质较好。

②砂率。规范规定为38%~45%,在可泵性条件下,要求砂率越小越好,国学馆工程建议控制在38%~40%。墙的上口及柱端可能有软弱砂浆层,需剔凿至见到石子。

③引气量。规范规定为3%-5%,引气量是造成气泡的元凶,不建议采用天字311外加剂,尽量避免使用泵送剂。

一般情况下,多层板气泡少,钢模气泡多,钢模采用水质脱模剂气泡多,采用油质脱模剂气泡少。

2、墙体烂根问题多由楼板不平造成,建议使用3.5-4米的铝合金框趟平各墙边角。

3、裂缝。地下室外墙厚度大于400mm,混凝土标号大于C40时,必然出现裂缝,国学馆工程地下室外墙厚度为400mm,混凝土采用C35,出现裂缝的可能性不大,在浇筑过程中可适当添加微膨胀混凝土。

楼板的裂缝有两种形式,一种是因为板端有电线盒而造成的直线裂缝;一种是不规则的贯通裂缝,这种裂缝周围有小白点,是水分随

裂缝下渗时带出的混凝土添加剂。

施工过程中,地下室墙浇注高度应控制在50~60cm。板在浇筑过程中应控制施工荷载,尽量均匀分散在梁附近。

3、养护,分不同构件进行养护。

对于柱的养护,应该包塑料薄膜,先护四角,再包膜,否则在柱的表面就会出现花纹。

对于墙的养护,前三天应浇足量的水,慎重使用养护剂。

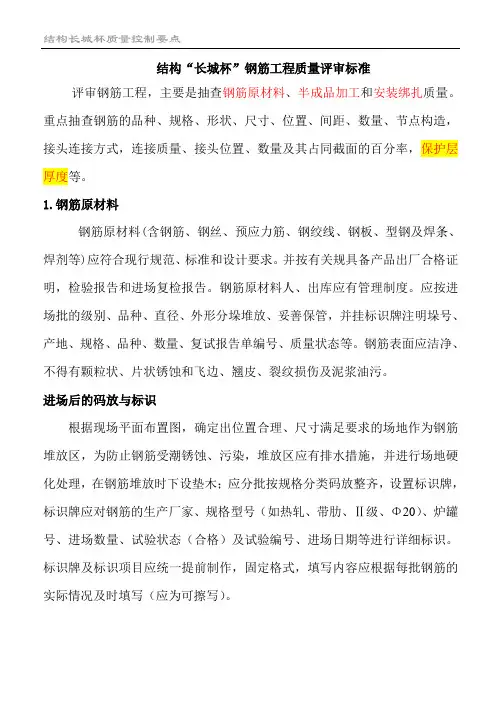

6.3 钢筋工程

要求按照相关规范和设计要求,并举例如下:

①箍筋末端应做成135°弯钩,弯钩端头平直段长度为10倍箍筋直径,不主张平直段长度加大。

②抗震节点按照03G329-1《建筑物抗震构造详图》进行施工。

③楼梯布筋。

④墙体梯子筋的布置。

⑤钢筋的搭接。

随后和施工方一起探讨了梁、板起拱的做法,并就梁、柱节点处钢筋太密无法布筋进行交流,指出属于施工中的一个难点,要求施工方听从监理建议并与设计单位积极沟通解决。

七、施工组织设计的要求

1、以分项工程设立。

2、施工方案由宏观向微观过渡。

3、突出重点和要点。

4、以文字为主,图文并茂,以插图(包括节点详图和非示意图)形式穿插其中。

八、安全专项方案的编制

8.1落实法律法规

严格按照建委393号、87号文件的有关规定的要求和标准执行编制。

8.2封面

建议以《XX工程安全专项方案》为标题。

8.3内容

1、编制依据。

2、工程概况。从总体进行宏观简介。

3、施工安排。

①部位工期。

②劳动组织及职责分工(如下表)

4、施工准备。从材料和人员两个方面进行说明,并标明具体的数量和名称。

5、主要方法。

①依照JDJ 130-2001标准,对具体做法进行划分,如单/双,结构/装修,开放/局部开放/半封闭/封闭等区分,并结合剖/立面图。

②技术参数。

6、构造措施。

①纵横水平杆;

②立杆;

③连接件;

④门窗;

⑤与塔式起重机的关系;

⑥斜道(马道);

⑦上下电梯;

⑧卸料平台。

以上均应在平面图上反映出来。

7、施工要点。

8、检查与验收。

①材质验收,包括材质的名称、内容、标准、时间和人员的组成。

②架体的验收。

9、安全管理措施。

10、安全应急方案。

①救援组人员与职责;

②事故报告流程;

③应急措施;

④事故发生原则。

11、计算书。建议使用PKPM软件进行计算和安排。

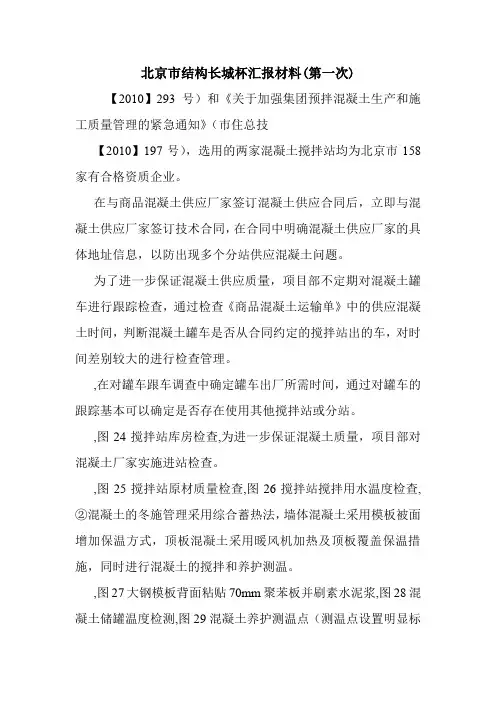

工程创优结构长城杯总结

中建***公司一分公司 “***”项目创结构“长城杯”总结 前言 质量关系到每个人的切身利益,关系到企业的生存。没有质量就没有经济效益,也就没有企业的发展和国民经济的振兴。质量信誉重如泰山,得之者兴,失之者衰。***项目以科学的管理手段,在致力于提高工程质量的过程中,采用了“走出去、请进来”的方式,即在项目组建初期,带领项目人员,认真学习各项施工规范,参观了近年来的其它结构“长城杯”工程,虚心向他们学习,把好的管理方法及施工做法带回项目来。依据我公司制定的质量方针、质量目标和管理职责强化项目的质量管理,通过质量体系的建立和有效运行来实现质量目标。 为实现***项目创结构“长城杯”的目标,认真落实“立体标化,过程精品”精神,通过过程精品保证结构精品的实现。在完善施工质量管理的同时,依据施工组织设计的指导思想,对各阶段、各分项的施工方案、技术交底进行认真的编制审核,使其具有很高的技术指导性和可操作性。 ***项目除建立严格的质量保证体系和落实质量责任制外,还制定了“四检一通过”的质量检查制度,即:自检、班组长检、工长检、质量员检、监理一次验收通过,使每道工序质量得到有效的控制,质量检验工作是***项目的中心工作,也是保证工程质量的前提条件。 ***项目把单位工程质量保证资料和技术资料,作为工程质量管理的一个重要方面,因为它是工程质量的重要组成部分,也是证明工程质量的可靠性、真实性,证明各项质量保证措施的有效运行的依据。质量保证资料和技术资料又成为项目整个工程资料管理的核心。项目在具体实施中实行各项资料管理标准化与书写规范化,并提供一个较为有效的成熟模式,这些保证了***工程各项资料的完整、准确、及时、交圈、可追溯。 工程质量取决于工作质量,它是各方面、各环节工作质量的综合反映,***项目工作质量的提高为结构“长城杯”的实现提供了有力的保证,使企业取得了业主的信任。得用户者,得市场,企业才能在激烈的市场竞争中求生存,求发展。 我项目为了保证工程质量,根据“长城杯”的要求及本工程特点,主要加强

北京市结构长城杯创优资料

北京市结构长城杯创优资料 一、评审建筑结构长城杯工程的结构类别和范围 1、结构类型 (1)混凝土结构工程,包括现浇钢筋混凝土结构、预应力混凝土结构和预制装配混凝土结构工程及其附属的钢结构、砌体结构工程; (2)钢结构工程,包括钢结构构件制作、钢结构安装工程,防腐、防火涂装质量和钢结构工程附属的其他专业结构工程; (3)砌体结构工程,包括混凝土小型空心砌块结构、多孔砖砌体结构或其他具备评审条件的新型建筑结构体系; (4)上述评审范围结构工程附属的地下结构防水工程、回填土工程和隔墙、围护结构、填充墙砌体工程及其他与结构工程质量相关的分部、分项工程等。 2、申报长城杯相应奖项的范围和规模 (1)、住宅建筑工程 a、单位住宅工程建筑面积在5000m2以上(金质长城杯住宅工程,应在8000 m2以上); b、群体住宅工程,建筑面积在50000 m2以上,其中:多层住宅在5栋以上;高层住宅在3栋以上; c、住宅小区工程,建筑面积在100000 m2以上(含配套工程)。(2)、公共建筑工程:建筑面积在8000 m2以上; (3)、古建筑重建工程(不含仿古建筑),建筑面积在1000 m2以上。 (4)、工业建筑工程(含单层、多层工业厂房、变电、油、汽站,仓储等工程),建筑面积在15000 m2以上(不含生产设备安装);(5)、其他未列入评审范围和规模的新型建筑结构体系的建筑工程或构筑物,设计新颖、技术先进,符合国家墙体改革和节能政策、质量水平高,社会效益好者,可由市建筑评委会决定评审。 3、建筑结构长城杯评审的规定之二 (1)、北京市建筑结构长城杯评审由北京市工程建设质量管理协会组织进行,评审主要按北京市地方标准《建筑结构长城杯工程质量

2010年北京市结构长城杯培训笔记

结构长城杯培训笔记 一、修改条款 北京市自1997年开展创结构长城杯工程活动,2003年起执行《建筑结构长城杯工程质量评审标准》,2009年开始执行《北京市建筑长城杯工程评审管理办法》,新评审办法主要做如下修改: 1、金杯数量有所压缩,占总获奖数的1/3左右; 2、评审范围由5项增加至7项,以前为:施工项目管理、模板工程、钢筋工程、混凝土工程、施工内业资料。增加两项,分别为:工程中推广和创新、节能与环保; 3、工程中推广应用新技术、节能环保在同等条件下优先评选为金杯,所以应该突出汇报; 4、承包方总部在北京,承包外地的工程也可参评。 二、不列入评审范围: 1、住宅工程现浇混凝土外墙、室内顶板等进行抹灰的工程; 2、工程中使用国家、市明令禁止、淘汰的建筑材料、构配件、设备产品、卫生器具的工程和对环境由毒害污染的工程; 3、竣工后被隐蔽的工程或者保密工程; 4、在申报或评审过程因施工质量问题有投诉、举报的工程。 三、表彰奖励 1、授予工程总承包或主承建单位金、银质长城杯和《证书》; 2、授予建设单位、监理单位相应奖项《证书》;

3、授予由工程总承包或主承建单位推荐的主要参建分包相应奖项的《证书》; 4、授予获奖工程项目部的项目经理、技术、质量负责人相应奖项《荣誉证书》。 四、评审方法 1、经初评小组初评检查推荐后经建筑评委会评审表决。 2、随工程进度检查两次,实行淘汰制,对第一次检查出的问题不进行整改将降低推荐标准直至取消参评资格。如不出意外两次检查为同一个检查组。 3、国学馆项目检查时间建议:第一次检查为首层顶板模板全部拆除后具备第一次检查条件;第五层留一个流水段的钢筋。 4、检查中要求内外业相结合;管理工作质量与施工质量相结合;以观感质量为主辅以尺量,做到内坚外美。 5、检查程序: ①汇报。分为文字材料和口头汇报,准备文字材料4份(4个评委),内容包括工程概况、主要施工材料及标号、管理及技术措施;口头汇报控制在15分钟; ②看现场。进楼前必看区域:模板堆放区、钢筋加工厂、标养室(箱)。标养室要求安装空调及经计量部门检测合格的温湿度控制器。进楼后有反梁的部位必查,马道周围不要搭设围栏,给查墙提供条件。重点检查地下二层,国学馆工地也会查地下一层,总的时间大约45分钟;

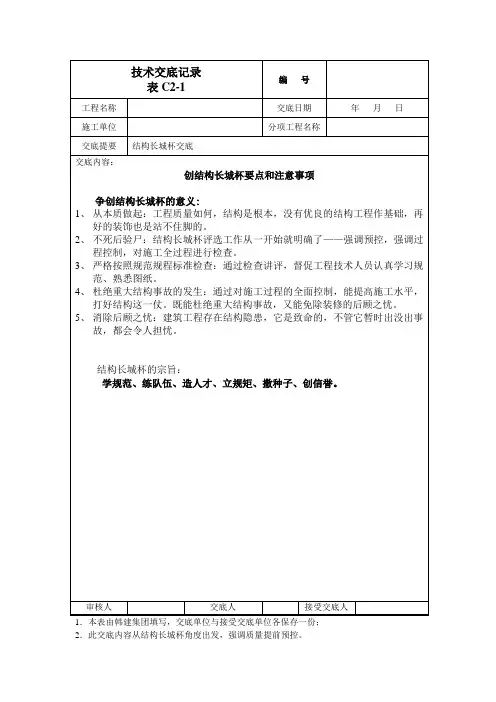

结构长城杯问题(建资荟萃)

关于结构长城杯工程质量需要 注意和改进的一些问题 □袁恩炤 《建筑结构长城杯工程质量评审标准》(DB11/T 1074-2014)已在2014年下半年修订完成并颁布执行。该标准是结合长城杯工程评审工作的实际情况,与新的规程、规范、标准相协调,广泛征求了企业及专家的意见而形成的,体现了先进性、适用性和可操作性。 近年来,在政府相关部门的引导和监管下,在企业及协会的共同努力下,全市结构工程质量有了较大改进,结构工程质量常见问题有所减少,工程质量有所提高。主要表现在:一是地下室导墙、楼梯间、电梯井层间的接茬质量均有较大提高,各公司及项目部采取了多种方法,保证了接茬处顺平、不错台。二是楼面平整度有了较大提高,混凝土浇注后及时加强二次抹压,不少工程采用混凝土整平机进行抹压,效果显著,同时加强混凝土养护,采用塑料薄膜及时覆盖,保证了混凝土的湿度,减少了混凝土裂缝。三是住宅楼层标高的控制有所改进,每个房间的标高在模板安装后进行检测,质检员、工长进行复检,确保标高不超标,不影响住户的使用。 但是,我们在初评检查评价中仍然发现不少问题。 钢筋工程的问题主要表现在:钢筋定位措施不到位,梯子筋、定位箍筋框、双F卡等加工不精准;钢筋位移较大;直螺纹丝长加工不足,连接位置在竖向钢筋加密区范围内,箍筋未错开套筒,直螺纹连

接位置在受拉区段内,个别钢筋锚固端设置直螺纹连接;直螺纹验收未标识或标识不正确;钢筋绑扎个别起步筋偏大,竖向搭接筋未穿过三根受力筋,未绑扎三个扣;梁未进暗柱一个箍筋等等。 模板工程的问题主要表现在:模板设计不合理;门窗洞口不方正;顶模棍尺寸有偏差,造成个别墙、柱截面尺寸偏小;梁、板、柱、墙混凝土一起施工造成构件歪斜;后浇带未按照独立支撑施工,拆除模板后进行回顶;个别顶板起拱位置不在房屋中间或起拱偏大;模板拼接未按照“硬拼”方法施工;高大模板不能认真按照专项施工方案施工,未设竖向及水平剪力撑。 混凝土工程的问题主要表现在:混凝土楼面不平,个别工程楼板存在露筋或排骨板情况;楼板仍然存在裂缝问题,梁柱节点高强度混凝土浇注高度不足;无剪力墙的框架结构楼梯施工缝位置留置在休息平台;与楼板一起浇注的混凝土梁未留置梁窝;混凝土每次浇注高度偏大,造成混凝土气泡偏多、偏大;施工缝、后浇带接茬处的松散混凝土未清除到位,浇注混凝土前未浇注减石子砂浆造成开裂等。 下面,我针对现场检查中发现的主要问题,提出几点改进意见和注意事项。 一、关于钢筋后台加工问题 钢筋加工质量直接影响到钢筋工程的质量。钢筋加工往往单独由一个班组操作,虽然检验批也对钢筋加工进行验收,但一些工地对加工质量验收不够,梯子筋、双F卡、定位箍筋框等加工精度不足,顶模棍应该比混凝土截面尺寸小1~2mm即可,但检查时发现不少顶模

结构长城杯允许偏差和检验方法表

模板安装允许偏差和检验方法 施工执行标准名称 及编号《建筑结构长城杯工程质量评审标准》 DB11/T 1074-2014 项次检测项目 允许偏差值(mm) 检验方法国家规范标准结构长城杯标准 1轴线位移柱、墙、梁53尺量 2底模上表面标咼± 5± 3水准仪或拉线尺 量 3截面模内 尺寸 基础± 10± 5 尺量柱、墙、梁+4、-5± 3 4竖向模板 垂直度 层咼不大丁 5m 63经伟仪或吊线、 尺量大于5m85 5相邻两板表面咼低差22尺量 6表面平整度52靠尺、塞尺 7阴阳角方正--2方尺、塞尺「顺直--2线尺 8预埋铁中心线位移32拉线、尺量 9预埋螺栓中心线位置22 拉线、尺量螺栓外露长 度 +10、0+5、0 10预留洞中心线位置+105 拉线、尺量尺寸+10、0+5、0 11门洞窗口中心线位置--3 拉线、尺量宽、高--± 5 对角线-- 6 12插筋中心位移55 尺量外露长度+10、0+10、0 13预留管、预留孔中心线位 置 32尺量钢筋安装位置的允许偏差和检验方

施工执行标准名称 及编号 《建筑结构长城杯工程质量评审标准》 DB11/T 1074-2014 项次检测项目 允许偏差值(mm) 检验方法国家规范标准结构长城杯标准 1绑扎钢筋骨 架 宽、高± 5± 5 尺量长± 10± 10 2受力主筋 间距± 10± 10 尺量排距± 5± 5 弯起点位置 20± 15 3 绑扎钢筋网 片 长、宽± 10± 10尺量 连续5个间距网格尺寸± 20± 10 4保护层厚度 基础± 10± 5 尺量柱、梁± 5± 3 墙、板、壳± 3± 3 5不等强直螺 纹接头外露 丝扣 直筒外露整 扣 1个> 1个 目测直筒外露班 扣 --> 3个 6梁、板受力 钢筋搭接锚 固长度 入支座、节 点搭接 --+10、-5 尺量入支座、节 点锚固 --± 5 7绑扎箍筋、横向钢筋间距± 20± 10尺量8预埋件 中心线位置53尺量 水平咼差+3、0+3、0 9钢筋电弧焊 连接焊缝 宽度小于不 等0.7 --+0.1d、0 量规或尺量厚度小于不 等0.3 --+0.2d、0 长度--+5、0 10 电渣压力焊焊包凸出钢筋 表面 > 4> 4尺量现浇结构尺寸允许偏差和检验方法

结构长城杯验收标准.doc

结构长城杯验收标准 项次项目允许偏差值(mm)检查方法 (前)国家规范标准(后)结构长城杯标准 1 轴线位移柱、墙、梁 5 3 尺量 2 底模上表面标高±5 ± 3 水准仪或拉线尺量 3 截面模内尺寸基础±10 ±5 尺量 柱、墙、梁±4、-5 ±3 4 层高垂直度层高不大于5m 6 3 经纬仪或吊线、尺量 大于5m 8 5 5 相邻两板表面高低差2 2 尺量 6 表面平整度5 2 靠尺、塞尺 7 阴阳角方正---- 2 方尺、塞尺 顺直---- 2 线尺 8 预埋铁件中心线位移3 2 拉线、尺量 9 预埋管、螺栓中心线位移3 2 拉线、尺量 螺栓外露长度+10、-0 5、-0 10 预留孔洞中心线位移+10 5 拉线、尺量 尺寸+10、-0 +5、-0 11 门窗洞口中心线位移---- 3 拉线、尺量 宽、高---- ±5 对角线---- 6 12 插筋中心线位移5 5 尺量 外露长度+10、0 +10、0 模板安装允许偏差及检查方法 钢筋工程安装允许偏差及检查方法 项次项目允许偏差值(mm)检查方法 (前)国家规范标准(后)结构长城杯标准 1 绑扎骨架宽、高±5 ±5 尺量 长±10 ±10 2 受力主筋间距±10 ±10 尺量 排距±5 ±5 弯起点位置20 ±15 3 箍筋、横向筋焊接网片间距±20 ±10 尺量连续5个间距网格尺寸±20 ±10 4 保护层厚度基础±10 ± 5 尺量 柱、梁±5 ±3 板、墙、壳±3 ±3 5 钢筋电弧焊连接焊缝宽度≮0.7d ---- +0.1d、-0 量规或尺量厚度≮0.3d ---- +0.2d、-0 长度---- +5、-0 6 电渣压力焊焊包凸出钢筋表面≥4≥4 尺量 7 不等强锥螺纹接头外露丝扣锥筒外露整扣1个≯1个目测锥筒外露半扣---- ≯3个

建筑结构长城杯工程质量评审标准DB11T-1074—2014

ICS 备案号: 北 京 市 地 方 标 准 DB11/T 1074—2014 建筑结构长城杯工程质量评审标准 The Specification of Building structure Quality Evaluation for the Great Wall Cup 2014-02-26 发布 2014-06-01 实施 北 京 市 质 量 技 术 监 督 局 北京市住房和城乡建设委员会 联 合 发布

北京市地方标准 建筑结构长城杯工程质量评审标准 The Specification of Building structure Quality Evaluation for the Great Wall Cup 编号:DB11/T 1074—2014 备案号: 主编单位:北京市工程建设质量管理协会参编单位:北京建工集团有限责任公司北京城建集团有限责任公司 北京住总集团有限责任公司北京城乡 建设集团有限责任公司 中国建筑一局(集团)有限公司 中国新兴建设开发总公司中 铁建设集团有限公司 中国建筑第八工程局有限公司(北京)批准部 门:北京市质量技术监督局 施行日期: 2013 北京

前言 本标准为推荐性标准。本标准是根据北京市质量技术监督局《关于印发2010 年北京市地方 ,对《建筑结构长城杯工程 标准制修订项目计划的通知》(京质监标发2010<53>号) 质量评审标准》(DBJ/T01-69-2003)的修订。 结构工程质量是建筑工程的质量之本。把保证结构工程质量放在首位,实现建筑物的安全、耐久,体现了“质量第一、预防为主”的方针。本市自1997 年开展 以提高结构工程质量为重点的创结构长城杯活动, 2003 年颁发了《建筑结构长城杯工程质量评审标准》,为推动本市创结构长城杯工程活动的持续深入发展,指导、规范企业的创优行为,提高全市的结构工程质量水平,起到了重要作用。近年来,首都建筑业快速发展,国家及北京市有关建筑工程的新规程、规范、标准不断颁发,市工程建设质量管理协会于2009 年启动了该标准的修订工作,并报市住建委、市质量技术监督局批准。 在修订过程中,编委会及编写人员以“体现先进性、适用性和可操作性”为原则,结合长城杯工程评审工作的实际情况,与新的规程、规范、标准相协调, 征求了企业和对原标准进行了较大调整和修改。主要调整或修改的内容为: 专家的意见, 1、标准的框架由原来的6 章18 节153 条调整为11 章14 节184 条。 2、“总则”部分由7 条简化为3 条,主要说明标准制定的目的、适用范围。 3、“基本规定”由6 条调整为8 条,原“总则”中的一些条款调到此 部分,其他条款也作了较大修改。 4、将原在三章各节中均出现的“施工项目管理评审标准”和“工程

结构长城杯评审细则

北京市市政基础设施轨道交通建设长城杯工程评审实施细则 北京市市政基础设施长城杯工程评审委员会 地铁初评组 二○○八年七月

北京市市政基础设施轨道交通建设 长城杯工程评审实施细则 第一章总则 第一条:为贯彻落实《建筑法》和《建设工程质量管理条例》,坚持“百年大计,质量第一”的建设方针,增强施工单位工程质量意识,加强质量管理,深入开展创建长城杯活动,不断提高轨道交通建设工程质量,依据京建质[2002]559号关于《北京市优质工程评审管理办法》精神,结合轨道交通建设工程实际制定本实施细则(以下简称细则)。 第二条:本《细则》适用于北京市新建轨道交通建设工程。 第三条:轨道交通建设“长城杯”奖工程,包括结构、群体结构和竣工、群体竣工“长城杯”奖工程。 第二章评审组织机构 第四条:北京市市政基础设施轨道交通建设工程的评审工作,由北京市市政基础设施优质工程评审委员会负责。分初评过程检查、初评评审推荐、北京市市政基础设施优质工程评审委员会评审三个阶段进行。 第五条:在北京市市政基础设施长城杯工程评审委员会办公室指导下,成立北京市市政基础设施长城杯工程评审委员会地铁初评检查组(以下简称初评组),负责北京市轨道交通建设工程“长城杯”奖的初评过程检查、初评评审及推荐工作。初

评组由地铁各专业技术人员组成,轨道交通建设管理有限公司安监室负责初评检查组的日常工作。 第六条:根据自愿的原则由施工单位以标段(单位)工程提出申请,填写《北京市优质工程评选申请表》(附表1),由各地铁线项目管理处负责收集,报地铁初评组审核,并将审核意见报北京市市政基础设施优质工程评审委员会办公室备案。 北京市市政基础设施优质工程评审委员会办公室,每年对当年完成的结构工程和上年度完成的竣工工程组织评审工作。 第七条:轨道交通建设“长城杯”工程质量评审标准,是依据北京市轨道交通建设管理有限公司编制的“轨道交通建设工程施工质量验收标准”(北京市建设工程技术企业标准)执行。初评工作将坚持实事求是、高标准、严要求和“公正、公平、公开”的原则。 第三章评审范围 第八条:在本市行政区域内符合国家、市有关建设管理程序和合法审批手续,并具有独立使用功能的新建轨道交通建设工程都可申报结构和竣工长城杯奖项。 第九条:轨道交通建设工程申报结构和竣工长城杯奖项应符合以下范围和规模: 1、新建轨道交通工程总造价在3000万元以上; 2、建筑工程(含地上建筑工程和地下建筑工程)面积达到5000平方米及以上;

结构《长城杯》实施细则

结构《长城杯》实施细则 本工程质量目标为“结构朝阳杯”.使用北京市《建筑结构长城杯工程质量评审标准》DBJ/T01-69-2003标准;为达到“夺杯”的目标,根据以往施工总结,针对工程的特点,在结构施工五个方面(施工组织管理“施工组织设计,分项工程施工方案,技术交底”;钢筋工程;模板工程;混凝土工程及外观;技术资料管理)立出规矩,作为本工程施工的指导性规定要求,要求项目全体施工技术人员掌握和执行,并且要求结构施工人员对其中的第2、3、4、5章重点要求和落实,现将有关规矩交底如下: 1、施组、方案及技术交底 项目措施 施组编制 施组编制分八个部分:编制依据,工程概况,施工部署,施工准备,主要施工方法、主要管理措施、主要经济技术指标、施工现场平面布置; ●编制依据主要包括合同、图纸、规程规范、地方及行业标准、图集、有关文件、地勘报告、公司文件、项目部质量计划等; ●工程概况采用“四表两图”。“四表”为总体简介、建筑设计概况、结构设计概况和专业设计概况,“两图”为标准层平面图和剖面图。 ●施工部署包括组织机构、合同范围、施工顺序、目标、进度计划、工程量和劳动力。 ●施工准备包括技术准备、机具、仪器、临水、临电、现场准备等。 ●总平面图应适当在一些,尽可能多的把现场实际表达清楚,临水临电应绘制在同一张图上,并注明尺寸、比例,并应有文字描述,一般包括基础、结构和装修三张。 ●施组是施工的纲领性文件,必须具有可行性和可操作性,切实符合工程和现场实际。 ●施组不宜过多,它是一级文件夹,只要把想表达的东西,表达清楚就行,其余的可在二、三级文件中表达。 ●施工方法不同于施工方案,只要说明什么地方、什么时候用什么东西即可,至于怎样用则在施工方案中详细表达。施组应组织相关人员进行学习、讨论,并留存记录,以便更好的贯彻执行。

(建筑结构工程)结构长城杯工程

(建筑结构工程)结构长城杯 工程

目录 一、结构长城杯检查突出强调的问题 二、施工组织管理(施工组织设计、方案、技术交底) 三、模板工程存在的问题 四、钢筋工程存在的问题 五、混凝土工程存在的问题 六、施工技术资料部分 七、结构长城杯工程整改报告 前言 结构“长城杯”创优是在北京市建委领导下,由北京市工程建设质量管理委员会和北京市优质工程评审委员负责组织的结构创优活动。该活动以“学规范、立规矩、撒种子、育人才、练队伍”为宗旨,强调过程控制,促

进质量管理,对北京市结构工程,特别是现浇混凝土结构工程质量的整体提高起到了意义深远的影响。 按照新的结构长城杯初评办法,一般单位工程结构长城杯初评两次:第一次检查高层建筑五层、多层建筑三层以下的结构;第二次检查五(三)层以上至封顶以下的主体结构。初评检查的主要内容有:一、施工组织管理; 二、模板工程;三、钢筋工程;四:混凝土工程;五、施工资料。检查程序一般包括:现场检查、资料检查、座谈讲评、初评评议等几个步骤。本文根据本公司历年来参加结构“长城杯”活动的经验教训,结合兄弟单位成功范例,按照施工组织管理、模板工程、钢筋工程、混凝土工程、施工资料、整改报告六部分组织,分析了结构长城杯检查的重点内容,列举了在现场及资料检查中易出现的问题,收集了一些较为实用有效的工程做法和技术资料整理模式。我们认为,搞结构长城杯的重点是加深对规范的学习和理解,达到管理措施有效、工程质量内坚外美的效果。具体的做法应该推陈出新、不断完善。因此,本文所举的范例仅供参考之用。 一、结构长城杯检查突出强调的问题 1、关于商品砼及技术资料问题 2、关于现场搅拌站管理存在的问题 3、关于施工组织设计、方案、交底的层次深度、主要内容、格式问题。

北京市结构长城杯验收标准

钢筋工程安装允许偏差及检查方法 项次项目 允许偏差(mm) 检查方法国家规范标准结构长城杯标准 1 绑扎骨架宽、高±5 ±5 尺量长±10 ±10 2 受力主筋 间距±10 ±10 尺量排距±5 ±5 弯起点位置20 ±15 3 箍筋、横向筋焊接网片 间距±20 ±10 尺量 连续5个间距网格尺寸±20 ±10 4 保护层厚度 基础±10 ±5 尺量柱、梁±5 ±3 板、墙、壳±3 ±3 5 钢筋电弧焊连接焊缝宽度≦0.7d —﹢0.1d、0 量规或尺量厚度≦0.3d —﹢0.2d、0 长度—+5、0 6 电渣压力焊焊包突出钢筋表面≥4 ≥4 尺量 7 直螺纹接头外露丝扣直筒外露整扣1个≧1个 目测直筒外露半扣—≧3个 8 梁板受力钢筋搭接锚固 长度 入支座、节点搭接—﹢10、-5 尺量 入支座、节点锚固—±5

模板工程安装允许偏差及检查方法 项次项目 允许偏差(mm) 检查方法国家规范标准结构长城杯标准 1 轴线位移柱、墙、梁 5 3 尺量 2 底模上表面标高±5 ± 3 水准仪或拉线尺量 3 截面模内尺寸 基础±10 ±5 尺量柱、墙、梁±4、-5 ±3 4 层高垂直度层高不大于5m 6 3 经纬仪或吊线、尺 量 层高大于5m 8 5 5 相邻两板表面高低差 2 2 尺量 6 表面平整度 5 2 靠尺、塞尺 7 阴阳角方正— 2 方尺、塞尺顺直— 2 线尺 8 预埋铁件中心线位移 3 2 拉线、尺量 9 预埋管、螺栓 中心线位移 3 2 拉线、尺量螺栓外露长度﹢10、0 5、0 10 预留空洞中心线位移10 5 拉线、尺量尺寸﹢10、0 ﹢5、0 11 门窗洞口中心线位移— 3 拉线、尺量宽、高—±5 对角线— 6 12 插筋中心线位移 5 5 尺量外露长度﹢10、0 ﹢10、0

结构长城杯附页

施工技术资料填写样表 水泥试验报告量 委托号:05-09078 试验编号2000-0232 委托单位北京中铁XX项目部试验委托人XXX 工程名称XXX工程来样日期2000.09.30 品种、标号P.0425 厂别、牌号北京现代建筑材料公司金斧出厂编号C-165 取样地点现场代表数量150t 试样编号1 出厂日期2000.09.23 进场日期2000.09.30 检验日期2000.10.28 结论:依据GB175-92标准,符合P.0425 水泥要求 负责人审核计算试验 报告日期2000 年10 月28 日 注意:1、委托单位填“北京中铁**”项目部,工程名称为设计图纸中的工程名称全称 2、检查试验报告各项目是否填写齐全、准确、真实、无未了事项,没有内容打“/” 3、出厂编号、出厂日期与合格证中的一致 4、水泥复试批量代表数量为袋状200吨,散装为500吨,砌筑水泥为200吨 5、单位工程的试样编号应连续,不得出现重号或断号 6、检查试验数据是否达到要求 7、检查试验结论、签字、盖章是否齐全,结论中执行的标准是否正确 8、现场搅拌混凝土使用的水泥应做快测和3天的复试 9、检查试验报告合格证、砂浆和混凝土配合比申请单、砂浆和混凝土试块抗压强度 报告等资料是否交圈

钢筋原材试验报告 委托号:35-11326 试验编号2000-1646 委托单位北京中铁XX项目部试验委托人XXX 工程名称XXX工程三层机构 钢材种类热轧带肋级别规格Ⅱ级φ16 牌号20MnSi 产地北京首钢 试件代表数量35t 试件编号050 来样日期2000.11.30 检验日期2000.11.30 二、化学分析结构 注:用于结构时,根据规范及设计要求计算δb/δs标。 结论依据GB1499-91 标准,符合Ⅱ级钢要求 负责人审核计算试验 报告日期2000.11.30 注意:1、委托单位填“北京中铁**”项目部,工程名称为设计图纸中的工程名称全称 2、检查试验报告各项目是否填写齐全、准确、真实、无未了事项,没有内容打“/” 3、出厂编号、出厂日期与合格证中的一致 4、①每60吨为一验收批,不足60吨也作为一个验收批。②同一牌号、不同冶炼方 法、同一浇筑方法、冶炼炉公称容量不超过30吨,炉数不超过6炉、6炉含碳量 之差不超过0.02%,含锰量之差不超过0.15%。符合上述条件的可做混合批,否 则分别测试。 5、单位工程的试样编号应连续,不得出现重号或断号 6、检查试验数据是否达到要求 7、检查试验结论、签字、盖章是否齐全,结论中执行的标准是否正确 8、框架结构有抗震要求的,其纵向受力钢筋还应计算强度比

北京结构长城杯评审标准DBJ

(1)北京市结构长城杯金质奖是北京市建筑结构工程最高奖项,对混凝土结构、钢结构和砌体结构工程,组织评审结构长城杯工程金、银质质量奖项。 建筑结构长城杯工程,是评审出的结构精品工程。应按照设计要求保证地基基础、主体结构安全、耐久,确保建筑工程的合理使用寿命。 (2)基本规定:评审结构长城杯工程,是以施工单位自检合格为前提。其申报的结构工程项目,应有质量计划目标和质量保证预控措施。有与工程规模、结构专业特点相适应的质量体系及有效的过程控制。 (3)评审建筑结构长城杯工程的结构类别和范围如下:混凝土结构工程,包括现浇钢筋混凝土结构、预应力混凝土结构和预制装配混凝土结构工程及其附属的钢结构、砌体结构工程;钢结构工程,包括钢结构构件制作、钢结构安装工程,防腐、防火涂装质量和钢结构工程附属的其它专业结构工程;砌体结构工程,包括混凝土小型空心砌块结构、多孔砖砌体结构或其它具备评审条件的新型建筑结构体系;上述评审范围的结构工程附属的地下结构防水工程、回填土工程和隔墙、围护结构、填充墙砌体工程及其它与结构工程质量相关的分部、分项工程等。 (4)被初评检查的结构工程应符合以下条件; 1)现浇混凝土结构,应为正在浇注混凝土或拆除模板后保持结构工程原貌,且末经剔凿修补或磨涂处理过的结构工程。 2)钢结构。为主体结构安装及其围护结构安装工程,且钢结构防火涂料尚未涂装的结构工程。 3)砌体结构,为砌体砌筑过程及其墙体原貌,且墙面末经抹灰掩盖装修的砌体结构工程。 4)凡有不符合本条规定的结构工程不予补评。结构次要部位有局部不符合者,应严、细抽查,并酌情降低评价。 5)国家、市明令淘汰的结构材料和粘土实心砖结构工程不予评审。 6)评审内容,初评组可按照结构工程类别、专业技术特点和工程的功能、规模。依据设计要求和现行规范、标准的规定及施工技术方案等实际条件。结合对该结构工程评审项目的实际需要补充调整补评检查具体内容. 7)结构工程所用的材料、构配件质量及其挥发性有机化合物(VCO、TVOC)的含量、释放量,应符合国家现行有关标准。 8)依据《管理办法》初评方法规定如下: a、每项结构工程组织初评二次,并实行初评过程淘汰制。其中有一次初评检查综合评价不符合推荐结构长城杯条件者即行淘汰,取消其参评推荐资格。 b对于结构工程规模大、结构造型和施工技术特别复杂者,可由初评组酌情增加初评检查一次。 c、两次初评检查均应是在结构工程施工操作过程进行抽查,即抽查混凝土浇注振捣或预应力张拉,钢结构安装,砌体结构砌筑等操作状态质量控制情况。

结构长城杯资料检查重点

混凝土结构长城杯资料检查重点及注意事项

混凝土结构长城杯资料检查重点及注意事项 评审结构长城杯工程的施工资料,主要是依据现行国家规范、规程、地方标准和北京市开创与评审建筑结构长城杯工程的实施指南及北京市建筑结构长城杯工程质量评审标准。 抽查的重点是从施工准备到抽查时的施工进度部位,已发生并应有的文件、记录资料,主要包括施工管理资料、施工技术资料、施工测量记录、施工物资资料、施工记录、施工试验记录、施工质量验收和质量评定资料、见证取样记录等,均应符合《建筑工程资料管理规程》(DBJ01—51-2003)和建设工程文件归档整理规范(GB/T503287)及专业规范、标准的有关规定。 施工资料,应按照结构工程的分部、分项工程施工进度同步整理。统一资料格式,做到分类整理、按序排列、目录清晰、层次清楚、内容齐全、管理有序。 资料填报质量:施工资料、报表应内容准确、数据可靠、审签手续齐备。原始记录、检验资料填写内容具体、简明扼要、结论清楚有据。对问题有处理结论,资料中不留有疑问或有争议的问题。资料不得擅自涂改,不得弄虚作假,不得用其他资料复印顶替或撤换,不得因回避问题而不填写。 一、工程管理资料 1、施工质量管理检查记录:项目负责人与备案一致,检查内容中各项制度、标准 要具体明确。 2、各分包单位(包括实验室、搅拌站)要有单位资质并进行报审。 3、见证记录:按物资或试件的类别分别编号,内容填写要详细。 4、施工日志:分专业记录每天的施工内容、施工进度,现场验收情况、存在的问 题,各单位及上级部门的检查情况等。 二、施工技术资料 1、施工组织设计的编制应有针对工程实际和有指导性,突出工程特点、难点,项 目部位的宏观、定性的内容。 2、主要分项工程施工方案符合规范标准和设计要求,在施组的指导下,方案的施 工方法内容应体现微观,定量,图文并茂,图应是工程图,不要示意图。达到 对工长为班组编制施工技术交底的针对性和实用性。 3、分项工程项目施工技术交底的编制,依据施组、方案采取更加有可操作性的具 体措施,技术交底中所有涉及数值的数据要具体,不允许有范围值或系数值。 4、各项审批手续要按照北京市建筑工程施工技术管理规程(DBJ01-80-2003)进行 审批,并留存审批文件。 三、施工测量记录 1、工程定位测量记录:坐标和高程依据要准确,与测绘部门的放线成果要统一(坐 标点、高程点的编号、数据要一致),留存测绘成果报告;抄测示意图要有外廓 线、主要轴线和尺寸、角点坐标、±0.00的绝对高程、引入现场的标准水准点、原有建筑物、指北针等,另附闭合路线图。 2、基槽验线记录:平面图中要有基槽的上口及下口线,主要轴线及尺寸、基底标 高、垫层标高、集水坑和电梯井等的位置及标高。剖面图中要有顶部和基底(垫 层上皮)标高、工作面尺寸、放坡系数、垫层线、导墙线等内容。

创长城杯培训教材(电气工程)

创长城杯培训教材 (电气工程) 前言 《建筑长城杯工程质量评审标准》是开创优质工程和长城杯以来,第一部规范性成文的质量评审标准。其公布实施,对规范评审工作行为,提高评审标准的透明度,促进施工企业加强质量管理工作,全面提高建筑工程整体质量水平,规定了竣工工程各专业在管理上、专业施工安装质量上和工程资料上应达到的质量标准,以及长城杯工程的评价方法。为了便于各项目部专业管理人员和操作人员正确理解条文的实质内容、具体要求,增加对条文要求的适用性和可操作性的认识,明确在初评检查时有关项目的重点内容质量标准和宏观、微观工程质量应做到的效果,使推荐的长城杯工程具有统一性和透明度,结合现行规范、规程、标准及培训记录,特编制此学习记录。 目录 一、相关知识 (一)适用范围及申报条件 (二)长城杯工程的五项评审内容 (三)评价方法 (四)不能评为长城杯工程的几种情况: (五)长城杯检查电气工程重点检查的部位 (六)初评时,受检单位的准备工作 二、施工中存在的问题及注意事项 (一)建筑电气

(二)智能建筑 (三)电梯工程 三、资料方面的注意事项 四、管理方面的要求 五、相关要求 一、相关知识 (一)适用范围及申报条件 1.面积要求 住宅楼单体建筑面积在5000平方米以上,公建工程单体建筑面积在8000平方米以上。单体建筑工程在8000平方米以上方可具备推荐长城杯的条件。 2.结构长城杯开工前申报,竣工长城杯竣工后申报,前提结构必须达到结构长城杯要求。 住宅初装工程申报竣工长城杯应为住户入住前,工程备案后(存在未装修的结构面或毛坯房不得申报),住户自行装修不纳入评审范围;公建初装工程申报竣工长城杯应设计一次到位,备案后。 3.建筑电气、智能建筑、电梯均在初评受检范围之中,初评检查时,建筑电气设备安装工程应做到以下几点: (1)按照工程设计图纸全部施工完毕,并已完成所有测试、检测、调试和试运行工作。全部工程已竣工验收合格。(已完成四方验收;质检站验收;完成备案手续,取到备案文件)。 (2)按国家或北京市相关法律、法规需检测的,已经过有关行政主管部门认可的专业检测机构检测合格,需专业主管部门验收的均已验收合格。电梯应将安全准用证贴在电梯内规定的地方。(已完成电梯主管部门验收;已完成消防主管部门验收,安防技术监督局验收等等)(3)建筑物内电通灯亮。 (4)公建和装修到位的住宅工程已送上正式电源,初装住宅初表箱已安装到位,未送上正式电源的,需有建设单位出具的接临时电源的方案及保证安全用电的措施,报监理审批。临时用电安装工程质量应符合规范要求。智能建筑竣工后增加项目不影响评审。 (二)长城杯工程的五项评审内容 (1)施工项目管理工作管理 (2)土建工程质量 (3)建筑电气设备安装工程质量

结构长城杯验收标准

结构长城杯验收标准 项次项目允许偏差值mm检查方法 1 轴线位移柱、墙、梁 5 3 尺量 2 底模上表面标高±5 ± 3 水准仪或拉线尺量 3 截面模内尺寸基础±10 ±5 尺量柱、墙、梁±4、 5 ±3 4 层高垂直度层高不大于5m 6 3 经纬仪或吊线、尺量大于5m 8 5 5 相邻两板表面高低差2 2 尺量 6 表面平整度5 2 靠尺、塞尺 7 阴阳角方正---- 2 方尺、塞尺顺直---- 2 线尺 8 预埋铁件中心线位移3 2 拉线、尺量 9 预埋管、螺栓中心线位移3 2 拉线、尺量螺栓外露长度10、0 5、0 10 预留孔洞中心线位移10 5 拉线、尺量尺寸10、0 5、0 11 门窗洞口中心线位移---- 3 拉线、尺量宽、高---- ±5 对角线---- 6 12 插筋中心线位移5 5 尺量 外露长度10、0 10、0 模板安装允许偏差及检查方法 钢筋工程安装允许偏差及检查方法 项次项目允许偏差值mm检查方法 1 绑扎骨架宽、高±5 ±5 尺量长±10 ±10 2 受力主筋间距±10 ±10 尺量排距±5 ±5 弯起点位置20 ±15 3 箍筋、横向筋焊接网片间距±20 ±10 尺量连续5个间距网格尺寸±20 ±10 4 保护层厚度基础±10 ± 5 尺量柱、梁±5 ±3 板、墙、壳±3 ±3 5 钢筋电弧焊连接焊缝宽度≦0.7d ---- 0.1d、0 量规或尺量厚度≦0.3d ---- 0.2d、0 长度---- 5、0 6 电渣压力焊焊包凸出钢筋表面≥4 ≥4 尺量 7 不等强锥螺纹接头外露丝扣锥筒外露整扣1个≧1个目测锥筒外露半扣---- ≧3 8 梁、板受力钢筋搭接锚固长度入支座、节点搭接---- 10 5 尺量入支座、节点锚固---- ±5 9 两端镦头的预应力钢丝束长度同一束钢丝长度≧5 ±5 尺量同一组钢丝长度≧2 ±2 10 无粘结筋位置垂直偏差板内±5 ±5 尺量梁内±10 ±5 11 预应力筋承压板中心线位置---- 3 尺量垂直度---- 0 混凝土工程允许偏差及检查方法 项次项目允许偏差值mm检查方法 国家规范标准结构长城杯标准 1 轴线位移基础15 10 尺量独立基础10 10 墙、柱、梁8 5 2 垂直度层高≤5m 8 5 经纬仪吊线尺量层高5m 10 8 全高H H/100030 H/100030 3 标高层高±10 ±5 水准仪尺量全高±30 ±30 4 截面尺寸基础宽、高8 5 ±5 尺量柱、墙、梁宽、高8 5 ±3 5 表面平整度8 3 2m靠尺、塞尺

结构“长城杯”工程技术资料注意要点

结构“长城杯”工程技术资料注意要点 一、工程管理与验收资料 C0- 1工程概况填写的工程名称、建设单位、监理单位、设计单位、施工单位,应按照合同填写全称,不能简写或缩写。抗震等级栏填写等级外,同时设防烈度需注明。构造特征 机电系统名称和其他应填写详细,将工程基本情况描述清楚。 二、施工管理资料 1、C1-1 施工现场质量管理检查记录:应至少每月底检查一次,并有经总监签字认可的记录 2、企业资质证书及相关专业人员岗位证书:企业营业执照要求年检连续有效,企业安全生产许可证有效,有质量、环境、安全体系认证证书复印件。此套资料要求盖红章方可生效。管理人员岗位证书复印件、特种工作业上岗证复印件要求分别有目录,并盖有公司红章。 3、本类资料里要求跟上各管理人员的岗位职责,项目部的各种管理制度,项目部组织机构,安全生产保证体系,公司工程管理奖罚细则,工程管理检查记录,工程整改反馈单及当地主管部门的检查、奖罚记录等。 4、C1- 2施工日志:各施工员、质检员做好分管范围内的生产情况和质量安全日志记录工作, 记录内容真实,与现场实际相对应,体现钢筋、模板验收日期和验收情况、砼浇注起始时间等,未能采用机打的,必须保证字迹清楚,内容齐全。 5、见证取样管理: ①见证取样试验室:开工前由建设单位、监理单位、施工单位共同确定,出具一式5份《有见证取样和送检见证人备案书》,并经建设单位、监理单位盖章和施工单位项目负责人签字认可。依据《建筑工程施工技术管理规程》的规定,一个单位工程的见

证试验只能由一个见证试验室承担。见证试验室资质齐全有效,且营业执照、计量认证盖有试验室红章。 ②需要见证取样的常见项目:承重结构的混凝土试块(28天标养;用于承重墙体 的砌筑砂浆试块、砖、混凝土小型砌块;承重结构的钢筋和连接接头试件;用于拌制混 凝土和砌筑砂浆的水泥、外加剂;地下、屋面所使用的防水材料;结构实体检验的混凝土同条件试块及其它。 各项试验的见证要求按总数30%进行见证取样,并且分布必须均匀。 28天标养试块的见证要求在试验报告的同一张目录上显示是均匀的,且达到30 %。严禁第一个部位取10组见证,第二个部位无见证,第三个部位再取10组见证这种不均匀的做法。 结构实体检验试块要求100%见证,同转标试块要求100%见证,钢筋保护层厚度检验及建筑节能方面所有试验要求100%见证,钢结构高强螺栓进行复试同样要求10 0%见证。 三、施工技术资料 1、施工组织设计、施工方案的申报必须及时,并且签字齐全,包括附图的签字栏, 制图人、审图人。 施组和方案在长城杯检查组专家检查时,通常检查出的问题有: ①目录中引用的版本号已经过时、错误;如:《混凝土结构工程施工质量验收规范》常常会写成《混凝土结构工程施工及验收规范》解决方法:利用公司发放的适用的法律、法规清单进行修改。 ②用词不规范;例如塔吊”应为塔式起重机”等等 ③图纸不规范;没有按照国家制图标准,缺少标注尺寸、会签栏、图例、指北针等 ④表述不细致;如钢筋的搭接长度35d等数值没有量化

北京结构长城杯申报(报告)

目录一、公司简介及工程概况 ................................................................................. ......................... 2二、建筑总平面图(见附图) .............................................................................. .................... 4三、质量目标 ................................................................................. ............................................. 4四、施工项目管理 ................................................................................. ..................................... 5五、钢筋工程 ................................................................................. ............................................. 6六、模板工程 ................................................................................. ............................................. 8七、混凝土工程 ................................................................................. ....................................... 9八、安全文明施工 ................................................................................. ................................... 12九、结束语 ................................................................................. ............................................... 13 1 公司简介及工程概况一、1、公司简介 xxxxxxxxx建设有限公司(简称xxxxx),原系xxxxx建设公司,隶属中国***工集团有限公司。xxxxxx是以工程总承包、技术装备制造、资源开发、房地产开发为主营业
