旋喷桩监理细则
- 格式:doc
- 大小:48.00 KB
- 文档页数:3
高压旋喷桩监理实施细则编制:审批:年月日目录一、高压旋喷桩主要技术标准二、监理工作范围及重点三、监理工作流程四、监理工作控制要点、目标及监控手段五、监理工作方法及措施六、监理旁站部位和工序一、高压旋喷桩主要技术标准(1)水泥采用P.O 42.5的普通水泥。
(2)旋喷桩的桩体强度和完整性,必须符合设计要求。
(3)桩位(纵、横向)允许偏差≤5cm;(4)垂直度允许偏差<1%桩长;(5)成桩长度不小于设计值;(6)注浆压力符合成桩试验确定的参数指标(控制在20Mpa~25MPa);(7)桩径不小于设计值;(8)桩体复合地基地耐力不小于设计值;二、监理工作范围及重点1、监理工作范围:二、三区地基加固高压旋喷桩2、监理工作重点:⑴高压旋喷注浆所用水泥品种、规格及浆液的拌制质量;⑵高压旋喷桩的数量、布桩形式应符合设计要求;⑶高压旋喷桩每根桩水泥用量不小于455kg (超灌1.15);⑷高压旋喷桩的长度;⑸高压旋喷桩的完整性、均匀性及无侧限抗压强度;⑹高压旋喷桩处理后的单桩或复合地基承载力。
三、监理工作流程四、监理工作控制要点、目标及监控手段4.1监理工作控制要点4.1.1质量预控4.1.1.1审查旋喷桩施工单位资质。
4.1.1.2熟悉设计图纸和规范。
4.1.1.3检查施工单位现场质量保证体系。
4.1.1.4审查施工单位编制的专项施工方案。
4.1.1.5检查施工场地平整性和地下障碍物的清除情况。
4.1.1.6复核施工区内引设的控制点、水准点,并经常检查其准确性。
4.1.1.7检查旋喷桩所用材料合格证。
4.1.1.8核查施工机械、设备的型号、性能与完好性。
4.1.1.9检查机操工岗位资格有效证书4.1.1.10旋喷桩所用水泥,必须符合设计要求和施工规范规定。
4.1.2施工过程质量控制4.1.2.1检查试桩参数。
施工前,应通过成桩试验确定灰浆泵输浆量、注浆压力、灰浆经输浆管到达喷浆口的时间、旋喷管旋转提升速度等,以确定施工工艺和技术参数,作为施工控制标准。
旋喷桩工程监理实施细则编制:审核:目录第一章专业工程特点及其技术、质量标准........................ - 1 - 第一节旋喷桩工程概况.. (1)第二节旋喷桩工程特点 (1)第三节主要技术、质量标准 (1)第四节编制依据 (2)第二章监理工作范围及重点...................................... - 3 - 第一节监理工作范围. (3)第二节监理工作重点 (3)第三节营业线施工安全监控重点 (4)第三章监理工作流程............................................. - 6 - 1旋喷桩工程施工准备阶段的监理工作流程. (6)2旋喷桩工程原材料、构配件及设备质量控制监理工作流程 (7)3旋喷桩质量控制监理工作流程 (8)第四章监理工作控制要点、目标及监控手段 ........................... - 9 - 第一节监理工作控制要点 (9)第二节监理工作目标 (11)第三节监理监控手段 (12)第五章监理工作方法及措施 ......................................... - 13 - 第一节监理工作方法 (13)第二节监理工作措施 (14)第六章旁站的具体部位、工序及要求 ................................. - 17 -第一章专业工程特点及其技术、质量标准第一节旋喷桩工程概况第二节旋喷桩工程特点旋喷机把安有水平喷嘴的注浆管下到孔底,利用高压设备使喷嘴高压力(根据旋喷桩的直径和土质确定压力)把浆液喷射出去,冲击切割土体,并与土体搅拌混合,随着注浆管的旋转和提升而形成圆柱体桩体,浆与土体经过一系列的物理化学反应,固结成桩,从而达到支护、止水、挤密土层加固地地基的作用。
第三节主要技术、质量标准桩身无侧限抗压强度、单桩无损检测和复合地基承载力按规范和设计要求抽验并符合规范要求。
高压旋喷桩监理细则B13 B13※※※※工程监理实施细则监理实施细则(高压旋喷注浆法)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制※※※※生物滤池支护工程高压旋喷注浆法监理细则一、工程概况本工程止水帷幕原为双排深层搅拌桩,由于场地西侧紧靠一期阀门井,深层搅拌桩施工间隙不足,危险性很大,而阀门井无移动困难很大。
如不施工会影响止水帷幕的止水功能,对基坑支护结构的安全造成极大的威胁。
经与设计部门联系,决定在该位置改为排深层搅拌桩和钻孔灌注桩重叠打,并采用三重管高压旋喷桩作止水帷幕,桩径800mm,桩距1000mm,桩长同原设计。
二、编制依据1、《建筑地基处理技术规范》2、《现行建筑施工规范大全》三、测量放线:采用经纬仪结合50m钢卷尺,允许偏差5cm。
控制点、轴线点及拐点需经监理现场复测验收,桩位监理抽检。
四、材料报验:水泥应提交“出厂水泥试验报告单”,“水泥检测报告”,经监理审批后方能投入使用。
五、施工顺序:机具就位?灌注入浆?喷射注浆?拔管?冲洗等。
六、施工参数1、旋喷桩的强度和直径,应在实际施工前进行现场试验确定工作实际参数,并按设计提供的工作参数进行施工,使用42.5级普通硅酸盐水泥。
2、水灰比1:1。
3、三重管喷浆压力2.5,3.5Mpa,喷浆量100,150L/min。
34、气压0.8MPa,风量10m。
5、水压力25Mpa,水流量80,120L/min。
6、提升速度10cm/min。
7、注浆管分段提升的搭接长度不得小于200 mm。
8、当高压喷射注浆完毕,应迅速拔出注浆管。
为防止浆液凝固收缩影响桩顶标高,必要时可在原孔位采用冒浆回灌或第二次注浆等措施。
七、注意事项1、钻机与高压泵的距离不宜过远,宜小于50m。
2、高压泵的安全阀投入使用前需经过测定,证明运行可靠,方能使用。
3、钻机就位要水平稳固,垂直度偏差小于0.5%。
高压旋喷桩监理实施细则一、前言高压旋喷桩施工是一项技术含量较高且施工难度较大的土建工程,需要工程监理严格监督施工过程,确保施工质量和项目安全。
本文档旨在制定高压旋喷桩监理实施细则,明确监理人员在高压旋喷桩施工中的职责和权利,促进高压旋喷桩施工的顺利进行。
二、高压旋喷桩施工注意事项1.钢管挤土桩杆的长度应当大于6m,桩直径控制在250mm- 600mm之间。
2.施工准备过程中,应当对施工现场进行仔细检查,确保场地平整、无湖水和水流等不利因素,同时要对施工设备和器具进行检查验收,以确保施工质量和施工安全。
3.挑选合适的压桩设备和管杆,并按要求进行出杆作业,确定桩位和桩位置匹配。
4.在施工前,应当对施工现场进行深入的勘测,测量桩的准确位置、孔深、孔径和孔距等参数,并进行桩位的设定和依据等级进行校对。
5.在施工过程中,应当按照设计标准中要求的压桩参数进行施工,包括压桩深度、压桩力度、压桩速度等参数。
6.每组高压旋喷桩施工完成后,应当对施工参数进行检查,如果符合要求,则可以停止施工。
三、高压旋喷桩施工监理职责1.在施工前,监理人员应当对施工现场进行检查,确保场地符合设计要求和安全要求,同时要对施工设备和器具进行检查验收,以确保施工质量和施工安全。
2.对施工准备情况进行评估,确认该施工准备是否符合实施细则中的规定,以确保施工的可行性和施工质量的保证,并对施工设备和器具进行监督检查,以确保施工的安全性和质量水平。
3.对挤土桩机器的检查工作,应当根据施工要求,对挤土桩机进行检查验收,对其性能、功能等进行评估,以确保施工质量和安全性。
4.在高压旋喷桩施工过程中,监理人员应当按照设计要求和实施细则中的规定进行工作,确保压桩工作的准确性和施工质量的可靠性。
5.检查每组高压旋喷桩施工完成后的工作情况符合实施规定,确保结构的稳定性以及施工质量和工程效果符合相关要求。
对施工过程中出现的违规行为,必须采取合适的行动来纠正错误并处理责任人。

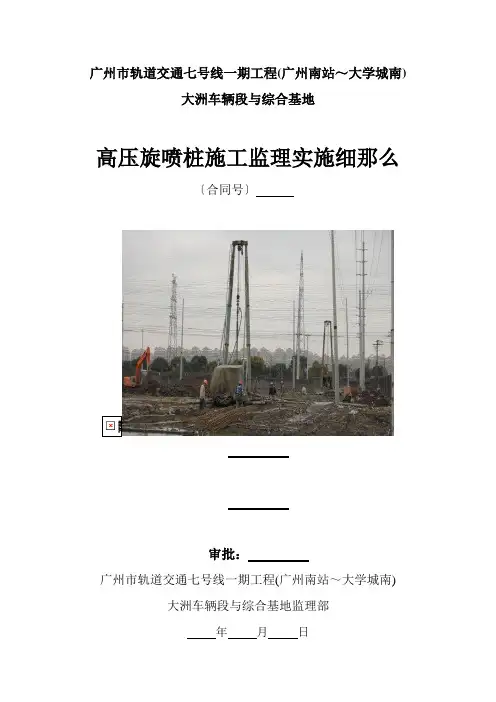

广州市轨道交通七号线一期工程(广州南站~大学城南)大洲车辆段与综合基地高压旋喷桩施工监理实施细那么〔合同号〕审批:广州市轨道交通七号线一期工程(广州南站~大学城南)大洲车辆段与综合基地监理部年月日目录一、编制依据 (3)二、工程简介与施工控制要点 (3)三、施工前准备阶段监理 (8)四、施工阶段监理 (9)五、施工完成后监理质量检测 (12)六、施工过程中的平安监理 (12)高压旋喷桩施工监理实施细那么一、编制依据1、国家和地方政府有关工程建设法律、法规及规定2、监理合同3、施工合同4、施工设计文件5、【岩土工程勘察报告】6、经审批的【施工组织设计】和【监理规划】7、【铁路技术管理规程】 (2006)8、【铁路工程地基处理技术规程】 TB10106--20219、【建筑地基处理技术标准】 JGJ79--200210、【地基与根底工程施工质量验收标准】GB50202-200211、【建筑桩基技术标准】 JGJ94-9412、【建筑工程施工质量验收统一标准】GB50300-2001二、工程简介与施工控制要点1、工程概况七号线线路西起番禺区韦涌,向东北沿汉溪大道,经钟村、汉溪长隆,之后沿南大干线、经南村转向北,穿越珠江经大学城、长洲岛,向北再穿次越珠江,止于黄埔区的大沙东,并预留远期延伸至萝岗中心区的条件。
七号线一期工程线路总长30.9km,本次设计大洲车辆段选址位于广州市番禺区石壁村。
大洲车辆段位于番禺区的石壁村,石壁大道以北、陈村水道侧规划滨河路与钟三路之间的地块区域,在广州新客站西北约2000米、石壁村西侧约800米处,为一不规那么形用地。
地块西侧、南侧以滨河路为界,东侧以南车集团车辆组装厂为界,北侧邻规划南大干线。
大洲车辆段段址区域范围内现状主要为鱼塘,地势平坦,有少量房屋。
石壁河涌从段址用地横穿,有多条灌溉用的小沟渠横贯其间,地势平坦、开阔。
其区域范围内横穿1条220kV高压线,影响软基处理等工序的施工。
第一章工程概况1、潘水路站潘水路站位于市心路与潘水路交叉口附近的南门江公园地块内,东侧为南门江,南门江对面是南江公园、泰和住宅小区,南侧有南江景观桥,西侧均为6层的潘水住宅小区。
潘水路站为地下二层岛式车站,总长145.8米,标准段宽为18.5m,开挖深度16.91m。
车站共设三个出入口和两组风亭,其中1号出入口预留,2号出入口和1号风亭组布置在车站东南角, 3号出入口布置在车站西北角, 2号风亭位于车站北端,市心路东侧,如下图所示。
围护结构标准段采用800mm厚地下连续墙。
车站标准段和北端头井采用4道支撑,第一道钢筋混凝土支撑,第二至第四道为钢支撑;南端头井设置5道支撑,第一道为混凝土支撑,第二至第五道为钢支撑。
第二章编制依据一、编制依据《杭州地铁2号线一期工程(东南段)潘水路站主体围护结构》《杭州市地铁集团管理制度汇编》《监理合同》《监理规范》《地下铁道工程施工及验收规范》(GB50299-1999)2003年版《建设工程文件归档整理规范》(GB50328-2001)《市政基础设施工程施工技术文件管理规范》(建城[2002]221号)《工程测量规范》(GB50026-93)《城市轨道交通工程测量规范》(GB50308-2008)《施工现场临时用电安全技术规范》(TGJ46-2005)《市政地下工程施工质量验收规范》(DG/TJ08-236-2006)《供水管井技术规范》(GB50296-99)《地下防水工程质量验收规范》(GB50208-2002)《建设工程项目管理规范》(GB/T50326-2001)《建设工程文件归档整理规范》(GB/T50328-2001)《建筑桩基技术规范》(JGJ94-94)《地下铁道、轻轨交通工程测量规范》(GB50308-1999)第三章旋喷桩监理控制重点一、监理熟悉施工原理及工艺流程根据本工程设计要求,采用三重管高压旋喷桩工艺。
三管法旋喷是一种水、气喷射、浆液灌注搅拌混合喷射的方法。
高压旋喷桩工程施工监理细则一.本细则引用的规范及标准1、市政工程质量检验评定标准CJJ-902、公路工程质量检验评定标准JTGF80/1—20043、建筑基桩检测技术规范JGJ106—20034、公路工程水泥及砼试验规程JTJ051—945、建筑地基基础工程施工质量验收规范GB50202—20026、招标文件、设计文件等。
二、监理实施细则1.适用范围以高压旋转的喷嘴将水泥浆喷入土层与土体混合,形成连续搭接的水泥加固体。
施工占地少、振动小、噪音较低,但容易污染环境,成本较高,对于特殊的不能使喷出浆液凝固的土质不宜采用。
适用范围(1) 高压喷射注浆法适用于处理淤泥、淤泥质土、流塑、软塑或可塑黏性土、粉土、砂土、黄土、素填土和碎石土等地基。
(2) 当土中含有较多的大粒径块石、坚硬黏性土、含大量植物根茎或有过多的有机质时,对淤泥和泥炭土以及已有建筑物的湿陷性黄土地基的加固,应根据现场试验结果确定其适用程度。
应通过高压喷射注浆试验确定其适用性和技术参数。
(3) 高压喷射注浆法,对基岩和碎石土中的卵石、块石、漂石呈骨架结构的地层,地下水流速过大和已涌水的地基工程,地下水具有侵蚀性,应慎重使用。
(4) 高压喷射注浆法可用于既有建筑和新建建筑的地基加固处理、深基坑止水帷幕、边坡挡土或挡水、基坑底部加固、防止管涌与隆起、地下大口径管道围封与加固、地铁工程的土层加固或防水、水库大坝、海堤、江河堤防、坝体坝基防渗加固、构筑地下水库截渗坝等工程。
2. 基本规定(1) 高压喷射注浆地基工程的设计和施工,应因地制宜,综合考虑地基类型和性质、地下水条件、上部结构形式、荷载大小,场地环境、施工设备性能等因素,做到技术先进,经济合理,确保工程质量。
(2) 高压喷射注浆法的注浆形式分旋喷注浆、摆喷注浆和定喷注浆等3种类别。
根据工程需要和机具设备条件,可分别采用单管法、二管法和三管法,加固体形状可分为圆柱状、扇形块状、壁状和板状。
(3) 高压喷射注浆定喷适用于粒径不大于20mm的松散地层,摆喷适用于粒径不大于60mm的松散地层,大角度摆喷适用于粒径不大于100mm的松散地层,旋喷适用于卵砾石地层及基岩残坡积层。
旋喷桩施工监理细则一、监理前的准备工作1.检查施工方案和设计文件,确保施工方案与设计文件一致,并对方案的可行性进行评估。
2.检查施工设备和工具的准备情况,确保施工所需的设备和工具齐全,并具备相应的安全防护措施。
3.与施工单位进行沟通,明确施工进度、质量要求和安全措施,并确保施工单位有足够的技术力量和经验来完成施工任务。
4.与业主和相关单位进行沟通,明确监理的职责和权限,并建立监理报告和监理记录的格式和内容。
二、施工前的检查和验收1.检查施工现场的布置情况,包括施工道路、挖掘机械和工具的安排,确保施工现场符合安全要求。
2.检查施工队伍的组织和施工人员的技术资质,确保施工人员具备相应的技术能力和经验。
3.检查施工设备和工具的完好情况,包括旋喷桩机、搅拌机、锤头等设备的检查和验收。
4.检查施工材料的质量和数量,包括水泥、骨料、钢筋、注浆材料等的检查和验收。
三、施工过程中的监督和检查1.监督施工队伍按照施工方案和设计要求进行施工,并确保施工过程中的质量和进度符合要求。
2.检查施工设备和工具的使用情况,包括旋喷桩机、搅拌机、锤头等设备的使用和维护情况。
3.检查施工现场的安全措施,包括安全警示标志、施工站、防护措施等的设置和使用情况。
4.检查施工材料的使用情况,包括水泥、骨料、钢筋、注浆材料等的配比和使用情况。
5.监督施工人员的作业规范和工艺要求,包括操作机械设备的规范和防护措施的使用情况。
四、施工完成后的检查和验收1.检查施工质量和施工进度,包括旋喷桩的孔径、长度、密实度等的检查和验收。
2.检查施工过程中的记录和报告,包括施工日志、成桩报告、质量验收报告等的填写和归档情况。
3.对施工质量和进度进行评估,包括与设计要求的符合度、施工质量的可行性和进度的合理性等。
4.与施工单位和业主沟通,对施工质量和进度进行评价和反馈,并提出改进建议和意见。
五、监理报告和监理记录的填写1.对每次的监理工作进行记录,包括施工过程中的问题和处理措施、监督和检查的结果等。
高压旋喷桩施工监理实施细则南京市纬三路过江通道工程的明挖段和工作井位于南京市浦口区顶山镇大新村定向河路边,里程桩号为SDK3+355-SDK3+553,长度为198m。
该工程的设计包括高压旋喷桩加固,旋喷桩28d单轴抗压强度Qu≥1.2MPa。
工程地质条件较复杂,场地土层共分为6大层,土质差异性较大。
在施工过程中,高压旋喷桩搭接方式应按照示意图进行。
二、编制依据该监理实施细则的编制依据为《中华人民共和国建筑法》、《中华人民共和国建设工程质量管理条例》、《中华人民共和国监理条例》等相关法律法规,以及本工程的施工图设计、技术规范、施工方案、质量检验规程等文件。
三、监理工作流程监理工作流程包括施工前、施工中、施工后三个阶段。
在施工前,监理人员应对施工方案、质量检验规程、安全生产措施等文件进行审核。
在施工中,监理人员应对施工现场进行巡视检查,对施工单位的质量、安全、进度等进行监督和管理。
在施工后,监理人员应对工程竣工验收进行监督和管理。
四、监理工作的控制要点及目标值监理工作的控制要点包括施工质量、安全生产、进度管理等方面。
目标值应符合相关法律法规和技术标准,确保工程质量和安全生产。
五、监理工作的方法及措施监理工作的方法包括现场巡视检查、记录报告、问题反馈等。
监理人员应制定监理计划,对施工单位的质量、安全、进度等方面进行监督和管理,并及时向建设单位反馈问题和建议。
六、安全监理措施安全监理措施包括施工安全检查、安全技术交底、安全生产记录等。
监理人员应对施工现场的安全生产情况进行监督和管理,确保施工单位严格遵守相关安全法规和规定。
七、主要监理人员分工本工程的主要监理人员包括总监、副总监、监理工程师等。
总监负责监理工作的全面协调和管理,副总监负责具体监理工作的组织和实施,监理工程师负责具体监理工作的执行和监督。
各监理人员应按照职责分工,协同配合,确保工程质量和安全生产。
地质情况分析:场地地质属于松散岩类,主要由①、②、③层组成,其中④-1、④-3层厚度较稳定,厚度为13.3m,含有夹粉质粘土薄层,具有中等偏低压缩性、较低强度、工程性质较差;④-2层局部地段缺失,厚度不稳定,平均厚度为4.89m,具有中等压缩性、较低强度、工程性质较差;④-3层压缩性低、强度低、工程性质一般;⑤-2、⑤-3、⑥-1层具有低压缩性、高强度、工程性质好;⑦层为泥岩,岩质软,遇水易软化崩解,工程性质极差。
高压旋喷桩监理实施细则高压旋喷桩监理实施细则编制: 审核:审批:中咨建设监理公司深圳分公司地铁11号线洞外预加固项目监理部二0一六年四月十九日目录一、高压旋喷桩工程特点及技术、质量标准二、监理工作范围及重点五、监理工作流程六、监理工作控制要点、目标及监控手段七、监理工作方法及措施八、具体旁站部位和工序1一、高压旋喷桩工程特点及技术、质量标准 1)高压旋喷桩设计要求:1、高压旋喷桩为直径 850mm三管旋喷桩,初拟施工参数主要为:每米水泥用量不少于350kg,水泥水灰比为1:1,采用42.5级普通硅酸盐水泥,喷射压力不小于20Mpa,提升速度不大于8-10cm/min,透水层须复喷,复喷提升速度为100cm /min;在正式施工前应进行试喷以确定具体的工艺参数。
2、本加固区范围内填块石层较厚,三管旋喷桩旋喷钻机在填石层中成孔困难时先采用地质钻机引孔再旋喷施工,确保实桩范围。
3、旋喷桩施工和质量检验其它事项应符合《深圳市地基处理技术规范》(SGJ04-2021)及现行深圳市、广东省及国家、行业等相关规范的要求。
2)主要技术标准:(1)水泥采用42.5级普通硅酸盐水泥。
(2)旋喷桩的桩体强度和完整性,必须符合设计要求。
(3)桩位(纵、横向)允许偏差小于5cm; (4)垂直度允许偏差<1%桩长; (5)成桩长度不小于设计值;(6)注浆压力符合成桩试验确定的参数指标 ; (7)桩径不小于设计值;(8)桩体无侧限抗压强度不小于设计值;二、监理工作范围及重点1、监理工作范围:ZDK17+839-ZDK17+888段内的高压旋喷桩22、监理工作重点:⑴高压旋喷注浆所用水泥品种、规格及浆液的拌制质量;⑵高压旋喷桩的数量、布桩形式应符合设计要求;⑶高压旋喷桩每延米水泥用量控制在≮350kg;⑷高压旋喷桩的长度;⑸高压旋喷桩的完整性、均匀性及无侧限抗压强度、渗透系数。
3三、监理工作流程4熟悉设计图纸、规范、技术交底监理细则交底成桩试验(确认浆液配合比、施工工艺及参数)孔位放样注浆材料检验钻机、注浆设备就位(桩位偏差≤5cm,垂直度<1%H)浆液制备试验(强度、凝结时间、析水现象)钻孔下沉至设计标高制备浆液试喷循环现场喷浆试验(检验施工设备、确认工艺参数),监理巡视旁站抽查(水灰比、比重、流量、提升速度等参数)旋喷(压力、流量、提升速度控制)控制旋喷参数仪表参数控制旋喷提升至设计高度(顶面)桩体养护检验、验收感谢您的阅读,祝您生活愉快。

一、工程概况XXXX项目与XX大道、XX路相临,东依XX路,北至XXX路。
本工程由XXXX 有限公司开发,占地面积约XXXM2。
本工程采用XXX单排止水旋喷桩工艺。
二、监理目标质量目标:优良工程;进度目标:合同工期为165天,本工程于2002年9月20日开工,至2003年3月3日止。
三、监理依据3.1广州市有关工程建设、质量管理和岩土工程施工等方面的法律、法规和规定。
3.2现场地质勘探报告及工程设计施工图、工程材料要求、质量评定标准和设计说明书、施工组织设计。
3.3设计变更文件、技术会议纪要和图纸会审记录等。
3.4有关国家行业和地方的技术标准有:国家标准:《地下工程防水技术规范》GB50108-2001行业标准:《建筑地基处理技术规范》JGJ79-91行业标准:《建筑桩基技术规范》JGJ94-94行业标准:《混凝土拌合用水标准》JGJ63-89广东省标准:《建筑地基基础施工及验收规范》DBJ15-201-91广东省标准:《桩基和地下连续墙钻芯检验技术规程》DBJ15-28-2001四、监理内容旋喷桩作为分项工程,主要对其施工进度、施工质量等方面进行监督和控制。
质量控制是施工监理的重要内容,施工过程的质量控制又分为施工前、施工过程中和竣工后的质量控制,其工作重点是施工前控制,监理除了从材料进场、水泥浆配合比进行全面的质量检查和监督外,还要对工程测量记录、旋喷桩施工的主要机具和参数(喷嘴直径、提升速度、旋喷速度、喷射压力等)进行检查和监督,确保满足设计要求,同时要协调人力、物力的使用和分配,保证合同工期的完成。
五、旋喷桩质量监理5.1质量控制点的设置质量控制点的设置如下表所示:5.2施工质量预控制在施工准备阶段,应做好如下工作:5.2.1研究设计方案和地质报告、桩位平面布置图、对设计图紙提出问题和意见。
5.2.2审查承包商提交施工组织设计、施工准备工作等。
5.2.3未经试验或无技术鉴定书的新材料、新技术等不得在工程中应用。
高压旋喷桩监理细则1. 引言高压旋喷桩是一种新型的灌注桩,具有施工速度快、锚固力大、不受季节限制、环保等优点。
本文旨在探讨高压旋喷桩施工工艺流程,并制定监理细则,以保证施工质量和安全性。
2. 工艺流程高压旋喷桩施工工艺流程主要分为材料准备、基坑开挖、桩身铺设、锚固加固等几个阶段。
2.1 材料准备2.1.1 高压旋喷桩的金属管制作。
2.1.2 筒体内壁涂层。
2.1.3 旋喷土、底材料的粉状料制作配比。
2.1.4 固化材料的准备,也可以现场配制胶泥。
2.2 基坑开挖2.2.1 基坑开挖,设备进场布置。
2.2.2 基坑回填。
2.3 桩身铺设2.3.1 确定桩位、桩长和下桩孔位。
2.3.2 钻孔施工。
2.3.3 桩身镶嵌固化。
2.3.4 桩身打捆和清理。
2.3.5 焊接固化。
2.4 锚固加固2.4.1 高压旋喷管端口堵塞。
2.4.2 基础打孔与锚杆接头固定。
2.4.3 锚杆与桩体锁固的连接。
2.4.4 锚杆与混凝土的嵴垫固定。
2.4.5 浇注锚固料和固结时间。
3. 监理细则高压旋喷桩施工是一项高风险的工程,监理的任务是确保施工质量和安全性。
3.1 前期准备3.1.1 按照管理制度进行管理,确保施工图纸齐全、书面安全计划、文件记录、检查和检验控制记录等完整。
3.1.2 现场必须配备专职监理人员,做好安全检查和安全记录。
3.2 施工监理3.2.1 指导施工队伍按流程要求,进行施工。
3.2.2 进行材料检查,仰仗进车确认后,进行表面检查和试验,确保材料底材料配比的准确性;3.2.3 按照监理要求,并严格遵守国家和地方的相关规定,进行深挖基坑,落实防护和支撑工作,确保挖掘质量;3.2.4 检查钻孔机具的运转情况,确保钻孔质量;3.2.5 抽样表面检查每个节点的厚度、压实度和固化度,要求旋喷土和固化材料严格按照施工图纸进行实施,并按照要求进行固化时间,以确保施工质量。
3.3 施工验收3.3.1 在高压旋喷桩施工结束后,进行验收。
高压旋喷桩监理实施细则编制:审批:年月日目录一、高压旋喷桩主要技术标准二、监理工作范围及重点三、监理工作流程四、监理工作控制要点、目标及监控手段五、监理工作方法及措施六、监理旁站部位和工序一、高压旋喷桩主要技术标准(1)水泥采用P.O 42.5的普通水泥。
(2)旋喷桩的桩体强度和完整性,必须符合设计要求。
(3)桩位(纵、横向)允许偏差≤5cm;(4)垂直度允许偏差<1%桩长;(5)成桩长度不小于设计值;(6)注浆压力符合成桩试验确定的参数指标(控制在20Mpa~25MPa);(7)桩径不小于设计值;(8)桩体复合地基地耐力不小于设计值;二、监理工作范围及重点1、监理工作范围:二、三区地基加固高压旋喷桩2、监理工作重点:⑴高压旋喷注浆所用水泥品种、规格及浆液的拌制质量;⑵高压旋喷桩的数量、布桩形式应符合设计要求;⑶高压旋喷桩每根桩水泥用量不小于455kg (超灌1.15);⑷高压旋喷桩的长度;⑸高压旋喷桩的完整性、均匀性及无侧限抗压强度;⑹高压旋喷桩处理后的单桩或复合地基承载力。
三、监理工作流程四、监理工作控制要点、目标及监控手段4.1监理工作控制要点4.1.1质量预控4.1.1.1审查旋喷桩施工单位资质。
4.1.1.2熟悉设计图纸和规范。
4.1.1.3检查施工单位现场质量保证体系。
4.1.1.4审查施工单位编制的专项施工方案。
4.1.1.5检查施工场地平整性和地下障碍物的清除情况。
4.1.1.6复核施工区内引设的控制点、水准点,并经常检查其准确性。
4.1.1.7检查旋喷桩所用材料合格证。
4.1.1.8核查施工机械、设备的型号、性能与完好性。
4.1.1.9检查机操工岗位资格有效证书4.1.1.10旋喷桩所用水泥,必须符合设计要求和施工规范规定。
4.1.2施工过程质量控制4.1.2.1检查试桩参数。
施工前,应通过成桩试验确定灰浆泵输浆量、注浆压力、灰浆经输浆管到达喷浆口的时间、旋喷管旋转提升速度等,以确定施工工艺和技术参数,作为施工控制标准。
监理实施细则工程名称:分部/分项工程:主体围护结构专业名称:三重管旋喷桩工程编制人:审批人:发布日期:工程监理编码:CES-P06-QR02目录1、工程概况2、编制依据3、专业工程的特点4、监理流程5、监理控制目标与指导思想6、高压旋喷桩施工监理控制要点与目标值7、监理工作的方法与措施8、监理安全文明施工管理9、质量通病与预防措施10、质量验收表格高压旋喷桩监理实施细则1、工程概况:2、编制依据:2.1监理规划2.2施工设计图与说明2.3《建筑基坑支护技术规程》(JGJ120—2012)2.4《建筑地基基础工程施工质量验收规》(GBJ-125-2011)2.5《建设工程监理规》(GB50319-2012)2.6《建筑工程施工质量验收统一标准》(GB50300-2001)2.7《建筑地基处理技术规》(JGJ79—2012)2.8《建筑基桩检测技术规》(JGJ106-2003)2.9《市地下铁道SMW施工技术规》(DB/T29-145-2005)3.0中华人民国《工程建设标准强制性条文》3.1三重管旋喷桩施工方案3、专业工程的特点3.1高压旋喷桩采用三重管法施工。
3.2高压旋喷桩桩径φ800,桩间距600mm,加固深度为基坑底以下4m,即22m。
加固指标为qu28≥1.2MPa,渗透系数不大于10-7cm/s。
3.3水泥采用42.5普通硅酸盐水泥,水灰比1:1.5,水泥浆液比重取1.3t/m3,水泥浆液量不小于700L/m。
旋喷桩28天无侧限抗压强度不小于3Mpa。
3.4施工工艺流程如下图4、监理流程4.1监理工作流程图施工前,监理单位应审查施工单位上报的三重管旋喷桩专项施工方案。
4.3资质、资格审查施工单位如果将三重管旋喷桩施工进行专业分包时,监理单位审批施工单位上报的分包单位资格报审。
旋喷桩施工前,监理单位应审查施工单位的质量、技术、安全保证体系,审查分包组织机构、人员资格等。
审查施工单位上报的检测单位资质等相应证明材料。
高压旋喷桩施工监理实施细则
一、目的
本实施细则旨在规范高压旋喷桩施工监理工作,确保施工质量和安全。
二、适用范围
本实施细则适用于高压旋喷桩施工监理工作。
三、施工监理职责
1. 确保施工现场符合设计要求和施工图纸。
2. 监督施工单位按照工法和施工方案进行施工。
3. 检查施工设备和工具的使用情况,并确保其安全可靠。
4. 进行现场巡查,及时发现并解决施工过程中的问题。
5. 检查施工材料的质量和合格证明文件,并进行记录。
6. 检查施工进度和质量,及时向建设单位汇报。
7. 对施工过程中的质量问题提出处理意见,并监督施工单位整改。
8. 接受建设单位委托的其他相关工作。
四、监理文件
1. 监理工程师应及时编制施工监理日志,记录施工过程中的重要事项。
2. 监理工程师应编制施工监理报告,每周向建设单位汇报施工进展和质量情况。
五、施工监理考核
建设单位将定期对施工监理工作进行考核,考核内容包括但不限于:
- 工作质量
- 完成进度
- 安全管理
- 文件报告的准确及时性
- 问题处理能力
六、处罚与奖励
根据监理工作考核结果,对表现优异者可以给予奖励,对工作不合格者可以给予处罚。
七、附则
本实施细则的解释权归建设单位所有,监理工程师应严格遵守
并执行本实施细则。
以上为《高压旋喷桩施工监理实施细则》的内容,供参考使用。
高压旋喷桩监理实施细则监理实施细则一、前言本监理实施细则是为了规范高压旋喷桩工程监理工作,保证工程质量,保障工程安全,制定的具体实施方案。
二、监理任务1.监理人员应按照合同规定,对施工单位的高压旋喷桩工程施工进行全过程监理,包括但不限于施工准备、材料验收、施工现场管理、施工质量控制、安全生产管理等方面。
2.监理人员应对施工单位的高压旋喷桩工程施工计划、施工方案、施工图纸等进行审核,并对施工单位提交的施工记录、质量检验报告、安全生产记录等进行审核。
三、监理要求1.监理人员应具备相关资格证书和从业经验,熟悉高压旋喷桩工程施工技术规范和相关标准,能够独立进行监理工作。
2.监理人员应严格按照监理计划和监理合同要求,认真履行监理职责,及时发现和纠正施工单位存在的问题和缺陷,确保工程质量。
3.监理人员应与施工单位保持良好的沟通和协调,处理好监理与施工单位之间的关系,确保监理工作的顺利进行。
四、监理报告1.监理人员应按照监理合同要求,及时编制监理报告,对施工单位存在的问题和缺陷进行详细描述,并提出整改意见和建议。
2.监理报告应经过监理部门审核,并及时提交给建设单位和施工单位,以便及时整改。
五、监理责任1.监理人员应认真履行监理职责,对监理过程中发现的问题和缺陷及时提出整改意见和建议,确保工程质量和安全。
2.监理人员应保守监理工作涉及的机密信息,严格遵守保密制度。
3.监理人员应对监理报告的真实性和准确性负责,如有虚假内容,将承担相应的法律责任。
以上是本公司编制的高压旋喷桩监理实施细则,希望监理人员能够认真执行,确保高压旋喷桩工程的质量和安全。
在钻机就位后,按照设计要求的桩长和孔径进行成孔。
钻孔过程中,应注意控制钻杆的垂直度和孔径的准确度,以确保孔壁的平整度和垂直度符合要求。
同时,应注意清理孔内的浮土和碎石,保证孔内的清洁度和孔径的准确度。
在成孔过程中,应根据孔壁的情况及时调整钻机的转速和进给速度,以确保成孔的质量和效率。
旋喷桩施工监理实施细则
一、工程概况
略
二、编制依据
1、《建筑地基基础工程施工质量验收规范》 GB50202-2002
2、《城市轨道交通工程测量规范》GB50308-2008
3、《地下铁道工程施工及验收规范》 GB50299-1999(2003版)
4、《建筑工程施工质量验收统一标准》 GB50300-2001
5、《工程建设标准强制性条文》2000年版
6、《工程测量规范》 GB50026-2007
7、国家和地方、部门现行的相关法律、法规、规范和标准
8、施工图、施工说明及相关标准图集
9、批准的施工组织设计
三、质量控制目标
3.1旋喷桩所用水泥,必须符合设计要求和规范规定。
3.2旋喷桩的长度、直径、平面位置、垂直度、桩顶标高及搭接宽度,必须符合设计要求和施工规范规定。
3.3旋喷桩在龄期28天,钻孔取芯测试抗压强度qu≥1.2MPa,检查桩数不少于完成桩数的1%,且不少于3根。
四、质量控制要点
4.1质量预控
4.1.1审查旋喷桩施工单位资质和安全生产许可证,施工单位的资质等级和经营范围必须与所施工的工程内容相适应,安全生产许可证必须有效。
4.1.2在熟悉设计图纸、工程地质勘察资料和工程环境条件的基础上,组织设计交底、图纸会审。
4.1.3检查施工单位现场质量保证体系。
4.1.4审查施工单位编制的施工组织设计。
4.1.5检查施工场地平整性、承载能力和地下障碍物的清除情况。
4.1.6复核旋喷桩的设计桩位,孔位偏差小于5cm。
4.1.7检查旋喷桩所用水泥材料及外加剂的质保书、合格证、复试报告、备
案证明等。
4.1.8核查施工机械、设备的型号、性能与完好性。
4.2施工过程质量控制
4.2.1检查试桩的施工参数。
施工前,应根据土质条件、加固要求,通过现场试验和施工经验确定水泥浆量、输浆压力、提升速度、旋转速度等施工工艺参数及施工程序,并在施工中严格加以控制。
4.2.2 检查桩的水泥浆比重,监理检查每工作台班不少于2次,水灰比为0.5。
4.2.3经常检查原始记录报表填写的真实性、准确性。
4.2.4当喷射注浆管贯入土中,喷嘴达到设计标高时,即可喷射注浆。
在喷射注浆参数达到规定值后,随即按旋喷工艺的要求提升喷射管,由下而上喷射注浆,喷射管分段提升的搭接长度不得小于200mm。
4.2.5施工中若需局部扩大加固范围或提高强度,可采取复喷措施。
4.2.6相邻两桩施工间隔时间不应小于48h,间距不应小于4~6m。
相邻两桩搭接不应小于200mm.
4. 2.7喷射孔与高压注浆泵的距离不宜大于50m,钻孔的位置与设计位置的偏差不得大于50mm。
4.2.8在高压喷射注浆过程中出现压力骤然下降、上升或冒浆异常时,应查明原因并及时采取措施。
4.2.9 高压喷射注浆完毕,应迅速拔出喷射管。
为防止浆液凝固收缩影响桩顶高程,必要时可在原孔位采用冒浆回灌或第二次注浆等措施。
4.2.10施工中应做好泥浆处理工作,及时将泥浆运出或在现场短期堆放后作土方运出。
五、质量验收
5.1检验批划分
本工程按施工台班划分检验批
5.2质量标准
5.2.1主控项目
(1)浆液拌制选用的水泥、外加剂等原材料的技术指标和检验项目应符合
国家现行标准的规定和设计要求。
(2)浆液水灰比、水泥掺量应符合设计和施工工艺要求,浆液不得离析。
(3)旋喷桩桩体强度和完整性应符合设计要求。
本工程设计要求是28d无侧限抗压强度≧1.2MPa,基坑开挖前,应对旋喷桩钻芯取样进行强度检验,检验点的数量应为施工注浆总数的1%,并不少于3根,强度达到设计要求方可开挖。
5.2.2一般项目
旋喷桩一般项目允许偏差和检查方法应符合下表的规定:。
