多彩漆施工工艺 ppt课件
- 格式:ppt
- 大小:1.25 MB
- 文档页数:11
多彩涂料的制作配方及工艺工序一:调色基料生产工序二:保护液体制作水性多彩涂料的施工工艺水泥光面注意事项1.基面调整:清除污垢,水泥屑粉化处,铲除干净,重新将表面予以抹平或补平。
2.基面处理:水泥粉的状况:表面大部份都会有粉化物、污垢等必须清理干净。
3.水泥面的凹洞、缺角、平整度不一样时,凹洞部份:除了太大的洞外须由业主修补,其余小洞仍由施工者修补。
4.水泥面有时会龟裂、粉化:该现象应注意龟裂的裂痕大小、看光面的粉化程度,如果龟裂是结构体,就得先行补缝,如果是一般的龟裂,只要加以调整修补即可,如遇粉化须补强粉化部位时,以渗透底漆喷涂即可,如果无法消除粉化就得先用渗透底漆,然后再批水泥(水泥内须加渗透底漆) ,重新将表面予以抹平或补平。
5.水泥粉表面有湿湿的一块:原因是内部渗水,由于内部积水,使水气从墙壁渗透出来,处理方法要先将内部积水、渗水的地方去除掉,然后作防水措施,将通水(排水)口处理好,防止再次渗水。
6.墙面如有固定点或凸出来的钢筋:一般高楼或平房施工时都会搭脚手架,而脚手架固定点都钉在墙壁面,所以最好最有效的处理方法,就是将固定点转移,让固定点不影响修补时的美观,而凸出来的钢筋,如果为了将来增建的话,就不用磨掉,但须作防锈处理,并上漆。
水泥粗糙面注意事项1.基面调整:清除污垢,水泥屑粉化处,铲除干净,重新将表面予以抹平或补平。
2.基面处理:粗糙面最容易也最难处理的是粉砂面,一般粗糙面用手摸起来砂子就会掉满地或用铁物轻轻刮就会将粗砂细粉刮起这是最难处理的,一般使用粗糙面都是用木镘刀抹平,而此木镘刀就是最会发生前面所提的问题,因此在平时最好用铁或钢镘刀抹平,使表面不会发生此现象,而抹平的时间也得注意,刮平后应立即使用铁(钢)镘刀修饰,而不能等表面干燥后再抹平。
主要施工工艺1准备工作涂漆面的含水率应在8%以下,表面如有油渍,灰尘污物等杂物,须先行去除。
涂漆面如有浮灰,蜂窝等不平等现象,应先修补平整,经认可后方得施工。
多彩漆施工工艺水包水多彩涂料施工方法水包水多彩涂料,又称仿花岗岩涂料。
该产品具有较高的科技含金量,与天然真石漆、质感涂料、砂岩漆等砂壁状涂料产品比较,在本质上具有完全不同的概念。
经喷绘的成品突显古朴、秀美、典雅,花岗纹理自然流畅,浑然交融,表面光洁柔和滑爽,手感不毛糙。
涂膜高附着不龟裂,高耐候抗温变,高耐污易清洗,自洁功能强。
由于该品种具备诸多独特的优异表现和极其方便的施工特点,故广泛受到社会认可得到各界关注和推广应用。
紧随时代的步伐,皇朝漆的多彩漆(水包水)、硅藻泥、氟碳漆系列产品不断的创新,深受广大客户的喜爱。
基面要求:石棉板,木板、水泥墙面,保温成品板,金属铝板,玻璃,瓷砖。
具体施工工艺:一、环境的保护1、施工前检查应保护的地方。
2、作出施工部署,将窗台、门沿、树木和某些地面等有可能被沾染的地方用塑料薄膜保护遮盖。
二、基层检查与处理1、全面检查基层墙面是否有裂缝、空鼓。
铲除空鼓、半脱落、松动的基面。
2、旧墙面要清洗干净,去除旧涂层、浮灰等。
3、用钢丝刷、砂纸等除去浮灰、油脂等粉附物。
4、如果墙面浮灰较多,应用高压水枪冲刷外墙表面。
5、裂缝、空鼓凹陷处用外墙腻子补平,养护5—7d。
6、如在保温成品板上施工应保证板材表面平整无毛刺,如有毛刺需用砂纸打磨。
三、腻子批刮1、在已处理好的基面上用柔性找平腻子批刮1—2遍,每遍腻子不宜过厚,以墙面平整为目的。
2、瓷砖、马赛克墙面请先满涂一般界面剂,再用瓷砖翻新腻子满批一般再找平。
3、用水磨砂打磨腻子表面,除掉表面浮灰毛刺等。
4、腻子施工完成后应养护15—20d(23±2℃),使基层含水率<10%,PH值<105、批刮柔性光面胶2-3遍,每遍施工间隔12h(23±2℃),完成后干燥24 h(23±2℃)。
6、用细水磨砂打磨表面,使其表面平整光滑,给涂料施工提供良好的基面。
四、涂底漆1、用羊毛滚筒或喷枪均匀地施涂专用封闭乳液1-2遍。
多彩涂料施工工艺多彩漆是两种或两种以上的水性色粒子悬浮在水性介层中,通过一次喷涂产生多种色彩的用于建筑物外墙的单组份涂料,它是采用丙烯酸硅树脂乳液和氟碳树脂乳涂为基料,结合优质无机颜料和高性能助剂,突破涂料化工学理,经特殊工艺加工而成的水性外墙多彩涂料。
一、适用范围:适用于各种豪华高档场所,新建、改造各种建筑物之内墙、外墙、如写字楼﹑宾馆、别墅、银行﹑医院、政府大楼﹑各种装饰板、外墙外保温材料装饰﹑特殊造型装饰柱等。
二、施工表面效果:一般施工工艺为平面效果(专用底漆多彩涂料主材罩面清漆)和凹凸效果(专用底漆凹凸面造型材料多彩涂料主材罩面清漆)。
三、配套产品体系及参考用量(所用材料应符合相关标准):1、底漆一遍参考用量:涂布量:0.1~0.3kg/㎡2、多彩涂料主材,二遍(若能完全盖住底色,一遍也可以)参考用量:0.25-0.65kg/㎡3、凹凸面造型材料真石漆参考用量:3-5kg/㎡弹性拉毛参考用量:0.4-1.0kg/㎡质感涂料参考用量:1-4kg/㎡4.罩光清漆,2-3遍参考用量:0.1-0.2 kg/㎡四、施工准备1.主要的材料:除以上配套材料外,尚需基层局部修补用的水泥、沙子、建筑胶等。
2.主要机具:简便水平器、线包、专用喷枪、毛滚、刷子、开刀、角磨机、粗细沙纸、钢丝刷、抹子等。

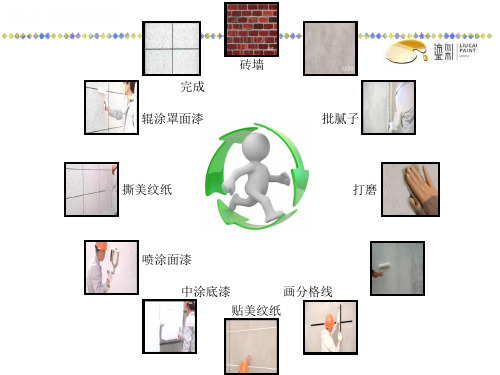

多彩涂料施工工具使用五、操作工艺基面处理→分格缝预留→找平腻子施工→修补找平腻子施工→底漆施工→中涂主材施工→面涂施工→分格缝描涂1.基面处理:在基层处理之前,墙体需要一定时间的养护,一般新水泥墙面冬天的养护时间为28 天,夏天的养护时间为14天。
养护到基层的pH 值小于10,含水率小于10%后再进行基面处理。
基层处理前应彻底清除疏松、起皮、空鼓、粉化的基层,然后去除灰尘、油污等污染物。
2.分格缝预留:2.1定位,弹线:依图纸或甲方要求给分格缝定位,宽度为2.0cm 的分格缝,要求用墨线弹出宽度为1.6cm 的定位线。
