部队油库防腐技术标
- 格式:doc
- 大小:235.50 KB
- 文档页数:86
天津储油库改扩建工程管道外防腐施工技术方案批准:审核:编制:中国化学工程第十三建设有限公司2014年8月目录1、概述 (2)2、编制依据 (2)3、防腐前的准备 (2)4、施工程序 (2)埋地钢管外壁防腐施工程序: (2)地上敷设的工艺管道防腐施工程序 (4)5、埋地管道防腐层质量检验 (6)6.地上工艺管道防腐层检验 (7)7、质量管理 (7)质量管理组织机构 (7)管道防腐质量控制点 (8)8、施工进度计划及劳动力安排 (8)9、主要施工工器具 (8)10、安全技术措施 (9)1、概述天津储油库改扩建工程管道外防腐分两部分防腐:埋地钢制管道防腐和架空钢制工艺管道防腐。
埋地钢制管道外壁采用环氧煤沥青特加强级防腐,即一底二布六油;架空钢制工艺管道外壁防腐与油罐外壁防腐相同,即底漆、中间漆采用环氧型、面漆采用氟碳或丙烯酸等耐水耐侯性防腐蚀涂层,涂层干膜厚度应依据涂层配套体系确定,且不应低于200μm 。
2、编制依据《工艺管道施工图设计说明》《给水排水管道工程施工及验收规范》GB50268-97《涂装前钢材表面腐蚀等级和防锈等级》GB8923-2011《埋地钢质管道环氧煤沥青防腐层技术标准》SYJ4047-96《石油化工涂料防腐蚀工程施工质量验收规范》SH3548-2011《石油化工设备和管道涂料防腐蚀技术规范》SH3022-20113、防腐前的准备钢管已验收且合格焊缝经外观检查、无损检测合格。
到货的防腐材料在自检合格后,及时向主管部门报验。
经验收合格的材料才准许使用。
施工前技术人员将管道防腐的施工方法和技术要求向施工人员进行技术交底。
4、施工程序埋地钢管外壁防腐施工程序:图外防腐施工程序图钢管外壁除锈前应进行表面预处理,将外表面的油垢、泥土、杂物清理干净;焊缝的焊接飞溅物及焊瘤打磨掉,要求无棱角、无毛刺,保证外壁及焊缝表面光滑。
外壁清理完毕后,对钢管表面进行喷射除锈,表面处理最低要求达到GB/T8923-2011规定的级标准。
中海油销售(苏州)有限公司库区改造项目防腐工程施工招标防腐标段投标文件(技术标书面标书部分)投标人:中国南海工程有限公司(盖法人章)法定代表人或其委托代理人:(签字或盖章)2011年05 月26 日目录3、脚手架搭拆技术要求 (23)附表一:施工组织机构表及项目经理简历 (79)附表二:技术异议或建议 (82)第一章概述1、基本概况:本方案为中海油销售(苏州)有限公司库区改造项目工艺安装工程的施工方案,对该项目的工艺管道、油罐、管道支架防腐工程进行表述。
本次施工的主要内容有:工艺管线防腐、油罐防腐、管道支架防腐等工程。
2、资金来源:企业自筹3、设计单位:中国人民解放军总后建筑设计研究院武汉分院4、监理单位:5、工程地点:江苏省吴江市黎里镇东大桥南堍东第二章本工程施工组织设计编制说明及依据1、施工组织设计编制说明.我公司收到招标编号为:XSSZ-GCZB-2011/004的中海油销售(苏州)有限公司库区改造项目防腐工程施工招标文件后,即组织各专业的工程技术人员,研究并学习招标文件,并根据我公司以往类似工程的施工经验,以及我公司目前的资源状况以及该工程的客观情况,施工特点的基础上,制定本项目工程施工组织设计。
.本施工组织设计内容包括:编制依据及编制说明、工程概况及工程施工特点、施工组织机构、施工进度计划、资源使用计划、施工总平面布置、专业施工方案、质量保证体系及保证措施、安全施工及文明施工措施、冬雨季施工措施、标识管理、工程物资管理、施工技术管理、场容及文明施工管理、施工现场环境保护措施等内容组成。
.本施工组织设计在工程中标后,我公司将根据合同条款,施工图纸及业主的各项要求,对该项目施工组织设计进行修订和补充,报业主、设计、监理审查批准后,作为我公司在该项目实施中的纲领性指导文件。
2、施工组织设计编制依据.编制依据2.1.1《中海油销售(苏州)有限公司库区改造项目防腐工程施工招标文件》(招标编号为:XSSZ-GCZB-2011/004)。
1、工程概述本储罐工防腐程属于高耸构筑物施工高度高、难度大,且施工工艺复杂,但我公司拥有一批理论与实践经验丰富、能打硬仗的专业高空施工队伍,无论是经营管理还是施工技术都能够胜任本工程的需要。
本工程决定采用西安总后建筑工程研究所生产的(聚氨酯)S─Ⅱ钢油罐外壁防锈涂料为主要材料。
2、编制依据2.1、《涂装前钢材表面预处理规范》2.2、《石油化工设备和管道涂料防腐蚀技术规范》2.3、《石油化工施工安全技术规范》2.4、《石油化工工程建设交工技术文件规定》2.5、《工业建筑防腐蚀设计规范》2.6、《设备与管道涂料与防腐蚀设计与施工规范》2.7、《漆膜厚度测定法》3、施工准备3.1 建立项目组织按如下构架建立现场项目组织,明确项目部各人员的职责,保证现场施工的安全、高速、有效运行。
3.2 教育与培训由项目部组织,公司工程部负责,利用国家法规、各相关单位的安全规定和制度以及本施工方案和公司的安全操作规程,对所有参与施工的人员进行教育与培训;必要或业主有要求时,尚需请专业人员对我公司员工进行特别培训。
培训的主要内容是:1、安全制度与措施、安全施工操作规程2、工艺操作规程、防腐蚀施工工艺操作规程3、质量标准与控制措施、国家或行业有关防腐的质量检验评定标准4、设计资料规定的质量标准5、施工现场文明施工管理、业主的施工现场管理规定3.3 临时设施建设所有的施工临时设施将建在业主指定的区域和地点。
3.4 材料与机械准备工程施工采用包工包料形式。
施工机械必须性能优良,安全可靠;施工用料必须质量合格,型号规格和技术指标都符合规范要求。
3.5 施工现场的临时设施和机械布置实行定置管理,并根据现场施工进度情况进行调整和及时清理。
4.施工方法4.1 设备防腐施工4.1.1 防腐施工程序:施工准备→技术交底→材料交接和清点→除锈→除锈质量检查→涂刷底漆(两遍)→底漆质量检查→涂刷中间漆(一遍)→中间漆质量检查→涂面漆(两遍)→质量检查与验收4.1.2 主要施工方法4.1.2.1 除锈按照成品油库贮罐除锈、防腐设计要求,采用化学除锈方式除锈(涂刷脱漆剂)。
油库技改工程防腐施工方案
防腐施工的主要工程集中在预制场完成:防腐施工前后均按《过程控制程序》办好中间交接记录。
表面处理:设备和管道及其附属钢结构的表面按设计要求进行表面处理,并达到下表规定的除锈等级,为此我们将釆用人工机械除锈或工业喷砂除锈的方法,确保表面处理质量。
防腐涂料施工采用高压无气喷涂和风泵有气喷涂相结合的方法。
为确保工程质量,涂料验收按《进货物资检验和试验控制程序》要求严格验收,施工中参照涂料产品使用说明书的要求进行油漆的配制及涂刷。
油漆涂刷完毕后不得出现流挂、滴流、厚薄不匀、起刺等现象,厚度不符合设计及规范要求时应重新补涂直至合格为止。
设备在出厂时已涂刷过一遍底漆的,应补刷一遍底漆,再涂刷面漆。
设备在出厂时已涂刷面漆的,如有损坏,应进行修补面
漆。

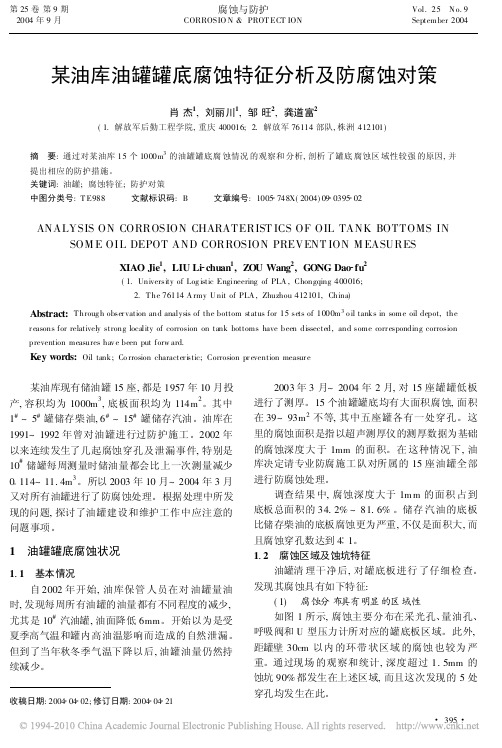

某油库油罐罐底腐蚀特征分析及防腐蚀对策肖杰1,刘丽川1,邹旺2,龚道富2(1.解放军后勤工程学院,重庆400016; 2.解放军76114部队,株洲412101)摘 要:通过对某油库15个1000m3的油罐罐底腐蚀情况的观察和分析,剖析了罐底腐蚀区域性较强的原因,并提出相应的防护措施。
关键词:油罐;腐蚀特征;防护对策中图分类号:T E988 文献标识码:B 文章编号:1005 748X(2004)09 0395 02ANALYSIS ON CORROSION CHARATERIST ICS OF OIL TANK BOTTOMS IN SOM E OIL DEPOT AND CORROSION PREVENT ION M EASURESXIAO Jie1,LIU Li chuan1,ZOU Wang2,GONG Dao fu2(1.University of Log istic Engineering of PLA,Chongqing400016;2.T he76114A rmy U nit of PLA,Zhuzhou412101,China)Abstract:T hroug h obser vation and analysis of the bottom status for15sets of1000m3o il tanks in some oil depot,the r easons for relatively strong locality of corrosion on tank bottoms have been dissected,and some corr esponding corrosion prevention measures hav e been put forw ard.Key words:Oil tank;Co rrosion character i stic;Corrosion pr evention measur e某油库现有储油罐15座,都是1957年10月投产,容积均为1000m3,底板面积均为114m2。

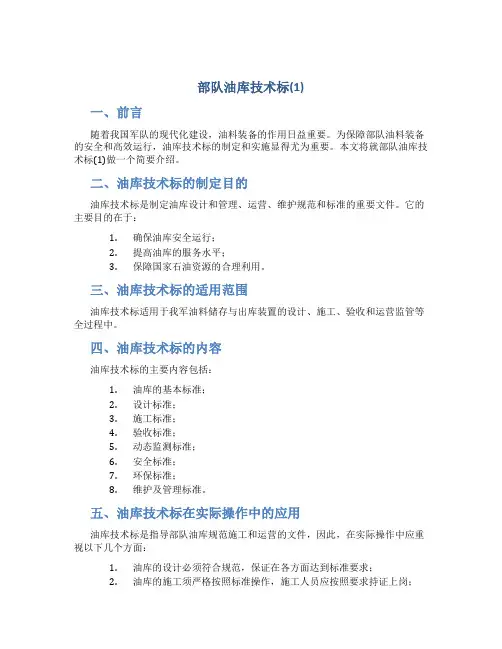

部队油库技术标(1)
一、前言
随着我国军队的现代化建设,油料装备的作用日益重要。
为保障部队油料装备的安全和高效运行,油库技术标的制定和实施显得尤为重要。
本文将就部队油库技术标(1)做一个简要介绍。
二、油库技术标的制定目的
油库技术标是制定油库设计和管理、运营、维护规范和标准的重要文件。
它的主要目的在于:
1.确保油库安全运行;
2.提高油库的服务水平;
3.保障国家石油资源的合理利用。
三、油库技术标的适用范围
油库技术标适用于我军油料储存与出库装置的设计、施工、验收和运营监管等全过程中。
四、油库技术标的内容
油库技术标的主要内容包括:
1.油库的基本标准;
2.设计标准;
3.施工标准;
4.验收标准;
5.动态监测标准;
6.安全标准;
7.环保标准;
8.维护及管理标准。
五、油库技术标在实际操作中的应用
油库技术标是指导部队油库规范施工和运营的文件,因此,在实际操作中应重视以下几个方面:
1.油库的设计必须符合规范,保证在各方面达到标准要求;
2.油库的施工须严格按照标准操作,施工人员应按照要求持证上岗;
3.油库的验收必须要符合规范,保证油库完全符合标准;
4.油库的运营监管要做到位,定期巡检保障设备正常运行;
5.油库的安全和环保工作需要高度关注,保障人员安全和环保工作的全
面实施。
六、
随着我国军队不断发展壮大,部队油库技术标的制定和实施要求不断提高。
各级部门和官兵应认真学习和掌握技术标准的内容,提高油库管理水平,为我军油料的安全建设和现代化建设做出贡献。

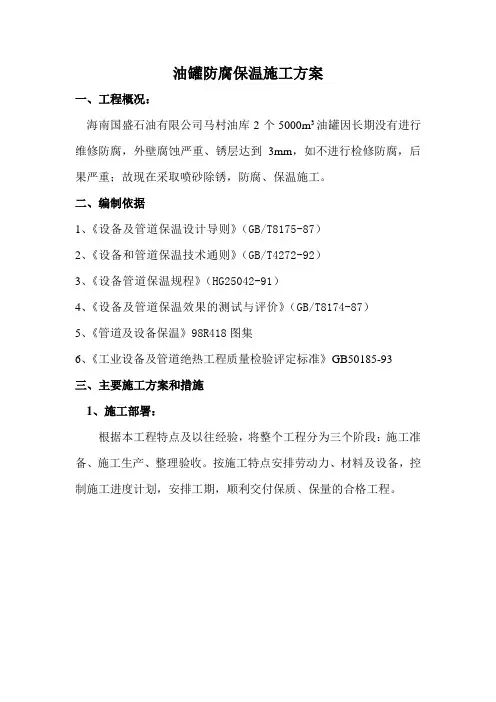

油罐防腐保温施工方案一、工程概况:海南国盛石油有限公司马村油库2个5000m3油罐因长期没有进行维修防腐,外壁腐蚀严重、锈层达到3mm,如不进行检修防腐,后果严重;故现在采取喷砂除锈,防腐、保温施工。
二、编制依据1、《设备及管道保温设计导则》(GB/T8175-87)2、《设备和管道保温技术通则》(GB/T4272-92)3、《设备管道保温规程》(HG25042-91)4、《设备及管道保温效果的测试与评价》(GB/T8174-87)5、《管道及设备保温》98R418图集6、《工业设备及管道绝热工程质量检验评定标准》GB50185-93三、主要施工方案和措施1、施工部署:根据本工程特点及以往经验,将整个工程分为三个阶段:施工准备、施工生产、整理验收。
按施工特点安排劳动力、材料及设备,控制施工进度计划,安排工期,顺利交付保质、保量的合格工程。
2、施工准备:(1)技术准备:1)编制工程施工方案。
2) 技术交底。
3) 编制劳动力、材料、机械工具使用计划,安排班次。
4) 补充有关规程、规范、标准及技术资料表格。
(2)现场准备:1) 熟悉现场。
制定施工计划 施工前准备 施工设备进厂 执行施工任务 验收、移交整理施工文件 施工质量控制 质量检查完善施工管理 内部质量评定 施工进度控制 落实责任到人 完善后勤工作 材料进厂2)施工所用水、电由建设单位提供入点,施工部门完成引入工作。
3)配合施工需要搭设或租用所用临时设施。
4)施工和照明符合《施工现场临时用电安全技术规范》,施工期间用水主要为生活水。
3、搭拆脚手架(1)高空作业,安全工作十分重要,在施工过程中要因地制宜设置安全防护网。
(2)脚手架搭设应对所需搭设的脚手架规格等提出明确要求,再交付搭设作业班组实施。
(3)从事脚手架搭设的作业人员必须取得特种作业操作证,且身体状况符合高空作业的要求。
(4)搭设脚手架前,应做好准备工作,明确作业要求,确认工作环境、防护用品和工具安全可靠;(5)搭设脚手架,离电线应有一定的安全距离,当安全距离不足时,必须采取可靠的安全措施。

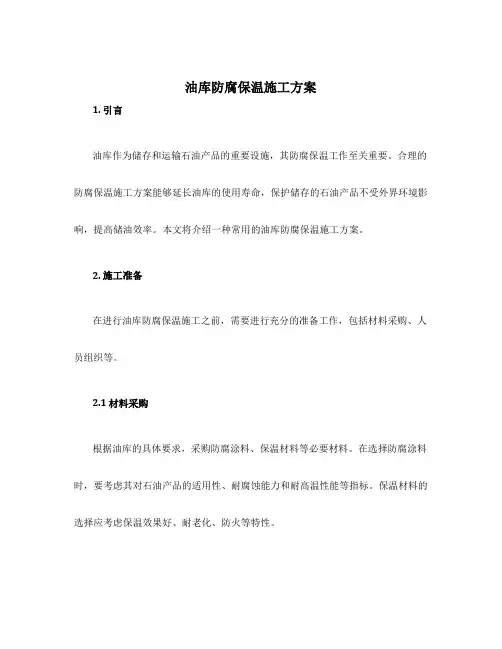

油库防腐保温施工方案1. 引言油库作为储存和运输石油产品的重要设施,其防腐保温工作至关重要。
合理的防腐保温施工方案能够延长油库的使用寿命,保护储存的石油产品不受外界环境影响,提高储油效率。
本文将介绍一种常用的油库防腐保温施工方案。
2. 施工准备在进行油库防腐保温施工之前,需要进行充分的准备工作,包括材料采购、人员组织等。
2.1 材料采购根据油库的具体要求,采购防腐涂料、保温材料等必要材料。
在选择防腐涂料时,要考虑其对石油产品的适用性、耐腐蚀能力和耐高温性能等指标。
保温材料的选择应考虑保温效果好、耐老化、防火等特性。
2.2 人员组织根据项目规模确定施工人员数量,包括项目经理、工程师、技术人员和施工人员等。
组织人员要确保他们熟悉施工方案,并具备相应的工作经验和技能。
3. 施工步骤油库防腐保温施工方案分为防腐和保温两个步骤,下面将详细介绍每个步骤的施工工序。
3.1 防腐施工步骤3.1.1 表面处理首先对油库的表面进行处理,包括清洗、脱脂和打磨等。
这一步骤的目的是去除表面的污垢和油脂,为后续的涂料施工做好准备。
3.1.2 底漆涂刷根据防腐涂料的要求,选择合适的底漆进行涂刷。
底漆的选择要考虑其与涂料的兼容性和附着力。
涂刷底漆时要注意均匀涂刷,确保涂层的厚度和质量。
3.1.3 防腐涂料涂刷待底漆干燥后,使用合适的防腐涂料进行涂刷。
根据油库的使用环境和涂料的性能,选择合适的涂料进行施工。
涂刷时要注意涂层的均匀性和完整性,保证涂层的厚度符合要求。
3.2 保温施工步骤3.2.1 隔热层施工首先在防腐涂层之上进行隔热层的施工。
选择合适的隔热材料,如岩棉、聚氨酯等,并根据油库的具体要求进行施工。
隔热层的施工要注意保持均匀的厚度和完整的覆盖。
3.2.2 护层施工在隔热层之上进行护层的施工,目的是保护隔热层和提高外观质量。
常用的护层材料有玻璃钢、铝板等,根据实际情况进行选择。
护层施工时要注意与隔热层的紧密连接,确保整体的牢固和完整性。

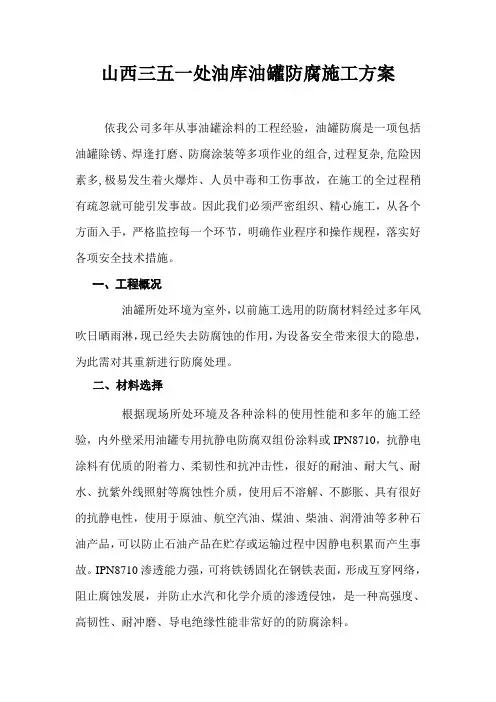

山西三五一处油库油罐防腐施工方案依我公司多年从事油罐涂料的工程经验,油罐防腐是一项包括油罐除锈、焊逢打磨、防腐涂装等多项作业的组合,过程复杂,危险因素多,极易发生着火爆炸、人员中毒和工伤事故,在施工的全过程稍有疏忽就可能引发事故。
因此我们必须严密组织、精心施工,从各个方面入手,严格监控每一个环节,明确作业程序和操作规程,落实好各项安全技术措施。
一、工程概况油罐所处环境为室外,以前施工选用的防腐材料经过多年风吹日晒雨淋,现已经失去防腐蚀的作用,为设备安全带来很大的隐患,为此需对其重新进行防腐处理。
二、材料选择根据现场所处环境及各种涂料的使用性能和多年的施工经验,内外壁采用油罐专用抗静电防腐双组份涂料或IPN8710,抗静电涂料有优质的附着力、柔韧性和抗冲击性,很好的耐油、耐大气、耐水、抗紫外线照射等腐蚀性介质,使用后不溶解、不膨胀、具有很好的抗静电性,使用于原油、航空汽油、煤油、柴油、润滑油等多种石油产品,可以防止石油产品在贮存或运输过程中因静电积累而产生事故。
IPN8710渗透能力强,可将铁锈固化在钢铁表面,形成互穿网络,阻止腐蚀发展,并防止水汽和化学介质的渗透侵蚀,是一种高强度、高韧性、耐冲磨、导电绝缘性能非常好的的防腐涂料。
三、基层处理因成品油罐属高度防火区域,所以不能采用磨光机作为除锈工具,只能使用手工除锈,锈蚀的地方用铜质锤子敲打后,用铜质铲刀将旧漆膜铲除,然后用铜质丝刷将锈蚀出去,有油污的部位可用棉纱蘸涂料稀释剂擦除。
半成品油罐尚未使用,因此采用电动磨光机除锈,打磨时应注意夹角和死角,把每一个部位都除锈到位,认真仔细检查,除锈时应把钢材表面为银灰色,打磨干净后用布或毛刷把表面的灰尘清扫干净,钢材表面除锈等级达到国家标准St2.5级。
四、施工程序除锈→甲方检查合格→涂刷第一遍底漆→干燥时间→甲方检查合格→涂刷第二遍底漆→干燥时间→甲方检查合格→涂刷中间漆→干燥时间→甲方检查合格→涂刷第一遍面漆→干燥时间→甲方检查合格→涂刷第二遍面漆→干燥时间→联合验收。

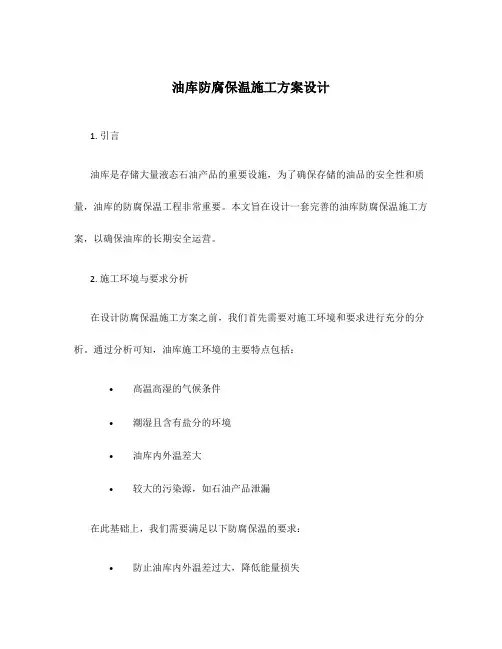

油库防腐保温施工方案设计1. 引言油库是存储大量液态石油产品的重要设施,为了确保存储的油品的安全性和质量,油库的防腐保温工程非常重要。
本文旨在设计一套完善的油库防腐保温施工方案,以确保油库的长期安全运营。
2. 施工环境与要求分析在设计防腐保温施工方案之前,我们首先需要对施工环境和要求进行充分的分析。
通过分析可知,油库施工环境的主要特点包括:•高温高湿的气候条件•潮湿且含有盐分的环境•油库内外温差大•较大的污染源,如石油产品泄漏在此基础上,我们需要满足以下防腐保温的要求:•防止油库内外温差过大,降低能量损失•防止石油产品泄漏对设施和环境的损害•防止湿度和盐分对设施的腐蚀•提高油库的运行效率和维护成本的可控性3. 防腐保温材料选择基于上述的施工环境和要求分析,我们选择以下材料进行防腐保温施工:防腐材料•聚乙烯薄膜:作为油库内外表面的防腐层,能有效防止湿度和盐分对设施的腐蚀,同时具有良好的耐化学腐蚀性能。
•防腐胶带:用于油库各种管道连接处的涂覆,能有效防止泄漏和腐蚀。
保温材料•喷涂硅酸盐保温涂料:用于油库内表面的保温,能有效减少内外温差,降低能量损失。
•泡沫玻璃:用于油库外壁的保温,具有良好的隔热性能和耐腐蚀性能。
4. 施工工艺流程本施工方案设计的工艺流程如下:1.地面准备:对施工区域进行清理,确保没有杂物和脏污。
2.预处理:清洁油库表面,去除污垢和旧的防腐保温材料。
3.防腐处理:–使用高压水清洗油库表面,去除污垢和尘土。
–在清洗干燥后,涂覆聚乙烯薄膜作为防腐层。
–使用防腐胶带对管道连接处进行涂覆。
4.保温处理:–在油库内表面使用喷涂硅酸盐保温涂料,形成保温层。
–在油库外壁使用泡沫玻璃板进行保温,固定在表面。
5.检验验收:对施工后的油库进行检验和验收,确保施工质量符合要求。
5. 安全措施在施工过程中,我们需要注意以下安全措施:•安全防护:施工人员必须佩戴防护装备,如安全帽、护目镜、口罩等。
•高空作业:对于需要进行高空作业的区域,必须使用安全绳索和安全网进行保护。
xxxxx部队油库油罐外壁防腐工程施工招标技术标招标单位:中国人民解放军xxxxx部队投标单位:法定代表人:单位地址:联系人:联系电话:日期:一、投标书编制说明中国人民解放军xxxxx部队我们能参加贵公司xxxxx部队油罐外壁防腐工程项目的招投标活动而深感荣幸,首先感谢贵公司对本公司的信任,本公司对该工程建设施工工作具有极大的信心,对与贵单位的合作充满诚挚的意愿并承诺:我公司对本次“新疆军区工程建设施工招标文件”中的全部要约均予以接受与认可。
承包范围:油罐外壁防腐除锈6642㎡、10座立识油罐外壁12 924㎡涂刷环氧树脂漆(低表面处理环氧漆670HS)3遍;2 7座1994㎡卧式油罐外壁涂刷灰色防锈漆1遍、银粉面漆2遍。
我们的指导思想是——立足工程、信誉第一、忠诚尽责地帮助业主实现预定的工程建设投资、质量、进度控制总目标。
通过对该工程的建设施工实践来进一步提高本公司的社会信誉。
我们单位优势具备化工石油工程总包二级资质、房建总包一级、钢结构总包一级、管道工程三级、装饰装修二级资质,同时我单位具有多年从事油库及加油站建设经验。
在收到贵方的招标文件后,我们精心组织班子,成立了投标领导小组,并派有关专业技术人员踏勘工程现场,分析施工难点,通过集思广益的认真研究和工作,已完成贵方招标文件规定的全部内容,并对标书作如下综合说明,呈请领导、专家、评委审议。
一旦有幸中标,一定全力以赴,配备足够的资源,做好施工前期准备和施工现场总体规划布置,发挥我公司施工技术和各项管理的优势,建立完善的管理组织机构,落实严格的责任制,实施项目管理.通过对劳动力,设备,材料,资金,技术,方法和信息的优化处置,实现工期,质量及社会信誉的预期目标.本投标书是在认真阅读了本工程的招标文件、招标图纸和踏勘现场的基础上编制的,标书中的施工组织设计:工期、质量、安全和文明施工的目标的措施,进场机械设备、人员配备、投标报价等,均考虑了本公司的实际能力而郑重承诺的。
1、如果我单位中标,我们将保证在投标文件中所报的施工工期内完成工程施工。
2、如果我单位中标,我们将保证该工程的工程质量达到合格及其以上工程标准。
3、如果我单位中标,我们将安全、文明地进行本工程的施工,对于树立我公司良好的企业形象,创出我公司的品牌,具有至关重要的意义。
我公司将严格按要求,做到安全施工、文明施工,确保施工区域内部及外部道路、场地的清洁和安全。
(具体的措施、方法详见施工组织设计) 敬请评标小组领导和专家考虑我们的诚恳意愿。
法定代表人身份证明投标人名称:单位性质:地址:成立时间:年月日经营期限:姓名:性别:年龄:职务:系(投标人)的法定代表人。
特此证明。
投标人:(单位公章)授权委托书本人(姓名)系(投标人名称)的法定代表人,现委托(姓名)为我方代理人,代理人根据授权,以我方名义签署、澄清、说明、补正、递交、撤回、修改xxxxx 部队油罐外壁防腐工程(项目名称)标段施工投标文件、签订合同和处理有关事宜,其法律后果由我方承担。
授权期限:。
代理人无转委托权。
附:法人代表身份证明(包括身份证复印件)。
投标人:(盖单位公章)法定代表人:(签字)身份证号码:委托代理人:(签字)身份证号码:注:1.法定代表人委托他人投标的,委托代理人应是投标人单位的人员。
投标承诺书中国人民解放军xxxxx部队:我公司已收到你部xxxxx部队油罐外壁防腐工程招标文件,遵照招投标有关法律法规,我公司认真研读了招标文件的全部内容,踏勘了施工现场,对施工条件作了充分了解,愿意接受招标文件的各项条款,参加此项目的投标,并承诺如下:一、一旦我单位中标,我方保证在约定的时间立即进驻现场,开展施工作业。
二、一旦我单位中标,我方保证在约定的工期内达到约定的质量标准。
三、我方承诺无条件接受该工程招标文件的所以条款内容。
如过我方违约,同意按照招标文件约定的条款进行处罚。
同时贵方有权终止我方合同并选择其他承包单位。
投标人:(盖章)法定代表人印签:年月日投标人基本情况表、拟派专业技术人员表及工程项目经理业绩表如我方中标我公司将保证35日内完工(2017年4月15日开工,2015年5月20日竣工)。
(1)按照施工组织设计做的人力配备、工具装备、工程用料等一切准备工作,保证精装修施工队伍按期进入现场开工。
(2)明确施工任务,熟悉施工图纸及时做好同时做好同总包单位的工程交接工作,保证施工顺利进行。
(3)根据本工程施工进度和业主要求的日历工期编制可行的施工进度计划,严格掌握关键工序的工期,分段分层组织交叉流水作业,施工进入中期时安排上班作业,以保证工期。
(4)安排可进行场外加工的基础上进行场外加工、制作。
(5)工程特点,采用分段考虑流水施工方法,突出重点,加快施工进度。
承诺方:法人签字(盖章):1、认真贯彻ISO9001:2000标准,建立健全项目部质量管理体系,保证其正常进行,质量目标为达到“军队优质工程奖”,争创样板工程。
贯彻标准,建立健全项目组织机构,明确岗位职责,管理人员持证上岗,爱岗爱业,尽职尽责,是工程质量持续改进的根本保证。
配备足够的人力资源,设备物资资源,落实岗位责任,落实各个质量环节:材料、资料、质检、测量做好各项施工准备,为一线操作班组创造适宜的工作环境。
做到质量问题事事有人管,处处有人抓。
2、落实项目管理人员岗位责任制项目经理:对工程质量负全面责任,负责建立健全项目保证体系,明确管理人员只能分配,根据公司贯标程序办法,合理安全生产,定期检查、协调,召开质量分析会,严格执行质量奖惩制度,处理质量事故。
技术负责人:全面负责项目部的技术质量管理,监督质量管理体系的正常运行,参与分部分项工程的验收,做好各项技术洽商。
质检员:严格按国家质量检验评定标准对分项工程质量进行检查评定,实行巡检制,施工中及时发现和处理材料与工序的不合格项,参与工序的隐预检,并做好工序标识参与工程分部,单位工程的评定和验收。
资料员:管理好项目图纸、图案、规范、标准,做好文件的收发,条理、规范及时地整理收集各项技术资料,不合格的资料认真纠正,退回,保证资料真实地记录工程施工情况,并指导施工顺利进行。
专业工长:严格按照规范标准组织本专业的施工,做好本专业施工的工艺,技术交底,负责本专业的隐、预检、质检、实验,处理施工中存在的质量问题,做好成品保护。
实验员:根据有关规范,标准和实验计划做好各项实验,配合试工做好送样,取样工作。
做好见证取样工作。
材料员:全面负责工程原材料供应质量,及时索取向工长转交材料合格证,通知实验员送样,做好现场物资标识,做好材料的现场管理、运输、贮存,对不合格的材料,坚持退货。
承诺方:法人签字盖章:七、xxxxx部队油罐外壁防腐工程施工组织设计第一章、项目概况一、总体概况序号项目内容1 工程名称xxxxx部队油罐外壁防腐工程2 工程地址新疆xxxxx县xxxxx部队库区3 建设单位中国人民解放军xxxxx部队4 招标工期40天(2017年4月15日开工,2015年5月25日竣工)5 质量目标确保达到“军队优质工程奖”6 项目内容油罐外壁防腐除锈6642㎡、10座立识油罐外壁12924㎡涂刷环氧树脂漆(低表面处理环氧漆670HS)3遍;27座1994㎡卧式油罐外壁涂刷灰色防锈漆1遍、银粉面漆2遍。
二、编制依据1、工程应用的主要标准序号类别名称编号1 国标《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923-20112 国标《建设工程质量验收统一标准》GB50300-20133 行业《防腐蚀工程施工操作规程》YSY441-19894 企业质量体系程序文件5 企业环保体系程序文件6 甲方招标文件及有关图纸答疑文件7 企业企业管理、项目管理、质量、安全等手册第二章、总体工作计划第一节、施工准备工作计划进场前项目经理及技术负责人应认真熟悉施工图及有关技术资料,熟悉流程,了解施工及验收标准,熟悉现场环境及防腐工程进度安排、施工管理等情况,拟定与总进度计划相互协调的专业进度计划。
一、技术组织准备1、进行详细周密的施工调查,编制实施性施工组织计划。
2、根据施工工艺,编制详尽的施工方案和作业指导书。
3、对参建人员进行技术交底培训。
二、物资设备准备1、建筑材料准备根据施工进度计划的需求,编制物资采购计划。
2、建筑施工机具准备按照施工机具需用量计划,组织施工机具进场(详见需求计划表)。
3、生产工艺设备准备按照生产工艺流程及工艺布置图的要求,编制采购计划,组织设备进场。
三、施工现场准备1、建造临时设施按照施工平面图及临时设施需用量计划,建造各项临时设施。
2、做好季节性施工准备按照施工组织设计的要求,认真落实季节性施工的临时设施和技术组织措施。
3、做好施工前期调查,查明施工区域内的各种危险源分布情况。
四、劳动组织准备1、建立施工现场项目组织机构2、组建精干的施工队伍3、集结施工力量,组织劳动力有序进场4、做好施工人员入场教育培训工作5、施工场外协调(1)、地方协调及时与甲方代表取得联系,协商外围事宜,做好施工前准备工作。
(2)、材料加工与订货根据各项材料需用量计划,同建建设单位取得联系,上报甲供材料需求计划,保证按时供应。
第二节、分部分项工程施工计划本项目分部分项工程计划分七个阶段进行施工,具体划分如下:第一阶段:施工准备阶段1.项目经理部和综合外协组开始运行:签订工程合同,领取施工图纸,完成图纸会审和技术交底,编制施工组织设计,提出材料采购计划,编制综合资料、HSE例卷,申请开工报告;2.施工暂设就绪,施工队伍、施工设备及机具、材料按需进场;3.施工队伍进场安全培训,技术交底,合理布置分配。
第二阶段:脚手架搭设部分施工1.由于储罐较高人工无法直接到达施工作业面,应在作业前搭设好施工脚手架项目。
2.油罐为洞内13个,房间内12个,露天2个。
3.本项目脚手架搭设分3个作业班组同时搭设。
第三阶段:除锈部分1. 储罐外壁除锈面积为6642㎡,我方采取3个作业班组同时进行。
第四阶段:防腐部分1.10座立识油罐外壁12924㎡涂刷环氧树脂漆(低表面处理环氧漆670HS)3遍。
2.27座1994㎡卧式油罐外壁涂刷灰色防锈漆1遍、银粉面漆2遍。
3.防腐作业我方采取3个作业班组同时进行。
第五阶段:零星工程处理及清扫第六阶段:竣工验收阶段第三章、组织方案第一节、指导思想及组织重点一、施工指导思想施工指导思想:坚持质量第一,创建优质工程;坚持安全第一,认真贯彻HSE管理体系;遵循施工工艺,保证重点,统筹安排;采用先进的施工技术和科学管理方法,均衡、连续施工;施工组织经济合理,降低工程造价。
二、施工组织机构根据项目施工管理特点和招标文件的要求,我公司对xxxxx部队油罐外壁防腐工程实行项目化管理,成立专门的项目部。
项目部的设置按照目标一致、权责相称、统一指挥、确定职能、分工负责、均衡高效、分层管理的原则。
