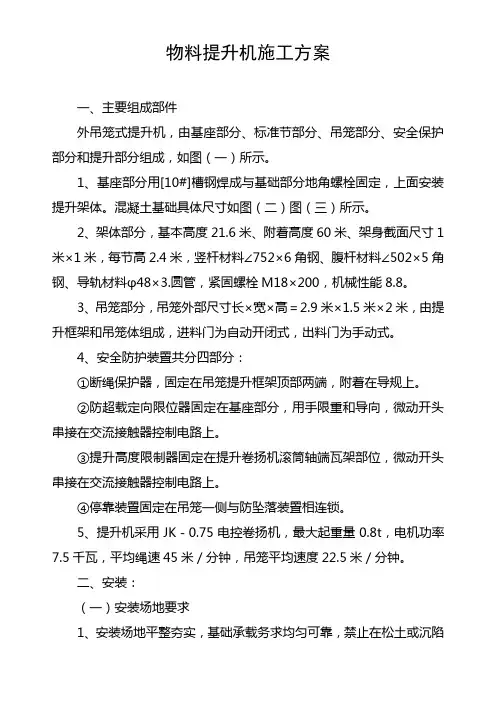

物料提升机施工方案

一、主要组成部件

外吊笼式提升机,由基座部分、标准节部分、吊笼部分、安全保护部分和提升部分组成,如图(一)所示。

1、基座部分用[10#]槽钢焊成与基础部分地角螺栓固定,上面安装提升架体。混凝土基础具体尺寸如图(二)图(三)所示。

2、架体部分,基本高度21.6米、附着高度60米、架身截面尺寸1米×1米,每节高2.4米,竖杆材料∠752×6角钢、腹杆材料∠502×5角钢、导轨材料φ48×3.圆管,紧固螺栓M18×200,机械性能8.8。

3、吊笼部分,吊笼外部尺寸长×宽×高=2.9米×1.5米×2米,由提升框架和吊笼体组成,进料门为自动开闭式,出料门为手动式。

4、安全防护装置共分四部分:

①断绳保护器,固定在吊笼提升框架顶部两端,附着在导规上。

②防超载定向限位器固定在基座部分,用手限重和导向,微动开头串接在交流接触器控制电路上。

③提升高度限制器固定在提升卷扬机滚筒轴端瓦架部位,微动开头串接在交流接触器控制电路上。

④停靠装置固定在吊笼一侧与防坠落装置相连锁。

5、提升机采用JK-0.75电控卷扬机,最大起重量0.8t,电机功率

7.5千瓦,平均绳速45米/分钟,吊笼平均速度22.5米/分钟。

二、安装:

(一)安装场地要求

1、安装场地平整夯实,基础承载务求均匀可靠,禁止在松土或沉陷

不均的基础上安装,基础承载力要求不小于80Kpa。

2、基础部分应排水畅通,不准有积水浸泡基础。

3、底座四个连接套水平偏差在1.5mm以内。

(二)安装步骤

1、安装前基础处理,首先挖坑尺寸见图二或图三,按图形外框尺寸下挖50cm,边缘应垂直整齐。基础中心距建筑物墙体、障碍物2米。坑底素土夯实、浇30号混凝土,厚度不少于40cm,浇筑面水平处理。M18×300螺栓予埋,中心距对角线尺寸误差应小于2mm,螺栓外露3cm。

2、底座连接套找平,其水平偏差小于1.5mm,先安装第1节标准节,螺栓拧紧,然后将抱杆固定在架体上,其安装与穿绳方式如图四。安装架体至14米,固定第一道附着,以后每增高9米再附着一次,最上层附着架距井架顶面不大于6米,达到所需高度后,安装吊笼,固定各安全装置。井架逐节用螺栓连接,垂直度<1.5‰。安装应保证各连接螺栓紧固可靠,外露螺丝涂润油。(附着如图五所示)。

3、按标准要求固定卷扬机,钢丝绳卷筒长度与防超载定向限制器夹角小于3。卷扬机固定要紧固牢靠,吊篮在地面未吊起时,卷筒上至少设有三圈钢丝绳。

4、安全装置:其安装方法详见安全装置产品说明书。

5、自动平层控制器的安装与使用详见说明书。

三、安装中技术要求

1、该提升机的高度应随着建筑物的升高而升高,不得一次性架设超过15m的高度。

2、导轨为吊篮运行滚轮的轨道,其导轨接头处阶差应小于1mm,安装时必须注意调整。

3、立柱全高的垂直度偏差应小于或等于全高的2‰。

4、各连接螺栓必须紧固(涂抹黄油或40#机油防锈)。

5、高空安装作业人员必须具有高空作业的条件和资格,持证上岗,工作中系好安全带,吊笼和立柱周围3m内禁止站人,以防物体跌落伤人,安装人员禁止随吊笼运行升降。

6、物料提升机不允许在顶部风速大于13m/S条件下进行安装、拆卸作业。

7、附着杆应与建筑物的楼板或墙壁直接刚性连接,附着杆长度根据安装位置由用户自备。

四、安装使用注意事项

1、严禁载人运行,操作人员必须持证上岗。

2、操作者应经过训练,能熟练掌握吊篮升降,操作时精力要高度集中,反应要迅速,特别是吊篮接近极限高度位置时,注意及时停车,如果限位开关失灵应立即停车,拉总闸。检查限位失灵原因并作检修。

3、使用吊篮前必须检查各连接件是否可靠,8个滚轮是否松动。司机应每天三次检查钢丝绳是否磨损、断股、折弯等问题,一经发现,立即更换新绳。升降是否灵活,如发现以上问题应立即排除。

4、交接班应交代运行情况,发现故障应停机修理,禁止带故障作业。

5、暴风雨或停机一段时间后,应先进行空运行检查,然后才能带载运行。

6、禁止超载,偏载运行。

7、卸货时应将吊笼内停靠手柄向下,稳定吊篮,方可卸货;运行时停靠手柄向上,方可运行。

8、物料提升机不允许在顶部风速大于20m/S条件下使用。

9、收班时,操作人员离开操作现场前应放下吊篮,严禁将吊篮搁置在半空中上长期停放。

10、已经调整好的高度限位器和起重量限位器,禁止随意调整和拆除。

11、禁止非操作人员启动卷扬机进行操作。

12、收班时要拉闸断电,锁好电源箱,防止无关人员启动卷扬机运行。

13、提升机进行工作时,严禁在3m范围内站人,以防出现意外事故。

14、45m以上提升机因提升高度超高,操作者可视性很差,为防止误操作,使用时,应配备指挥员一名,对讲机二台(指挥员一台、操作者一台),由指挥员通过对讲机指挥操作者进行操作。

五、拆架

1、查看物料提升机与建筑物连接情况。

2、立柱与底架、基础的连接情况。

3、拆除附墙架时应确保立柱的自由高度不大于6m。

4、拆除天梁时应采取相应的安全保护措施。

5、在物料扣升机上方做拆卸作业时,其下方的所有作业应暂时停止,并不得由高处向外抛掷物品。

六、维保、保养及运输

1、卷扬机,起升滑轮轴承要经常加注润滑油,滑轮轴承加注ZG-2润滑油;卷扬机作业50h将进行补加或换油,工作400h 进行换油清洗并检修。

2、一般情况下每月或暴风雨后需对物料提升机基础沉降、螺栓紧固、

钢丝绳磨损、立柱是否有倾斜等进行一次全面检查,发现问题及时维修更换,如有结构碰损,焊缝开裂要及时修整补焊。

3、每项工程结束,对卸下的标准节、吊蓝等结构件要全面清洗、除锈刷漆。卷扬机要进行维修保养。

4、储藏、转场运输、禁止杂乱堆码,碰撞、挤压。要求有序放置。搬运时捆扎牢固,储藏时宜加遮盖物防止生锈,凡储运中引起的构件变形、断裂必须修得后方可使用。
