钢绞线张拉伸长值、锚塞回缩量
- 格式:doc
- 大小:92.50 KB
- 文档页数:8
钢绞线张拉计算公式
钢绞线的张拉计算公式主要有以下两种:
1. 伸长量计算公式:△L=(P平×L)/(E×A)。
其中,△L代表钢绞线的伸长量,单位为厘米;P平代表钢绞线的平均张拉力,单位为牛;L代表钢绞线的长度,单位为厘米;E代表钢绞线的弹性模量,单位通常为MPa,具体数值以试验室实测数据为准;A代表钢绞线的截面积,对于单根φ15.24的钢绞线,其有效截面积为140平方毫米。
2. 张拉力计算公式:T=(A×Fy×π×D^2)/4。
在这个公式中,T代表张拉力;A代表钢绞线的横截面积;Fy代表钢绞线的屈服极限;π代表圆周率;D代表钢绞线的直径。
另外,钢绞线张拉值的计算还可以采用以下方式:ΔL=ΔL1+ΔL2-b-c。
其中,ΔL1为从初始拉力(桥梁施工规范规定一般为设计控制张拉力的10%~25%)至张拉设计控制拉力间的千斤顶活塞的张拉行程;ΔL2为初始拉力时的推算伸长值(按规范规定推算求得);b为工具锚锚塞回缩量;c为工作锚锚塞回缩量。
钢绞线理论伸长值及实际的计算一,钢绞线理论伸长值的计算目前,施工中对钢绞线张拉的控制一般采取引伸量与张拉应力双控,以张拉应力为主引伸量为副的控制方法,即要实际伸长值与理论伸长值的差值满足设计请求,要求控制在6%以内。
尽管在设计中已给了钢绞线张拉的理论伸长值,然而作为现场的施工技术人员应当依据现场的实际状况对数据进行整理,正确的盘算出钢绞线的理论伸长值。
假如在计算钢绞线的实际伸长值时疏忽了张拉采取的方法,不加差别的进行计算,计算的预应力均匀张拉力不免会有偏向,这必定招致钢绞线理论伸长值计算有误,并将影响钢绞线的张拉质量,预应力构件的施工质量也随之遭到影响,因而这是咱们现场施工技术人员必需注重的问题。
预应力筋长度(L)的取值设计中钢绞线的长度有时未计入张拉工作长度,或是计算的张拉工作长度与实际不相符,因而在施工时计算钢绞线下料长度和张拉预应力筋长度时均应当依据实际状况进行调整,即依据实测的千斤顶长度、锚环厚度等进行调整。
个别状况下,预应力筋的张拉长度应计算到千斤顶工具锚的地位,钢绞线的下料长度还应在预应力筋长度的基本上每端加上千斤顶工具锚后20cm的钢绞线长度。
预应力筋的截面面积(A )、弹性模量(E )取值计算钢绞线的理论伸长值时所采取的截面面积和弹性模量是规则标准值,但进入施工现场的各批钢绞线的截面面积和弹性模量与标准值对比都有偏差,因而咱们应依据各批钢绞线实测的截面面积和弹性模量对计算的理论伸长值进行修改。
1、先张法理论伸长值计算张拉锚固控制力及理论伸长值计算a.单根钢绞线张拉锚固控制应力:бk=0.70Rb单根钢绞线张拉锚固控制力:对Φs15.2 AP = 140㎜2PP= APбk弹性模量Ep=1.95×105 Mpa,张拉台长L﹦79.9m﹦79900㎜b. 钢绞线理论伸长值:△L= PP L/APEp2、后张法理论伸长值计算A、利用《公路桥涵施工技术规范》(JTG\T50-2011)预应力筋的理论伸长值△L(mm)按式(12.8.3-1)计算:△L= P p L/A p·E p (12.8.3-1)式中:P p—预应力筋的平均张拉力(N )L—预应力筋的长度(mm )A p—预应力筋的截面面积(mm2)E p—预应力筋的弹性模量(N/mm2)B、本梁的钢铰线为直线与曲线混合组成的预应力筋,参照《公路桥涵施工技术规范》(JTG\T50-2011)计算P p。
钢绞线张拉伸长量的计算桥梁结构常用钢绞线的规格一般是ASTM A416、270级低松弛钢绞线,公称直径为15.24mm,标准强度为1860MPa,弹性模量为195000MPa,桥梁施工中张拉控制应力(本文中用Ycon表示)一般为标准强度的75%即1395MPa。
本文重点介绍曲线布置的钢绞线伸长量计算,并给出CASIO fx-4800P计算器的计算程序,另外简要介绍千斤顶标定的一些注意问题。
参照技术规范为《公路桥涵施工技术规范》(JTJ 041-2000)(以下简称《桥规》)。
一、预应力系统安装:1、波纹管、锚垫板和连接器安装:(1)、波纹管安装:预应力用波纹管采用塑料波纹管,波纹管严格按设计图纸位置和要求安装,并要以定位筋将波纹管固定牢固,在直线段约为0.3米一道“U”字形架立筋固定,曲线段加密,以免在混凝土浇筑过程中,波纹管产生移位,影响钢束对箱梁混凝土的压力,如果管道和钢筋发生冲突,应以管道位置不变为主。
(2)、锚垫板安装:在固定端和张拉端分别安装对应型号和规格的锚垫板和螺旋筋,并将锚垫板喇叭口底端和波纹管连接牢固,锚垫板要牢固地安装在模板上。
要使垫板与孔道严格对中,并与孔道端部垂直,不得错位。
锚下螺旋筋及加强钢筋要严格按图纸设置,喇叭口与波纹管道要连接平顺,密封。
对锚垫板上地的压浆孔要妥善封堵,防止浇注混凝土时漏浆堵孔。
安装锚垫板时,对于两端张拉的锚具,需注意压浆端进浆孔向下,出气孔向上,对于一端张拉的P锚、H锚应把张拉端作为进浆孔,且向下,以保证压浆的密实。
(3)、连接器安装:从第二孔箱梁开始,在前一段已张拉完的群锚连接体上安装连接器,并进行钢绞线接长。
2、钢绞线安装:a.钢绞线下料:钢绞线必须在平整、无水、清洁的场地下料,钢绞线下料长度要通过计算确定,计算应考虑孔道曲线长,锚夹具长度,千斤顶长度及外露工作长度等因素,预应力筋地切割宜用砂轮锯切割,下料过程中钢绞线切口端先用铁丝扎紧,采用砂轮切割机切割。

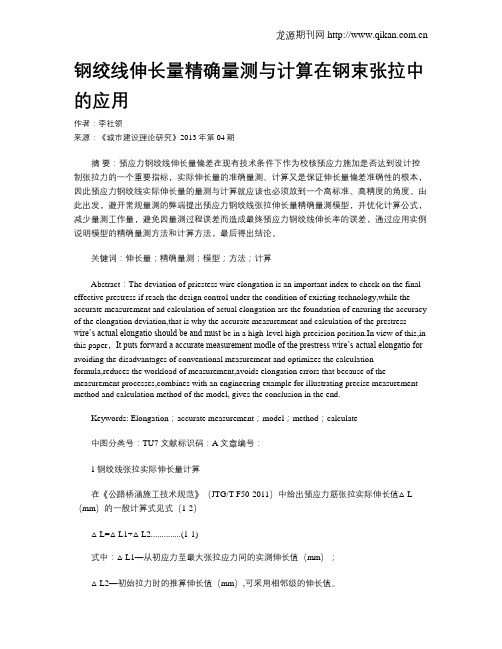

钢绞线伸长量精确量测与计算在钢束张拉中的应用作者:李社领来源:《城市建设理论研究》2013年第04期摘要:预应力钢绞线伸长量偏差在现有技术条件下作为校核预应力施加是否达到设计控制张拉力的一个重要指标,实际伸长量的准确量测、计算又是保证伸长量偏差准确性的根本,因此预应力钢绞线实际伸长量的量测与计算就应该也必须放到一个高标准、高精度的角度。
由此出发,避开常规量测的弊端提出预应力钢绞线张拉伸长量精确量测模型,并优化计算公式,减少量测工作量,避免因量测过程误差而造成最终预应力钢绞线伸长率的误差,通过应用实例说明模型的精确量测方法和计算方法,最后得出结论。
关键词:伸长量;精确量测;模型;方法;计算Abstract:The deviation of priestess wire elongation is an important index to check on the final effective prestress if reach the design control under the condition of existing technology,while the accurate measurement and calculation of actual elongation are the foundation of ensuring the accuracy of the elongation deviation,that is why the accurate measurement and calculation of the prestress wire’s actual elongatio should be and must be in a high-level high-precision position.In view of this,in this paper,It puts forward a accurate measurement modle of the prestress wire’s actual elongatio for avoiding the disadvantages of conventional measurement and optimizes the calculationformula,reduces the workload of measurement,avoids elongation errors that because of the measurement processes,combines with an engineering example for illustrating precise measurement method and calculation method of the model, gives the conclusion in the end.Keywords: Elongation;accurate measurement;model;method;calculate中图分类号:TU7 文献标识码:A文章编号:1钢绞线张拉实际伸长量计算在《公路桥涵施工技术规范》(JTG/T F50-2011)中给出预应力筋张拉实际伸长值△L (mm)的一般计算式见式(1-2)△L=△L1+△L2..............(1-1)式中:△L1—从初应力至最大张拉应力间的实测伸长值(mm);△L2—初始拉力时的推算伸长值(mm),可采用相邻级的伸长值。
预应力钢绞线张拉伸长值锚塞回缩量量测方法的探讨预应力钢绞线张拉伸长值锚塞回缩量量测方法的探讨摘要:钢绞线预应力混凝土在桥梁工程中已普遍使用,作为质量双控指标的钢绞线张拉伸长值及锚固张拉力的计算,相应规范均已有明确规定,但对在预应力张拉实际施工中的具体量测,各家说法与作法都存在较大差异,本文就此问题根据笔者施工的实践予以介绍,供广大从事钢绞线预应力张拉工作者参考。
关键词:钢绞线;预应力张拉;伸长值;锚塞回缩量;量测1 引言以钢绞线作为桥梁工程、路基高边坡抗滑加固等工程施加预应力的载体,是目前普遍采用的材料和工艺。
对钢绞线张拉预应力施加、锚固的方法和张拉力、钢绞线伸长量的理论计算,在相应的规范中都已有明确的规定,但在实际操作中对钢绞线施加预应力张拉的伸长值、钢绞线锚固时锚具锚塞回缩量的量测,各家说法及做法均存在差异,这对预应力张拉质量控制的双控指标(即钢绞线张拉力与实测伸长值)的计算和评判产生了一定的影响。
针对上述问题,笔者就多年预应力张拉实践,尝试提出如下实际作法和技术见解(以后张法为主),为广大钢绞线预应力张拉工作者提供参考。
2 钢绞线张拉伸长值计算钢绞线预应力张拉施工设计控制张拉力,是指预应力张拉完成后钢绞线在锚夹具前的拉力。
因此,在钢绞线预应力张拉理论伸长量计算时,应以钢绞线两头锚固点之间的距离作为钢绞线的计算长度,但在预应力张拉时钢绞线的控制张拉力是在千斤顶工具锚处控制的,故为控制和计算方便,一般以钢绞线两头锚固点之间的距离,再加上钢绞线在张拉千斤顶中的工作长度,作为钢绞线预应力张拉理论伸长量的计算长度。
在钢绞线预应力张拉时,钢绞线的外露部分,大部分被锚具和千斤顶所包裹,钢绞线的张拉伸长量无法在钢绞线上直接测量,故只能用测量张拉千斤顶的活塞行程,计算钢绞线的张拉伸长值,但同时还应减掉钢绞线张拉全过程的锚塞回缩量。
(参阅《公路桥涵施工技术规范》)一般计算式为:ΔL=ΔL 1+ΔL 2-b-c ⑴ 式中:ΔL 1:为从初始拉力L 初(桥梁施工规范规定一般为设计控制张拉力的10%~25%)至张拉设计控制拉力L 终间的千斤顶活塞的张拉行程;ΔL 2:为初始拉力时的推算伸长值(按规范规定推算求得);b :工具锚锚塞回缩量;c :工作锚锚塞回缩量。
钢绞线预应力张拉伸长值、锚塞回缩量量测方法的探讨徐致松摘要:钢绞线预应力混凝土在桥梁工程中已普遍使用,作为质量双控指标的钢绞线张拉伸长值及锚固张拉力的计算,相应规范均已有明确规定,但对在预应力张拉实际施工中的具体量测,各家说法与作法都存在较大差异,本文就此问题根据笔者施工的实践予以介绍,供广大从事钢绞线预应力张拉工作者参考。
关键词:钢绞线;预应力张拉;伸长值;锚塞回缩量;量测1引言以钢绞线作为桥梁工程、路基高边坡抗滑加固等工程施加预应力的载体,是目前普遍采用的材料和工艺。
对钢绞线张拉预应力施加、锚固的方法和张拉力、钢绞线伸长量的理论计算,在相应的规范中都已有明确的规定,但在实际操作中对钢绞线施加预应力张拉的伸长值、钢绞线锚固时锚具锚塞回缩量的量测,各家说法及做法均存在差异,这对预应力张拉质量控制的双控指标(即钢绞线张拉力与实测伸长值)的计算和评判产生了一定的影响。
针对上述问题,笔者就多年预应力张拉实践,尝试提出如下实际作法和技术见解(以后张法为主),为广大钢绞线预应力张拉工作者提供参考。
2钢绞线张拉伸长值确定2.1钢绞线张拉伸长值计算钢绞线预应力张拉施工设计控制张拉力,是指预应力张拉完成后钢绞线在锚夹具前的拉力。
因此,在钢绞线预应力张拉理论伸长量计算时,应以钢绞线两头锚固点之间的距离作为钢绞线的计算长度,但在预应力张拉时钢绞线的控制张拉力是在千斤顶工具锚处控制的,故为控制和计算方便,一般以钢绞线两头锚固点之间的距离,再加上钢绞线在张拉千斤顶中的工作长度,作为钢绞线预应力张拉理论伸长量的计算长度。
在钢绞线预应力张拉时,钢绞线的外露部分,大部分被锚具和千斤顶所包裹,钢绞线的张拉伸长量无法在钢绞线上直接测量,故只能用测量张拉千斤顶的活塞行程,计算钢绞线的张拉伸长值,但同时还应减掉钢绞线张拉全过程的锚塞回缩量。
(参阅《公路桥涵施工技术规范》)一般计算式为:ΔL=ΔL1+ΔL2-b-c ⑴式中:ΔL1:为从初始拉力(桥梁施工规范规定一般为设计控制张拉力的10%~25%)至张拉设计控制拉力间的千斤顶活塞的张拉行程;ΔL2:为初始拉力时的推算伸长值(按规范规定推算求得);b:工具锚锚塞回缩量;c:工作锚锚塞回缩量。
钢绞线张拉力值怎么计算,钢绞线张拉详细施工顺序你知道吗?佰材网桥梁工程材料平台知识分享:钢绞线张拉力大小值怎么计算及钢绞线张拉详细施工顺序。
什么是钢绞线张拉值?钢绞线张拉值,行业中说的是钢绞线预应力在张拉施工过程中设计控制张拉力,通俗的来讲是预应力张拉结束后钢绞线处在锚具夹具之前的一种拉力。
钢绞线张拉力大小值怎么计算?钢绞线张拉值计算,是在钢绞线预应力张拉理论伸长量计算时候,应该以施工中钢绞线俩边锚固点相距的距离来作为钢绞线的计算长度。
当预应力张拉进行时候,钢绞线所支配的张拉力是需要建立在千斤顶工作锚的位置来进行操纵的,为了控制把控和计算的方便,正确方法是以钢绞线俩边锚固点之间相距的距离,另外加上钢绞线在张拉千斤顶里面的工作长度,以此来作为钢绞线预应力张拉理论伸长量的计算长度。
当遇到钢绞线预应力张拉的时候,裸露在外面的钢绞线部分,裸露出的位置是用锚具以及千斤顶所裹藏起的,这时候钢绞线的张拉伸长量是没有办法直接在钢绞线上测量的,因此只能够用测量张拉千斤顶的活塞行程办法,来计算钢绞线的张拉伸长值。
但是在这个环节需要注意的是,应该减去钢绞线张拉整个过程中锚塞回缩量。
此时钢绞线所承载的能力应当是总的牵引力的4到6倍。
钢绞线张拉详细施工顺序:<1>施工过程中钢绞线钢束有长束和短束的时候,应当先张拉长束,后张拉短束。
这样施工操作起到的效果:避免了预应力损失太大,且提高了施工效率。
<2>施工过程中钢绞线钢束有纵束、横束、竖向束的时候。
正确的钢绞线张拉顺序流程是:先纵束→然后横束→最后竖向束。
因为纵束是主要钢束根据施工要求是必须要进行张拉的,而横束有时候在不受张拉力的作用下也能通过,其次竖向束放在最后张拉。
<3>钢绞线钢束当处理同一横截面的时候,张拉要根据施工方法相对应的受力要求来下确定。
对于相同施工工程工况(比如都是:短束、长束),这个时候应当以对称、由内向外的原则。
<4>钢绞线切割正确采用砂轮片进行切割,在张拉完一天后,需要仔细观察整个工程断丝、滑丝总量≤5%,需要注意的是发生这一状况的钢绞线钢束不能处于相同的一边。
钢绞线预应力张拉伸长值、锚塞回缩量量测方法的探讨摘要:钢绞线预应力混凝土在桥梁工程中已普遍使用,作为质量双控指标的钢绞线张拉伸长值及锚固张拉力的计算,相应规范均已有明确规定,但对在预应力张拉实际施工中的具体量测,各家说法与作法都存在较大差异,本文就此问题根据笔者施工的实践予以介绍,供广大从事钢绞线预应力张拉工作者参考。
关键词:钢绞线;预应力张拉;伸长值;锚塞回缩量;量测1引言以钢绞线作为桥梁工程、路基高边坡抗滑加固等工程施加预应力的载体,是目前普遍采用的材料和工艺。
对钢绞线张拉预应力施加、锚固的方法和张拉力、钢绞线伸长量的理论计算,在相应的规范中都已有明确的规定,但在实际操作中对钢绞线施加预应力张拉的伸长值、钢绞线锚固时锚具锚塞回缩量的量测,各家说法及做法均存在差异,这对预应力张拉质量控制的双控指标(即钢绞线张拉力与实测伸长值)的计算和评判产生了一定的影响。
针对上述问题,笔者就多年预应力张拉实践,尝试提出如下实际作法和技术见解(以后张法为主),为广大钢绞线预应力张拉工作者提供参考。
2钢绞线张拉伸长值确定2.1钢绞线张拉伸长值计算钢绞线预应力张拉施工设计控制张拉力,是指预应力张拉完成后钢绞线在锚夹具前的拉力。
因此,在钢绞线预应力张拉理论伸长量计算时,应以钢绞线两头锚固点之间的距离作为钢绞线的计算长度,但在预应力张拉时钢绞线的控制张拉力是在千斤顶工具锚处控制的,故为控制和计算方便,一般以钢绞线两头锚固点之间的距离,再加上钢绞线在张拉千斤顶中的工作长度,作为钢绞线预应力张拉理论伸长量的计算长度。
在钢绞线预应力张拉时,钢绞线的外露部分,大部分被锚具和千斤顶所包裹,钢绞线的张拉伸长量无法在钢绞线上直接测量,故只能用测量张拉千斤顶的活塞行程,计算钢绞线的张拉伸长值,但同时还应减掉钢绞线张拉全过程的锚塞回缩量。
(参阅《公路桥涵施工技术规范》)一般计算式为:ΔL=ΔL1+ΔL2-b-c ⑴式中:ΔL1:为从初始拉力(桥梁施工规范规定一般为设计控制张拉力的10%~25%)至张拉设计控制拉力间的千斤顶活塞的张拉行程;ΔL2:为初始拉力时的推算伸长值(按规范规定推算求得);b:工具锚锚塞回缩量;c:工作锚锚塞回缩量。
2.2 在钢绞线预应力先张法施工中,也有在每分级张拉一次,卸掉千斤顶前后,直接丈量钢绞线外露长度,以钢绞线每级张拉前后外露长度的差或以张拉活动横梁的张拉前后位移量的差值,求算钢绞线张拉伸长量,此法较为直观,但只适用于以每分级张拉一次,卸掉一次千斤顶的张拉方法或设置有张拉活动横梁同时张拉多根预应力筋的方法。
先张法为方便施工,一般采取单根一端固定另一端张拉的方法,故计算钢绞线张拉伸长量时,还应考虑减掉固定端锚具夹片的回缩量。
每级张拉前后量测固定端锚具夹片的外露长度或固定端钢绞线的外露长度的差值即为固定端锚塞回缩量。
不论使用活动横梁同时张拉多根预应力筋还是单根一端张拉,均应在预先调整初应力(设计控制拉力的10~25%)后的各级张拉完毕后,再量测计算固定端锚塞回缩量。
使用活动横梁张拉时,可用各根的平均值计算。
3 钢绞线预应力张拉锚塞回缩量的量测:钢绞线预应力张拉锚塞回缩量在两个部位出现:即产生在张拉千斤顶使用的“工具锚”,和参与钢绞线预应力工作,将钢绞线锚固在混凝土中的“工作锚”部位。
有的文献和产品说明书介绍了锚具的变形造成预应力钢筋的回缩值的参数,只可作为对锚具验收和施工控制的参考依据,具体计算还应以实测为准。
3.1 工具锚锚塞回缩量的量测:在钢绞线开始张拉,当千斤顶张拉力,达到钢绞线张拉至初始拉力(设计控制拉力的10~25%),已把松弛的预应力钢绞线拉紧,此时应将千斤顶充分固定,精确量取从千斤顶工具锚锚杯外露端面至钢绞线外露端头的长度b1,当千斤顶张拉力,达到钢绞线预应力张拉设计控制拉力时,再量取从千斤顶工具锚锚杯外露端面至钢绞线外露端头的长度b2,工具锚锚塞回缩量b= b1- b2。
当预应力钢绞线由很多单根组成时应每根量测,取其平均值进行计算,最少不得少于三根。
此回缩的出现仅对张拉伸长值的计算有影响,对张拉力量测没有影响。
3.2 工作锚锚塞回缩量的量测:目前钢绞线预应力张拉施工以使用YCW型液压千斤顶为主,该千斤顶与工作锚接触处,设有一块限制工作锚夹片在张拉过程位移的限位板,钢绞线在张拉时工作锚夹片跟随钢绞线的拉伸,向后移动至限位板凹槽的底部,对钢绞线失去约束,当千斤顶将钢绞线张拉至设计控制张拉力,在回油放松钢绞线的瞬时,钢绞线弹性收缩,工作锚夹片跟随收缩向锚环孔内位移,随即将钢绞线锚固,这就是工作锚锚塞回缩的全过程。
工作锚锚塞回缩位移后,将引起钢绞线张拉力的减小,减小量及补偿方法见后述。
张拉完毕卸掉千斤顶后,在工作锚处测量工作锚夹片在锚杯处的外露长度C2,当预应力钢绞线由很多单根组成时应每根量测,取其平均值,一般至少测量三处,千斤顶限位板凹槽深度已知为C1,则工作锚锚塞回缩量C= C1- C2。
工作锚锚塞回缩量除与锚具硬度等有关外,还与钢绞线直径有关,工作锚回缩量大小与钢绞线直径大小成反比。
4 工作锚锚塞回缩量对设计控制张拉力的影响4.1 根据锚夹具夹片的回缩过程分析,工作锚对张拉伸长量及张拉力均有影响。
对张拉力的减小影响值可按下式计算:ΔP= P/ΔL×C ⑵式中:ΔL:理论计算伸长值;P:为设计控制张拉力;C:工作锚回缩量。
4.2 关于C值的取值,应分为两个阶段考虑,在钢绞线预应力张拉施工时,为保证质量必须先进行张拉工艺试验,张拉工艺试验一般取一个构件或2~3个张拉束,进行试验。
张拉工艺试验完成后,方可大面积施工,在张拉工艺试验阶段,由于对该批锚具性能不了解,计算补偿张拉力时C 值只能按经验公式估算,经验公式如下:C=h×0.65×a式中:h:限位板凹槽深度;a:与钢绞线直径有关的系数。
当Φj=15.24mm取1.0;当Φj=12.7mm取1.2;待张拉试验完成后,根据实测的C 值,计算补偿张拉力,以供大面积施工使用。
4.3 为减少工作锚回缩对预应力造成的损失及保证张拉力能满足设计要求,应按如下程序操作,予以补偿:①当实施两端张拉时,当两端达到设计控制张拉力时,应按一端先锚固,再将另一端补张拉力后锚固的方法操作。
因为当A端锚固时由于工作锚夹片的回缩,致使B端油压下降,张拉力减少,不满足设计控制张拉力要求,故应在B 端补张拉后再锚固。
同理B端补张拉锚固时,由于工作锚夹片回缩仍会造成张拉力的损失,为保证满足设计控制张拉力要求,其修正后的设计控制张拉力(即设计控制张拉力加补张拉力)P K应按下式计算,注意不能将此与超张拉混淆,此值属于对预应力张拉时,由工作锚产生的预应力损失的补偿。
P K=P+ΔP ⑶式中:P:为设计控制张拉力;ΔP:工作锚回缩对预应力损失的影响力(补偿张拉力);②当实施一端张拉时,同理应将控制张拉力P K按上式计算。
5 钢绞线在张拉千斤顶中的工作长度:在钢绞线预应力张拉施工中,目前常用的千斤顶的工作锚位置分前夹式和后夹式,张拉时钢绞线在千斤顶中的工作长度,前夹式较短,如YDC型前夹式千斤顶约为98mm,对张拉伸长量影响较小,可忽略不计,但如YCW型后夹式千斤顶则可长达470mm多,故钢绞线在千斤顶中的工作长度对张拉伸长量的影响就不容忽视。
5.1 钢绞线在张拉千斤顶中的工作长度的确定:钢绞线在张拉千斤顶中的工作长度,一般是指在张拉千斤顶装入钢绞线后,从工具锚锚杯中心至预应力混凝土工作锚锚杯中心的距离,注意丈量时应将千斤顶安装好,装入钢绞线,基本打紧锚塞,启动油泵,开始加油,在千斤顶活塞启动,即油压表指针闪动的瞬间即刻关闭加油阀,此时丈量工具锚锚杯中心至预应力混凝土工作锚锚杯中心的距离,即可确定为钢绞线在张拉千斤顶中的工作长度。
有人直接丈量千斤顶的身长,作为钢绞线在张拉千斤顶中的工作长度,笔者认为是错误的,因为一般千斤顶开启加油阀后活塞都是在活塞伸出千斤顶体外一段距离后才开始受力,且千斤顶在一般状态下活塞都是伸出千斤顶体外有一段距离的。
5.2 钢绞线在张拉千斤顶中的工作长度在预应力钢绞线张拉伸长值计算中的应用:一般在预应力张拉时,原始记录中的伸长值,都是按千斤顶活塞的行程距离记录的,按此计算的钢绞线实测伸长值,是预应力混凝土中工作锚之前的钢绞线伸长值加钢绞线在张拉千斤顶中工作长度的伸长值之和,不是钢绞线纯在混凝土中工作长度的张拉伸长值,故在计算钢绞线张拉伸长值及张拉伸长率误差时应注意以下几个问题:⑴、计算预应力钢绞线理论伸长值时,若预应力钢绞线的计算长度已包括钢绞线在张拉千斤顶中的工作长度,就可直接用此计算的预应力钢绞线理论伸长值与按原始记录中数据计算的实测伸长值比较,来计算预应力钢绞线张拉伸长率误差。
这是施工中常用的方法。
⑵、计算预应力钢绞线理论伸长值时,若预应力钢绞线的计算长度不包括钢绞线在张拉千斤顶中工作长度,在按原始记录中数据计算出实测伸长值后,还应减钢绞线在张拉千斤顶中工作长度的伸长值,然后才能按此伸长值与预应力钢绞线理论伸长值比较,去计算预应力钢绞线张拉伸长率误差。
⑶、⑴与⑵是一次性张拉(既千斤顶一次安装分级张拉至设计控制张拉力锚固,分段读数、记录)计算方法的注意事项,但在有些情况下因为千斤顶活塞行程不足,或设计有要求,为保持同一个水平线的几个预应力孔的钢绞线的受力平衡,一束(根)钢绞线要分多次实施张拉。
分多次实施张拉,就是每张拉一级(1~2个行程),即锁定钢绞线的锚杯锚塞(亦称临时锚固),张拉千斤顶油压表回零、卸下或原位重新安装开始张拉,即为一次。
先张法此种情况较多。
这种张拉法计算实测伸长值时,是用原始记录中各次千斤顶活塞行程的距离,先计算出各次张拉伸长量,然后将各次张拉伸长量累加(初始拉力的伸长值是按规范规定推算而得)而得实测伸长值。
但计算各次张拉伸长量时,都包括了一个与该张拉级的张拉力相应的,钢绞线在张拉千斤顶中工作长度的的伸长值(该值计算见计算实例),所以在按⑴法计算时,应在按各次张拉伸长量累加(初始拉力的伸长值是按规范规定推算而得)而得的实测伸长值中,减掉不包括最后一级的其余所有各级在张拉千斤顶中工作长度的伸长值;在按⑵法计算时,应在按各次张拉伸长量累加(初始拉力的伸长值是按规范规定推算而得)而得的实测伸长值中,减掉所有各级的在张拉千斤顶中工作长度的伸长值。
6 6 计算实例:6.1有一按先张法实施单根预应力张拉的预制桥梁梁板的张拉台座,钢绞线直径为Φj12.70mm、公称面积A y=98.71mm2、标准强度1860Mpa、实测弹性模量E g=2.00×105,设计张拉力为P=137.7KN,理论计算总伸长值506.80mm(钢绞线计算长度为72660mm,包括一个在张拉千斤顶中的工作长度),拟按设计张拉力15%、30%、60%、80%、100%的控制力分五次单端施作张拉,钢绞线在张拉千斤顶中的工作长度为600mm。
