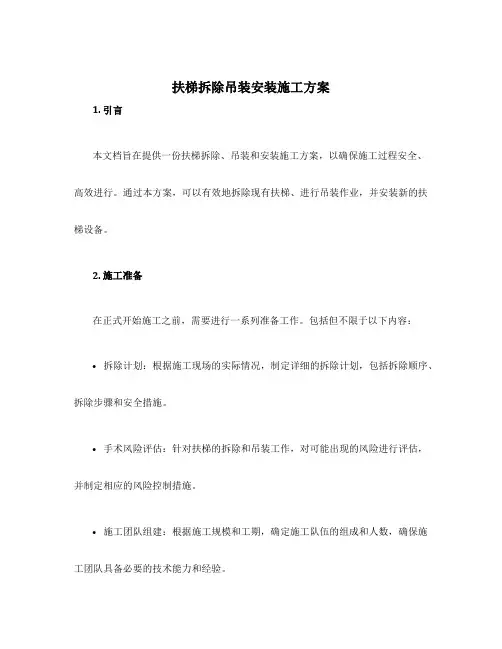

扶梯拆除吊装安装施工方案1. 引言本文档旨在提供一份扶梯拆除、吊装和安装施工方案,以确保施工过程安全、高效进行。
通过本方案,可以有效地拆除现有扶梯、进行吊装作业,并安装新的扶梯设备。
2. 施工准备在正式开始施工之前,需要进行一系列准备工作。
包括但不限于以下内容:•拆除计划:根据施工现场的实际情况,制定详细的拆除计划,包括拆除顺序、拆除步骤和安全措施。
•手术风险评估:针对扶梯的拆除和吊装工作,对可能出现的风险进行评估,并制定相应的风险控制措施。
•施工团队组建:根据施工规模和工期,确定施工队伍的组成和人数,确保施工团队具备必要的技术能力和经验。
•材料和设备准备:根据施工方案,准备所需的材料和设备,包括吊装设备、保护装备等。
3. 拆除工作拆除工作是整个施工过程的重要环节。
正确的拆除工作可以保证后续的吊装和安装顺利进行。
以下是拆除工作的步骤:3.1 环境准备在拆除开始前,需要确保施工现场的环境准备完善,包括:•施工区域隔离:将施工区域从其他区域进行隔离,避免其他人员和设备的干扰。
•安全警示标识:在施工区域周围设置明显的安全警示标识,告知其他人员施工区域的危险性。
•防护措施:根据施工现场的特点,确定合适的防护措施,如安装防护网、搭建保护棚等。
3.2 拆除顺序根据拆除计划,确定拆除的顺序,一般建议从上往下进行拆除。
具体拆除顺序应根据扶梯的结构、布置和吊装设备等情况进行调整。
3.3 拆除步骤拆除扶梯的步骤主要包括:1.拆除扶梯外框:使用螺丝刀等工具,逐步拆卸扶梯外框,注意安全防护,避免意外伤害。
2.拆除扶梯主轴:使用扳手等工具,拆卸扶梯主轴,注意支撑扶梯以防止意外坠落。
3.拆除扶梯扶手链:使用专用工具,拆卸扶梯扶手链,注意用绳索固定扶手链,避免意外掉落。
4.拆除扶梯步骤:一步一步地拆卸扶梯的每个步骤,注意使用合适的工具和技术,避免步骤变形或损坏。
吊装作为扶梯拆除和安装的重要环节,需要严格按照规定的步骤和安全措施进行。

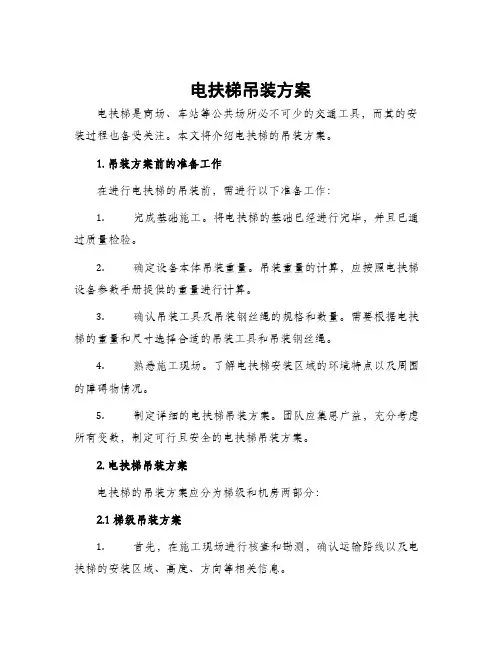

电扶梯吊装方案电扶梯是商场、车站等公共场所必不可少的交通工具,而其的安装过程也备受关注。
本文将介绍电扶梯的吊装方案。
1. 吊装方案前的准备工作在进行电扶梯的吊装前,需进行以下准备工作:1.完成基础施工。
将电扶梯的基础已经进行完毕,并且已通过质量检验。
2.确定设备本体吊装重量。
吊装重量的计算,应按照电扶梯设备参数手册提供的重量进行计算。
3.确认吊装工具及吊装钢丝绳的规格和数量。
需要根据电扶梯的重量和尺寸选择合适的吊装工具和吊装钢丝绳。
4.熟悉施工现场。
了解电扶梯安装区域的环境特点以及周围的障碍物情况。
5.制定详细的电扶梯吊装方案。
团队应集思广益,充分考虑所有变数,制定可行且安全的电扶梯吊装方案。
2. 电扶梯吊装方案电扶梯的吊装方案应分为梯级和机房两部分:2.1 梯级吊装方案1.首先,在施工现场进行核查和勘测,确认运输路线以及电扶梯的安装区域、高度、方向等相关信息。
2.然后,为电扶梯梯级吊装安装卸载平台,保证吊装过程中便于梯级装载和卸载。
3.在吊装过程中,确保吊装设备足够牢固和平稳,同时要留足安全距离。
4.吊装过程中应有专人监督和指挥,确保吊装方向和角度准确无误。
5.为了保障吊装安全,施工团队应该在吊装前确定风速、风向,选定吊装适宜的时间和气象条件。
2.2 机房吊装方案1.首先,在施工现场进行核查和勘测,确认运输路线,机房安装区域以及高度等相关信息。
2.确认机房吊装位置,并进行结构检查。
在吊装前,保证机房固定结构能够承受全部负荷。
3.在机房的吊装过程中,团队应该在吊装前进行全面的风险评估和方案编制,确保吊装过程中的安全性。
4.熟悉吊装设备的操作和流程,进行设备自检和负荷测试。
5.吊装过程中要实时监测机房的位置,以确保机房降落到正确的位置上。
3. 吊装后处理1.安装梯级或机房后,进行全面的质量检验,确认扶梯吊装是否符合要求。
2.进行周边清理和安全防护。
将施工区域清理干净,安装适当的安全防护措施,确保吊装现场维持安全和整洁。
扶梯工程安装施工方案范本一、项目概况1.1 项目名称扶梯工程安装施工方案1.2 项目地点该扶梯工程安装位于市中心商业综合体内,总建筑面积为5000平方米,共有5层楼,为了方便人们上下楼,需要安装扶梯工程。
1.3 项目背景为了提高商业综合体的人流量,提升消费者购物体验,商业综合体需安装扶梯工程,方便人们上下楼梯。
二、工程概况2.1 工程内容本项目的工程内容主要包括扶梯的设计、制造、运输、安装和调试。
2.2 工程标准本项目的工程标准遵循国家相关的标准要求和当前最新的设计规范。
2.3 工程时间本项目的工程时间为3个月,按照施工方案的要求和进度计划进行施工。
2.4 工程负责人本项目的工程负责人为xxx,具有丰富的扶梯工程安装经验和相关的技术资格。
三、工程施工方案3.1 施工准备为了保障扶梯工程的顺利进行,我们将按照以下步骤进行施工准备工作:(1)确定施工组织架构,明确各个施工单位的职责与任务;(2)制定并落实施工安全、质量等各项管理制度;(3)编制施工计划和施工图纸;(4)准备施工场地、设备、材料等。
3.2 施工工艺(1)挖掘基坑:根据设计要求和现场实际情况,确定扶梯的安装位置和基坑尺寸,进行基坑的挖掘和处理;(2)基础施工:进行基础的混凝土浇筑和钢筋加固,确保扶梯的基础结构牢固稳定;(3)扶梯的安装:按照设计图纸和技术要求,进行扶梯的组装、连接和安装;(4)电气布线:进行扶梯的电气布线工作,确保扶梯的正常使用;(5)调试验收:完成扶梯的安装后,进行扶梯的调试和验收工作,确保扶梯的正常运行。
3.3 施工安全在施工过程中,我们将加强对安全生产的管理和监督,严格执行安全操作规程和操作规范,确保每一道工序都符合安全生产要求,保障施工人员的人身安全。
3.4 施工质量我们将严格按照设计图纸和技术要求进行施工,确保扶梯的安装质量达到国家相关标准和规范的要求,保障工程质量。
3.5 环境保护在施工过程中,我们将尽量减少对周围环境的影响,采取措施降低噪音、粉尘等污染物的排放,保护周围环境。
自动扶梯自动人行道吊装施工计划方案一、工程概况自动扶梯和自动人行道是现代城市交通建设的重要组成部分,广泛应用于商场、超市、地铁站等公共场所。
在进行自动扶梯和自动人行道的安装时,施工方案的制定是非常重要的,本文将就自动扶梯和自动人行道的吊装施工计划方案进行详细介绍。
二、施工前准备1.目标:确保施工安全,保证施工进度。
2.需要的资源:足够的人力、物力和设备,合适的工具和器材,以及必要的施工材料。
3.工期:根据工程规模和施工条件合理制定工期,考虑到各项施工任务的时间节点。
4.施工人员:经过培训并具备相应工作经验的施工人员,分工明确,配合默契。
5.施工环境:对施工现场进行必要的布置和平整,确保施工条件良好,并保证安全生产。
三、施工组织安排1.项目经理负责整个施工过程的安排、协调和管理。
2.施工员负责施工现场的组织和管理、整理施工资料。
3.各个施工队长负责各自工程区域的施工安排和监督。
四、施工流程1.施工前准备:a.确认工程图纸并对施工方案进行详细解读。
b.准备施工电源和所需材料。
c.对施工现场进行清理,确保施工道路畅通。
d.对吊装设备进行检查和试运行,保证设备完好。
e.安排施工人员到场。
2.设置安全措施:a.搭建安全围栏,确保施工现场的封闭和安全。
b.设置警示标志,提醒维修人员和其他人员注意安全。
c.检查设备和工具的安全性能,确保施工过程中不发生意外。
3.检查设备和材料:a.对自动扶梯和自动人行道的各个部件进行检查和测试,确保各项功能正常。
b.检查各类配件和工具的完好性,准备好所需的施工材料。
4.进行安装和吊装:a.根据施工图纸,进行自动扶梯和自动人行道的安装。
b.进行吊装作业,使用吊车和吊装设备将自动扶梯和自动人行道顶装到预先安装好的位置。
c.进行连接和固定作业,将自动扶梯和自动人行道与楼梯间隔做好连接,并对其进行固定。
5.完成验收:a.进行施工现场的清理和整理,保持施工环境的整洁。
b.进行自动扶梯和自动人行道的功能测试,确保其正常运行。
第1篇一、项目概述本项目为某住宅楼楼道踏板式扶梯安装工程,位于XX市XX区XX小区。
扶梯型号为XX型号,总高度为XX米,包括XX级踏板,XX台扶手。
扶梯安装要求安全、牢固、美观,符合国家标准及行业规范。
二、施工准备1. 技术准备(1)熟悉工程图纸,了解扶梯型号、规格、安装要求等。
(2)学习国家相关标准及行业规范,确保施工质量。
(3)组织施工人员进行技术交底,明确施工流程、质量要求及安全注意事项。
2. 材料准备(1)扶梯主体:包括踏板、扶手、电机、导轨等。
(2)辅助材料:包括螺丝、密封胶、防锈漆等。
(3)工具:包括电焊机、切割机、钻床、扳手等。
3. 人员准备(1)成立项目组,明确各岗位责任。
(2)组织施工人员进行培训,确保具备相应的技能。
(3)配备必要的安全防护设施,如安全帽、手套、防护眼镜等。
三、施工工艺1. 施工流程(1)现场测量:测量楼道尺寸,确保扶梯尺寸符合要求。
(2)拆除旧扶梯:如有旧扶梯,需拆除并清理现场。
(3)安装扶梯基础:根据图纸要求,在楼道内安装扶梯基础。
(4)安装扶梯主体:包括踏板、扶手、电机、导轨等。
(5)安装扶梯电气系统:包括电源线、控制线等。
(6)调试与试运行:确保扶梯运行平稳、安全。
(7)验收与交付:完成施工后,进行验收并交付使用。
2. 施工要点(1)现场测量:确保扶梯尺寸与楼道尺寸相符,避免安装过程中出现偏差。
(2)拆除旧扶梯:注意安全,防止物品掉落伤人。
(3)安装扶梯基础:确保基础稳固,符合设计要求。
(4)安装扶梯主体:按照图纸要求,确保安装位置准确、牢固。
(5)安装扶梯电气系统:确保线路连接正确、安全。
(6)调试与试运行:检查扶梯运行平稳、安全,无异常噪音。
四、质量控制1. 施工过程中,严格执行国家相关标准及行业规范。
2. 对原材料、半成品、成品进行严格检验,确保质量符合要求。
3. 施工过程中,加强自检、互检、专检,确保施工质量。
4. 对关键工序进行重点控制,如扶梯基础、扶梯主体、电气系统等。
扶梯工程安装施工方案模板一、项目概况本项目位于某商业综合体内,主要包括扶梯的安装和调试工作。
本项目工程所需的主要材料和设备都符合国家相关标准,施工所需的安全防护设备和消防设备均已到位。
扶梯总长度为XX米,共包括XX段,各节扶梯之间均连接紧密,工作环境相对狭窄。
扶梯将在商业综合体的大厅内安装,所以需要对周围的环境进行合理的保护措施。
二、施工组织及管理机构1. 项目经理:XXX2. 安全监理:XXX3. 质量巡检:XXX4. 现场管理员:XXX5. 资源配备:本项目所需的人员和设备已经安排到位,确保施工过程中的需要。
三、施工过程1. 施工前准备:确保所有的施工人员都已经接受了相关安全培训,了解并遵守现场安全规定。
确认所需的材料和设备已经到位,按照施工计划进行部署。
2. 安装工作:按照扶梯的设计要求进行分段安装,确保各段之间的连接紧密,并且符合相关的安全标准。
在安装过程中,要确保材料的使用和处理符合相关规范,并且合理利用场地,确保周边环境不受到影响。
3. 封闭工作及调试:扶梯安装完毕后,进行封闭工作,对扶梯进行必要的保护措施,同时进行初步的调试,确认扶梯的运行状况正常。
4. 安全验收及竣工:在扶梯安装和调试完成后,进行必要的安全验收,确保扶梯的各项指标符合国家标准,确保人员和物资安全。
四、特殊施工措施1. 对场地的保护:由于扶梯是在商业综合体内安装,所以在施工过程中要对周围的环境进行合理保护,确保商场正常营业和人员安全。
2. 设备维护保养:在安装和调试过程中,要进行必要的设备维护保养工作,确保设备的正常运行和寿命。
3. 安全防护:施工现场要设置必要的安全警示标识,并配备相应的安全防护装备,确保施工过程中人员的安全。
五、质量管理1. 施工过程中,要严格按照相关的设计要求进行施工,确保施工质量符合相关标准。
2. 对施工现场进行定期巡检,发现问题及时处理,确保施工的顺利进行。
3. 安装完毕后,对扶梯进行必要的检测和验收,确保质量符合相关标准。
扶梯安装施工方案扶梯安装施工方案一、施工准备1. 确定扶梯安装位置,并进行勘测、测量。
2. 制定详细的施工计划和安全措施。
3. 准备好所需的材料和设备,包括扶梯零部件、起重设备、焊接机等。
二、地基施工1. 根据设计要求,进行地基施工。
2. 在地基上安装钢基座,并进行固定。
3. 检查钢基座的平整度和垂直度,并进行调整。
三、扶梯架设1. 根据设计图纸,进行扶梯架设。
2. 安装主梁和副梁,并进行固定。
3. 根据扶梯长度,加装支撑装置。
4. 安装扶梯挡板和扶手,进行固定。
四、电气布线1. 进行电气布线,包括电源线和信号线等。
2. 安装控制柜和电驱动设备,进行接线。
3. 进行电气测试,确保电气系统正常运行。
五、安全装置安装1. 安装扶梯上下端的安全装置,如防护链、防护栏杆等。
2. 安装紧急停止按钮和故障指示灯等安全设备。
3. 对安全装置进行测试,确保系统安全可靠。
六、调试与监测1. 对安装好的扶梯进行全面调试,包括电气系统、机械系统的测试与调整。
2. 对扶梯各项性能进行监测,确保其稳定性和安全性。
七、验收与交付1. 邀请相关部门进行扶梯的验收,包括工程质量验收和安全验收。
2. 处理验收中存在的问题,并进行改进。
3. 完成验收后,按合同要求对扶梯进行交付。
八、施工安全措施1. 确保施工现场的通风良好,避免有害气体积聚。
2. 加强施工场地的安全警示标识,确保施工人员安全。
3. 采取必要的防护措施,如佩戴安全帽、安全带等。
4. 使用合格的工具和设备,避免意外事故发生。
5. 严格按照施工计划进行施工,避免施工过程中的混乱和危险。
以上是扶梯安装施工方案的主要内容,施工过程中还需要根据具体情况进行一些变通和调整,确保施工质量和安全。
在施工完成后,还需要进行定期的维护和检查,确保扶梯的正常使用和安全运行。
扶梯安装组织施工方案(一)引言概述:扶梯安装是大型商业、办公楼、地铁站等公共场所的必备设施之一。
为了确保扶梯的安全使用,充分发挥其功能,确保施工的顺利进行,本文将介绍针对扶梯安装的组织施工方案。
正文:一、前期准备工作1. 确定施工需求:明确扶梯的种类、数量和布局等要求,根据需求确定施工方案。
2. 安排工程人员:组建专业的安装团队,确定岗位职责和具体工作内容。
3. 立项申请:准备相关的施工文件,包括工程设计图纸、安全验收申请等,并进行相应的审批。
二、扶梯安装筹备1. 材料采购:根据设计要求和工程图纸,进行扶梯配件和安装材料的采购工作。
2. 场地准备:清理并测量施工场地,确保扶梯安装的平整度和尺寸准确性。
3. 施工设备准备:准备起重机械、电焊设备、测量工具等必要设备,以便顺利进行扶梯的安装工作。
三、扶梯安装操作1. 钢结构安装:先安装扶梯的钢结构支架,确保其牢固稳定并与建筑物结构连接紧密。
2. 扶梯安装:按照施工图纸和制造商的要求,将扶梯主体和相关部件进行组装安装,确保安装质量和效果。
3. 电气布线:进行扶梯的电气布线工作,包括电源接入、控制系统连接等,确保安全可靠、符合电气标准。
4. 安全检查:对已安装的扶梯进行全面检查,确保运行平稳、无噪音、无异常震动,并进行相应调整和修复。
5. 成品保护:对安装完毕的扶梯进行表面保护、打磨和清洁,确保外观美观,无划痕和污渍。
四、安装过程质量控制1. 现场监督:安排专业人员对扶梯安装过程进行监督和质量控制,确保施工符合要求。
2. 材料验收:对采购的扶梯配件和材料进行验收,并进行记录和编号,以备查验。
3. 质量检测:对安装工作进行质量检测,包括结构强度、电气线路、机械运转等方面的测试和检查。
4. 安全培训:对相关人员进行扶梯的安全使用培训,确保使用人员了解操作规范和安全注意事项。
5. 完工验收:完成扶梯安装后,进行综合验收和安全评估,确保扶梯符合相关要求并能够正常运行。

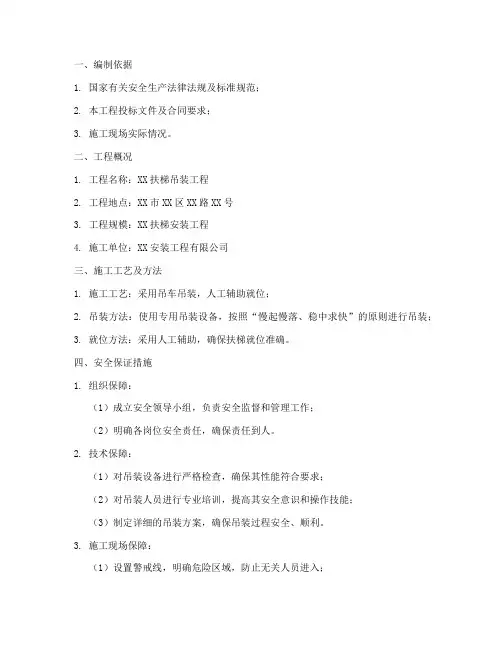

一、编制依据1. 国家有关安全生产法律法规及标准规范;2. 本工程投标文件及合同要求;3. 施工现场实际情况。
二、工程概况1. 工程名称:XX扶梯吊装工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:XX扶梯安装工程4. 施工单位:XX安装工程有限公司三、施工工艺及方法1. 施工工艺:采用吊车吊装,人工辅助就位;2. 吊装方法:使用专用吊装设备,按照“慢起慢落、稳中求快”的原则进行吊装;3. 就位方法:采用人工辅助,确保扶梯就位准确。
四、安全保证措施1. 组织保障:(1)成立安全领导小组,负责安全监督和管理工作;(2)明确各岗位安全责任,确保责任到人。
2. 技术保障:(1)对吊装设备进行严格检查,确保其性能符合要求;(2)对吊装人员进行专业培训,提高其安全意识和操作技能;(3)制定详细的吊装方案,确保吊装过程安全、顺利。
3. 施工现场保障:(1)设置警戒线,明确危险区域,防止无关人员进入;(2)配备安全防护设施,如安全帽、安全带、防护眼镜等;(3)对施工现场进行定期巡查,及时发现并排除安全隐患。
4. 应急保障:(1)制定应急预案,明确应急响应程序;(2)配备应急物资,如急救包、灭火器等;(3)对应急人员进行培训,提高其应急处置能力。
五、质量保证措施1. 严格按照设计要求进行施工,确保扶梯安装质量;2. 对施工人员进行质量培训,提高其质量意识;3. 对关键工序进行检验,确保质量符合要求。
六、物资资源计划1. 吊装设备:吊车、起重索具等;2. 人力资源:吊装人员、施工人员等;3. 其他资源:安全防护设施、应急物资等。
七、人力资源计划1. 施工人员:根据工程规模,配备足够数量的施工人员;2. 技术人员:负责技术指导、质量监督等工作;3. 管理人员:负责现场管理、安全监督等工作。
八、应急预案1. 事故类型:吊装事故、火灾等;2. 应急响应程序:按照预案要求,迅速采取应急措施;3. 应急物资:急救包、灭火器等;4. 应急联系方式:明确应急联系人及联系方式。
自动扶梯安装施工方案78159一、项目概述本项目商场的自动扶梯安装工程,包括安装4台自动扶梯。
本方案旨在确保自动扶梯的安装质量和施工工期。
二、施工组织机构和管理措施1.施工组织机构:项目经理负责整个工程的管理和技术指导,包括施工计划、施工组织设计、质量控制等;施工队由一支100人规模的专业安装队伍组成,包括安装工、电气工、仪表工等。
2.管理措施:制定施工计划,明确各项工作任务和进度;制定安全生产措施,确保施工过程的安全;制定质量管理措施,保证自动扶梯的安装质量;设立项目现场指挥部,协调各项工作;每日开展施工进度和质量检查,及时发现和解决问题。
三、施工工艺及步骤1.自动扶梯基础的施工步骤:(1)开挖基坑,清除土石方;(2)安装基础支架和模板;(3)浇筑混凝土基础;(4)移除支架和模板;(5)基础养护。
2.自动扶梯平台和轨道的安装步骤:(1)安装平台和轨道的支架,确保平整水平;(2)安装扶手和踏板;(3)连接扶梯链条和导轨;(4)调试扶梯的运行速度和方向;(5)检查扶梯的安全装置和防护措施。
3.自动扶梯电气设备的安装步骤:(1)布置电气线路和接线盒;(2)安装电动机和驱动系统;(3)连接电气线路,进行电气测试和调试;(4)安装楼层显示器和指示灯;(5)测试自动扶梯的运行情况,确保其正常工作。
四、安全和质量控制1.安全措施:(1)施工过程中,严格遵守国家和行业的安全生产法规;(2)施工人员必须佩戴安全帽和防护鞋,遵守安全操作规程;(3)设立警示标志,确保工地的安全通行;(4)加强安全培训,提高施工人员的安全意识。
2.质量控制:(1)采用国家标准和行业规范进行工程施工和验收;(2)严格按照施工图纸和技术要求进行安装工作;(3)验收自动扶梯各项指标,如运行速度、平整度、噪音等。
五、工期和进度计划1.施工工期:本项目自XX年XX月XX日开始,预计工期为30天。
2.进度计划:(1)制定每日工作任务,按照施工计划进行工作;(2)保证每天施工进度不低于计划进度;(3)加班加点进行施工,确保按时完成工程。
本项目为某住宅小区的自动扶梯安装工程,位于小区地下车库出口处。
自动扶梯用于连接地下车库与地面停车场,方便业主出行。
本次安装工程主要包括自动扶梯设备采购、运输、安装、调试及验收等环节。
二、施工准备1. 施工组织(1)成立自动扶梯安装工程小组,负责整个项目的施工管理工作。
(2)明确各岗位人员职责,确保施工过程中的协调与配合。
2. 施工材料(1)自动扶梯设备:按照设计要求,选择符合国家标准的自动扶梯设备。
(2)施工工具:电钻、扳手、螺丝刀、水平尺、钢卷尺等。
3. 施工现场(1)施工现场应平整、干净,确保施工安全。
(2)施工过程中,对施工现场进行围挡,防止无关人员进入。
三、施工步骤1. 材料进场及验收(1)自动扶梯设备进场前,对设备进行检查,确保设备完好无损。
(2)设备进场后,进行验收,确认设备型号、规格、数量等符合要求。
2. 施工准备(1)对施工人员进行技术交底,明确施工要求、注意事项及安全操作规程。
(2)对施工现场进行清理,确保施工环境符合要求。
3. 设备安装(1)根据设计图纸,对安装位置进行测量,确保安装精度。
(2)安装自动扶梯的基础支架,确保其稳固。
(3)将自动扶梯设备安装到基础支架上,调整设备水平度。
(4)安装扶手带、踏板等部件,确保设备完整。
4. 调试及验收(1)对自动扶梯进行调试,确保设备运行平稳、可靠。
(2)邀请相关单位进行验收,确认设备安装质量。
四、施工安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置警示标志,提醒人员注意安全。
3. 严格执行施工方案,确保施工过程安全。
4. 对施工现场进行定期巡查,及时发现并处理安全隐患。
五、施工进度安排1. 施工准备阶段:3天2. 设备安装阶段:5天3. 调试及验收阶段:2天4. 总工期:10天六、施工质量保证措施1. 严格按照国家相关标准和规范进行施工。
2. 加强施工过程质量控制,确保施工质量。
3. 对施工人员进行专业培训,提高施工技能。
保证工期、质量、安全的技术措施1.工程概况1.1 概述1.2 自动扶梯主要技术规格2.电梯安装主要操作要点1)根据自动扶梯、人行道发货计划,本公司工程队在进场前全面完成井道勘查、测量工作,负责协调土建方一定完成井道整改工作.同时清理、协调甲方做好扶梯等的移动路线。
2)在扶梯到达工地前一个星期,把所有吊装设备根据现场实际情况,布置好吊点卷扬机、钢丝滑轮、电源、葫芦等具体工作位置,同时布置好移动、吊装等工作面的警戒线.3)在自动人行道、扶梯到达工地之前,必须协调甲方再次做好人行道、扶梯移动路线和堆放场地清理工作.4)在一楼扶梯井道旁放置2台3吨的卷扬机,同时需甲方计划有4根柱子不要装修,交扶梯安装工程队利用(注:工程部须预先在楼层平面图上标明柱子的位置和扶梯堆放的场地)。
5)由于自动扶梯一般都是深夜到达工地,因此,工程部须协调甲方把扶梯吊装用的卷扬机电源箱(容量需能满足2台11千瓦左右的卷扬机功率,约为25千瓦),以及照明用具移至一楼大厅。
6)在扶梯到达工地卸货后,工程队现场全面检查货物情况。
扶梯吊装方法:采用单边吊装法安装自动扶梯。
a.首先,将扶梯预先吊装到扶梯井道最上一层楼层位置。
b.其次,按扶梯编号顺序将所有自动扶梯吊装到位。
c.在所有的扶梯都吊装到位后,工程队同时马上做好水平、垂直等调校、清理工作.7) 严格按照《自动扶梯安装作业指导书》中要求的内容指导施工。
3、安装质量要求3.1电梯安装质量引用标准1)GB7588--2003电梯制造与安装安全规范2)GB10060--93 电梯安装验收规范3)GB50310--2002电梯工程施工质量验收规范;4)GB10058—-1997电梯技术条件;5)GB10059—-1997电梯试验方法3.2电梯安装质量目标电梯安装质量以顾客关注为焦点,满足顾客的质量需求,确保电梯安装过程得到有效的运行和控制.本工程项目电梯安装质量目标为1)安装验收检验一次合格率95﹪以上;2)单台电梯检验优良率 95﹪以上。
扶梯安装组织施工方案(二)引言概述:扶梯安装是一个涉及多个环节的复杂工程,需要合理的组织和施工方案来确保施工的顺利进行和安全性。
本文将以扶梯安装组织施工方案为主题,分为五个大点进行详细阐述。
这些大点包括:施工前准备工作、施工人员分工与配备、材料与设备准备、安装过程控制、施工后工作。
正文内容:一、施工前准备工作1. 完善工程设计和施工图纸2. 准备施工所需的许可证和批文3. 安排施工计划和进度表4. 搭建施工现场临时设施和安全防护措施5. 向相关部门申请施工场地的临时用电和用水二、施工人员分工与配备1. 设立专门的扶梯安装施工管理团队2. 制定详细的施工工作责任分工表3. 安排专业技术人员和熟练工人参与施工4. 严格进行工人岗前培训和安全教育5. 配备必要的工具和个人防护装备三、材料与设备准备1. 确定所需的扶梯安装材料和设备清单2. 定期更新和检查材料和设备的库存3. 根据施工计划及时采购和配送材料和设备4. 质量检测和验收材料和设备的合格性5. 做好材料和设备的保管和维护工作四、安装过程控制1. 根据工程图纸和安装手册进行扶梯组装2. 安排专人进行关键节点的质量控制3. 做好扶梯安装中的通风、照明和消防工作4. 定期开展安装现场的安全检查和整改工作5. 做好施工记录和相关资料的整理和归档五、施工后工作1. 进行扶梯的试运行和质量验收2. 接受业主、监理和相关部门的检查和验收3. 编制扶梯安装的竣工报告和技术交底4. 清理施工现场的垃圾和残留物5. 做好扶梯的维护保养和售后服务工作总结:通过对扶梯安装的组织施工方案的详细阐述,我们可以看到,在扶梯安装过程中,施工前准备工作、施工人员分工与配备、材料与设备准备、安装过程控制以及施工后工作等方面的合理安排和有效执行,对于确保扶梯安装工程的成功实施和安全性很重要。
只有做好这些工作,才能实现扶梯安装的目标,并确保其在使用过程中的可靠性和安全性。
编制:审核: 审批:XXX 电梯工程,订购了 3 台自动扶梯 (合同号 :XXX ) , 自动扶梯安装于XXXXXX ,计划 2022 年 4 月 6 日开始安装。
本公司委派安装队队长同志组建本项目的 3 台自动扶梯的安装。
安装队负责对电梯安装施工中的施工进度、质量、技术等工作承担具体的组织、 计划、调配及全面管理责任.管理人员配置:安装队长一位、队员四名。
派往现场 的自动扶梯安装人员都持有政府部门承认的上岗证 ,且具有安装同类自动扶梯的 经验。
速度提升高度(M)[m/s ]4 。
5 0 。
5 14.5 0.5 10 。
5 设备型号(层/站)DE20(1000/30。
-4.5H )DE20(1000/30。
-4。
5H )DE20 (1000/30。
-4.5H) 名称自动扶梯自动扶梯自动扶梯编号F1F2F3台数4.511) 创造商提供的电梯安装技术要求及相关图纸.2) 《电梯创造与安装安全规范》GB7588—2003。
3) 《电梯安装验收规范》GB10060—2022。
4) 《电梯工程施工质量验收规范》GB50310-2002。
5) 《电梯试验方法》GB/T10059—2022。
6) 安装合同中约定的其他要求。
自动扶梯安装工程顺利完工的必备条件是建立在与甲方、监理公司和总包单位良好沟通的基础上,因此在安装前期和施工期间,将与甲方、监理公司和总包单位做好沟通工作,在工作中悉心接受甲方、监理公司和总包单位的监督和指导,将自动扶梯安装工程保质保量如期完工。
每一个自动扶梯井道的土建竣工检验,自动扶梯安装工程项目将派现场工程师和技术工人到工地现场检查土建结构是否符合要求,以便土建能及时派人进行整改,及时签署验收报告书.检查的项目有以下几点:1)检查自动扶梯井道尺寸是否符合图纸要求.2)测量提升高度、跨度、支撑梁及上下机仓的尺寸等。
3)注意自动扶梯上下支撑梁与自动扶梯中心线应保持垂直.4)土建须保证提升高度和跨度在任何情况下偏差都不得超过 20mm。
自动扶梯拆装吊运方案X商场有两台旧自动扶梯需从四到五楼起吊到一楼平地大厅上,再移到外面的广场上,还有两台新自动扶梯需从一楼起吊到四至五楼之间,直到扶梯就位,经到现场实地测看,其具体方案如下:项目:自动扶梯起吊、移动、就位。
施工地点:X商场施工单位:XX起吊移运公司自动扶梯重约6000公斤,长约13米,宽约1.6米,高约2.4米。
施工工具:25T吊车一辆、2T卷扬机2台、5T手拉葫芦8只、搬运小坦克4个、3联动滑轮2组、千斤顶2只、工字钢5米4根、钢丝绳及卸扣若干等。
一、施工人员现场指挥:1人安全监护:1人起重操作:6人机驾操作:2人二、吊装方式1、商场事先把两台自动扶梯上的玻璃及附件拆除,再把吊装公司所提的装璜部分拆除掉,然后才能进行起吊。
2、先把四到五楼的两台旧扶梯利用楼顶的大梁作为起吊点,然后用工字钢担在大梁上面的扶梯两头,每头挂起四只葫芦,再把两台2T卷扬机接好电源,固定在起吊最佳位置上,穿起动滑轮也挂在楼顶的工字钢上准备起吊。
3、下面进行起吊,先用每头两个手拉葫芦把扶梯吊起,再用扶梯旁边的每头两个葫芦进行起吊平移,一直移到扶梯往下起吊的最佳位置,然后利用两台卷扬机的动滑轮把扶梯慢慢的往下起吊,一直吊到一楼的地面上,再用4个小坦克将扶梯慢慢的移到大厅外面的广场上,这样一台扶梯就安全无损的到位了。
4、用同样的方法起吊第二台四到五楼的旧自动扶梯。
三、新扶梯吊装方案1、先用25T吊车把扶梯从车上卸到外面的广场上,再用4个小坦克把扶梯移到起吊的最佳位置上,也利用上面挂在大梁上的手拉葫芦和卷扬机上的动滑轮进行起吊,先用卷扬机上的动滑轮进行起吊,一直吊到四到五楼之间的位置上,再用手拉葫芦进行起吊平移,直至扶梯就位,这样一台新的扶梯就安全无损到位了。
2、用同样的方法起吊第二台新扶梯。
xx起吊移运公司THANKS !!!致力为企业和个人提供合同协议,策划案计划书,学习课件等等打造全网一站式需求欢迎您的下载,资料仅供参考。
扶梯施工方案扶梯施工方案一、施工概述扶梯施工是指按照设计要求,将扶梯梯段及配套设备安装、调试等工作完成的过程。
本施工方案旨在确保施工质量,保证工期,并严格遵守相关安全规范。
二、施工流程及细节1. 首先对施工现场进行勘察,确定扶梯的安装位置和方向,并确保安装位置符合相关标准和要求。
2. 准备施工材料和设备,包括扶梯梯段、轨道、驱动机和控制系统等,并进行质量检查,确保符合规范要求。
3. 按照设计图纸要求进行扶梯梯段的安装,包括基座、轨道、支架等,确保安全可靠,并进行固定,以保证施工质量。
4. 进行扶梯梯段的连接和调试,包括安装导轨、连接链条、检查传动装置等,并确保操作顺畅,无异常情况。
5. 安装和调试驱动机和控制系统,包括安装电动机、电器控制柜、紧急停车装置等,并进行电气连接和接地,确保正常运行。
6. 进行调试和试运行,包括测试扶梯连续运行时间、运行速度、急停制动等,确保质量合格并达到设计要求。
7. 进行验收和整理,包括安全检测、设备清洁和维护、施工场地整理等,确保施工质量和安全。
三、安全措施1. 施工现场设置警示标志,保持施工区域的安全与通畅。
2. 施工人员必须具备相关岗位证书和施工经验,严格遵守安全操作规范。
3. 施工人员应佩戴安全帽、工作服和安全鞋,并进行必要的个人防护措施。
4. 在施工过程中,应设置安全防护网或围栏,防止人员意外坠落。
5. 使用合格的施工材料和设备,并进行质量检查,确保施工质量和安全。
6. 进行电气连线和接地时,必须符合相关电气安全规范,并进行可靠性测试和防止漏电措施。
四、项目管理1. 设立专门的项目管理团队,负责施工进度的控制和协调各相关方。
2. 制定详细的施工计划,包括施工阶段、工序、材料购买、人员调配等,并进行监督和管理。
3. 定期召开施工进度会议,对施工进展进行跟踪和评估,并及时处理和解决问题。
4. 在施工过程中,定期进行质量检查和安全巡查,发现问题及时整改和处理。
5. 施工结束后,进行项目验收和交付。
扶梯安装施工方案1. 引言本文档旨在提供一套完整的扶梯安装施工方案,以确保扶梯能够安全、稳定地运行。
该方案适用于各类建筑,包括商场、地铁站、机场等公共场所。
2. 施工流程2.1 施工前准备在正式开始扶梯安装施工前,需要进行以下准备工作:1.完成相关工程图纸的编制,包括扶梯的布局、尺寸和结构。
2.确定扶梯所需的电力供应,并进行配电线路的规划。
3.定义工程施工的时间计划和进度安排。
4.确保施工现场的安全措施已经到位,包括围栏、警示牌等。
2.2 施工阶段扶梯的安装施工主要包括以下几个阶段:1.搭建临时支撑结构:在施工现场搭建临时支撑结构,用于支撑扶梯的安装和调试。
2.安装扶梯主体结构:按照工程图纸和设计要求,将扶梯主体结构组装安装到预定位置。
3.安装扶梯驱动系统:安装扶梯的驱动系统,包括电机、减速器等。
4.安装扶梯链板和踏板:在扶梯主体结构上安装链板和踏板,确保其安全可靠。
5.连接电气系统:连接扶梯的电气系统,包括电源线路、控制面板等。
6.调试和检测:对扶梯进行调试,确保其运行正常和符合相关标准要求。
7.验收和交付:对安装的扶梯进行验收,确保其安全可靠,并交付给业主使用。
2.3 施工注意事项在扶梯安装施工过程中,需要注意以下事项:1.施工现场应保持整洁,确保给工作人员提供一个安全、清晰的施工环境。
2.施工人员必须熟悉扶梯的结构和安装要求,严格按照设计要求进行施工。
3.进行高空作业时,必须采取必要的安全措施,如佩戴安全带、设置防护网等。
4.在施工过程中,需定期检查扶梯的安全状态,确保安全设备的安装和使用符合标准要求。
5.施工完成后,应进行必要的试运行和检测,确保扶梯的性能和安全达到要求。
3. 资源需求在扶梯安装施工过程中,需要准备以下资源:1.施工人员:具备扶梯安装经验的工程师和技术人员。
2.施工设备:包括起重机械、脚手架、电动工具等。
3.施工材料:扶梯主体结构、链板、踏板等。
4.安全设备:如安全带、防护网等。
自动扶梯施工方案自动扶梯施工方案一、施工目标本施工方案旨在安全、高效地完成自动扶梯的施工工作,确保工程质量,达到设计要求。
二、施工内容1. 前期准备:确定施工平面图纸和设计要求,组织施工队伍,配备必要的工程设备和材料。
2. 安全措施:在施工现场搭建安全围栏,并设置明显的安全警示标志,确保工人的安全。
3. 地基处理:根据设计要求,在施工现场进行地基处理,确保地基坚固平整,符合扶梯的安装要求。
4. 扶梯安装:按照设计图纸和安装要求,进行自动扶梯的组装和安装,保证每个部件的正确安装和连接。
5. 电气布线:在自动扶梯的安装过程中,同时进行电气布线工作,将各个电气设备连接起来,并进行必要的接地处理。
6. 调试与试运行:在自动扶梯安装完毕后,进行系统的调试和试运行,确保自动扶梯的正常运行和安全性。
7. 完工验收:经过调试和试运行后,对自动扶梯进行全面检查和测试,确保其安全可靠,并按照设计要求进行验收。
三、施工要求1. 施工人员必须持有相应的证书,具备相关的专业知识和经验。
2. 施工现场应保持整洁,不得堆放杂物和危险品,确保施工安全。
3. 施工过程中需遵守安全规范,佩戴必要的防护设备。
4. 施工期间应定期进行安全检查,及时排除潜在的安全隐患。
5. 施工期间应与其他施工方进行协调,确保施工顺利进行。
6. 施工结束后,对施工现场进行清理和整理,保持环境卫生。
四、施工时间计划1. 前期准备:3天2. 地基处理:2天3. 扶梯安装:5天4. 电气布线:3天5. 调试与试运行:2天6. 完工验收:1天注:以上施工时间仅供参考,具体施工时间会根据实际情况进行调整。
五、施工计划1. 配置施工队伍并准备必要的施工设备和材料。
2. 按照施工计划进行前期准备工作。
3. 进行地基处理和扶梯安装工作。
4. 同时进行电气布线和扶梯的调试工作。
5. 完成试运行和验收工作。
六、质量控制1. 施工过程中按照设计要求和施工工艺进行施工,确保施工质量。
01扶梯吊装施工方案一、施工准备1.1施工前的准备工作(1)确定施工现场:根据设计图纸和现场条件,确定扶梯的安装位置,并清理场地,确保没有障碍物和妨碍施工的条件。
(2)核对施工材料:检查施工所需要的吊装设备、安全防护器材(如安全帽、安全带等)、电动工具等材料器材是否齐全,并对其进行检修和保养。
(3)组织施工人员:根据施工计划,组织施工人员,确定各自的职责和任务,并进行安全教育和培训。
1.2吊装设备的选择(1)根据扶梯的重量和尺寸,选择适当的吊装设备,如起重机、吊车等。
(2)检查吊装设备的性能和状态,确保其安全可靠,如吊装设备的负荷能力、限位装置、遥控器等是否正常。
二、吊装工序2.1确定吊装点和吊装方式(1)根据扶梯的尺寸和重量,确定吊装点和吊装方式,如采用集装箱、吊钩等。
(2)根据现场情况,确定吊装方向和施工流程,确保施工顺利进行。
2.2安装吊装设备(1)根据施工计划,搭建起重机或吊车,并进行稳固和固定。
(2)检查吊装设备的稳定性,并调试吊装设备的操作系统和远程控制装置,确保其正常运行和安全可靠。
2.3吊装准备(1)在吊装现场进行检测和测量,确定扶梯的尺寸和重量,并进行计算和核对,确保吊装设备的负荷能力和安全指标。
(2)在扶梯的两端安装吊钩或集装箱,确保扶梯在吊装过程中的稳定性。
(3)在吊装点周围设置警示标识和安全防护措施,保证施工现场的安全。
2.4扶梯吊装(1)根据吊装计划,利用吊装设备将扶梯吊装至预定位置。
(2)在吊装过程中,严格按照吊装设备和操作规程进行操作,并保持通讯畅通,以确保指挥和操作的准确性和安全性。
(3)在吊装过程中,注意对扶梯的保护,使用起重带、垫木等装置,防止扶梯受到损坏。
2.5安装和调整(1)将扶梯安装在预定位置上,并进行调整和校正,确保扶梯的水平度和垂直度。
(2)根据扶梯的安装图纸和要求,安装扶梯的相关部件和附件,如平台、扶手等。
(3)对扶梯进行功能测试和安全检查,确保其正常运行和安全可靠。
随着城市化进程的加快,自动扶梯作为一种高效、便捷的垂直交通工具,广泛应用于地铁、商场、医院等公共场所。
为确保自动扶梯安装施工的质量和效率,特制定本施工方案。
二、施工准备1. 组织准备(1)成立自动扶梯安装施工项目部,明确各岗位人员职责。
(2)组织施工人员培训,提高施工技能和安全意识。
2. 技术准备(1)熟悉自动扶梯设备技术参数、施工图纸及相关规范。
(2)编制施工组织设计,明确施工工艺、施工顺序和施工要点。
3. 材料准备(1)根据施工图纸,备齐所需自动扶梯设备、配件及辅助材料。
(2)确保材料质量符合国家标准。
4. 施工机具准备(1)配备施工电梯、施工平台、吊装设备等施工机具。
(2)确保施工机具安全可靠。
三、施工流程1. 施工测量(1)根据施工图纸,进行现场测量,确定自动扶梯安装位置。
(2)绘制施工放样图,标记关键尺寸和位置。
2. 基础施工(1)根据施工放样图,进行基础施工,确保基础稳固。
(2)验收基础施工质量,符合设计要求。
3. 自动扶梯安装(1)按照施工图纸,进行自动扶梯安装,包括支架、梯级、扶手、导轨等部件。
(2)确保安装过程中,部件连接牢固,位置准确。
4. 调试与验收(1)完成自动扶梯安装后,进行调试,确保设备运行平稳、安全。
(2)进行设备验收,符合设计要求和质量标准。
5. 施工结束(1)清理施工现场,整理施工资料。
(2)办理工程验收手续,交付使用。
四、施工注意事项1. 施工过程中,严格执行施工规范和安全操作规程。
2. 加强施工人员安全教育培训,提高安全意识。
3. 严格控制施工质量,确保自动扶梯安全、可靠运行。
4. 加强与业主、监理单位的沟通协调,确保施工顺利进行。
5. 做好施工记录,为工程验收提供依据。
五、施工进度安排根据工程实际情况,制定施工进度计划,确保工程按时完成。
通过以上施工方案及流程的制定,旨在确保自动扶梯安装施工的质量、安全和效率,为用户提供优质、便捷的垂直交通工具。
工程名称:编制:审核:批准:奥的斯电梯(中国)有限公司重庆分公司2013-03-09目录第一部分前言第二部分工程概况第三部分施工组织结构图第四部分现场队伍管理第五部分吊装工程进度计划第六部分吊装工具第七部分吊装过程控制第一部分前言为了保证电梯产品的优良品质,体现其运行的优异性能,在立足于立升公司先进的管理理念的基础上,特制定本施工方案。
优良的安装质量是电梯得以安全、舒适、高效运行的重要条件之一,是电梯整体质量的重要组成部分。
为保证电梯的安装质量,在安装过程中除了必须严格按照电梯安装、调试工艺流程外,还必须加强对安装过程的质量控制,确保电梯产品品质。
《安装施工方案》依据:★国家标准:★GB 16899-1997《自动扶梯和自动人行道制造与安装安全规范》★国务院373号令《特种设备安全监察条例》★国家质量技术监督局扶梯检验标准★扶梯安装合同第二部分工程概况一、工程概况建设单位:工程地址:工程性质:设备名称:施工周期:二、工程现场负责人建设单位现场总负责:TEL:监理单位:三、土建单位:第三部分施工组织机构图1、进入施工现场必须戴好安全帽,工作服,绝缘鞋。
2、严格按照正常安全操作规程施工,不得擅自从简从快。
3、认证负责完成每天规定的任务把好质量关,以做到精益求精。
4、工作时大家养成良好的作风,互相学习、互相提高、谦虚谨慎。
5、团结一致,互相关照、以大局着想,创造出更好的成绩。
6、服从带队的安排,有事及时反应,讨论协商解决。
7、施工时,严禁打闹嬉戏。
8、严禁施工前喝酒,做到滴酒不沾。
9、搞好个人集体卫生,提高自身素质。
10、遵守纪律,按时上下班,按时休息,晚上在规定时间内不得在外逗留,有事须跟有关人员说明。
11、爱护公物,维护业主利益。
保持工地卫生、整洁。
12、严格服从公司质检人员的检验,达不到质量要求的立即整改。
整改合格后才能进行下道工序的施工。
13、每周开一次安全技术会,以便大家共同讨论提高。
14、着装统一整洁,爱护劳动用品。
二、现场队伍考勤制度1、按时上下班,不准迟到早退,未经请假擅离职守者或请了假但到时不归者按旷工论。
2、病假须有医院开据的诊断书,请事假须写请假事由。
3、不服从分配,不服从指挥者,队长有权令其离开现场,并从决定之日起至本队下一个工程项目开工前不另行安排工作。
此期间按旷工论。
4、工程队应设兼职考勤人员并按时认真填写考勤表,一项工程完工随施工期一起上报财务部,作为工程费结算的依据之一。
无考勤表不予办理结算手续。
5、按旷工处理的人员,旷工期间停发工资,生活补贴,路费自理。
此外视情节给于纪律处分直至除名。
6、工作时间和作息时间不允许做违法乱纪的事情,否则后果自负。
三、安全生产管理制度安全生产管理制度是贯彻管理制度的重要手段之一,为使安全生产工作中的隐患防患于未然,令员工清楚安全生产的重要性,必须定期对施工现场进行专项检查和员工的安全教育培训。
1、吊装队在进行施工之前必须由安全员进行安全教育。
在吊装过程中,安全员不定期巡查,发现情况及时考核,屡数不改者,令其停职检查。
2、安装前生产设备的检查(包括电动工具)用前需认真检查一次,防止漏电起火、触电伤人。
3、安全用品的佩戴:因电梯安装工作员属于危险性较大和井道高空作业,上岗之前,必须穿戴好工作服、安全帽、安全带等规定的劳保用品,同时检查安全带是否牢固。
4、洞口安全防范及安全标志张贴:施工前必须贴好醒目的警告标志,洞口必须装上规定的防护栏,井道脚手架上铺放竹条板,并帮扎牢固,设有安全网。
5、脚手架的验收:高空作业必须有牢固的脚手架,脚手架的搭建必须有具备政府认可资质的单位/人员完成,使用前必须全面检查,钢管距离尺寸是否符合,扣件是否牢固,合格后方可使用,脚手架上不允许堆放杂物、零部件,以免掉下伤人,每天下班前请扫干净。
6、库房要求:库房内必须有专用货架,分类堆放,贵重的部件应放在安全、干燥的地方。
库房内有消防设施。
7、有专用的工具货架、安全用品,悬挂整齐。
8、生活区应和库房分隔开来,毛巾、衣物不允许挂在电线上。
9、生活区和库房,均应使用安全电压,并配置漏电保护器。
10、宿舍内应注意清洁、卫生。
11、在扶梯吊装时,应首先于现场施工单位负责人取得联系,共同研究在现场工作中的安全措施与安全注意事项,共同遵守执行。
12、在吊装起重设备时,其中单位/人员须有相应的资格证书,严格遵守高空作业和起重工的安全技术操作规程。
起重必须安全规范,符合国家标准进行作业。
应有一人统一指挥,其他起重工要配合好指挥人员,先重复口令,再进行操作。
13、起吊时,吊带(索具)的安全系数至少为5。
14、起重时不应该超过额定负荷。
15、起重时,施工区域应设置警戒线,闲杂人员不得靠近,下面不得站人。
16、起重前,所有索具必须检查是否合格,不合格索具严禁使用。
17、持证上岗人员必须身体健康,眼睛视力正常,适应高空作业否则不予以吊装。
18、使用电动工具必须使用漏电保护器,绝缘良好。
19、井道内应有足够的照明强度,施工照明必须使用36伏的安全灯,并安装变压器20、在井道脚手架上从事电焊、气焊时,应先清楚易燃、易爆物品,氧气瓶和乙炔瓶应保持在规定的范围内。
21、上脚手架前首先检查梯子、跳板是否牢固可靠及跳板是否有伸头现象。
下手脚架是不准滑下和跳下。
22、在调试电梯中开车人员要配合好调试人员,精神要集中听从调试人员的指挥,先重复口令,再进行操作。
23、吊装工必须持操作证,并熟悉扶梯的结构和吊装方法。
24、现场发生火警时,应立即切断电源,严禁用水,而用干粉灭火器抢救。
25、离开现场时必须将电源切断,工作完毕后清理工作现场。
发生触电事故,应立即切断电源,用木棒绝缘物品将受伤人员拉开,并立即做人工呼吸,同时通知就近医院。
26、焊工、电工也必须持证上岗,其他专业人员不得进行操作。
27、电焊机必须有屏护,电焊钳与导线接连处不得裸露。
28、电焊机接地必须符合安全规定,一次回路应独立或隔离。
29、工作前必须穿带好防护用品,如电焊手套防护镜、面罩、防火帽、衣领、袖口扣紧。
30、焊割附近严禁放易燃、易爆品。
31、施工现场有明火,则禁止焊接。
32、公司对安全生产管理制度中有良好表现,能够及时并反应并制止存在的安全隐患的施工人员,提出表扬给予奖励。
33、罚款但照章办事,不徇私情34、在发生事故后能勇敢的事实抢救并保护现场者给予奖励。
35、对全年无违章表现的员工给予奖励。
36、对违反安全操作规程等造成的后果则根据情节给予情节处罚,严重的报有关部门处理。
37、对发生事故后,要吸取教训,弄清事故发生的原因、过程进行分析,同时对有关人员进行教育,针对性的解决存在的问题。
38、对发生事故后,要采取“三必须”,必须搞清楚事情的原因,必须对责任者和员工进行教育,必须整改、整顿。
专职安全技术负责人,必须组织员工学习有关安全生产的标准和规则,做好学习记录,保存必要的教育和培训记录,并经常抽查员工对安全条款的掌握程度,组织学习和考核。
39、安全技术负责人和安全员应定期深入施工现场检查安全生产情况,对施工中出现的违反安全操作规程的行为,安全技术负责人及安全员有权令其停止工作,直至纠正为止。
40、安全生产实行公司、技术工程部、安装队三级管理,公司有专职安全责任人、技术工程部责任人和安装队全员负责安全工作,保障人员和设备的安全,并层层签订《安全责任书》。
第五部分安装工程进度注:上述步骤如现场条件许可,允许交叉施工,以缩短工期。
第六部分吊装工具注:吊装机具要求有出厂合格证第七部分吊装过程控制1.0扶梯吊装过程控制流程图2.0吊装过程控制2.1安装前准备工作2.1.1施工方案由分公司编制《扶梯吊装施工方案》内容包括:项目经理、安装班组、提供各类证件(电梯安装操作证、起重工/电工)、吊装台数、吊装进度表、需用工具设备、检测仪器、图纸、吊装记录表及明确岗位责任和特定一兼职检验员,有检验工程师审核施工组织方案,经安装部经理审批并经甲方及项目经理同意后,吊装班组方可开工。
2.1.2 开箱验收开箱验收人员:安装部人员、建设方主办(业主)或委托监理,开箱验收组织者(公司委派)、项目经理配合一同进行项目验收。
、开箱验收依据:销售合同、技术规格表、产品装箱单。
开箱验收地点:根据有关合同确定。
开箱验收内容:零部件的型号、规格是否与装箱要求一致。
零部件外观是否完好无损,数量是否齐全,随机资料是否完整,产品质量是否与要求一致。
破件、缺件、错件、丢失件的处理:开箱过程所发现破、错缺、丢失件处理应按实际情况填写IRR报告、《错缺件清单》,经各方人员签字确认后有效。
各方签字为证,破损时应由建设方(业主)负责赔偿。
2.1.3 土建验收验收人员:安装部土建项目工程师、检验工程师、项目经理。
验收依据:西子奥的斯电梯土建布置图及相关的合同、协议。
验收项目:井道内的净平面尺寸(宽和深)、扶梯提升高度、扶梯中间支撑位置等。
若发现质量问题或尺寸不符合图纸要求的,由检验工程师、项目经理立即以《安装工地备忘录》的书面形式通知业主予以修正,业主若不按时整改完毕,按合同规定的延误工期处罚。
2.1.4电源检查及施工用电检查人员:安装技工、检验工程师、项目经理检查内容:检查电梯供电电源是否为临时电源,如为临时电源应通知相关单位及时安装为正式供电电源。
施工用电是否符合相关要求,如不符合要求,应限期整改。
2.1.5场地、通道清理、安全区域设置清理人员:土建单位、吊装班组人员。
清理内容:扶梯井道内,井道内应清洁无杂物,井道上方无人施工,无物体坠落危险;通道尺寸足够,畅通无杂物2.16 平地移动工作内容:将扶梯从卸货场地平移至起吊部位;安全注意事项:索具要有足够强度和安全系数,索具生根部位要有足够强度,移动过程中有专人时刻检查索具情况。
2.17 吊装索具悬挂工作内容:将索具从图纸要求吊点放下,另一端在扶梯吊装部位捆好;安全注意事项:吊装附具如索具和吊装机具在使用前要检查是否有损伤(如有损作禁止使用),保证使用索具和吊装机具相对扶梯重安全系数要达到5以上,吊点强度要足够,扶梯本体起吊位置应正确。
2.1.8预吊工作内容:将扶梯吊起20厘米,时间10分钟,索具和吊装机具完好;安全注意事项:索具和吊装机具在使用后要检查是否有损伤(如有损作禁止使用),无异常。
2.1.9 起吊、就位工作内容:将扶梯起吊至图纸要求位置,并就位;按土建单位提供高调整扶梯水平;(多台时要求上下所有扶梯位置偏差小于±20MM);安全注意事项:吊装过程中安全和施工人员要时刻注意索具和吊装机具安全,发现异常情况和声响要立即停止,吊装过程中起吊物下禁止站人。
2.1.10检验验收验收内容:扶梯同要求高偏差为+2-5毫米;几台扶梯上下应在同一条垂线上,偏差小于±20MM,扶梯外观应无损作和划痕;验收完成后由质检员在吊装验收合格报告上签字。
