泥水平衡顶管施工工法1. 泥水平衡顶管施工工法的基本原理1.1 泥水平衡顶管施工工法是用泥水平衡顶管机施工的一种顶管施工工艺。
它在施工时通过进水管向顶管机刀盘后的泥水舱内供给一定比重、一定黏度、一定压力的粘土及其他添加剂和水混合而成的泥水,让其在顶管机挖掘面上形成一层泥膜,并以泥水舱内泥水的压力来平衡挖掘面上的土压力和地下水压力,同时又是通过排泥管把顶管机刀盘切削下来的土砂变成泥水输送到基坑地面上的一种顶管施工方法。
1.1.1 泥水平衡顶管机刀盘都设有面板,其开口率多在20%以下。
1.1.2 通常供给的泥水会因土质的不同而要求有不同黏度、比重等,比重须控制在1.03~1.30 之间。
1.1.3 泥水平衡顶管机在保持泥水压力的稳定方面有两种结构形式:一种是通过进水泵和排泥泵的排量直接来控制,另一种是通过设在泥水舱后气压室内的压缩空气来控制。
由于压缩空气是一只气体弹簧,这就使泥水压力的控制更精确、更稳定。
1.1.4 泥膜是防止地下水和土舱内泥水之间串通的屏障,必须始终保持它的有效性。
1.1.5 泥水压力通常设定得比地下水压力高20kPa。
2. 泥水平衡顶管施工工法适应的范围和土质:2.1 泥水平衡顶管施工工法适应的范围2.1.1 适用于靠近江、河、湖、海这些有水源的地方;2.1.2 尤其适用于作业人员无法进入的小口径顶管;2.1.3 适用于覆土深度大于1.5 倍管外径的条件下施工;2.1.4 适用于地下水位高和地下水压波动比较大的的条件下施工;2.1.5 适用于长距离顶管施工;2.1.6 适用于除粘性土以外的地下水水位以下的场合施工。
2.2 泥水平衡顶管施工工法适应的土质2.2.1 适用于各种粘土和N 值小于50 的砂土;2.2.2 适用于砾径小于20mm,砾石含量不大于30%的砂砾土;2.2.3 有破碎功能的顶管机适用于它所描述的土质范围。
2.3 泥水平衡顶管施工工法不适用于渗透系数大和卵石含量多的砂卵石地层。
顶管施工方案ppt1. 简介本文档为顶管施工方案的PPT文档,旨在介绍顶管施工方案的根本原理、施工流程以及平安考前须知等。
顶管施工是一种用于修建地下管线的方法,广泛应用于城市排水、给水、燃气等管网建设。
本文档将重点介绍顶管施工的步骤和要点,以便施工人员和相关人员能够全面了解顶管施工方案。
2. 顶管施工原理2.1 什么是顶管施工?顶管施工是一种非开挖修管方法,通过推进钢管/塑料管等管材穿越含水土层进行管道铺设的方法。
采用顶管施工可以防止经过道路或建筑物等需要保护的区域挖掘开挖,减少了对周围环境的破坏。
2.2 顶管施工原理顶管施工采用了顶推方式,将管材推入地下。
顶管施工原理根本如下: 1. 钢管/塑料管材按设计线路敷设,并且管道起止点需要进行固定。
2. 通过专用的推进机推动管材向前推进,同时进行现场注浆以减小地层变形和管道间隙。
3. 在需要弯曲或改变方向的情况下,采用曲线预制件进行连接。
3. 施工流程顶管施工流程一般包括以下步骤: 1. 施工准备:包括勘测设计、现场布置和机械设备调试等。
2. 推进准备:对推进方向、推进目标和隧道状况进行评估和平安检查。
3. 隧道钻探:通过动力钻、冲击钻等机械设备进行隧道探测和预处理。
4. 推进管材:使用顶管机械设备将管材推入地下,同时进行现场注浆。
5. 管材连接:在需要连接的部位进行连接,并进行密封处理。
6. 调整管材:对管材进行水平、垂直和位置调整,以确保施工质量。
7. 平安检查:对施工过程中的平安措施和设备进行检查和维护。
8. 竣工验收:对完工的管道进行验收和交接。
4. 平安考前须知在顶管施工过程中,需要注意以下平安事项: 1. 人员平安:施工人员必须配备平安帽、防护服等个人防护装备,并遵守平安作业规程。
2. 设备平安:顶管机械设备必须经过严格的调试和维护,确保其可靠性和平安性。
3. 现场防护:施工现场应设立明显的警示标志,限制无关人员进入,确保现场平安。
泥水平衡顶管施工工艺一、工程概况本工程为顶管工程。
采用Φ1000顶管,总长为375m,管底标高784.31~785.03m。
土质由标高为788.5m的杂填土到794m以下的低液限粉质粘土。
二、顶管方案1、机头选型本工程由于一次顶进距离较长,为确保工程质量万无一失,确保绝对工程安全,我公司根据以住施工经验,决定采用日本ISEKI公司生产的UNCLEMOLE型TCZ600具有封闭式气压平衡顶管掘进机。

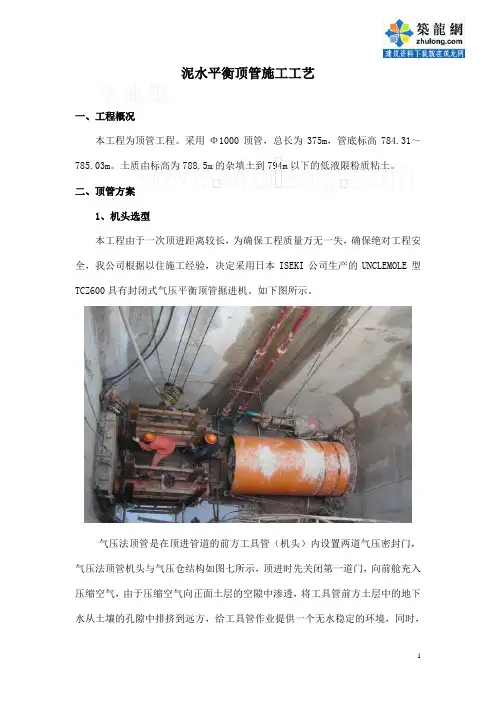

如下图所示。
气压法顶管是在顶进管道的前方工具管(机头)内设置两道气压密封门,气压法顶管机头与气压仓结构如图七所示,顶进时先关闭第一道门,向前舱充入压缩空气,由于压缩空气向正面土层的空隙中渗透,将工具管前方土层中的地下水从土壤的孔隙中排挤到远方,给工具管作业提供一个无水稳定的环境,同时,气体的压力也支撑着机头前的土体开挖面维持稳定而不坍落。
当第二道门关闭且增压,使后舱前舱压力相等后,打开第一道门,将机头前挖出的土运到一、二道门之间的转运舱内,关闭第一道门,气体继续稳压机头前舱,再打开第二道门,使后舱与管道相通,将转运舱的土运到工作井。
管道是边挖边顶,开挖量与顶进长度相匹配。
气压舱的气压是通过工作井外的空压机提供,空气需要过滤。
当地层土的渗透系数大时,应有备用空压机。
本掘进机的优点是:A、顶管机、主千斤顶、液压系统、空压系统装置(DESANDMAN)成套化。
B、该机能适用各种土壤条件,如粘质土、砂土、砂砾混合卵石土和软岩上。
C、使用安装在轨道上的主顶油缸。
一次顶进长度超过100m。
D、该机由4人在控操纵即可。
E、使用主千斤顶不间断便可单独顶进一节管子。
此机型在现今使用较广,我们有着成功施工经验、技术成熟、可靠,对土层扰动少的特点。
封闭式气压平衡顶管掘进机是根据含水量较高的沙砾土而专门设计的。
因此特别适应本工地基顶管的施工。
2、平面布置、井内布置及管内布置2.1 在工作井范围内实行全封闭隔离施工并布置以下必要的设施,地面指挥监测中心、办公室、仓库、配电间、冷作间等。
