NPI试产管理控制程序
- 格式:docx
- 大小:22.24 KB
- 文档页数:4
NPI管理流程NPI(New Product Introduction)是产品生命周期管理的一个关键阶段,涉及从产品概念到产品量产的整个过程。
NPI管理流程主要包括以下几个步骤:1.产品概念阶段:在这一阶段,需要确定产品的目标市场、目标用户、产品的关键特征和功能等。
同时,还需要评估产品的技术可行性和市场可行性,确定产品的基本框架。
2.市场调研和需求分析:在这一阶段,需要对产品目标市场进行深入的调研和分析,了解市场需求、竞争对手和市场趋势。
同时,还需要收集用户反馈,了解用户的需求和偏好。
3.技术研发和设计验证:在这一阶段,需要进行产品的技术研发和设计验证。
包括对产品关键技术进行研发,进行原型制作和测试,验证产品的可行性和可靠性。
4.制造工艺开发:在产品设计完成后,需要进行制造工艺开发。
这包括确定生产流程、制定工艺规范、选定生产设备和工具等。
同时,还需要进行工艺验证和优化,确保产品的生产效率和质量。
5.供应链管理:在产品量产前,需要建立供应链管理体系,包括供应商评估和选择、供应链合作伙伴的协调和管理、物料采购等。
同时,还需要制定物料管理和供应商质量管理的流程和标准。
6.试产和量产:在这一阶段,需要进行试产和量产。
试产阶段是为了验证产品设计和制造工艺的可行性,解决可能存在的问题。
量产阶段是为了满足市场需求,提高产品的产能和稳定性。
7.质量控制和改进:在产品量产后,需要建立质量控制体系,包括制定质量标准、进行产品检验和测试等。
同时,还需要对产品和制造过程进行持续改进,提高产品质量和生产效率。
8.产品上市和市场推广:在产品量产后,需要进行产品的上市和市场推广。
这包括制定上市计划和推广策略、进行市场宣传和促销等。
同时,还需要建立售后服务体系,满足用户的需求和反馈。
NPI管理流程需要跨部门和合作伙伴的协调和合作,涉及到产品开发、生产、采购、质量、市场等多个领域。
需要制定详细的计划和时间表,确保每个步骤的顺利进行。
NPI新产品导入控制流程1 目的1.1 建立NPI新产品在设计阶段至量产阶段,试产过程的标准流程。
1.2 明确新产品导入过程中,各单位的工作职责。
1.3 确保产品在量产过程顺畅,品质得到保证。
2 范围2.1 本程序(新产品导入作业程序,以下简称NPI process)适用于公司所有产品试产的管理控制。
2.2 本程序规范适用于,新产品在设计阶段至量产阶段试产的标准流程。
通过标准流程的建立,能确保量产后品质的保证。
一般NPI需有二个阶段。
2.2.1 MVT 阶段(工程验证阶段:Manufacturing Verification Test Phase)2.2.2 PVT 阶段(小批量验证阶段:Pilot-run Validation Test Phase)2.3 NPI 可以依实际产品开发要求适当调整,并非所有新产品导入都必需执行NPI process的试产流程。
2.4 标准的参考建议:2.4.1 对于全新ODM产品,应需实行NPI process 的作业流程。
2.4.2 对于已有产品而衍生的产品,可调整NPI所需的试产流程并确实执行。
NPI新产品导入3权责3.1 (产品中心)PM3.1.1 负责提供需要试产产品的样机和整套的开发文件。
3.1.2 负责主导试产阶段前所有工作,及试产工作交接。
3.2 (文控中心)DCC负责开发文件的发放,登记,回收和管制工作,保证文件的准确性和有效性。
3.3 (工程)ENG3.3.1 负责可制造性评估,工艺文件制作,确认生产layout,确定试产方案。
3.3.2 主导PFMEA制定,及改善跟进。
3.3.3 负责测试治具制作,生产设备调试。
3.3.4 负责Test程式调试及Test设备架设,测试文件,数据提供。
3.3.5 试产成本统计与分析3.4 (品管)QA3.4.1 试产所需的物料品质状况的检验。
3.4.2 检验试产过程中的产品质量控制状况。
3.4.3 试产产品的验证、出货检验控制和中试认证安排。
NPI流程管理1.目为明确参与试产各有关部门工作职责,提高有关人员操作效率,提高产品品质,减少品质成本,并最终提高试产产品规范化管理水平。
2.合用范围合用于我司所有新产品导入。
3.定义3.1试产:为批量验证产品有关性能,并为生产积累经验技术验证性、尝试性生产。
试产分为小批试产和中批试产,小批试产数量范围为:10-50PCS;中批试产数量范围为:50-300PCS。
3.2首批生产:指新产品在通过试产后组织第一次大批量生产活动。
3.3产品工程师:负责组织整个试产过程所有工作人员,负责协调支配试产过程中多种资源。
为试产任务第一负责人。
3.4新品项目开发负责人:负责新产品项目开发技术人员,在试产过程中承担功能性疑问解答和鉴定职责。
为试产任务第二负责人。
3.5经营单位:指由对该产品客户负责业务人员统称,负责为试产提供任务来源和客户意见。
3.6试产管理员:全面负责试产线员工管理工作,编制、发放、跟踪、保管《试产过程查验表》,对试产生产管理整个过程负责。
4.职责4.1 各经营单位a)负责提取识别产客户需求,客户确认信息反馈;b)负责提供要试产产品样机和有关技术资料c)负责解答试产过程中功能性异常事件。
4.2 PMC:生产与物料控制a)负责整合试产采购计划。
b)负责小批试产、中批试产订单识别、制单。
c)积极配合试产任务,优先调配生产设备硬件资源应用,保证资源有效配置。
d)接受和答复试产需求信息。
e)审核经营单位提供试产技术资料完整性、一致性、明细性。
f)核定、公布试产多种计划信息。
g)召集或网络申报试产最终总体评估。
h)记录和归纳试产过程状态数据记录。
4.3工程部门:a)组织制定试产计划任务内容;b)主导试产施工过程任务计划分解和资源分派;c)组织评审试产全过程有效性;d)组织评估试产最终止果.4.4 PE:产品工程师e)负责对产品工程科提出试产产品试验计划安排试验员按照有关工程资料规定进行各项功能验证。
f)试产使用监视测量器具测量系统保证。
NPI试产管理控制程序文件一、目的为了确保新产品导入(New Product Introduction,简称 NPI)试产过程的顺利进行,有效控制试产风险,提高产品质量和生产效率,特制定本管理控制程序文件。
二、适用范围本程序适用于公司所有新产品的 NPI 试产活动,包括但不限于新产品的设计验证、工艺验证、工装夹具验证、生产流程验证等。
三、职责分工1、研发部门负责提供新产品的设计图纸、技术规范、测试标准等相关技术文件。
参与试产过程中的技术指导和问题解决。
2、工程部门制定试产计划和工艺流程,设计工装夹具和生产设备的调试方案。
负责试产过程中的工艺优化和改进。
3、生产部门按照试产计划和工艺流程组织生产,确保试产任务按时完成。
反馈试产过程中的生产问题和质量异常。
4、质量部门制定试产产品的检验标准和检验计划。
负责试产产品的检验和质量评估。
5、采购部门负责试产物料的采购和供应,确保物料的及时到位。
6、项目管理部门统筹协调各部门的试产工作,确保试产活动的顺利进行。
跟踪试产进度,及时汇报试产情况。
四、试产准备1、研发部门完成新产品的设计开发,并经过内部评审和验证。
2、工程部门根据研发提供的技术文件,制定试产方案,包括工艺流程、工装夹具设计、设备调试方案等。
3、采购部门按照试产方案的要求,及时采购试产物料,并确保物料的质量和规格符合要求。
4、生产部门准备好试产所需的生产设备和人员,并进行必要的培训。
5、质量部门制定试产产品的检验标准和检验计划,并准备好检验设备和工具。
五、试产实施1、项目管理部门组织召开试产前会议,明确各部门的职责和任务,以及试产的时间节点和要求。
2、生产部门按照试产方案和工艺流程进行试产,并记录试产过程中的各项数据和问题。
3、工程部门在试产过程中进行技术指导和工艺优化,及时解决生产过程中的技术问题。
4、质量部门按照检验标准和检验计划对试产产品进行检验,并记录检验结果。
5、试产过程中如出现质量异常或生产问题,相关部门应及时分析原因,采取有效的纠正措施,并进行验证。
1.目的规范新产品、新引进物料或物料变更小批量生产,以验证和确认打样产品是否适合批量生产;确保问题点能在量产前被发现、处理或提供良好的预防措施;2.适用范围适用需在公司进行量产前的任何产品或物料的试产过程;3.职责3.1市场部:负责接收订单,收集客户资料,下试产需求;3.2开发部:负责客户样品的分析、相关技术资料制定如承认书、组织样品鉴定评审、主导推进试产的进行;处理试产中的异常状况,主导产前会议发出试产通知;3.3工程部:负责新产品工艺评估及说明、作业指导书制作、测试指导书制作、模具/夹具制作或提供,并与生产部门讨论安排工艺流程;跟踪试产过程及其问题的总结;召集召开试产总结会议,并出具试产总结报告,发出量产通知;3.4品质部:IPQC及工程师负责监控并记录试产过程中品质状况,负责收集并分析试产记录及相关资料,并对试产产品的过程良率、可靠性进行总结评估;3.5计划部:安排试产计划、提出物料需求、对所需的物料进行确认追踪和发放;3.6采购部:负责试产产品物料的采购;3.7生产部:试产执行和试产情况的记录,监控并评估产品效率、品质的可行性;4.定义4.1试产:为批量验证产品的相关性能,并为生产积累经验技术的验证性、尝试性生产;其数量为100-200PCS特殊情况可根据客户的实际需求;4.2 试产后可转为批量生产的品质要求:直通率达到95%或以上,低于95%的直通率需在评审后进行改善,并在改善完成后安排改善确认和第二次试产;5.内容5.1新产品试产前会议:5.1.1试产时间:按不同产品所订立产品进度计划执行,一般在正式向客户提供承认样品后进行,试产数量:100-200PCS;5.1.2试产前,开发部需完成所有零件承认书或项目工程师签样、BOM、检规等相关文件并受控;所有相关试产用文件受控后发行新产品没有产品承认书,计划不能安排试产,只能作为样品制作或工程样机制作;5.1.3开发部需提供试产用签样,一套交品质部作试产检验依据,两套交工程部作试产作业指导及夹具依据;5.1.4开发部需召开试产说明会,进行样品说明,确定试产时间,并发出试产通知;试产通知包括:产品的基本信息、试产数量、需求上线日期、各部门任务事项以及产线试产时的注意事项注:试产前会议召开时机:提前1~2周;5.1.5品质部根据开发部下发的新产品技术文件和试产说明会要求,编制产品检验标准和品质计划等文件;IQC依据相关检验规范检验物料;5.1.6工程部需在试产前确认测试规范,生产作业指导,治具验证等是否到位,如有缺失需要求相关部门及时补交;5.1.7PMC根据试产通知单需求排定上线试产日期,并生成该次试产的生产制令单;仓管员根据物料库存情况确认库存物料是否满足试产,如需要采购则发出物料需求计划;如物料与计划有差异应第一时间反馈给各相关部门知晓并确认物料情况是否可按时安排试产;PMC依据试产通知单试产数量对试产物料入库,试产物料需单独放置,以示区分;5.1.8采购部门依据物料需求计划采购所需物料;采购在3个工作日内将物料采购状态和交期反馈给PMC,采购必须及时回复准确交期,如有异常及时反馈给PMC;所有的试产物料要求在试产前3个工作日到料;如有未到料,采购应当即与供应商确认原因,并每日反馈物料的最新状态;5.2试产准备及培训5.2.1各有关部门须按试产前会议的要求及时完成相关工作任务,并将物料、工具、文件提供给生产、品质等部门;包含但不限以下:PCB拼接图、钢网制作文件、作业指导书、检验文件、物料/成品检验规范、设备操作指导书、设备安全操作规程等;产品的样品、产品承认书、产品检验标准包括检验、试验条件、方法、检验、测量用的设备、工具等;5.2.2试产前2天,工程部必须把相关SOP及技术资料,工程样板,测试治具等生产设备移交至生产部门和品质部,以便生产部门和品质部做好试产前准备;5.2.3 项目工程师需在试产前2天,再次确认试产前会议记录相关事项是否按时间进度完成,没有按时间进度进行的责任人必须回复确切完成日期,如有必要时需调整试产时间;5.2.4.生产部需在试产前1天,将试产所需物料领齐,对于需前加工,产线须按SOP要求,提前安排前加工;5.2.5必要时,工程/开发应召集参与试产作业/品检人员在试产前1天做好人员教育和培训工作,包含但不限以下项目:a、产品介绍,对本次试产产品做出初步认识;b、产品各部件的了解,依据样机对生产进行介绍培训,讲解其生产的难点和生产过程中的管控要点;c、工艺文件讲解工艺流程、配置、重点工位及注意事项、检验要点、安全事项;d、样品装配过程说明和演示,培训时填写;5.3试产阶段:5.3.1.试产上线,产线须提前通知项目负责人、开发工程师、NPI工程师、QE现场指导生产;5.3.2.跟线IPQC对试产物料依BOM作最后一步确认,以避免产线领错料;生产填写好首件确认报告后交项目工程师首件确认;相关技术人员根据首件检验结果在试产现场做首件评审确认是否可以进行后续的批量试生产试产继续或暂停;5.3.3.产线须严格按照SOP作业流程流线试产,如有问题开发、工程的工程师负责及时解决,产线不可私自处理;5.3.4.NPI/PE工程师须全程跟进产线试产,确认产线是否严格依SOP作业,并需测算、统计产线生产工时;工程部在对新产品进行装配试产时,对新产品的原装配工艺、BOM问题、可能存在隐患的装配缺陷、工艺改善、样机功能进行记录;5.3.5.试产过程中,开发工程师及PE工程师需现场督导作业,并将发现问题进行记录;试产中发现问题时,由项目工程师主导解决,相关部门协助处理,能现场解决的问题尽量在现场解决,如因重大品质问题而导致无法作业时,试产应立即停止;5.3.6.IPQC需全程跟进试产,并依试产情况填写相关报表;试产品产线LQC需全检,不良品需标识清楚分开摆放,并提交工程、开发分析;工程、开发依据分析结果,再确认不良品处理方式,并需出具分析报告;5.3.7.产线试产良品,需送QA检验,QA依据检验标准和试产样品等标准进行全检,检验结果进行记录并汇总反馈给工程部门;不合格品交付项目工程师组织相关工程技术人员共同分析不良原因;5.4 试产总结5.4.1试产总结会前工程部收集如下记录:5.4.1.1.试产过程问题记录:记录试产中发现的问题,内容按功能问题、结构问题、来料不良、生产装配问题分类记录,并记录试产中的处理措施及后期处理措施;5.4.1.2.试产过程报表:根据生产记录的检验报表总结试产中的产能及不良率、损耗率;并对试产过程中的临时停线时间做记录;5.4.1.3.维修记录表:根据生产在调试和装配阶段记录的维修记录总结关键不良点,并反馈到相关部门进行控制和改善;5.4.1.4.品质部相关报表:IQC检验报告、IPQC检验报告、首件确认报告、QA检验报告;5.4.2依据所收集的试产问题点,工程部和开发部负责分析不良和制作试产总结报告,试产总结报告需在2个工作日内完成;试产总结报告中工艺负责人对工艺合理性、设备加工能力、产能做出评价,对试产做出结论和建议;工程部须在试产结束的3个工作日内召开试产检讨会议;会议中就试产的问题分析原因并提出解决措施;5.4.3直通率达到95%或以上可以转量产,低于95%的直通率需各部门一起讨论该产品试产的有效性,由工程部经理、品质经理及生产经理讨论,管理代表最终决定试产是否通过的结论,通过则发量产许可证,试产决议不通过将安排重新试产;5.4.4各部门就该次试产中发现的管理和流程等问题作出检讨和分析,应分别针对产品规格文件、工艺文件、工装夹具等进行后续改善,品质部跟踪改善效果;试产总结会议后产出试产会议记录,并由开发、工程、品质、生产、市场等会签;5.5 问题改进确认:5.5.1各部门对问题点的改善必须注明改善内容,改善日期、责任部门等等;对于责任部门的回复,由项目工程师进行追踪确认,并将跟踪改善效果;如发现问题未能解决,或者导致新问题的发生,及时反馈给责任部门,要求责任部门继续改善;5.5.2对于轻微问题点,即不影响功能、效果等问题如装配/加工困难、BOM问题、尺寸问题等等,必须在新产品导入量产前完成90%以上改善,并通知工程部,由工程部跟踪改善效果;5.5.3对于严重问题点,即影响功能、效果、稳定性、外观问题,必须在新产品导入车间量产前解决,必要时进行再试产,不能量产;5.5.4如严重问题点不能解决,开发部应召集工程部、品质部、市场部等相关部门进行会议协商,共同商讨解决方案,并签字确认;导入车间量产后按商讨方案执行;5.6 量产转移5.6.1试产经试产总结会确认通过后,则可进行大货量产;或当开发部已经改善问题后,经过工程部、品质部、生产部确认后,可量产;5.6.2 试产通过或大货量产无设计问题后,开发部则可依此对新项目进行结案;结案依据为试产通过记录或大货生产记录,同时须完成相关文件制作和发行;5.6.3 DCC将产品检验标准、SOP、承认书等技术文件资料受控后发行至相关部门;5.6.4 项目结案后,后续相关改进和生产维护工作由工程主导,必要时开发需提供技术支持;5.6.5当试产产品交货到客户端,客户在首批试产时项目工程师需前往客户生产现场进行跟进,在客户现场识别到的客户需求或产品参数包括但不限于:测试方法、测试项目、元件高度、绝缘系数、或影响客户组装的条件,必须及时更新到产品承认书中;必要时,DQE需一同前往客户端跟进试产情况,并将客户端试产情况通知厂内;5.7工程变更&通知在新产品试产的过程中,如客户有紧急变更或新的指令时,由开发部项目工程师出ECN、或以邮件形式通知工程、品质、生产;6相关表单:6.1试产前会议记录表6.2新产品试产问题点跟进表6.3试产总结报告6.4新产品首批量产7 流程图新产品试产流程图。
NPI流程与作业细则一、NPI流程NPI(New Product Introduction)是新产品导入的缩写,也被称为新产品开发流程。
它是指企业为引入新产品到市场,从概念阶段到量产阶段的一系列流程和活动。
下面是一般NPI流程的步骤:1.概念阶段:确定新产品的市场需求和技术可行性,制定项目计划和资源分配。
2.研发阶段:进行产品设计、制造工艺研究和原材料采购。
此阶段还需要完成产品原型的制造和测试。
3.在项目进入设计验证阶段之前,需要对产品进行风险评估和分析,以确保产品的质量和安全性。
4.制造阶段:制定生产工艺和流程,进行设备选型和设备验证,建立供应链关系和供应商管理。
5.试产阶段:进行小批量试产和测试,以验证产品的性能和质量,并进行必要的调整和改进。
6.量产阶段:建立完善的生产线和质量控制体系,进行大规模生产,并确保产品符合市场需求和质量标准。
7.市场推广和销售阶段:进行产品推广和市场营销,与销售团队合作实施销售计划。
同时,对产品的市场反馈进行收集和分析,以进行产品改进。
二、NPI作业细则为了确保NPI流程的顺利进行,需要遵循一系列的作业细则。
以下是一些常见的NPI作业细则:1.项目管理:建立和执行项目计划,明确项目目标、时间表和资源需求。
同时,建立一个有效的沟通机制,确保各个团队之间的协作和信息共享。
2.风险管理:在每个阶段都要进行风险评估和分析,及时检测并解决可能出现的问题。
制定应急计划,并及时调整项目计划,以应对突发状况。
3.设计验证:确保产品设计符合需求和规格,进行必要的测试和验证。
在设计验证的过程中,要及时收集用户反馈和建议,以改进产品的性能和功能。
4.供应链管理:建立合理的供应链关系,确保及时供应所需的原材料和零部件。
与供应商建立良好的合作关系,并及时解决供应链中的问题。
5.生产管理:建立和优化生产工艺和流程,确保产品质量和生产效率。
对生产线进行设备验证和性能测试,保证生产线的正常运行。

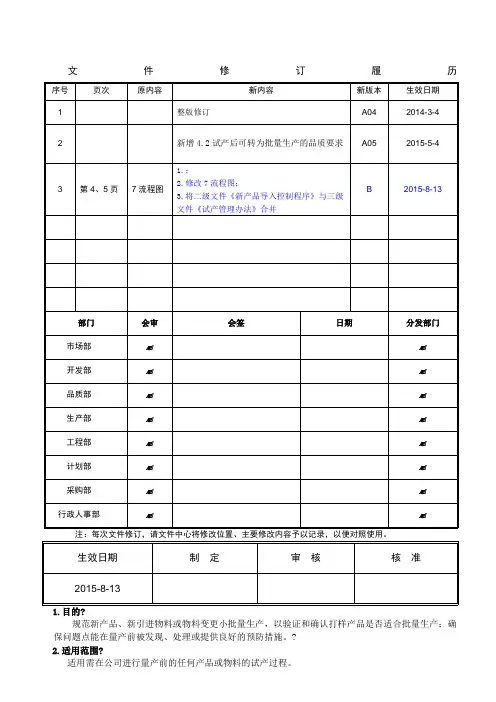

文件修订履历注:每次文件修订,请文件中心将修改位置、主要修改内容予以记录,以便对照使用。
规范新产品、新引进物料或物料变更小批量生产,以验证和确认打样产品是否适合批量生产;确保问题点能在量产前被发现、处理或提供良好的预防措施。
?2.适用范围?适用需在公司进行量产前的任何产品或物料的试产过程。
3.职责??3.1市场部:负责接收订单,收集客户资料,下试产需求;3.2开发部:负责客户样品的分析、相关技术资料制定(如承认书)、组织样品鉴定评审、主导推进试产的进行;处理试产中的异常状况,主导产前会议发出试产通知;3.3工程部:负责新产品工艺评估及说明、作业指导书制作、测试指导书制作、模具/夹具制作或提供,并与生产部门讨论安排工艺流程;跟踪试产过程及其问题的总结。
召集召开试产总结会议,并出具《试产总结报告》,发出量产通知;3.4品质部:IPQC及工程师负责监控并记录试产过程中品质状况,负责收集并分析试产记录及相关资料,并对试产产品的过程良率、可靠性进行总结评估;?3.5计划部:安排试产计划、提出物料需求、对所需的物料进行确认追踪和发放;?3.6采购部:负责试产产品物料的采购;3.7生产部:试产执行和试产情况的记录,监控并评估产品效率、品质的可行性。
?4.定义?4.1试产:为批量验证产品的相关性能,并为生产积累经验技术的验证性、尝试性生产。
其数量为100-200PCS(特殊情况可根据客户的实际需求)。
4.2 试产后可转为批量生产的品质要求:直通率达到95%或以上,低于95%的直通率需在评审后进行改善,并在改善完成后安排改善确认和第二次试产。
?5.内容??5.1新产品试产前会议:?5.1.1试产时间:按不同产品所订立产品进度计划执行,一般在正式向客户提供承认样品后进行,试产数量:100-200PCS。
?5.1.2试产前,开发部需完成所有零件承认书(或项目工程师签样)、BOM、检规等相关文件并受控。
所有相关试产用文件受控后发行(新产品没有产品承认书,计划不能安排试产,只能作为样品制作或工程样机制作)。
NPI流程管理1.目得为明确参与试产得各相关部门得工作职责,提高相关人员得操作效率,提高产品品质,降低品质成本,并最终提高试产产品得规范化管理水平。
2、适用范围适用于本公司所有新产品导入。
3、定义3.1试产:为批量验证产品得相关性能,并为生产积累经验技术得验证性、尝试性生产。
试产分为小批试产与中批试产,小批试产得数量范围为:10-50PCS;中批试产得数量范围为:50-300PCS。
3.2首批生产:指新产品在通过试产后组织得第一次大批量生产活动。
3.3产品工程师:负责组织整个试产过程得所有工作人员,负责协调支配试产过程中得各种资源。
为试产任务得第一责任人。
3.4新品项目开发负责人:负责新产品项目开发得技术人员,在试产过程中承担功能性疑问解答与判定职责。
为试产任务得第二责任人。
3.5经营单位:指由对该产品客户负责得业务人员统称,负责为试产提供任务来源与客户意见。
3.6试产管理员:全面负责试产线员工得管理工作,编制、发放、跟踪、保管《试产过程查验表》,对试产生产管理得整个过程负责。
4、职责4、1 各经营单位a)负责提取识别产客户得得需求,客户确认信息得反馈;b)负责提供要试产产品得样机与相关得技术资料c)负责解答试产过程中得功能性异常事件。
4、2 PMC:生产与物料控制a)负责整合试产采购计划。
b)负责小批试产、中批试产得订单识别、制单。
c)积极配合试产任务,优先调配生产设备硬件资源应用,保证资源得有效配置。
d)接收与回复试产需求信息。
e)审核经营单位提供得试产技术资料得完整性、一致性、明细性。
f)核定、发布试产各种计划信息。
g)召集或网络申报试产最终总体评定。
h)统计与归纳试产过程状态数据记录。
4、3工程部门:a)组织制定试产计划任务内容;b)主导试产施工过程得任务计划分解与资源分配;c)组织评审试产全过程得有效性;d)组织评定试产得最终结果、4、4 PE:产品工程师e)负责对产品工程科提出得试产产品实验计划安排实验员按照相关工程资料要求进行各项功能验证。
NPI试产管理控制程序制定部门产品工程文件编号版次生效日期批准会签制定文件名称NPI试产管理控制程序文件编号版次 1.0生效日期页码2/5 一.目的针对新产品的试作、试产的整个过程进行有效控制,确保新产品顺利导入量产。
二.范围本程序适用于我公司所有新产品导入。
三.职责3.1 工程部:主导跟踪试产全过程,负责在各个监控点召集评审会议,跟踪评审结论,保证试产的顺利完成。
3.11 试产前:生产治具制作、测试治具制作、仪器设备的配备,准备各项工艺文件。
3.12 试产中:过程跟进、与相关部门共同解决异常问题。
3.13 试产后:跟进试产问题(含设计、制程、操作等)的处理,输出试产报告,组织召开试产总结会。
3.2研发、结构、外观:3.21试产前:提供PCB、贴片坐标图、原理图、包扎图、BOM表、功能配置资料、样机、测试项目及指标。
3.22试产中:主导负责功能性故障主板及裸机的全过程分析处理工程部PE和维修协助;对涉及产品设计问题的临时处理办法、改进方案、长期解决对策给出明确处理意见。
3.23试产后:试产报告输出后3个工作日内向工程部回复遗留设计问题的解决方案和完成日期。
3.3生产部:3.3.1 SMT车间3.3.1.1试产前:完成SMT贴片程序的编制和钢网准备。
3.3.1.2试产中:及时记录并解决贴片中的异常问题。
3.3.1.3试产后:将所有问题点汇总到工程部。
3.3.2测、组、包试产的执行与配合,并记录试产中的问题点。
;3.4 PMC负责追踪料况,收料、备料、发料,并排定试产上线时间地点。
3.5 采购部负责试产物料的采购及跟进。
3.6 品质部负责新产品检验规范制订,以工程部提供的功能性能表及技术资料为依据,制订产品检验规范,执行检验各项关键指标、按技术资料要求确认试产首件,对试产中问题点的记录。
四.定义4.1 试作:对新产品进行小批量的组装。
(5PCS)4.2 试产:对新产品进行批量的生产线组装。
(100-200PCS)4.3 量产:对试产成功的产品,进行大批量的生产。
NPI流程管理1.目的为明确参与试产的各相关部门的工作职责,提高相关人员的操作效率,提高产品品质,降低品质成本,并最终提高试产产品的规范化管理水平。
2.适用范围适用于本公司所有新产品导入。
3.定义3.1试产:为批量验证产品的相关性能,并为生产积累经验技术的验证性、尝试性生产。
试产分为小批试产和中批试产,小批试产的数量范围为:10-50PCS;中批试产的数量范围为:50-300PCS。
3.2首批生产:指新产品在通过试产后组织的第一次大批量生产活动。
3.3产品工程师:负责组织整个试产过程的所有工作人员,负责协调支配试产过程中的各种资源。
为试产任务的第一责任人。
3.4新品项目开发负责人:负责新产品项目开发的技术人员,在试产过程中承担功能性疑问解答和判定职责。
为试产任务的第二责任人。
3.5经营单位:指由对该产品客户负责的业务人员统称,负责为试产提供任务来源和客户意见。
3.6试产管理员:全面负责试产线员工的管理工作,编制、发放、跟踪、保管《试产过程查验表》,对试产生产管理的整个过程负责。
4.职责4.1 各经营单位a)负责提取识别产客户的的需求,客户确认信息的反馈;b)负责提供要试产产品的样机和相关的技术资料c)负责解答试产过程中的功能性异常事件。
4.2 PMC:生产与物料控制a)负责整合试产采购计划。
b)负责小批试产、中批试产的订单识别、制单。
c)积极配合试产任务,优先调配生产设备硬件资源应用,保证资源的有效配置。
d)接收和回复试产需求信息。
e)审核经营单位提供的试产技术资料的完整性、一致性、明细性。
f)核定、发布试产各种计划信息。
g)召集或网络申报试产最终总体评定。
h)统计和归纳试产过程状态数据记录。
4.3工程部门:a)组织制定试产计划任务内容;b)主导试产施工过程的任务计划分解和资源分配;c)组织评审试产全过程的有效性;d)组织评定试产的最终结果.4.4 PE:产品工程师e)负责对产品工程科提出的试产产品实验计划安排实验员按照相关工程资料要求进行各项功能验证。
NPI流程管理1.目的为明确参与试产的各相关部门的工作职责,提高相关人员的操作效率,提高产品品质,降低品质成本,并最终提高试产产品的规范化管理水平。
2.适用范围适用于本公司所有新产品导入。
3.定义3.1试产:为批量验证产品的相关性能,并为生产积累经验技术的验证性、尝试性生产。
试产分为小批试产和中批试产,小批试产的数量范围为:10-50PCS;中批试产的数量范围为:50-300PCS。
3.2首批生产:指新产品在通过试产后组织的第一次大批量生产活动。
3.3产品工程师:负责组织整个试产过程的所有工作人员,负责协调支配试产过程中的各种资源。
为试产任务的第一责任人。
3.4新品项目开发负责人:负责新产品项目开发的技术人员,在试产过程中承担功能性疑问解答和判定职责。
为试产任务的第二责任人。
3.5经营单位:指由对该产品客户负责的业务人员统称,负责为试产提供任务来源和客户意见。
3.6试产管理员:全面负责试产线员工的管理工作,编制、发放、跟踪、保管《试产过程查验表》,对试产生产管理的整个过程负责。
4.职责4.1 各经营单位a)负责提取识别产客户的的需求,客户确认信息的反馈;b)负责提供要试产产品的样机和相关的技术资料c)负责解答试产过程中的功能性异常事件。
4.2 PMC:生产与物料控制a)负责整合试产采购计划。
b)负责小批试产、中批试产的订单识别、制单。
c)积极配合试产任务,优先调配生产设备硬件资源应用,保证资源的有效配置。
d)接收和回复试产需求信息。
e)审核经营单位提供的试产技术资料的完整性、一致性、明细性。
f)核定、发布试产各种计划信息。
g)召集或网络申报试产最终总体评定。
h)统计和归纳试产过程状态数据记录。
4.3工程部门:a)组织制定试产计划任务内容;b)主导试产施工过程的任务计划分解和资源分配;c)组织评审试产全过程的有效性;d)组织评定试产的最终结果.4.4 PE:产品工程师e)负责对产品工程科提出的试产产品实验计划安排实验员按照相关工程资料要求进行各项功能验证。
文件修订履历注:每次文件修订,请文件中心将修改位置、主要修改内容予以记录,以便对照使用。
规范新产品、新引进物料或物料变更小批量生产,以验证和确认打样产品是否适合批量生产;确保问题点能在量产前被发现、处理或提供良好的预防措施。
2.适用范围适用需在公司进行量产前的任何产品或物料的试产过程。
3.职责市场部:负责接收订单,收集客户资料,下试产需求;开发部:负责客户样品的分析、相关技术资料制定(如承认书)、组织样品鉴定评审、主导推进试产的进行;处理试产中的异常状况,主导产前会议发出试产通知;工程部:负责新产品工艺评估及说明、作业指导书制作、测试指导书制作、模具/夹具制作或提供,并与生产部门讨论安排工艺流程;跟踪试产过程及其问题的总结。
召集召开试产总结会议,并出具《试产总结报告》,发出量产通知;品质部:IPQC及工程师负责监控并记录试产过程中品质状况,负责收集并分析试产记录及相关资料,并对试产产品的过程良率、可靠性进行总结评估;计划部:安排试产计划、提出物料需求、对所需的物料进行确认追踪和发放;采购部:负责试产产品物料的采购;生产部:试产执行和试产情况的记录,监控并评估产品效率、品质的可行性。
4.定义试产:为批量验证产品的相关性能,并为生产积累经验技术的验证性、尝试性生产。
其数量为100-200PCS(特殊情况可根据客户的实际需求)。
试产后可转为批量生产的品质要求:直通率达到95%或以上,低于95%的直通率需在评审后进行改善,并在改善完成后安排改善确认和第二次试产。
5.内容5.1新产品试产前会议:5.1.1试产时间:按不同产品所订立产品进度计划执行,一般在正式向客户提供承认样品后进行,试产数量:100-200PCS。
试产前,开发部需完成所有零件承认书(或项目工程师签样)、BOM、检规等相关文件并受控。
所有相关试产用文件受控后发行(新产品没有产品承认书,计划不能安排试产,只能作为样品制作或工程样机制作)。
5.1.3开发部需提供试产用签样,一套交品质部作试产检验依据,两套交工程部作试产作业指导及夹具依据。
5.1.4开发部需召开试产说明会,进行样品说明,确定试产时间,并发出试产通知。
试产通知包括:产品的基本信息、试产数量、需求上线日期、各部门任务事项以及产线试产时的注意事项(注:试产前会议召开时机:提前1~2周)。
5.1.5品质部根据开发部下发的新产品技术文件和试产说明会要求,编制产品检验标准和品质计划等文件;IQC依据相关检验规范检验物料。
5.1.6工程部需在试产前确认测试规范,生产作业指导,治具验证等是否到位,如有缺失需要求相关部门及时补交。
5.1.7PMC根据试产通知单需求排定上线试产日期,并生成该次试产的生产制令单。
仓管员根据物料库存情况确认库存物料是否满足试产,如需要采购则发出《物料需求计划》。
如物料与计划有差异应第一时间反馈给各相关部门知晓并确认物料情况是否可按时安排试产。
PMC依据试产通知单试产数量对试产物料入库,试产物料需单独放置,以示区分。
5.1.8采购部门依据《物料需求计划》采购所需物料。
采购在3个工作日内将物料采购状态和交期反馈给PMC,采购必须及时回复准确交期,如有异常及时反馈给PMC。
所有的试产物料要求在试产前3个工作日到料。
如有未到料,采购应当即与供应商确认原因,并每日反馈物料的最新状态。
试产准备及培训5.2.1各有关部门须按试产前会议的要求及时完成相关工作任务,并将物料、工具、文件提供给生产、品质等部门。
包含但不限以下:PCB拼接图、钢网制作文件、作业指导书、检验文件、物料/成品检验规范、设备操作指导书、设备安全操作规程等;产品的样品、产品承认书、产品检验标准(包括检验、试验条件、方法)、检验、测量用的设备、工具等;5.2.2试产前2天,工程部必须把相关SOP及技术资料,工程样板,测试治具等生产设备移交至生产部门和品质部,以便生产部门和品质部做好试产前准备。
5.2.3 项目工程师需在试产前2天,再次确认试产前会议记录相关事项是否按时间进度完成,没有按时间进度进行的责任人必须回复确切完成日期,如有必要时需调整试产时间。
5.2.4.生产部需在试产前1天,将试产所需物料领齐,对于需前加工,产线须按SOP要求,提前安排前加工。
5.2.5必要时,工程/开发应召集参与试产作业/品检人员在试产前1天做好人员教育和培训工作,包含但不限以下项目:a、产品介绍,对本次试产产品做出初步认识;b、产品各部件的了解,依据样机对生产进行介绍培训,讲解其生产的难点和生产过程中的管控要点;c、工艺文件讲解(工艺流程、配置、重点工位及注意事项、检验要点、安全事项);d、样品装配过程说明和演示,培训时填写。
试产阶段:5.3.1.试产上线,产线须提前通知项目负责人、开发工程师、NPI工程师、QE现场指导生产。
5.3.2.跟线IPQC对试产物料依BOM作最后一步确认,以避免产线领错料。
生产填写好《首件确认报告》后交项目工程师首件确认。
相关技术人员根据首件检验结果在试产现场做首件评审确认是否可以进行后续的批量试生产(试产继续或暂停)。
5.3.3.产线须严格按照SOP作业流程流线试产,如有问题开发、工程的工程师负责及时解决,产线不可私自处理。
5.3.4.NPI/PE工程师须全程跟进产线试产,确认产线是否严格依SOP作业,并需测算、统计产线生产工时。
工程部在对新产品进行装配试产时,对新产品的原装配工艺、BOM问题、可能存在隐患的装配缺陷、工艺改善、样机功能进行记录。
5.3.5.试产过程中,开发工程师及PE工程师需现场督导作业,并将发现问题进行记录。
试产中发现问题时,由项目工程师主导解决,相关部门协助处理,能现场解决的问题尽量在现场解决,如因重大品质问题而导致无法作业时,试产应立即停止。
5.3.6.IPQC需全程跟进试产,并依试产情况填写相关报表。
试产品产线LQC需全检,不良品需标识清楚分开摆放,并提交工程、开发分析。
工程、开发依据分析结果,再确认不良品处理方式,并需出具分析报告。
5.3.7.产线试产良品,需送QA检验,QA依据《检验标准》和试产样品等标准进行全检,检验结果进行记录并汇总反馈给工程部门。
不合格品交付项目工程师组织相关工程技术人员共同分析不良原因。
试产总结5.4.1试产总结会前工程部收集如下记录:5.4.1.1.试产过程问题记录:记录试产中发现的问题,内容按功能问题、结构问题、来料不良、生产装配问题分类记录,并记录试产中的处理措施及后期处理措施。
5.4.1.2.试产过程报表:根据生产记录的检验报表总结试产中的产能及不良率、损耗率。
并对试产过程中的临时停线时间做记录。
5.4.1.3.维修记录表:根据生产在调试和装配阶段记录的维修记录总结关键不良点,并反馈到相关部门进行控制和改善。
5.4.1.4.品质部相关报表:IQC检验报告、IPQC检验报告、首件确认报告、QA检验报告。
5.4.2依据所收集的试产问题点,工程部和开发部负责分析不良和制作《试产总结报告》,《试产总结报告》需在2个工作日内完成。
《试产总结报告》中工艺负责人对工艺合理性、设备加工能力、产能做出评价,对试产做出结论和建议。
工程部须在试产结束的3个工作日内召开试产检讨会议。
会议中就试产的问题分析原因并提出解决措施。
5.4.3直通率达到95%或以上可以转量产,低于95%的直通率需各部门一起讨论该产品试产的有效性,由工程部经理、品质经理及生产经理讨论,管理代表最终决定试产是否通过的结论,通过则发量产许可证,试产决议不通过将安排重新试产。
5.4.4各部门就该次试产中发现的管理和流程等问题作出检讨和分析,应分别针对产品规格文件、工艺文件、工装夹具等进行后续改善,品质部跟踪改善效果。
试产总结会议后产出试产会议记录,并由开发、工程、品质、生产、市场等会签。
问题改进确认:5.5.1各部门对问题点的改善必须注明改善内容,改善日期、责任部门等等。
对于责任部门的回复,由项目工程师进行追踪确认,并将跟踪改善效果。
如发现问题未能解决,或者导致新问题的发生,及时反馈给责任部门,要求责任部门继续改善。
5.5.2对于轻微问题点,即不影响功能、效果等问题(如装配/加工困难、BOM问题、尺寸问题等等),必须在新产品导入量产前完成90%以上改善,并通知工程部,由工程部跟踪改善效果。
5.5.3对于严重问题点,即影响功能、效果、稳定性、外观问题,必须在新产品导入车间量产前解决,必要时进行再试产,不能量产。
5.5.4如严重问题点不能解决,开发部应召集工程部、品质部、市场部等相关部门进行会议协商,共同商讨解决方案,并签字确认;导入车间量产后按商讨方案执行。
量产转移5.6.1试产经试产总结会确认通过后,则可进行大货量产。
或当开发部已经改善问题后,经过工程部、品质部、生产部确认后,可量产。
5.6.2 试产通过或大货量产无设计问题后,开发部则可依此对新项目进行结案。
结案依据为试产通过记录或大货生产记录,同时须完成相关文件制作和发行。
5.6.3 DCC将产品检验标准、SOP、承认书等技术文件资料受控后发行至相关部门。
5.6.4 项目结案后,后续相关改进和生产维护工作由工程主导,必要时开发需提供技术支持。
当试产产品交货到客户端,客户在首批试产时项目工程师需前往客户生产现场进行跟进,在客户现场识别到的客户需求或产品参数(包括但不限于:测试方法、测试项目、元件高度、绝缘系数、或影响客户组装的条件),必须及时更新到产品承认书中;必要时,DQE需一同前往客户端跟进试产情况,并将客户端试产情况通知厂内。
工程变更&通知在新产品试产的过程中,如客户有紧急变更或新的指令时,由开发部项目工程师出ECN、或以邮件形式通知工程、品质、生产。
6相关表单:试产前会议记录表新产品试产问题点跟进表试产总结报告新产品首批量产7 流程图新产品试产流程图。
