谈路灯地埋电缆线路敷设的技术要求(一)
- 格式:docx
- 大小:17.92 KB
- 文档页数:3
路灯傕他电備銭路敷谡的猛术爰束时间:2021.02.03 创作:欧阳体陋雋械韦昵代亿建的岌雇,路灯冬空钱路逐谄的为他理电俺钱路,电俺嶷谄工艺的兹术殳束也侖了新的规范。
一潑的込緩电俺銭路分筠的下盍傕电俺衣右管、沟内敷谡电俺。
“卷采用佝神方式的嶷後,都必须笛合下列的兹术殳求。
1、电俺敷後命后0须用500仗火馥老測蚤旋無电阻,一潑4傾孑10 ”匕馥。
2、电俺拎偻应采用圜套您也谑。
套脅一锻分为褊全尙知铠企管,觸嬉电俺用稠套省压谑,稠套管筠含飼99.9%以E的飼管利咸,壁房不J孑1mm, £廈咼套您盍咎的8-10信;絡匕电儷用锯全尙压憾,絡全倚的含铝应孑99.6%,境孑 1.2mm, £廈同样咼套管盍Q的8-10信;&眾敷後的电俺县稠匕知铠匕电俺的谊谑,应采用稠餡过滾谑毘,并©需爻対編铠过瀝谑坯总$导偻压谑前逬&退丈处理。
3、石込傕电後钱路的谑弘衣树編紅B须役養手孔#或杉機,彩便孑維鏡如卷動,手孔甘的向鉅应J孑50m。
4、石电後沟、手孔#内以冬逬入猪刮箱、記电柩的电俺知中向谑玦、誇搭弘佝应記侖必裁电俺规格、型羽、钱路纟材或⑥ 路君数的电俺饕云牌。
5、电俺谊谑的中向块或施舵弘0须倉知陌水。
劭切电後钱县“能将电俺偻拎爲無夕卜虐擴伤。
盘次的电俺钱路旋工都应有施工的岳能乜录,住典中色循:电俺型禺、规烙、畏廈、名装© 朗、中⑹谑丛知衫经堤的备层。
迫样筱的阿紅县可以修止电俺銭路的生动知毬孜,方便地俚电俺钱路的杳助知金伶。
6、©次他俚钱俺銭路侖所盘为时,都应報及时迈2枸应的搖术诲糾和电俺北丘牌,褊侈銭路说料的Z褊俸。
二、坯下直傕电備銭路的垂求1、他下盍緩电後銭路应采用绪就电俺。
电後的僅谡;•采廈应由他而至电俺夕卜废彳J孑0.7m;电俺夕卜废至的下建轨的的基础0.6m ,刁:務J孑0.3m ;电俺枸互向跑:水年堆笆时爰J为0.1m, “同部门的电俺枸互0.5m;电後互枸立叉时朵J;兮距0.5m;电饯与処力管道、域宠、石汕管道谑迈时的琢鉅筠2m,枸互立叉耐琢鉅为0.5m ;电俺$树木主孑的龙篇刁:J孑0.7m o2、总理电俺沟内彳霍侖石肚等典比変的多煽,勺刖应鮪以100mm /f的钦土或沙尼,电後敷證后£而禺鮪以100mm唐的及土或沙层,塑后羞以潟凝土佟炉板或菇,霍盖的寃虐应起出电後鬲例各50mm o3、&俚电俺急逬入手孔#、心孔甘、怎制箱如紀电窒时应穿右侮炉脅中,虹管c?应筱陌水绪块。

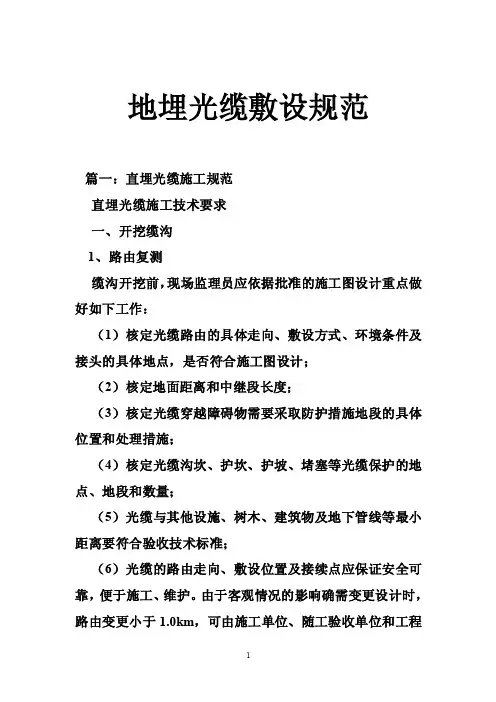

地埋光缆敷设规范篇一:直埋光缆施工规范直埋光缆施工技术要求一、开挖缆沟1、路由复测缆沟开挖前,现场监理员应依据批准的施工图设计重点做好如下工作:(1)核定光缆路由的具体走向、敷设方式、环境条件及接头的具体地点,是否符合施工图设计;(2)核定地面距离和中继段长度;(3)核定光缆穿越障碍物需要采取防护措施地段的具体位置和处理措施;(4)核定光缆沟坎、护坎、护坡、堵塞等光缆保护的地点、地段和数量;(5)光缆与其他设施、树木、建筑物及地下管线等最小距离要符合验收技术标准;(6)光缆的路由走向、敷设位置及接续点应保证安全可靠,便于施工、维护。
由于客观情况的影响确需变更设计时,路由变更小于1.0km,可由施工单位、随工验收单位和工程建设监理单位现场确定,作好记录,并以书面形式报告建设单位备查。
路由变更大于1.0km时,报告建设单位,请设计单位处理;2、开挖缆沟(1)开挖缆沟前,施工单位应依据批准的施工图设计,沿路由撒放灰线,直线段灰线撒放应顺直,不应有蛇形弯或脱节现象;(2)缆沟沟深符合如下标准:A:普通土、硬土、经过市郊、村镇、沟、渠、水塘及穿越铁路(距路面基底)≥1.2米;B:砂砾土、软石≥1.0米;C:坚石、流砂、市区人行道、公路路肩≥0.8米;D:公路边沟,石质(坚石、软石)≥边沟设计深度以下0.4米,其它土质≥边沟设计深度以下0.8米;二、敷设直埋光缆1、光缆配盘(1)光缆配盘施工单位应根据复测路由计算出光缆敷设的总长度及光纤全程传输质量要求,选配单盘光缆;(2)光缆应尽量做到整盘敷设,以减少中间接头。
水线、防蚁、加强型光缆优先配盘;(3)靠设备侧的第1、2段光缆的长度应大于1.0公里;(4)应尽量将低衰耗的光缆配置在80公里以上的大长度中继段内;(5)管道光缆接头应避开交通道口,管道光缆与直埋光缆相接,其接头必须设在人孔内,一个人孔内只能安装两个接头;(6)直埋光缆接头应尽可能安排在地势平坦和地质稳固地点,光缆接头应避开水塘、河流、河渠及道路等,沿路肩敷设,接头设置手孔;(7)光缆端别的确定:正常情况下:(东向、北向)为A 端,(南向、西向)为B端;(8)光缆端盘结果应填入“中继段光缆配盘表”,同时应按配盘表在选用的光缆盘上标明该盘光缆所在的中继段别及光缆配盘编号。
地埋电缆施工方法及技术措施主要施工方法一、测量放线1.施工测量控制:测量控制:针对本工程的特点,现场建立平面控制系统,以便在整个施工期间针对其他工程项目的施工进行测量控制。
2.平面放线根据工程的起点、终点、导线桩和转折点的设计坐标,平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量。
中心线测量时,应每隔20~30m打一中心桩,中心桩的间距应统一,以便于统计距离和施工取材。
然后根据工程规定需要的宽容用白灰撒出开挖线。
3.复测、定位根据监理的现场交桩和书面材料,复测中如发现有超出容许范围的误差,要及时报告甲方复测、纠正,在重新交桩后,施工方应再次按上述程序上报,直至准确无误,甲方认定为止。
4.竣工测量工程施工结束后,即进行竣工测量,包括平面测量、平面控制系统的复核。
二、地埋线路施工方法地埋线路大部分为隐蔽工程,抓好线路的敷设工作,是确保地下电网安全运行的重要关键。
1.开沟开挖地沟,采用小型挖掘机进行开挖,为保证沟直省线,使用“连桩法”。
先在地面测量放样,在确定的路径上将一个直线段划分为一个区,三点成一线,每10~20m立一个小木桩。
开沟时先不拔桩,待沟基本成型后,前后照应,没有弯曲后再拔桩。
挖沟深度一般要求在冻土层以下,不得小于0.7m,上口宽度为0.4m,沟底宽度为0.3m,沟底要求平整、硬杂物要清理干净。
当地面出现高差时,应挖成平滑斜坡,上下成圆弧形,以免电线弯曲过大。
2.放线放线前,要严格检查地沟质量、测试地埋线,放线过程中不得损伤地埋线。
放线者要随时注意检查导线有无缺陷,要一边放,一边用摸,眼睛注意看。
对于有粗细不匀、护套层损坏等缺陷的地埋线,在浸水测试时不容易测出,而在放线过程中认真检查可以发现。
放线过程中,发现机械损伤,芯线断股,接头等应立即加上明显标志,并在填土前及时处理。
放线时严禁在地面上拖线前进,防止打卷、扭折、交叉、拧绞或继续损伤。
应根据线路距离,选放线长度与之相适应的导线,尽量避免出现接头。
谈路灯地埋电缆线路敷设的技术要求路灯地埋电缆线路敷设是现代城市亮化工程中常见的一种布线方式。
在进行路灯地埋电缆线路敷设时,需要注意以下技术要求:1.线缆选材:路灯地埋电缆线路敷设一般选择耐腐蚀、耐磨、耐候的电缆,以保证线路的长久使用。
常用的电缆有聚氯乙烯绝缘电力电缆、交联聚乙烯电缆等。
2.线缆规格:线缆的规格应根据实际需要进行选择,一般根据路灯功率、布线长度、材质等来决定。
过大的规格会增加成本,过小的规格可能导致线路过载。
3.敷设深度:路灯地埋电缆线路敷设时需要将电缆埋入地下,以保护电缆免受外部环境的损害。
一般应保持电缆埋深在0.7-1.2米之间,以保证线路的安全性。
4.敷设方式:在路灯地埋电缆线路敷设时,可采用直埋和管道埋设两种方式。
直埋一般适用于较短距离的线路,而管道埋设适用于较长距离和复杂环境的线路。
5.敷设施工工艺:路灯地埋电缆线路敷设的施工工艺要注意以下几点:首先,敷设前要进行勘探,确定管线的走向,防止与其他地下管线的冲突;其次,敷设时要避免弯折和扭曲,保证电缆的完整性;再次,敷设完成后要及时进行测试和验收,确保线路的质量。
6.维护和保养:对于已经敷设的路灯地埋电缆线路,需要定期进行维护和保养。
主要包括定期巡检、清理和检修。
巡检可及时发现线路故障和损坏,清理可预防杂物和灰尘对线路的影响,检修可及时修复线路故障,保障线路的正常使用。
总之,路灯地埋电缆线路敷设的技术要求包括线缆选材、线缆规格、敷设深度、敷设方式、施工工艺以及维护和保养等方面。
只有严格按照这些要求进行施工和维护,才能保证路灯地埋电缆线路的安全稳定运行。
路灯地下电缆安全要求随着城市化的不断发展,路灯电缆也愈发成为城市建设中必不可少的元素之一,而路灯地下电缆的安全问题也逐渐引起了人们的关注。
在电力工程中,路灯地下电缆无疑是一项重要的基础设施,因此,对于路灯地下电缆的安全要求显得格外重要。
一、地下电缆的特点路灯地下电缆相比于其他类型的电缆,具有以下特点:1.地下敷设: 路灯地下电缆通常是埋在地下进行敷设,以避免其与人和物体直接接触。
2.负载小: 路灯地下电缆的电压较低,负载比较小,因此不会对人产生过大的危害。
3.周围环境不良: 地下环境通常比较恶劣,比如潮湿、高温等,因此要求路灯地下电缆的保护级别较高,以保证其不受周围环境的影响。
二、路灯地下电缆安全要求为了保证路灯地下电缆的正常运行,并避免起火、自燃、触电等安全事故的发生,以下列出了路灯地下电缆的安全要求:1.保护层要求路灯地下电缆保护层要求依据环境及电源要求不同,包括以下两类:1.低压路灯电缆: 路灯地下电缆保护层基本要求为绝缘层和外保护层,并要按照国家标准进行处理。
2.高压路灯电缆: 路灯地下电缆采用直埋方式,保护层主要为预制电缆隧道或混凝土保护套,以及相应的电缆支(吊)架,以保证每个电缆的安全可靠。
2. 安装工艺要求路灯地下电缆安装工艺和维护要求如下:1.安装工艺: 在电缆敷设的过程中,需遵循国家电缆布线规范,将电缆按正确的规格和形式敷设于电缆通道内,并注意电缆与其他线路(如电话线、电视线等)的保持一定距离。
2.维护要求: 年检时需进行定期检测和维护,以保证路灯地下电缆的安全运行。
对于电缆隧道内部还需定期清洁,以保证电缆周围环境的清洁干燥。
3. 环境要求路灯地下电缆环境要求如下:1.管线系统: 对于路灯地下电缆的敷设,需依据要求建立相应的管线系统,以保证管线的结构合理化,方便电缆的维护与更换。
2.地下环境: 路灯电缆通常敷设在地下,因此路灯地下电缆的敷设环境要求良好,地面干燥,环境整洁,不得存在其他易燃物质。
地埋电缆施工方法及技术措施主要施工方法一、测量放线1.施工测量控制:测量控制:针对本工程的特点,现场建立平面控制系统,以便在整个施工期间针对其他工程项目的施工进行测量控制。
2.平面放线根据工程的起点、终点、导线桩和转折点的设计坐标,平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量。
中心线测量时,应每隔20~30m打一中心桩,中心桩的间距应统一,以便于统计距离和施工取材。
然后根据工程规定需要的宽容用白灰撒出开挖线。
3.复测、定位根据监理的现场交桩和书面材料,复测中如发现有超出容许范围的误差,要及时报告甲方复测、纠正,在重新交桩后,施工方应再次按上述程序上报,直至准确无误,甲方认定为止。
4.竣工测量工程施工结束后,即进行竣工测量,包括平面测量、平面控制系统的复核。
二、地埋线路施工方法地埋线路大部分为隐蔽工程,抓好线路的敷设工作,是确保地下电网安全运行的重要关键。
1.开沟开挖地沟,采用小型挖掘机进行开挖,为保证沟直省线,使用“连桩法”。
先在地面测量放样,在确定的路径上将一个直线段划分为一个区,三点成一线,每10~20m立一个小木桩。
开沟时先不拔桩,待沟基本成型后,前后照应,没有弯曲后再拔桩。
挖沟深度一般要求在冻土层以下,不得小于0.7m,上口宽度为0.4m,沟底宽度为0.3m,沟底要求平整、硬杂物要清理干净。
当地面出现高差时,应挖成平滑斜坡,上下成圆弧形,以免电线弯曲过大。
2.放线放线前,要严格检查地沟质量、测试地埋线,放线过程中不得损伤地埋线。
放线者要随时注意检查导线有无缺陷,要一边放,一边用摸,眼睛注意看。
对于有粗细不匀、护套层损坏等缺陷的地埋线,在浸水测试时不容易测出,而在放线过程中认真检查可以发现。
放线过程中,发现机械损伤,芯线断股,接头等应立即加上明显标志,并在填土前及时处理。
放线时严禁在地面上拖线前进,防止打卷、扭折、交叉、拧绞或继续损伤。
应根据线路距离,选放线长度与之相适应的导线,尽量避免出现接头。
谈路灯地埋电缆线路敷设的技术要求集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-谈路灯地埋电缆线路敷设的技术要求随着城市现代化建的发展,路灯架空线路逐渐转为地埋电缆线路,电缆敷设工艺的技术要求也有了新的规范。
一般的地埋电缆线路分为地下直埋电缆和在管、沟内敷设电缆。
不管采用何种方式的敷设,都必须符合下列的技术要求。
一、基本要求1、电缆敷设前后必须用500伏兆欧表测量绝缘电阻,一般不低于10兆欧。
2、电缆芯线应采用圆套管连接。
套管一般分为铜套管和铝套管,铜芯电缆用铜套管压接,铜套管为含铜99.9%以上的铜管制成,壁厚不小于1mm,长度是套管直径的8-10倍;铝芯电缆用铝套管压接,铝套管的含铝应不小于99.6%,壁厚不小于1.2mm,长度同样是套管直径的8-10倍;如果敷设的电缆是铜芯和铝芯电缆的连接,应采用铜铝过渡接头,并且需要对铜铝过渡接头在与导线压接前进行退火处理。
3、在地埋电缆线路的接头和转角处必须设置手孔井或标桩,为便于维修和查勘,手孔井的间距应小于50m。
4、在电缆沟、手孔井内以及进入控制箱、配电柜的电缆和中间接头、终端头均应配有记载电缆规格、型号、线路名称或回路号数的电缆指示牌。
5、电缆连接的中间头或终端头必须密封防水。
剖切电缆线是不能将电缆线芯绝缘外皮损伤。
每次的电缆线路施工都应有施工的原始记录,这其中包括:电缆型号、规格、长度、安装日期、中间接头和终端头的编号。
这样做的好处是可以防止电缆线路的变动和修改,方便地埋电缆线路的查勘和维修。
6、每次地埋线缆线路有所变动时,都应该及时更正相应的技术资料和电缆指示牌,确保线路资料的正确性。
二、地下直埋电缆线路的要求1、地下直埋电缆线路应采用铠状电缆。
电缆的埋设深度应由地面至电缆外皮不小于0.7m;电缆外皮至地下建筑物的基础0.6m,不得小于0.3m;电缆相互间距:水平接近时最小为0.1m,不同部门的电缆相互间距0.5m;电缆互相交叉时最小净距0.5m;电缆与热力管道、煤气、石油管道接近时的净距为2m,相互交叉时净距为0.5m;电缆与树木主干的距离不小于0.7m。
谈路灯地埋电缆线路敷设的技术要求随着城市现代化建的发展,路灯架空线路逐渐转为地埋电缆线路,电缆敷设工艺的技术要求也有了新的规范。
一般的地埋电缆线路分为地下直埋电缆和在管、沟内敷设电缆。
不管采用何种方式的敷设,都必须符合下列的技术要求。
一、基本要求1、电缆敷设前后必须用500伏兆欧表测量绝缘电阻,一般不低于10兆欧。
2、电缆芯线应采用圆套管连接。
套管一般分为铜套管和铝套管,铜芯电缆用铜套管压接,铜套管为含铜99.9%以上的铜管制成,壁厚不小于1mm,长度是套管直径的8-10倍;铝芯电缆用铝套管压接,铝套管的含铝应不小于99.6%,壁厚不小于1.2mm,长度同样是套管直径的8-10倍;如果敷设的电缆是铜芯和铝芯电缆的连接,应采用铜铝过渡接头,并且需要对铜铝过渡接头在与导线压接前进行退火处理。
3、在地埋电缆线路的接头和转角处必须设置手孔井或标桩,为便于维修和查勘,手孔井的间距应小于50m。
4、在电缆沟、手孔井内以及进入控制箱、配电柜的电缆和中间接头、终端头均应配有记载电缆规格、型号、线路名称或回路号数的电缆指示牌。
5、电缆连接的中间头或终端头必须密封防水。
剖切电缆线是不能将电缆线芯绝缘外皮损伤。
每次的电缆线路施工都应有施工的原始记录,这其中包括:电缆型号、规格、长度、安装日期、中间接头和终端头的编号。
这样做的好处是可以防止电缆线路的变动和修改,方便地埋电缆线路的查勘和维修。
6、每次地埋线缆线路有所变动时,都应该及时更正相应的技术资料和电缆指示牌,确保线路资料的正确性。
二、地下直埋电缆线路的要求1、地下直埋电缆线路应采用铠状电缆。
电缆的埋设深度应由地面至电缆外皮不小于0.7m;电缆外皮至地下建筑物的基础0.6m,不得小于0.3m;电缆相互间距:水平接近时最小为0.1m,不同部门的电缆相互间距0.5m;电缆互相交叉时最小净距0.5m;电缆与热力管道、煤气、石油管道接近时的净距为2m,相互交叉时净距为0.5m;电缆与树木主干的距离不小于0.7m。
编订:__________________单位:__________________时间:__________________谈路灯地埋电缆线路敷设的技术要求(正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-8070-58 谈路灯地埋电缆线路敷设的技术要求(正式)使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
随着城市现代化建的发展,路灯架空线路逐渐转为地埋电缆线路,电缆敷设工艺的技术要求也有了新的规范。
一般的地埋电缆线路分为地下直埋电缆和在管、沟内敷设电缆。
不管采用何种方式的敷设,都必须符合下列的技术要求。
一、基本要求1、电缆敷设前后必须用500伏兆欧表测量绝缘电阻,一般不低于10兆欧。
2、电缆芯线应采用圆套管连接。
套管一般分为铜套管和铝套管,铜芯电缆用铜套管压接,铜套管为含铜99.9%以上的铜管制成,壁厚不小于1mm,长度是套管直径的8-10倍;铝芯电缆用铝套管压接,铝套管的含铝应不小于99.6%,壁厚不小于1.2mm,长度同样是套管直径的8-10倍;如果敷设的电缆是铜芯和铝芯电缆的连接,应采用铜铝过渡接头,并且需要对铜铝过渡接头在与导线压接前进行退火处理。
3、在地埋电缆线路的接头和转角处必须设置手孔井或标桩,为便于维修和查勘,手孔井的间距应小于50m。
4、在电缆沟、手孔井内以及进入控制箱、配电柜的电缆和中间接头、终端头均应配有记载电缆规格、型号、线路名称或回路号数的电缆指示牌。
随着城市现代化建的发展,路灯架空线路逐渐转为地埋电缆线路,电缆敷设工艺的技术要求也有了新的规范。
一般的地埋电缆线路分为地下直埋电缆和在管、沟内敷设电缆。
不管采用何种方式的敷设,都必须符合下列的技术要求。
一、基本要求1、电缆敷设前后必须用500伏兆欧表测量绝缘电阻,一般不低于10兆欧。
2、电缆芯线应采用圆套管连接。
套管一般分为铜套管和铝套管,铜芯电缆用铜套管压接,铜套管为含铜99.9%以上的铜管制成,壁厚不小于1mm,长度是套管直径的8-10倍;铝芯电缆用铝套管压接,铝套管的含铝应不小于99.6%,壁厚不小于1.2mm,长度同样是套管直径的8-10倍;如果敷设的电缆是铜芯和铝芯电缆的连接,应采用铜铝过渡接头,并且需要对铜铝过渡接头在与导线压接前进行退火处理。
3、在地埋电缆线路的接头和转角处必须设置手孔井或标桩,为便于维修和查勘,手孔井的间距应小于50m。
4、在电缆沟、手孔井内以及进入控制箱、配电柜的电缆和中间接头、终端头均应配有记载电缆规格、型号、线路名称或回路号数的电缆指示牌。
5、电缆连接的中间头或终端头必须密封防水。
剖切电缆线是不能将电缆线芯绝缘外皮损伤。
每次的电缆线路施工都应有施工的原始记录,这其中包括:电缆型号、规格、长度、安装日期、中间接头和终端头的编号。
这样做的好处是可以防止电缆线路的变动和修改,方便地埋电缆线路的查勘和维修。
6、每次地埋线缆线路有所变动时,都应该及时更正相应的技术资料和电缆指示牌,确保线路资料的正确性。
二、地下直埋电缆线路的要求1、地下直埋电缆线路应采用铠状电缆。
电缆的埋设深度应由地面至电缆外皮不小于0.7m;电缆外皮至地下建筑物的基础0.6m,不得小于0.3m;电缆相互间距:水平接近时最小为0.1m,不同部门的电缆相互间距0.5m;电缆互相交叉时最小净距0.5m;电缆与热力管道、煤气、石油管道接近时的净距为2m,相互交叉时净距为0.5m;电缆与树木主干的距离不小于0.7m。
谈路灯地埋电缆线路敷设的技术要求(一)
随着城市现代化建的发展,路灯架空线路逐渐转为地埋电缆线路,电缆敷设工艺的技术要求也有了新的规范。
一般的地埋电缆线路分为地下直埋电缆和在管、沟内敷设电缆。
不管采用何种方式的敷设,都必须符合下列的技术要求。
一、基本要求
1、电缆敷设前后必须用500伏兆欧表测量绝缘电阻,一般不低于10兆欧。
2、电缆芯线应采用圆套管连接。
套管一般分为铜套管和铝套管,铜芯电缆用铜套管压接,铜套管为含铜99.9%以上的铜管制成,壁厚不小于1mm,长度是套管直径的8-10倍;铝芯电缆用铝套管压接,铝套管的含铝应不小于99.6%,壁厚不小于1.2mm,长度同样是套管直径的8-10倍;如果敷设的电缆是铜芯和铝芯电缆的连接,应采用铜铝过渡接头,并且需要对铜铝过渡接头在与导线压接前进行退火处理。
3、在地埋电缆线路的接头和转角处必须设置手孔井或标桩,为便于维修和查勘,手孔井的间距应小于50m。
4、在电缆沟、手孔井内以及进入控制箱、配电柜的电缆和中间接头、终端头均应配有记载电缆规格、型号、线路名称或回路号数的电缆指示牌。
5、电缆连接的中间头或终端头必须密封防水。
剖切电缆线是不能将电
缆线芯绝缘外皮损伤。
每次的电缆线路施工都应有施工的原始记录,这其中包括:电缆型号、规格、长度、安装日期、中间接头和终端头的编号。
这样做的好处是可以防止电缆线路的变动和修改,方便地埋电缆线路的查勘和维修。
6、每次地埋线缆线路有所变动时,都应该及时更正相应的技术资料和电缆指示牌,确保线路资料的正确性。
二、地下直埋电缆线路的要求
1、地下直埋电缆线路应采用铠状电缆。
电缆的埋设深度应由地面至电缆外皮不小于0.7m;电缆外皮至地下建筑物的基础0.6m,不得小于0.3m;电缆相互间距:水平接近时最小为0.1m,不同部门的电缆相互间距0.5m;电缆互相交叉时最小净距0.5m;电缆与热力管道、煤气、石油管道接近时的净距为2m,相互交叉时净距为0.5m;电缆与树木主干的距离不小于0.7m。
2、直埋电缆沟内不得有石块等其它硬物杂质,否则应铺以100mm厚的软土或沙层,电缆敷设后上面再铺以100mm厚的软土或沙层,然后盖以混凝土保护板或砖,覆盖的宽度应超出电缆两侧各50mm。
3、直埋电缆在进入手孔井、人孔井、控制箱和配电室时应穿在保护管中,且管口应做防水堵头。
与城市道路、桥梁等交叉时应增加保护管,保护管的顶部到路面的深度不小于0.7m,保护管两端伸出车道不小于0.5m。
电缆从地下引出地面时,地面上应加一段2.5m的保护管,管根
部应伸入地下0.2m,保护管须固定牢靠。
