装配式住宅楼工程施工方案
- 格式:docx
- 大小:292.07 KB
- 文档页数:15

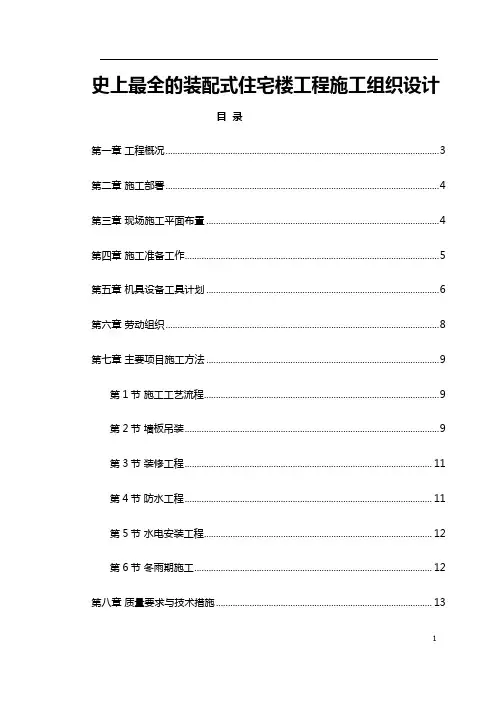

史上最全的装配式住宅楼工程施工组织设计目录第一章工程概况 (3)第二章施工部署 (4)第三章现场施工平面布置 (4)第四章施工准备工作 (5)第五章机具设备工具计划 (6)第六章劳动组织 (8)第七章主要项目施工方法 (9)第1节施工工艺流程 (9)第2节墙板吊装 (9)第3节装修工程 (11)第4节防水工程 (11)第5节水电安装工程 (12)第6节冬雨期施工 (12)第八章质量要求与技术措施 (13)第1节基础工程 (13)第2节结构吊装 (13)第3节装修工程 (15)第4节防水工程 (15)第九章技术管理要求 (16)第十章安全措施 (16)第一章工程概况本工程是在已建的某居民小区内新建的一幢四单元六层装配式墙板住宅楼,建筑面积3845m2,占地面积640.8m2。
全楼东西长64.02m,南北宽10.02m,其前后两个进深均为4.80m,开间有3.30m、2.70m两种。
层高2.90m,室内净高2.79m。
本工程采用的单元组合为甲—乙—乙—甲,全楼可供72户使用,共有三种户型:一室户12户,二室户48户,三室户12户。
多数住户有一个明厅、暗厕所、阳台、壁厨(吊柜),厕所内有拖布池,厨房内有管道煤气、洗菜池、碗具架等。
基础埋深2.5m,采用砖砌条形基础,在十字、丁字、四角交叉处设有C20钢筋混凝土柱,上部插筋2φ16通过±0.000以下钢筋混凝土圈梁露出地面850mm,下部落在混凝土柱脚上。
±0.000地面下设有360mm高的钢筋混凝土圈梁。
首层地面在房心回填土、灰土垫层上做6cm厚现浇混凝土,随打随抹地面,其他楼地面均在预制厂做好。
±0.000以上各种吊装构件规格110种,分七大类共计1632块(包括烟、风道),其中主要构件外墙板(W)采用28cm厚的加气混凝土与钢筋混凝土复合板,吊装规格15种,其中板最重为4.15t,内墙板(N)为14cm厚C20普通钢筋混凝土板,吊装规格31种,板最重为4.5t;楼板(L)为单向预应力11cm厚的实心钢筋混凝土板,板最重为4.4t(无阳台房间每间一块,有阳台房间为两块);内隔墙板(C)采用7cm厚构造配筋的钢筋混凝土板。
高层装配式住宅施工方案设计一、工程概述随着城市建设的不断发展,高层装配式住宅因其施工速度快、质量可靠、节能环保等优点,逐渐成为现代建筑的主流形式。
本施工方案旨在为某高层装配式住宅项目提供详细、可行的施工指导,确保工程顺利进行。
本项目为具体地址的高层装配式住宅建筑群,总建筑面积为X平方米,由X栋具体层数的住宅楼组成。
建筑结构采用装配式混凝土剪力墙结构,预制构件包括预制墙板、预制楼板、预制楼梯等。
二、施工准备(一)技术准备1、熟悉施工图纸,组织图纸会审,解决设计中存在的问题。
2、编制施工组织设计、施工方案及技术交底,明确施工工艺和质量标准。
3、对施工人员进行技术培训,使其掌握装配式施工的技术要点和操作规程。
(二)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、按照施工总平面图布置,搭建临时办公、生活设施和预制构件堆场。
3、安装施工塔吊、施工电梯等垂直运输设备,并进行调试和验收。
(三)材料准备1、根据施工进度计划,编制预制构件采购计划,确保构件按时供应。
2、对进场的预制构件进行质量检验,检查构件的规格、型号、数量、外观质量和预留预埋等是否符合设计要求。
3、准备好施工所需的钢材、水泥、砂、石、防水材料等原材料,并进行检验和试验。
(四)劳动力准备1、根据施工进度计划,组织各工种施工人员进场,并进行安全教育和技术培训。
2、成立专业的装配式施工班组,配备足够的技术工人和管理人员。
三、施工流程(一)预制构件生产1、预制构件厂根据设计图纸和施工要求,进行模具设计和制作。
2、钢筋加工和绑扎,按照设计要求进行钢筋的下料、弯曲、焊接等加工,并在模具内进行绑扎。
3、混凝土浇筑和养护,将搅拌好的混凝土浇筑到模具内,振捣密实,然后进行养护,养护时间不少于 14 天。
4、预制构件脱模和存放,待混凝土强度达到设计要求后,进行脱模,并将预制构件分类存放,做好标识。
(二)预制构件运输1、选择合适的运输车辆和运输路线,确保预制构件在运输过程中的安全和稳定。
装配式工程施工方案(住宅楼)模板一:装配式工程施工方案(住宅楼)一:项目概述1.1 项目名称1.2 项目位置1.3 项目规模1.4 项目工期二:工程内容2.1 基础工程2.1.1 地基处理2.1.2 基础施工2.2 主体结构安装2.2.1 装配式构件加工2.2.2 构件运输2.2.3 构件安装2.3 外墙装饰2.3.1 外墙保温材料安装 2.3.2 外墙砖安装2.4 室内装修2.4.1 地板铺装2.4.2 墙面涂料施工2.4.3 局部装修工程三:工程进度计划3.1 施工节点3.2 施工工期安排3.3 施工进度管控四:施工组织设计4.1 施工人员组织4.2 施工机械设备4.3 施工材料准备五:施工安全措施5.1 安全生产责任5.2 安全培训5.3 安全防护设施六:质量控制措施6.1 施工工艺要求6.2 施工材料质量控制 6.3 施工现场质量检查七:环境保护措施7.1 垃圾处理7.2 环保设施设置7.3 环境影响评估八:施工费用预算8.1 人工费用8.2 材料费用8.3 机械设备费用九:施工现场平面布置图 9.1 施工区域划分9.2 施工临时设施布置十:风险评估10.1 施工风险控制10.2 应急预案附件:项目平面图、安全措施图、质量控制记录、环保检测报告法律名词及注释:1. 建筑法:指我国《建筑法》规定的法律,主要涉及建筑工程的规划、设计、施工、验收等方面。
2. 施工组织设计:指根据工程施工特点和要求,合理安排工程人员、机械设备、材料等资源,编制施工计划的过程。
3. 安全生产责任:指建设单位、总承包单位、分包单位等在工程施工过程中,对施工现场安全生产负有的法定责任。
4. 质量控制措施:指对工程施工过程中及竣工后的工程质量进行控制和保障的相关措施。
模板二:装配式工程施工方案(住宅楼)一:项目概述1.1 项目名称1.2 项目位置1.3 项目规模1.4 项目工期二:工程内容2.1 地基处理工程2.1.1 地面修整2.1.2 地下土层处理2.1.3 承载力增强2.2 主体结构安装2.2.1 构件生产与运输 2.2.2 构件安装2.2.3 楼层连接与加固 2.3 外墙装饰2.3.1 外墙隔热层施工 2.3.2 外墙装饰面板安装 2.3.3 外墙涂料施工2.4 室内装修2.4.1 地面装修2.4.2 墙面装修2.4.3 顶面装修三:工程进度计划3.1 施工节点划分3.2 工期安排3.3 施工进度管控措施四:施工组织设计4.1 项目组织结构4.2 施工队伍组织与管理 4.3 施工材料仓库管理五:施工安全措施5.1 安全生产责任划分 5.2 安全技术措施5.3 安全教育培训六:质量控制措施6.1 施工工艺规范6.2 施工材料质量控制 6.3 施工质量检查七:环境保护措施7.1 施工垃圾处理7.2 施工水资源保护7.3 施工噪音及污染控制八:施工费用预算8.1 人工费8.2 材料费8.3 设备费九:施工现场平面布置图9.1 施工区域划分9.2 临时设施布置十:风险评估与应急预案10.1 施工风险评估10.2 应急预案附件:项目平面图、安全措施图、质量控制记录、环保检测报告法律名词及注释:1. 建筑法:指我国法律体系中的《建筑法》,主要规定了建筑工程的设计、施工和验收等方面的法律义务和责任。
装配式高层住宅测量施工方案一、工程概况本装配式高层住宅项目位于具体地点,总建筑面积为X平方米,地上X层,地下X层。
结构形式为装配式混凝土剪力墙结构,预制构件包括预制墙板、预制楼板、预制楼梯等。
二、编制依据1、《工程测量规范》(GB 50026-2020)2、《建筑变形测量规范》(JGJ 8-2016)3、本工程施工图纸4、本工程施工组织设计三、测量准备1、人员准备成立专门的测量小组,由X名测量工程师和X名测量员组成,负责本工程的测量工作。
测量人员均经过专业培训,持有相应的资格证书,具备丰富的测量经验。
2、仪器准备配备全站仪型号、水准仪型号、激光铅垂仪型号、钢尺等测量仪器。
所有测量仪器均经过检定合格,并在有效期内使用。
3、技术准备熟悉施工图纸,了解设计意图,掌握各部位的尺寸和标高。
编制测量施工方案,并向测量人员进行技术交底。
四、平面控制测量1、控制点的布设根据施工现场的实际情况,在建筑物周围布设平面控制点,控制点应选在通视良好、便于保存、不易被破坏的地方。
控制点采用混凝土桩,桩顶埋设钢板,并刻上十字丝。
2、控制点的测量使用全站仪,采用极坐标法对控制点进行测量,测量精度应符合规范要求。
测量完成后,对测量数据进行平差处理,计算出控制点的坐标。
3、控制网的建立根据控制点的坐标,建立平面控制网,控制网采用矩形网。
对控制网进行定期复测,确保其精度满足施工要求。
五、高程控制测量1、水准点的布设在施工现场附近布设不少于X个水准点,水准点应选在地质条件良好、便于保存、不易被破坏的地方。
水准点采用混凝土桩,桩顶埋设钢板,并刻上标高。
2、水准测量使用水准仪,采用往返测法对水准点进行测量,测量精度应符合规范要求。
测量完成后,对测量数据进行平差处理,计算出水准点的高程。
3、高程传递在建筑物首层设置高程控制点,采用钢尺沿结构外墙、边柱或电梯井向上传递高程。
每次传递高程时,应独立测量三次,互差不应超过Xmm,取平均值作为最终结果。

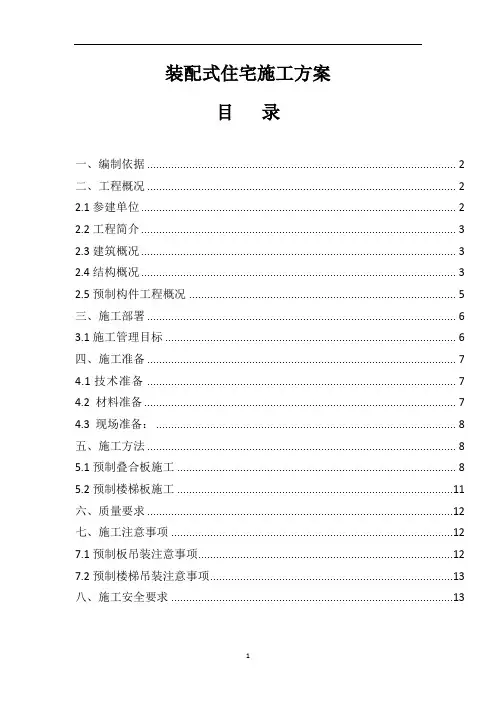

装配式住宅施工方案目录一、编制依据 (2)二、工程概况 (2)2.1参建单位 (2)2.2工程简介 (3)2.3建筑概况 (3)2.4结构概况 (3)2.5预制构件工程概况 (5)三、施工部署 (6)3.1施工管理目标 (6)四、施工准备 (7)4.1技术准备 (7)4.2 材料准备 (7)4.3 现场准备: (8)五、施工方法 (8)5.1预制叠合板施工 (8)5.2预制楼梯板施工 (11)六、质量要求 (12)七、施工注意事项 (12)7.1预制板吊装注意事项 (12)7.2预制楼梯吊装注意事项 (13)八、施工安全要求 (13)一、编制依据二、工程概况2.1参建单位监理单位监督单位总包单位2.2工程简介项目内容建设地点天津市抗震设防烈度8度防水等级I级耐火等级住宅、配建为二级、地库为一级设计使用年限50年绝对标高本工程±0.000相当于大沽标高3.500m。
总建筑面积总建筑面积81346.39 ㎡,地上60491.39㎡,地下20855㎡。
四期:17-27#楼、配建、地下车库(含人防),其中18-27#楼为装配式建筑,17#楼为被动式建筑。
建筑层数、层高2.3建筑概况某某工程建筑功能住宅、地下车库、人防工程、配套设施总建筑面积60491.39平方米建筑最大高度23.55m防水等级屋面Ⅰ级人防防护等级常5级、常6级,乙类地下室Ⅰ级建筑耐火等级住宅、配建为二级抗震设防烈度8度2.4结构概况三、施工部署3.1施工管理目标3.1.1质量目标:达到国家验收规范合格标准。
3.1.2工期目标:确保合同工期顺利完成。
3.1.3安全文明目标安全生产管理目标:A、无因工死亡、重伤和重大机械设备事故;B、因工轻伤率控制在3‰以内;C、无消防、治安责任事故。
文明施工目标:满足八个百分百要求,保证施工现场平整,物料堆放整齐,并满足有关政府行政管理部门的相应要求。
3.1.4 环境保护承诺严格执行国家及天津市政府下发的环境保护条文及规定,严格执行相关的防尘、排污、环保等措施。
第1篇一、工程概况1. 工程名称:XX住宅小区装配式建筑项目2. 工程地点:XX市XX区XX街道3. 工程规模:总建筑面积约10万平方米,共计12栋住宅楼,其中装配式住宅楼8栋,非装配式住宅楼4栋。
4. 工程性质:住宅小区5. 工程特点:采用装配式建筑技术,提高施工效率,降低施工成本,实现绿色建筑。
二、施工组织机构1. 施工项目经理部2. 技术质量管理部3. 资料设备管理部4. 质量安全监督部5. 财务管理部三、施工工艺及流程1. 施工工艺(1)基础工程:采用预制混凝土基础,现场浇筑基础承台。
(2)主体结构:采用预制混凝土外墙板、预制混凝土内墙板、预制混凝土楼板、预制混凝土楼梯等构件。
(3)屋面工程:采用预制混凝土屋面板。
(4)装饰装修:采用预制装饰构件,现场进行安装。
(5)设备安装:采用预制设备管道、预制电气管道等。
2. 施工流程(1)基础工程:施工前进行地质勘察,根据勘察结果进行基础设计。
基础施工主要包括预制混凝土基础、现场浇筑基础承台等。
(2)主体结构:根据设计图纸,进行预制构件生产,包括外墙板、内墙板、楼板、楼梯等。
现场进行构件安装,包括吊装、定位、连接等。
(3)屋面工程:预制屋面板生产,现场进行安装。
(4)装饰装修:预制装饰构件生产,现场进行安装。
(5)设备安装:预制设备管道、电气管道生产,现场进行安装。
四、施工质量控制1. 质量目标:确保工程质量达到国家及行业标准,实现绿色建筑要求。
2. 质量控制措施(1)加强原材料质量控制,确保原材料质量符合设计要求。
(2)严格控制预制构件生产过程,确保构件质量。
(3)加强施工现场管理,确保施工质量。
(4)严格执行检验制度,对关键工序进行检验。
(5)加强施工人员培训,提高施工人员质量意识。
五、施工安全管理1. 安全目标:确保施工现场安全生产,实现零事故。
2. 安全管理措施(1)建立健全安全管理制度,明确各级人员安全责任。
(2)加强施工现场安全管理,确保施工现场安全。

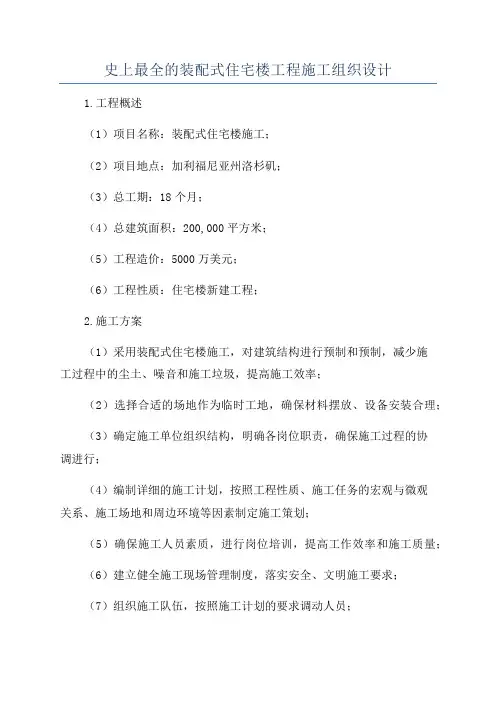

史上最全的装配式住宅楼工程施工组织设计1.工程概述(1)项目名称:装配式住宅楼施工;(2)项目地点:加利福尼亚州洛杉矶;(3)总工期:18个月;(4)总建筑面积:200,000平方米;(5)工程造价:5000万美元;(6)工程性质:住宅楼新建工程;2.施工方案(1)采用装配式住宅楼施工,对建筑结构进行预制和预制,减少施工过程中的尘土、噪音和施工垃圾,提高施工效率;(2)选择合适的场地作为临时工地,确保材料摆放、设备安装合理;(3)确定施工单位组织结构,明确各岗位职责,确保施工过程的协调进行;(4)编制详细的施工计划,按照工程性质、施工任务的宏观与微观关系、施工场地和周边环境等因素制定施工策划;(5)确保施工人员素质,进行岗位培训,提高工作效率和施工质量;(6)建立健全施工现场管理制度,落实安全、文明施工要求;(7)组织施工队伍,按照施工计划的要求调动人员;(8)进行施工标志、工程标识设置,确保施工区域准确无误;(9)加强施工管理与施工质量监督,确保工程质量;(10)定期进行施工现场检查,收集施工过程中的问题,并及时解决;(11)建立并完善施工安全管理制度,确保施工期间不发生人员伤亡事故。
3.施工组织安排(1)总工程师负责整个施工过程的技术质量,制定施工方案、施工计划并组织实施;(2)施工项目经理负责工程的全面施工管理,协调施工各方资源,确保工程顺利进行;(3)建筑师负责施工图纸的编制和变更,监督工程质量;(4)土建工程师负责土建施工过程中的施工技术及质量控制;(5)机电工程师负责机电设备的安装调试及运行维护,保证施工期间机电设备正常运转;(6)安全工程师负责施工现场的安全管理,制定并落实施工安全管理计划;(7)材料员负责施工材料的采购和管理,确保施工物资供应;(8)质检员负责施工过程中的质量检查和验收,确保工程质量符合设计要求;(9)施工队长分别负责各施工分包单位的协调与管理,确保施工进度和质量。
第1篇一、项目背景随着我国城市化进程的加快,住宅建设需求不断增长。
为提高建筑质量、缩短工期、降低能耗,装配式住宅作为一种新型建筑形式应运而生。
装配式住宅采用预制构件在工厂生产,现场装配的方式,具有施工速度快、质量可靠、环保节能等优点。
本方案针对某装配式住宅项目,详细阐述施工组织、施工工艺、质量控制等方面的内容。
二、项目概况1. 项目名称:某装配式住宅项目2. 项目地点:某市某区3. 项目规模:总建筑面积约10万平方米,共计12栋住宅楼4. 结构形式:框架结构,采用预制内外墙板、预制楼板、预制楼梯等构件5. 工程工期:12个月三、施工组织1. 施工队伍(1)成立项目管理部,负责项目的整体策划、组织、协调和监督工作。
(2)配备专业施工队伍,包括施工员、质量员、安全员、材料员等。
(3)加强施工人员培训,提高施工技能和安全生产意识。
2. 施工进度(1)编制施工进度计划,明确各阶段工期和关键线路。
(2)合理调配施工资源,确保施工进度。
(3)加强施工进度控制,确保项目按期完工。
3. 施工现场管理(1)施工现场设置明显的安全警示标志,确保施工安全。
(2)合理布置施工现场,提高施工效率。
(3)加强施工现场环保措施,减少施工对环境的影响。
四、施工工艺1. 预制构件生产(1)根据设计图纸,进行预制构件的生产。
(2)采用先进的生产设备,确保构件质量。
(3)加强构件生产过程中的质量控制,确保构件尺寸和性能符合要求。
2. 预制构件运输(1)采用专用运输车辆,确保构件运输过程中的安全。
(2)合理规划运输路线,减少运输时间。
(3)加强运输过程中的质量控制,防止构件损坏。
3. 预制构件安装(1)根据施工图纸,进行预制构件的安装。
(2)采用专业的安装设备,确保安装质量。
(3)加强安装过程中的质量控制,确保构件连接牢固。
4. 填充层施工(1)按照设计要求,进行填充层的施工。
(2)采用符合要求的填充材料,确保填充层质量。
(3)加强填充层施工过程中的质量控制,防止出现裂缝、空鼓等问题。
项目名称:西安装配式建筑项目项目地点:西安市项目规模:根据具体需求确定项目类型:住宅、商业、办公楼等二、施工方案1. 设计阶段(1)采用装配式建筑一体化设计,实现建筑、结构、机电、装饰等各专业一体化协同设计。
(2)充分考虑建筑功能、结构安全、节能环保等因素,优化设计,提高建筑品质。
(3)制定详细的预制构件生产、运输、安装等方案,确保施工顺利进行。
2. 预制构件生产(1)选择符合国家标准的预制构件生产企业,确保构件质量。
(2)根据设计图纸,进行预制构件的生产、检验、标识等环节,确保构件尺寸、形状、强度等符合要求。
(3)对预制构件进行防锈、防火、防水等处理,提高构件的耐久性。
3. 预制构件运输(1)采用专业的运输车辆,确保预制构件在运输过程中的安全。
(2)合理规划运输路线,减少运输时间,降低运输成本。
(3)在运输过程中,采取有效措施,防止预制构件损坏。
4. 施工现场准备(1)施工现场应具备必要的施工条件,如临时设施、施工道路、水电供应等。
(2)对施工现场进行清理,确保施工环境整洁。
(3)制定施工现场安全管理制度,确保施工安全。
5. 施工过程(1)预制构件吊装:采用吊车等设备,将预制构件吊装至指定位置。
(2)连接节点处理:对预制构件的连接节点进行处理,确保连接牢固。
(3)钢筋绑扎:对预制构件中的钢筋进行绑扎,确保钢筋位置准确。
(4)混凝土浇筑:在预制构件连接节点处浇筑混凝土,确保节点处连接牢固。
(5)装饰装修:按照设计要求,进行装饰装修工作。
6. 施工质量控制(1)对预制构件、施工材料、施工过程进行严格的质量控制。
(2)建立健全质量管理体系,确保施工质量。
(3)对施工过程中出现的问题,及时进行处理,确保施工质量。
7. 施工安全(1)建立健全施工现场安全管理制度,确保施工安全。
(2)对施工人员进行安全培训,提高安全意识。
(3)配备必要的安全防护设施,确保施工人员安全。
8. 施工进度控制(1)制定详细的施工进度计划,确保施工进度。
第1篇一、前言装配式楼板是一种新型的建筑结构体系,具有施工速度快、质量稳定、环保节能等特点。
本方案旨在详细阐述装配式楼板的施工工艺、质量控制、安全管理等方面的内容,为施工单位提供参考。
二、施工准备1. 施工图纸及技术资料(1)熟悉施工图纸,了解楼板结构、尺寸、材料等信息。
(2)查阅相关技术资料,了解装配式楼板的设计原理、施工工艺和质量标准。
2. 施工组织(1)成立施工组织机构,明确各岗位人员职责。
(2)制定施工进度计划,确保施工按期完成。
3. 材料及设备(1)材料:装配式楼板、钢筋、混凝土、防水材料等。
(2)设备:塔吊、施工电梯、振捣器、切割机、焊接机等。
4. 施工场地(1)确保施工场地平整、宽敞,满足施工需求。
(2)设置材料堆放区、施工区域、办公区等。
三、施工工艺1. 预制装配式楼板的生产(1)按照设计图纸和施工要求,进行预制构件的生产。
(2)严格控制构件尺寸、质量,确保满足设计要求。
2. 施工准备(1)清理施工场地,确保场地平整、干净。
(2)检查施工设备,确保其正常运行。
(3)对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
3. 预制构件的运输与存放(1)采用专用运输车辆,确保构件在运输过程中的安全。
(2)构件到达现场后,按照规格、型号分类堆放,确保构件存放整齐。
4. 施工安装(1)测量定位:根据施工图纸,确定楼板的位置和尺寸。
(2)吊装:使用塔吊或施工电梯将预制构件吊装至指定位置。
(3)校正:对安装好的楼板进行校正,确保楼板水平、垂直。
(4)连接:采用焊接、螺栓连接等方式将楼板与梁、柱等构件连接牢固。
(5)防水:对楼板接缝、阴阳角等部位进行防水处理。
5. 钢筋施工(1)按照设计图纸,进行钢筋的绑扎、焊接。
(2)确保钢筋位置准确、间距均匀。
6. 混凝土浇筑(1)根据施工要求,进行混凝土的拌制、运输。
(2)采用振捣器进行混凝土的振捣,确保混凝土密实。
(3)养护:对混凝土进行养护,确保强度达到设计要求。
装配式工程结构工程施工方案一、工程概况装配式工程结构项目为一栋20层钢结构住宅楼,地上总建筑面积约为20000平方米。
本项目采用装配式建造技术,主要包括楼板、柱和梁的生产、运输和安装。
二、施工方案1. 材料准备:(1)预制构件生产所需的钢材、混凝土及其他原材料的购买和储备,以保证施工期间的生产需要。
(2)施工现场的土地和场地准备及布置,包括通道、堆放区、生产区和装配区等的规划和划分。
2. 生产工艺:(1)制定预制构件的生产工艺流程和标准,确保每一个构件都符合设计要求和质量标准。
(2)生产设备的选型和调试,确保设备正常运行,并提前进行培训和技术指导。
(3)质量控制措施的落实,包括原材料的检验和验收、生产过程的质量把控和成品的检测等环节。
3. 运输与存储:(1)预制构件的运输方案的制定,包括运输工具的选择、路线的规划和运输中的安全措施。
(2)预制构件的临时存储和保护措施,避免构件在运输和施工过程中受到损坏和污染。
4. 安装施工:(1)施工方案的制定,包括安装顺序、方法和工艺流程等。
(2)吊装设备和安全措施的准备和实施,确保吊装过程中的安全以及预制构件的准确安装。
(3)现场管理和协调,包括现场人员的安排和管理、施工进度的控制以及与相关部门和单位的协调配合。
5. 动态监测:(1)施工过程中实时监测和控制,对施工现场和设备进行定期检测和维护,确保施工过程的顺利进行。
(2)施工质量的检测和验收,对整个施工过程进行质量把控和监督,及时发现和处理施工中出现的质量问题。
6. 安全保障:(1)施工期间的安全教育和培训,确保现场人员理解安全操作规程并依法操作。
(2)施工现场的安全防护措施,确保在施工过程中不发生人身伤害和物品损失。
7. 环境保护:(1)施工过程中的环境保护措施,包括施工废弃物的处理和回收利用等。
(2)施工现场的环境卫生管理,保持施工现场的清洁和整洁。
8. 施工进度:(1)施工进度的计划和跟踪,对施工过程进行及时监督和调整,确保施工能够按时进行。
最新装配式住宅楼工程施工组织设计一、工程概述本装配式住宅楼工程位于_____,总建筑面积为_____平方米,地上_____层,地下_____层。
建筑结构形式为装配式混凝土结构,预制构件包括预制柱、预制梁、预制墙板、预制楼梯等。
该工程旨在为居民提供高品质、舒适、环保的居住环境。
二、施工准备(一)技术准备1、熟悉施工图纸,组织图纸会审,编制施工组织设计和专项施工方案。
2、进行技术交底,确保施工人员了解施工工艺和质量要求。
(二)现场准备1、平整施工场地,修筑施工道路,确保运输畅通。
2、布置临时设施,如办公区、生活区、材料堆场等。
(三)材料准备1、根据施工进度计划,编制材料采购计划,确保材料按时供应。
2、对预制构件进行质量检验,验收合格后方可使用。
(四)劳动力准备1、根据施工进度计划,组织劳动力进场。
2、对施工人员进行培训,使其掌握装配式施工技术。
三、施工流程(一)基础施工1、进行土方开挖、垫层施工、基础钢筋绑扎、模板安装和混凝土浇筑。
2、基础施工完成后,进行基础验收。
(二)预制构件安装1、测量放线,确定预制构件的安装位置。
2、安装预制柱,通过临时支撑固定。
3、安装预制梁,与预制柱连接牢固。
4、安装预制墙板,注意墙板的垂直度和平整度。
5、安装预制楼梯,保证楼梯的安装质量。
(三)节点施工1、对预制构件的节点进行处理,如钢筋连接、灌浆等。
2、节点施工完成后,进行节点验收。
(四)现浇部分施工1、进行现浇梁、板的钢筋绑扎、模板安装和混凝土浇筑。
2、对现浇部分进行养护,确保混凝土强度达到设计要求。
(五)装饰装修施工1、进行内外墙抹灰、保温、防水等施工。
2、进行室内地面、墙面、顶棚的装饰装修施工。
四、施工质量控制(一)预制构件质量控制1、预制构件生产过程中,加强对原材料、生产工艺的控制。
2、对预制构件进行出厂检验,确保构件质量符合要求。
(二)安装质量控制1、测量放线要准确,安装过程中要严格控制构件的位置和垂直度。
2、节点施工要严格按照施工工艺进行,确保节点连接牢固。
第1篇一、项目背景随着我国城市化进程的加快,建筑行业面临着巨大的发展机遇和挑战。
为了提高建筑品质、缩短工期、降低成本、保护环境,装配式建筑应运而生。
装配式施工是将建筑构件在工厂预制,然后运输到施工现场进行装配,具有施工速度快、质量稳定、环保节能等优点。
本方案针对某住宅项目,提出装配式施工的具体实施方案。
二、项目概况1. 项目名称:某住宅项目2. 项目地点:XX市XX区3. 项目规模:总建筑面积约10万平方米,共12栋住宅楼,其中高层住宅8栋,多层住宅4栋。
4. 项目结构形式:钢筋混凝土框架结构5. 装配式构件:预制墙板、预制楼板、预制楼梯、预制阳台等三、装配式施工方案1. 施工准备(1)组织机构成立装配式施工项目部,明确各部门职责,确保项目顺利进行。
(2)人员培训对施工人员进行装配式施工技术培训,提高施工人员的技术水平。
(3)材料设备根据设计图纸和施工要求,采购各类预制构件、施工设备、安全防护用品等。
(4)施工图纸会审组织设计、施工、监理等单位进行施工图纸会审,确保施工图纸的准确性和完整性。
2. 施工流程(1)基础施工1)根据设计图纸进行基础开挖,确保基础垫层厚度和强度符合要求;2)浇筑基础混凝土,确保混凝土质量;3)进行基础验收,确保基础质量满足设计要求。
(2)预制构件生产1)根据设计图纸,进行预制构件的生产;2)对预制构件进行质量检验,确保构件质量符合要求;3)将预制构件运输至施工现场。
(3)装配施工1)基础验收合格后,进行装配施工;2)按照设计图纸,将预制墙板、预制楼板、预制楼梯、预制阳台等构件进行吊装;3)对装配节点进行连接,确保节点连接牢固;4)进行装配施工验收,确保装配质量满足设计要求。
(4)装饰装修1)对装配完成的建筑进行装饰装修;2)按照设计图纸和施工要求,进行墙面、地面、门窗等装饰装修;3)进行装饰装修验收,确保装饰装修质量满足设计要求。
3. 施工质量控制(1)预制构件质量1)严格控制预制构件的生产过程,确保构件质量;2)对预制构件进行质量检验,不合格的构件不得用于施工现场。
预制构件装配式住宅吊装施工方案编制:初审:审核:批准:二○一七年二月十七日目录目录 (2)第一节编制说明及依据 (1)1.1编制说明 (1)1.2编制依据 (1)第二节工程概况 (2)2.1总体概况 (2)2.2预制构件吊装施工概况 (2)第三节施工部署 (5)3.1施工安排 (5)3.2构件运输与堆场 (7)第四节施工难点与特点 (8)第五节塔吊选型 (8)5.1塔吊选择 (8)5.2塔吊布置 (9)5.3塔吊吊装能力分析 (10)第六节预制构件施工方案 (10)6.1预制PC墙板施工方案 (10)6.2预制阳台板施工方案 (15)6.3预制楼梯板施工方案 (16)6.4预制内墙板安装 (19)第七节预制构件质量标准及保证措施 (24)7.1预制构件安装施工前质量控制措施 (24)7.2预制构件安装检验质量标准 (24)7.3装配式结构节点区施工质量标准 (25)7.4预制构件拼缝防水节点施工质量标准 (25)7.5预制内墙板防开裂措施及质量保证措施 (25)第八节施工现场安全注意事项 (26)第九节预制构件吊装应急措施 (26)XX项目一标段预制构件装配式住宅吊装施工方案第一节编制说明及依据1.1 编制说明XX项目一标段《预制构件装配式住宅吊装施工方案》是根据本工程特点与现场实际情况,并结合我司的施工经验以及参照国内现有经验编制的,在《光明玖龙台一标段工程施工组织设计》框架内对该工程的预制PC构件装配式住宅吊装施工作一个系统、全面的阐述。
本方案将从预制构件装配式住宅吊装施工部署、施工工艺、质量标准、质量保证措施、职业健康、环保、安全文明施工等方面进行详细阐述。
在施工中我司将从整体利益出发,积极与甲方、监理单位配合,协调好内外关系及地盘管理,以雄厚的企业实力及我公司GB/T19001、GB/T24001、GB/T28001三个管理体系为依托,以一流质量、一流服务、一流信誉交出让业主满意的、用户放心的信得过工程。
住宅装配式、铝合金模板及爬架一体化施工工法住宅装配式、铝合金模板及爬架一体化施工工法一、前言住宅装配式、铝合金模板及爬架一体化施工工法是一种高效、安全、环保的施工工法。
它集成了住宅装配式施工技术、铝合金模板技术和爬架技术,有效地提高了施工效率,优化了施工质量,降低了施工成本。
二、工法特点1. 工期短:施工工期比传统施工工艺缩短50%以上。
2. 施工质量高:采用铝合金模板,确保墙体、楼板精度高、表面光滑,无需修整。
3. 施工效率高:模块化装配、自动化爬架,大幅提高施工效率。
4. 环保节能:减少砼、钢材的使用,降低施工噪音和空气污染。
5. 安全可靠:使用高强度的铝合金模板和专业爬架设备,保障工人的安全。
三、适应范围该工法适用于多层住宅、公寓、酒店等建筑的施工,特别适合规模大、项目周期短、节约材料的项目。
四、工艺原理采用住宅装配式施工工艺,将建筑结构分解成多个模块,通过铝合金模板进行模块化装配。
模块化装配遵循生产线作业模式,可以提高施工效率和质量。
同时,施工工法采用爬架技术进行施工,结合铝合金模板的特点,实现模板爬升和移动。
通过爬架的自动化控制,施工过程中可以实现机械化和自动化操作。
五、施工工艺 1. 地基处理:对地基进行平整、强夯处理,确保地基的承载能力和稳定性。
2. 铝合金模板安装:按照设计要求,将铝合金模板组装成墙体和楼板的模板系统。
3. 灌浆:在模板内灌入混凝土,使其成型。
4. 模板拆除:混凝土达到强度要求后,拆除铝合金模板。
5. 后续工序:完成墙体和楼板的后续处理工作,如电气、给排水等。
六、劳动组织根据工程规模和施工进度,合理组织施工人员,确保施工进度符合计划。
同时,进行施工现场的安排,确保施工人员的安全。
七、机具设备1. 铝合金模板:采用高强度、轻质的铝合金制成的模板。
2. 爬架设备:包括爬升爬架和移动爬架,用于模板的安装和拆卸,以及施工过程中的爬升和移动。
八、质量控制1. 施工前的检查和试验:对铝合金模板、爬架设备等进行检查和试验,确保其符合质量要求。
装配式墙板住宅楼工程施工组织设计方案1目录第一章工程概况 (4)第二章施工部署 (6)第三章现场施工平面布置 (7)第四章施工准备工作 (8)第五章机具设备工具计划 (10)第六章劳动组织 (12)第七章主要项目施工方法 (14)第1节施工工艺流程 (14)第2节墙板吊装 (15)第3节装修工程 (17)第4节防水工程 (18)第5节水电安装工程 (19)第6节冬雨期施工 (21)第八章质量要求与技术措施 (21)2第1节基础工程 (21)第2节结构吊装 (22)第3节装修工程 (25)第4节防水工程 (25)第九章技术管理要求 (27)第十章安全措施 (27)3第一章工程概况本工程是在已建的某居民小区内新建的一幢四单元六层装配式墙板住宅楼,建筑面积3845m2,占地面积640.8m2。
全楼东西长64.02m,南北宽10.02m,其前后两个进深均为4.80m,开间有3.30m、2.70m两种。
层高2.90m,室内净高2.79m。
本工程采用的单元组合为甲—乙—乙—甲,全楼可供72户使用,共有三种户型:一室户12户,二室户48户,三室户12户。
多数住户有一个明厅、暗厕所、阳台、壁厨(吊柜),厕所内有拖布池,厨房内有管道煤气、洗菜池、碗具架等。
基础埋深2.5m,采用砖砌条形基础,在十字、丁字、四角交叉处设有C20钢筋混凝土柱,上部插筋2φ16通过±0.000以下钢筋混凝土圈梁露出地面850mm,下部落在混凝土柱脚上。
±0.000地面下设有360mm 高的钢筋混凝土圈梁。
首层地面在房心回填土、灰土垫层上做6cm厚现浇混凝土,随打随抹地面,其他楼地面均在预制厂做好。
4±0.000以上各种吊装构件规格110种,分七大类共计1632块(包括烟、风道),其中主要构件外墙板(W)采用28cm厚的加气混凝土与钢筋混凝土复合板,吊装规格15种,其中板最重为4.15t,内墙板(N)为14cm厚C20普通钢筋混凝土板,吊装规格31种,板最重为4.5t;楼板(L)为单向预应力11cm厚的实心钢筋混凝土板,板最重为4.4t(无阳台房间每间一块,有阳台房间为两块);内隔墙板(C)采用7cm厚构造配筋的钢筋混凝土板。
本文从网络收集而来,上传到平台为了帮到更多的人,如果您需要使用本文档,请点击下载,另外祝您生活愉快,工作顺利,万事如意!
装配式住宅楼工程施工方案
目录
第一章工程概况 (5)
第二章施工部署 (5)
第三章现场施工平面布置 (6)
第四章施工准备工作 (6)
第五章机具设备工具计划 (7)
第六章劳动组织 (8)
第七章主要项目施工方法 (9)
第1节施工工艺流程 (9)
第2节墙板吊装 (10)
第3节装修工程 (10)
第4节防水工程 (11)
第5节水电安装工程 (11)
第6节冬雨期施工 (12)
第八章质量要求与技术措施 (12)
第1节基础工程 (12)
第2节结构吊装 (12)
第3节装修工程 (14)
第4节防水工程 (14)
第九章技术管理要求 (14)
第十章安全措施 (14)
第一章工程概况
本工程是在已建的某居民小区内新建的一幢四单元六层装配式墙板住宅楼,建筑面积3845m2,占地面积640.8m2。
全楼东西长64.02m,南北宽10.02m,其前后两个进深均为
4.80m,开间有3.30m、2.70m两种。
层高2.90m,室内净高2.79m。
本工程采用的单元组合为甲—乙—乙—甲,全楼可供72户使用,共有三种户型:一
室户12户,二室户48户,三室户12户。
多数住户有一个明厅、暗厕所、阳台、壁厨(吊柜),厕所内有拖布池,厨房内有管道煤气、洗菜池、碗具架等。
基础埋深2.5m,采用砖砌条形基础,在十字、丁字、四角交叉处设有C20钢筋混凝
土柱,上部插筋2φ16通过±0.000以下钢筋混凝土圈梁露出地面850mm,下部落在混凝土柱脚上。
±0.000地面下设有360mm高的钢筋混凝土圈梁。
首层地面在房心回填土、灰土垫层上做6cm厚现浇混凝土,随打随抹地面,其他楼地面均在预制厂做好。
±0.000以上各种吊装构件规格110种,分七大类共计1632块(包括烟、风道),其
中主要构件外墙板(W)采用28cm厚的加气混凝土与钢筋混凝土复合板,吊装规格15种,其中板最重为4.15t,内墙板(N)为14cm厚C20普通钢筋混凝土板,吊装规格31种,板最重为
4.5t;楼板(L)为单向预应力11cm厚的实心钢筋混凝土板,板最重为4.4t(无阳台房间每间
一块,有阳台房间为两块);内隔墙板(C)采用7cm厚构造配筋的钢筋混凝土板。
考虑结构抗震整体性需要,墙板与墙板的连接,除上部设预埋件靠钢筋焊接连接,下部八字角靠上下墙板伸出的钢筋搭接焊以外,在板的竖缝中设有暗键及预埋锚环,靠上下筋
穿入格接焊后,浇筑C20豆石混凝土,连成整体小柱。
水平缝靠墙板底部预留凹槽内的钢筋
搭接焊后,浇筑C20豆石混凝土,形成键块以抗水平剪力。
外墙板除有上述结构构造要求外,尚兼有防水保温等建筑功能要求。
因此,对外墙板侧面构造防水的槽、台等部位的棱角,一定要注意保护。
本工程施工主要特点是:结构施工工期短,装修工程现场湿作业量少;构件吊装型号较多;焊接工作量较大,板缝处有一定的现浇混凝土量。
这些特点在施工各个环节中,应引
起重视。
第二章施工部署
按目前施工效率及管理水平,各主要施工阶段工期比例约为:基础(条形基础):结构吊装:水电、装修=2:1:3。
若以结构吊装3d一层考虑,则结构工期约为20d,基础40d,
水电、装修60d,总工期约为120d。
(1)为充分发挥机械设备和劳动力的效率,在结构吊装阶段,本工程拟与小区西北部
同类型结构的E号楼以栋号为流水单元交叉施工。
每个工号配备一台TQ60/80塔吊及一套吊
装工具,共用一个吊装班组,即采用两塔一线的施工组织。
工程进度计划及结构吊装进度见
附录。
(2)为保证结构吊装阶段连续作业,构件厂生产的构件应分层配套进厂。
结构吊装前,现场塔吊下应有一层到一层半配套构件的储备。
吊装后每3d进场一层的配套构件。
