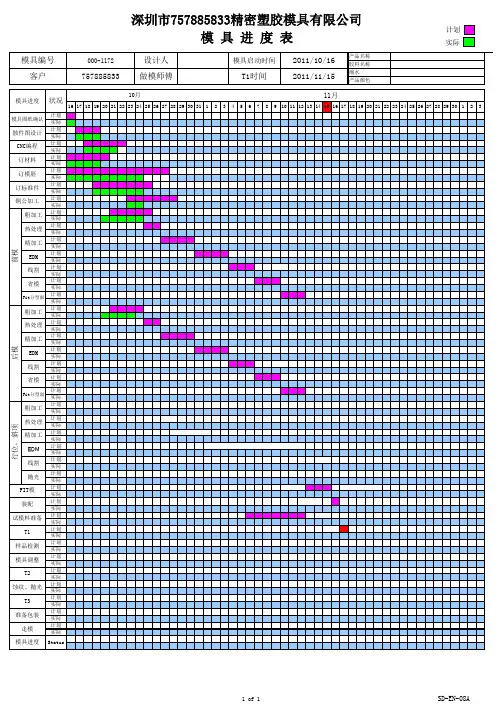

模具计划进度表
- 格式:xls
- 大小:137.00 KB
- 文档页数:1
20212223242526272812345678910111213141516171819202122232425262728293031123456
NO.1234567123456712345671234567123456712345671234
ok`
ok
ok
ok
ok
Planned lead time 計劃周期
Actual 實際
OK加工完成
Holiday 休息
Pending for advice from customer 等待客戶确認設計方案Name of Molder 模具制造商
Customer 客户 : @@@
Part No. 產品編號 :Start Date 開始日期 : Tool Model No. 型号 :
Part Name 產品名稱 : ####
PROCESS 过程/步骤 DAYWEEKTOOLING SCHEDULE PLANNING FORM 模具计划进度表
No. of Cavity :
3Tool design-CAD模具设计(CAD)
4CNC programming-CAM CNC规划设计(CAM)1Finalize all technical issue with customer和客户最终定下技术问题
2Tooling design configuration &conceptualization 模具设计构造&概念化
7Order of ejector pin & accessories 起模杆&附件定制
8CNC milling for copper electrode铜电极CNC加工5Order of mould base模具底座定制
6Order of material材料定制
11Milling铣削
12Heat treatment process热处理过程9CNC milling for metal insert 金属插件CNC加工
10CNC milling for mould base模具底盘CNC加工
15Turning车工
16Wire-cut线割13Grinding研磨
14Drilling钻孔
19Fitting安装
20Texturing表面处理17EDM电脉冲
18Polishing抛光
23Mould correction模具修正
242nd Mould testing - sample submission再次试模-供样21Final assembly总装配
22Mould testing - sample submission 试模-供样
