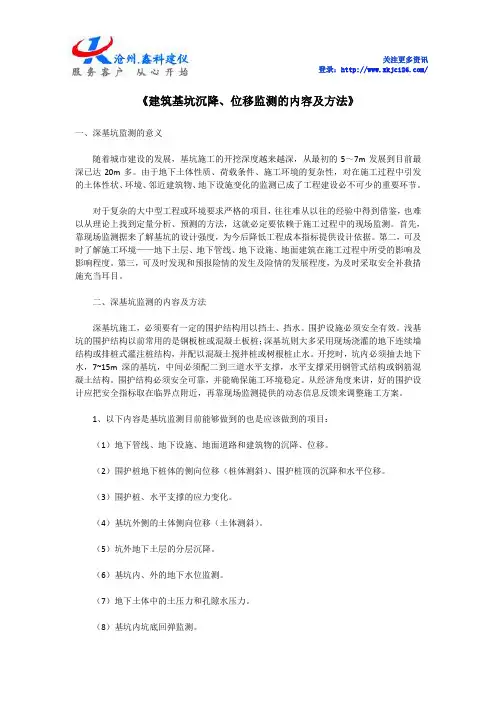

基坑水平位移与沉降监测方案

1.概况

1.1 工程概况

这个项目是一项大型的建筑工程,旨在建造一座现代化的大楼。该建筑将包括商业和住宅用途,是当地城市发展的一个重要组成部分。

1.2 基坑概况

该项目需要进行基坑开挖,以便为建筑物的地基做好准备工作。基坑的深度将达到20米左右,需要进行支护工作以确保工人的安全。

1.3 工程地质概况

该项目的地质条件复杂,地下水位较高,土质较软,需要采取特殊的施工方法来确保基坑的稳定性和安全性。此外,还需要进行地质勘探和监测工作,以确保施工过程中不会对周围环境造成不良影响。

1.4 环境概况 该项目位于城市中心,周围有许多居民和商业企业,需要采取特殊的措施来减少施工对周围环境的影响。此外,还需要进行噪音、粉尘和污水处理等工作,以确保施工过程中不会对周围环境造成不良影响。

2.基坑支护及施工方案

为确保基坑的稳定性和安全性,我们采取了多种支护措施,包括钢支撑、混凝土墙和土钉墙等。此外,我们还采用了先进的施工技术,如挖孔桩、土钉墙和钻孔灌注桩等,以确保基坑的稳定性和安全性。我们还将采取噪音、粉尘和污水处理等措施,以确保施工过程中不会对周围环境造成不良影响。

3、监测目的、范围、依据、原则及监测内容

3.1 监测目的:

本次监测的目的是为了解决公司在生产过程中存在的环境污染问题,以及对环境影响的评估。

3.2 监测范围:

本次监测的范围包括公司生产厂区及周边区域,主要监测点包括废水排放口、废气排放口、噪声等。

3.3 监测依据:

本次监测的依据主要包括国家环境保护法规、公司环境保护标准以及国家环境监测标准等。

3.4 编制原则:

本次监测的编制原则主要包括科学性、规范性、客观性、可比性等原则。同时,为了保证监测结果的准确性,我们将采用多种监测方法,包括现场监测、实验室分析等。

以上是本次监测的目的、范围、依据、原则及监测内容的简要介绍。我们将严格按照以上要求进行监测,确保监测结果的准确性和可靠性。

3.5 监测内容

64、基坑监测项目和监测方法要求汇总表

75、监测方法

5.1 水平位移观测:

水平位移观测是指对基坑周边建筑物、道路等进行水平位移监测。监测方法包括使用全站仪、GNSS等测量仪器进行观测,监测频率为每周一次,观测时间为每次30分钟。

5.2 沉降观测:

沉降观测是指对基坑周边建筑物、道路等进行沉降监测。监测方法包括使用水准仪、GNSS等测量仪器进行观测,监测频率为每周一次,观测时间为每次30分钟。如果发现沉降量超过预设值,应及时采取措施,确保基坑周边建筑物、道路等的安全。

6.5周边道路沉降监测点

在周边道路的沉降监测中,我们设立了117个监测点,以确保监测的全面性和准确性。

7.1监测精度

我们的监测精度非常高,可以达到非常精细的水平。这样可以确保我们能够准确地掌握周边道路的沉降情况,及时采取措施。

7.2技术措施

我们采取了最先进的技术措施,以确保监测的准确性和稳定性。这些技术措施包括使用高精度仪器、对数据进行多次校验等。

8、基坑监测组织方案

我们制定了一套完善的基坑监测组织方案,以确保基坑施工的安全性和稳定性。这个方案包括监测周期、监测方式等方面的内容。

8.1监测周期

我们制定的监测周期非常合理,可以确保我们能够及时掌握基坑的变化情况,及时采取措施。

以上是我们在监测方面所采取的措施,我们将继续努力,确保我们的监测工作能够取得更好的效果。

8.2 监测过程策划

监测过程策划是确保监测过程顺利进行的重要步骤。在策划过程中,需要确定监测目的、监测方法、监测频率和监测地点。此外,还需要确定监测人员和监测设备,并制定监测计划。

8.3 预警值

预警值是指在监测过程中,当监测数据达到一定数值时,需要采取相应的措施以防止事故的发生。预警值的设定应根据实际情况和相关法规进行,同时需要定期检查和更新。

9.监测资料处理与成果提交

监测资料处理是确保监测数据准确可靠的重要步骤。在处理过程中,需要对监测数据进行分类、整理和分析。成果提交则是将监测结果以报告的形式提交给相关部门和人员,以供参考和决策。

9.1 日报

日报是监测过程中的一种重要记录方式,用于记录每日的监测数据和监测情况。日报需要包括监测地点、监测时间、监测数据、监测人员等信息,并及时提交给相关部门和人员。

9.2 月报

月报是对监测过程进行总结和分析的重要记录方式。月报需要包括监测数据的趋势分析、异常情况的说明以及可能的原因分析。同时,月报还需要提出改进措施和建议,以便下一步的监测工作。

9.3 最终监测报告(包括以下内容)

最终监测报告是对整个监测过程进行总结和评估的重要文件。最终监测报告需要包括监测目的、监测方法、监测数据的分析和评价、监测结果的说明以及改进措施和建议等内容。最终监测报告需要在监测工作结束后尽快提交给相关部门和人员。

本工程周边为住宅区和商业区,需注意施工对周边环境的影响。

2、监测内容和方法

2.1监测内容

本工程监测内容包括基坑开挖、支护、地下水位、地表沉降、周边建筑物变形等。

2.2监测方法

基坑开挖、支护和地下水位监测采用自动化监测系统,地表沉降和周边建筑物变形采用现场观测和测量。

3、监测方案

3.1基坑开挖监测方案

⑴采用自动化监测系统对基坑开挖进行实时监测,监测指标包括基坑变形、支撑结构变形、地下水位等。

⑵在开挖前进行基坑周边建筑物的测量和标记,开挖过程中及时观测周边建筑物的变形情况。

3.2支护监测方案 ⑴采用自动化监测系统对支护结构进行实时监测,监测指标包括支撑结构变形、支撑结构内力等。

⑵在支护结构施工前进行周边建筑物的测量和标记,支护过程中及时观测周边建筑物的变形情况。

3.3地下水位监测方案

采用自动化监测系统对地下水位进行实时监测。

3.4地表沉降监测方案

采用现场观测和测量的方法对地表沉降进行监测,观测点设置应覆盖整个基坑范围。

3.5周边建筑物变形监测方案

⑴在开挖前和支护施工前对周边建筑物进行测量和标记,施工过程中及时观测建筑物的变形情况。

⑵建筑物变形监测采用现场观测和测量的方法,观测点设置应覆盖整个建筑物。

4、监测频次和记录

4.1监测频次

基坑开挖、支护和地下水位监测采用自动化监测系统,实时监测。地表沉降和周边建筑物变形监测每周监测一次。

4.2监测记录 监测数据记录应详细、准确,监测数据应及时上报,并备份存档。同时,应制定监测数据报告,每月汇总监测数据并上报。

全站仪用于判断结构的稳定性。在支护结构顶部每15-20米设置一个沉降观测点,沉降观测点等间距布置,包括周边管线沉降和施工沿线地面道路沉降观测点。精密水准仪用于累计20毫米地下管线稳定周边围墙沉降和累计20毫米周边建筑稳定周边路面沉降,以及累计35毫米周边道路稳定。现场巡视检查包括围护结构、施工工况、基坑周边环境和监测设施等方面,应对自然条件、支护结构、施工工况、周边环境、监测设施等的检查情况进行详细记录。巡视检查记录应及时整理,并与仪器监测数据综合分析。监测方法包括水平位移观测、沉降观测和巡视检查。水平位移采用测小角法,角度观测一测回,距离按1/2000的精度测量。沉降观测在远离基坑50米以外安全可靠处布设一组(一般不少于3个点)稳固基准点,采用精密水准仪进行观测,按国家二等水准测量技术要求执行。巡视检查的检查方法以目测为主,可辅以工器具和设备进行。如发现异常,应及时通知委托方及相关单位。

根据设计文件要求以及实际情况,本工程的监测重点是围护结构本身的变形,主要观测点布置在基坑坡顶支护结构受力较大的相对薄弱处。为了综合掌握基坑的变形情况,了解变形随时间的变化规律,应注意每一开挖段的施工监测。各监测项目的测点布设位置及密度应与基坑各分项施工顺序、被保护对象的位置及特性相匹配。监测项目包括围护结构顶部垂直及水平位移、周边建(构)筑物沉降等,布设时间也有所不同。

在远离建筑物、稳定且不易被破坏的净慧东路、科研路及和风路上分别布设基准点BM1-BM3.这些基准点埋设长15cm的道钉嵌入路面并做提醒标识,定期以这三个基准点进行联测检测基准点高程。水平位移基准点共布置4个,编号P1~P4,并互相联测。

基坑开挖期间会产生纵、横向的位移变形,为了保护基坑的安全,本工程采用支护结构顶部埋设圆头钢筋带有十字标志的沉降、水平位移布设测点方式。沿支护结构顶部每20米设置一点沉降和水平位移监测点,共98点(PD1-PD98)。

根据设计图纸在基坑边的管线、围墙和道路上分别布设监测点,采用间接监测法进行监测。具体来说,在管线上每隔20米左右地表上埋设监测点,采用30cm~50cm长Φ25的钢筋埋入地下,拟布设61个沉降监测点(GX1-GX61)。在围墙上每隔20米左右围墙内埋设监测点,采用10cm长的钢筋植入墙内,拟布设15个沉降监测点(W1-W15)。在道路上每隔20米左右地表上埋设监测点,采用30cm~50cm长Φ25的钢筋埋入地下,拟布设17个沉降监测点(DL1-DL17)。以上测点布置仅供参考,最终测点布置应根据各方意见共同确定后实施。

及监测内容

本次基坑监测周期为工程施工期间,监测内容包括沉降观测、水平位移观测和水准测量。

8.2监测方案

本次监测采用基准点观测和沉降观测点、水平位移观测点的定点观测方法。采用武汉中纬DZL700电子精密水准仪及配套的2M铟瓦水准尺进行沉降观测,采用拓普康2秒级GTS335W型全站仪进行水平位移观测。监测精度按照二级变形测量等级要求执行,具体精度指标见表格。

8.3监测措施

为确保监测精度,投产的仪器必须在计量认证的有效期内,并按规定内容检查标定其主要技术指标。不合格仪器坚决不能投产使用。初始数据必须观测两次,取其平均值,以提高可靠
