t汽车吊计算
- 格式:docx
- 大小:135.55 KB
- 文档页数:2
汽车吊受力计算范文汽车吊是用于吊装汽车或其他货物的设备,承受着吊装物体的重量和施加在吊装链条上的拉力。
在进行汽车吊受力计算时,需要考虑吊装物体的重力、摩擦力、加速度等因素,并根据实际情况选择合适的安全系数。
首先,我们来计算吊装物体的重力对吊装链条的拉力产生的影响。
假设吊装物体的重量为W,重力加速度为g,那么吊装链条的拉力F可以通过以下公式计算:F=W+Ff其中W是吊装物体的重量,Ff是由于摩擦力引起的链条和物体间的附加拉力。
摩擦力是通过吊装链条与物体接触面之间的摩擦产生的,通常情况下可以忽略不计。
但是如果链条与物体之间存在滑动的情况,摩擦力就不可忽略了。
当链条与物体之间存在滑动时,摩擦力Ff可以通过以下公式计算:Ff=μN其中μ是摩擦系数,N是吊装物体的重力对吊钩产生的垂直力。
垂直力N可以通过以下公式计算:N=W-T其中T是吊钩和吊装链条上任意连接点之间的摩擦力。
当吊钩和吊装链条之间存在摩擦时,摩擦力会受到吊钩和吊装链条所受力的影响。
可以根据实际情况估算T的大小。
除了重力和摩擦力,汽车吊还需要考虑加速度对吊装链条的影响。
当物体处于加速状态时,吊装链条上会产生额外的拉力。
根据牛顿第二定律,额外的拉力可以通过以下公式计算:Fa=m*a其中m是吊装物体的质量,a是物体的加速度。
Fa为吊装链条在加速状态下所承受的额外拉力。
最后,在进行受力计算时还要考虑安全系数。
安全系数是指实际所需的最小工作载荷与计算得到的吊装链条的极限工作载荷之间的比值。
通常情况下,安全系数的取值范围为4到5,但是在一些特殊应用场景中,安全系数的值可能需要进一步增加。
综上所述,汽车吊的受力计算主要包括重力、摩擦力、加速度的计算,并根据实际情况选择合适的安全系数。
在实际应用中,为了确保吊装链条的安全性,建议在计算得到的拉力基础上增加一定的裕量。
另外,还需要定期对吊装链条进行检查和维护,确保其正常工作和使用寿命。
必须有,吨位乘以3 再除以你要掉的重量能得出距离,除以距离能得出重量,但是吊车的实际能力,达不到计算出来的结果,还要把主臂的重量和吊钩的重量算上,差也不会差太多
汽车吊的吨位与臂长的有关系,吊车所吊的吨位实际是按力矩计算的,就是重量与垂距的乘积,越近吊的越多。
一般吊车能承受的力矩是确定的我们设为A牛米,A=m*l
m是起重的质量,l吊车支点到重物的距离。
A是确定的,M越小吊的就越远
G=mg
G 力的大小单位牛N
m 质量单位千克Kg
g 重力系数9.8牛每千克9.8N/Kg
然后看你用吊车伸出的吊臂距离,其实吊臂爬杆的角度也有很大的关系,如果吊臂的角度与地面的角度越陡,吊车吊的重量就越大,反之而小。
吊车的设计,制造,安装,安装后验收,操作,都要求具备有关部门颁发的相应资质证,
吊车的最大起重量是由设计时定的,在出厂说明书中说明,在铬牌上标注。
自己算了也不顶用,这从安全口看,是个非常严肃的事。
钢丝绳的选用是按吊车的起吊的最大允许重量,到有关资料(材料手册,机械设计手册等)去查得的,每种钢丝绳的最大许用拉力保证高于吊车的最大起重量就可以了,
另外,吊车出厂说明书里也有本吊车使用的钢丝绳型号。
距离10米20吨汽车吊算最大的吊重量
20t*3=60t
60t/10m=6t
理论上能吊6吨,限制器开着就不能吊6吨,因为还有钩子的重量,没开的话算上超载8吨应该问题不大,但是要多加小心。
三一220t汽车吊支腿压力计算书一、工程概况大新大厦改扩建项目1#6015拆卸时需三一220t全路面汽车吊在地面上进行作业,220吨汽车吊吊装50m吊臂时作业半径12m,吊臂重量8.36t。
二.吊装计算参数1).220t汽车吊整机自重72t;2).220t汽车吊平衡重75t;3).6015塔吊吊臂自重8.36t;三、作业工况分析现场情况,最不利吊装工况:1.工况a— 220t汽车吊在作业半径12m处吊装吊臂;四、支腿压力计算1.支腿反力计算公式:N ∑∑+++=XiXi Xi My Yi Yi Yi Mx n Q G ****)( G ——汽车吊整车自重(含配重);Q ——汽车吊起重载荷(吊重);N ——汽车吊支腿反力;n ——汽车吊支腿数;Mx 、My ——作用于汽车吊上的外力对通过回转中心的X\Y 轴的力矩值; Xi 、Yi ——支腿至通过回转中心的X 、Y 轴的距离;2.220t 汽车吊整机自重:G=72+75=147t;3.工况a —吊装6015吊臂时的支腿最大压力:1)50m 吊臂自重8.36t考虑动载荷时汽车吊起吊重量:Q=8.36*1.5=12.54t(动载系数取为1.5)2).吊装对X,Y 轴的力矩Mx=12.54*10=125.4t.mMy=12.54*6.6=82.76t.mt N 58.534*3.8*3.8 3.8*76.824*3.8*3.8 3.8*4.1254.5421147)3(=+++=4、220t 汽车吊支腿压力分散处理1).600*600支腿对地下室顶板的压应力:工况中取吊装吊臂时支腿最大压力N=53.58t P=2/49.1600*60010000*58.53600*600mm N N ==2).在4个支腿下垫2m*2m 钢板进行分散处理时支腿压应力: P=2/14.02000*200010000*58.532000*2000mm N N ==吊车支腿压力示意图。
汽车吊吊装计算一、机具选择1、作业吊车考虑18座桥工程量较大,共144榀空心板梁,而且安装地点较为分散,故拟选用汽车吊吊装施工。
其中大部分桥跨间为既有村道,跨间为旱地,地质条件均较好,经处理后能满足汽车吊施工要求。
由于18座桥作业环境差别不大,吊装方法基本一致,综合考虑采用“双机抬吊”作业。
2、作业吊车的选择以20m梁为验算对象,20米梁若能满足受力要求,那么13米梁也能满足双机抬吊受力要求。
(1)本工程20m梁采用双机抬吊机作业。
(Q主+ Q副)K≥Q1+Q2取最重板自重37吨,即Q1=37吨,考虑索具重量Q2=2.0吨,K为起重机降低系数,取0.8。
即:Q主+ Q副≥47.5吨。
(2)起重高度计算H≥H1+H2+H3+H4式中H——起重机的起重高度(m),停机面至吊钩的距离;H1——安装支座表面高度(m),停机面至安装支座表面的距离;H2——安装间隙,视具体情况而定,一般取0.2~0.3m;H3——绑扎点至构件起吊后底面的距离(m);H4——索具高度(m),绑扎点至吊钩的距离,视具体情况而定。
取H1=2米,H2=0.2米,H3=0.95米,H4取3米。
选用起重机的起重高度H≥6.15米,起重高度取7m。
(3)起重臂长度计算:l≥(H+h0-h)/sinα式中l——起重臂长度(m);H——起重高度(m);h0——起重臂顶至吊钩底面的距离(m);h——起重臂底铰至停机面距离(m),本工程取1m;α——起重臂仰角,一般取70°~77°,本工程取70°。
l≥(7-1)/sin(70°)=6.4米。
(4)吊车工作半径取6m,综合考虑(1)、(2)、(3)及起重机的工作幅度,参考吊车性能参数表,选用两台重型汽车起重机QY50K汽车吊满足施工要求。
50T吊车性能参数表工作半径(m) 主臂长度(m)10.70 18.00 25.40 32.75 40.103.0 50.003.5 43.004.0 38.004.5 34.005.0 30.00 24.705.5 28.00 23.506.0 24.00 22.20 16.306.5 21.00 20.00 15.007.0 18.50 18.00 14.10 10.208.0 14.50 14.00 12.40 9.20 7.509.0 11.50 11.20 11.10 8.30 6.5010.0 9.20 10.00 7.50 6.0012.0 6.40 7.50 6.80 5.2014.0 5.10 5.70 4.6016.0 4.00 4.70 3.9018.0 3.10 3.70 3.3020.0 2.20 2.90 2.9022.0 1.60 2.30 2.4024.0 1.80 2.0026.0 1.40 1.5028.0 1.2030.0 0.903、索具、卡环等工具的选择(1)、板梁重量计算计算以20m后张空心板梁边板为验算对象。
地下室顶板200t汽车吊施工计算书一、吊车施工概况根据现场施工需要,考虑在开行200t汽车吊且进行吊装作业,故对结构进行验算.二、依据规范《建筑结构荷载规范》GB50009—2001《混凝土结构设计规范》GB50010—2002三、汽车吊施工荷载利勃海尔200吨汽车吊总重60,配置69t,吊装作业半径38m,额定吊重量8t。
汽车吊施工荷载分为行走荷载和吊装荷载:行走载荷:汽车吊总质量约60t,共10个行走轮,如图所示,每个轮子6t。
吊装载荷:吊装作业时单支腿垂直载荷为:N=(60+69+8)÷4+38×8×sin43。
2º÷2÷8.8/2+38×8×sin43.2º÷2÷8。
3/2=34。
25+23.7+26.7=84.6t四.混凝土梁验算根据结构的受力特点,吊装时停机位置应尽量支腿靠近立柱或混凝土梁。
立柱间的混凝土梁最长的为8。
7m.按照汽车吊布置图,支腿离开立柱最远为0.4m。
汽车吊停机位置混凝土梁的配筋为21根直径为25的钢筋,梁的尺寸为600x1000,混凝土梁弯矩设计值为:M=(1000-100)×21×360×3.14×12。
5×12。
5=334.8t.m〉84。
6t*0。
4m=33.84t。
m五.首层楼板验算汽车吊行走在楼桥板上,则车轮压力做为集中力作用。
楼板配筋为双层双向直径为12的钢筋,间距为100mm布置,楼板厚度为250mm,取1m宽度楼板进行验算,配筋量为1130.42m m。
设计承载弯矩值为:M u=f y A s(h0-x/2)=250x2010x200=10.1t。
m则楼板弯矩为5.6 t.m〈10.1t。
m五.结论200吨汽车吊可以在该区域内开行及行吊装工作。
汽车吊吊装计算书附件:附件1:汽车吊吊装计算书根据相关规范、技术规程规定要求,根据吊装重量计算确定吊车型号应考虑安全系数,同时结合本项目特点考虑采用双机抬吊方式吊装的折减系数,复核验算如下:一、预制小箱梁吊装汽车吊工况及验算本项目后张法预应力20m砼预制箱梁单片边梁梁长20m,高1.176米,中板顶宽2.4米,板底宽1.0米,重量为51.25t。
预制小箱梁计划采用汽车吊双机抬吊,吊装钢丝绳位置选择在距构件两端1.5m的位置。
运输便道及吊装平台地面标高为20.3m,设计桥面标高为24.207m(北0#台)~24.427m(中1#墩)~24.644m(南2#台),桥面结构层厚度为0.2m,则设计小箱梁面标高为24.007m(北0#台)~24.227m(中1#墩)~24.444m(南2#台)。
1.汽车吊的选型及验算(1)0#-1#跨吊装:计划采用一台130T,一台300T汽车吊吊装小箱梁,吊装钢丝绳位置选择在距构件两端1.5m的位置,130T吊车停机在0#桥台,300T吊车停机在施工平台,先吊装主梁7~主梁4四片箱梁,然后130T吊车站位不变,300T吊车收臂移车到施工便道,吊装主梁3~主梁1三片箱梁。
具体汽车吊站位详见附图。
(2)1#-2#跨吊装:同0#-1#跨吊装。
最不利工况:300t吊车站位0#-1#跨施工平台,吊装最左侧边梁(主梁7),边梁设计混凝土20.5方,重51.25吨。
(3)QY130T汽车吊选型验算1)QY130K汽车起重机起升性能表表1 主臂起重性能表(kg, m)2)130汽车吊起重重量计算G总= Q1+Q2=51.25+2=53.25t式中:Q1—为单片小箱梁的自重,在此取Q1 =51.25吨;Q2—吊车吊钩及索具的重量,Q2=2吨;双机抬吊按一台QY130T型汽车吊负荷平均分配,即单机实际承担的理论载荷为26.63t,考虑动载系数 1.2,安全吊装预制小箱梁的全重(单机承担的)=26.63×1.2=31.95t。
汽车吊的选用要综合考虑安全和经济,需要根据起重物重量,结合现场情况计算出“吊车臂杆的最小长度”,再通过查询吊车性能表选用安全、经济的型号。
(后附吊装方案示例)汽车吊工作参数计算:一、吊车起重量Q 应满足:Q ≥K (Q 1+Q 2)。
式中 Q 1—吊装物重量; Q 2—绑扎索具重量; K —动载荷系数(取1.1)。
二、吊车起吊高度H 应满足H ≥h 1+h 2+h 3+h 4。
式中 h 1—安装支撑面高度;h 2—安装间隙;h 3—绑扎点至设备底面的距离; h 4—吊索高度。
三、吊车臂杆的最小长度按下式计算:ααcos Ssin h 021+=+=L L L 3Sh arctg=α 式中h 0= h 1+h 2+h 3-h 5 。
h 5—吊车吊臂下铰点离地面高度; S —主吊臂与除氧器中心距离。
四、吊车在最小臂长时起重半径R=Lcosα-F式中:F—吊车吊臂下铰点至吊车回转中心距离。
施工方案编制示例1 编制依据1.1《施工组织设计》;1.2设备厂家随机图纸及有关技术文件;1.3设计图纸;1.4《工程建设安装工程起重施工规范》;1.5《一般用途钢丝绳》;1.6《煤矿安装工程质量检验评定标准》;1.7《机械设备安装工程施工及验收通用规范》。
2工程概况原煤准备车间设备安装工程,主要内容包括:刮板输送机5台,粗破碎机3台,二次破碎机3台,除铁器1台,带式输送机1条,原煤分级筛3台。
主要设备一览表表13施工准备3.1主要材料设备准备3.1.1设备已开箱清点,零部件齐全完整,设备外表面无凹坑、划痕及机械损伤。
经查阅,厂家质量证明资料齐全。
3.1.2施工前对吊装用机具、索具及其他工器具进行检查,确保其性能良好,满足吊装要求。
测量器具已经过校验并在有效期内。
3.1.3破碎机滑道制作安装就位,并接长延伸至厂房外1米。
内齿轮固定牢固,滑车穿绳完成。
3.1.4设备吊装前用手拉葫芦调平完成,设备上绑扎两根溜绳。
3.1.5基础垫铁加工完成3.2技术准备3.2.1有关设备的设计院图纸及制造厂图纸齐全完整,图纸已经过会审,避免土建图纸与安装图纸在设计上矛盾。

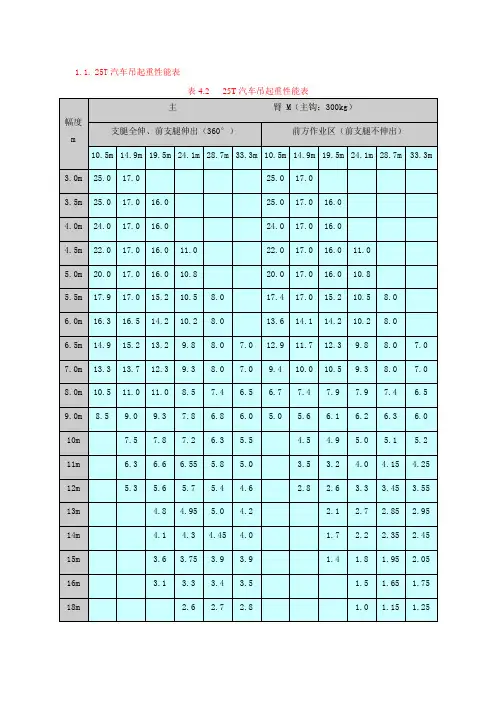

1.1.25T汽车吊起重性能表表4.2 25T汽车吊起重性能表最大爬坡度:37%,最小转弯直径:22m;最小离地间隙:220mm,行驶自重:29130kg;前轴轴荷:6500kg、后桥轴荷:22630kg外形尺寸:13×2.5×3.5m(长、宽、高)主钩重量:300kg、副钩重量:95kg;副钩最大起重量:3000kg。
选择25T汽车吊作为辅助起重机械,查性能表得知25T汽车吊满足QTZ80(TC6013A-6) 塔吊的安装要求。
参数详见中联25T汽车吊起重特性表。
1.2.汽车吊的使用注意事项(1)检查汽车吊机是否在预定之位置。
(2)汽车吊机是否已开脚。
(3)汽车吊机开脚位置是否已放置开脚用铁板。
(4)汽车吊机是否配备适当平衡重。
(5)汽车吊机是否拥有有效证书。
(6)汽车吊机之起重警报器是否操作正常。
汽车吊自身重量和配重为250KN,塔吊单个配件的最大重量约为50KN,经验算,根据本施工现场具体情况,地基承载力可满足汽车吊的要求。
1.3.汽车吊地基承载力验算根据汽车吊工作时四个支腿下部各垫一块1平方米大小的钢板,厚度为35mm,保证地面受荷均匀,并考虑起吊时动荷载因素,取动力系数为1.2,则承载力计算为:计算荷载N=1.2*250+1.4*50=370KN受荷面积A=4*1*1=4m2承受荷载P=N/A=370÷4=92.5Kpa承受动力荷载f=1.2P=1.2*92.5=111Kpa根据地勘报告接触面土层的地基承载力fa=150Kpa。
则地基承载力fa>f 地基承载力满足要求。
1.4.起吊能力验算在塔吊安装前2个标准节时,使用25T汽车吊配合安装。
即距离地面9米的距离时使用汽车吊配合。
25T汽车吊在满足最大起重量5T工况下的最大工作半径为10米,臂长为27.95米,起重臂仰角为a,吊钩到构件的安全距离为2.5m,塔顶最大的构件高度为6.6m。
由三角函数公式算得:sina=0.929;所需的最大有效起重高度为:h=2.5+6.6+10=18.1m汽车吊的有效起重高度H=27.95*sina=27.95*0.929=25.9m经对比得H>h 满足吊装要求。

汽车吊吊装计算一、机具选择1、作业吊车考虑18座桥工程量较大,共144榀空心板梁,而且安装地点较为分散,故拟选用汽车吊吊装施工。
其中大部分桥跨间为既有村道,跨间为旱地,地质条件均较好,经处理后能满足汽车吊施工要求。
由于18座桥作业环境差别不大,吊装方法基本一致,综合考虑采用“双机抬吊”作业。
2、作业吊车的选择以20m梁为验算对象,20米梁若能满足受力要求,那么13米梁也能满足双机抬吊受力要求。
(1)本工程20m梁采用双机抬吊机作业。
(Q主+ Q副)K≥Q1+Q2取最重板自重12.6吨,即Q1=37吨,考虑索具重量Q2=2.0吨,K为起重机降低系数,取0.8。
即:Q主+ Q副≥39吨。
(2)起重高度计算H≥H1+H2+H3+H4式中H——起重机的起重高度(m),停机面至吊钩的距离;H1——安装支座表面高度(m),停机面至安装支座表面的距离;H2——安装间隙,视具体情况而定,一般取0.2~0.3m;H3——绑扎点至构件起吊后底面的距离(m);H4——索具高度(m),绑扎点至吊钩的距离,视具体情况而定。
取H1=2米,H2=0.2米,H3=0.95米,H4取3米。
选用起重机的起重高度H≥6.15米,起重高度取7m。
(3)起重臂长度计算:l≥(H+h0-h)/sinα式中l——起重臂长度(m);H——起重高度(m);h0——起重臂顶至吊钩底面的距离(m);h——起重臂底铰至停机面距离(m),本工程取1m;α——起重臂仰角,一般取70°~77°,本工程取70°。
l≥(7-1)/sin(70°)=6.4米。
(4)吊车工作半径取6m,综合考虑(1)、(2)、(3)及起重机的工作幅度,参考吊车性能参数表,选用两台重型汽车起重机QY50K汽车吊满足施工要求。
50T吊车性能参数表工作半径(m) 主臂长度(m)10.70 18.00 25.40 32.75 40.103.0 50.003.5 43.004.0 38.004.5 34.005.0 30.00 24.705.5 28.00 23.506.0 24.00 22.20 16.306.5 21.00 20.00 15.007.0 18.50 18.00 14.10 10.208.0 14.50 14.00 12.40 9.20 7.509.0 11.50 11.20 11.10 8.30 6.5010.0 9.20 10.00 7.50 6.0012.0 6.40 7.50 6.80 5.2014.0 5.10 5.70 4.6016.0 4.00 4.70 3.9018.0 3.10 3.70 3.3020.0 2.20 2.90 2.9022.0 1.60 2.30 2.4024.0 1.80 2.0026.0 1.40 1.5028.0 1.2030.0 0.903、索具、卡环等工具的选择(1)、板梁重量计算13先张空心板梁边板为验算对象。
汽车吊吊装计算一、机具选择1、作业吊车考虑18座桥工程量较大,共144榀空心板梁,而且安装地点较为分散,故拟选用汽车吊吊装施工。
其中大部分桥跨间为既有村道,跨间为旱地,地质条件均较好,经处理后能满足汽车吊施工要求。
由于18座桥作业环境差别不大,吊装方法基本一致,综合考虑采用“双机抬吊”作业。
2、作业吊车的选择以20m梁为验算对象,20米梁若能满足受力要求,那么13米梁也能满足双机抬吊受力要求。
(1)本工程20m梁采用双机抬吊机作业。
(Q主+ Q副)K≥Q1+Q2取最重板自重12.6吨,即Q1=37吨,考虑索具重量Q2=2.0吨,K为起重机降低系数,取0.8。
即:Q主+ Q副≥39吨。
(2)起重高度计算H≥H1+H2+H3+H4式中H——起重机的起重高度(m),停机面至吊钩的距离;H1——安装支座表面高度(m),停机面至安装支座表面的距离;H2——安装间隙,视具体情况而定,一般取0.2~0.3m;H3——绑扎点至构件起吊后底面的距离(m);H4——索具高度(m),绑扎点至吊钩的距离,视具体情况而定。
取H1=2米,H2=0.2米,H3=0.95米,H4取3米。
选用起重机的起重高度H≥6.15米,起重高度取7m。
(3)起重臂长度计算:l≥(H+h0-h)/sinα式中l——起重臂长度(m);H——起重高度(m);h0——起重臂顶至吊钩底面的距离(m);h——起重臂底铰至停机面距离(m),本工程取1m;α——起重臂仰角,一般取70°~77°,本工程取70°。
l≥(7-1)/sin(70°)=6.4米。
(4)吊车工作半径取6m,综合考虑(1)、(2)、(3)及起重机的工作幅度,参考吊车性能参数表,选用两台重型汽车起重机QY50K汽车吊满足施工要求。
50T吊车性能参数表工作半径(m) 主臂长度(m)10.70 18.00 25.40 32.75 40.103.0 50.003.5 43.004.0 38.004.5 34.005.0 30.00 24.705.5 28.00 23.506.0 24.00 22.20 16.306.5 21.00 20.00 15.007.0 18.50 18.00 14.10 10.208.0 14.50 14.00 12.40 9.20 7.509.0 11.50 11.20 11.10 8.30 6.5010.0 9.20 10.00 7.50 6.0012.0 6.40 7.50 6.80 5.2014.0 5.10 5.70 4.6016.0 4.00 4.70 3.9018.0 3.10 3.70 3.3020.0 2.20 2.90 2.9022.0 1.60 2.30 2.4024.0 1.80 2.0026.0 1.40 1.5028.0 1.2030.0 0.903、索具、卡环等工具的选择(1)、板梁重量计算13先张空心板梁边板为验算对象。

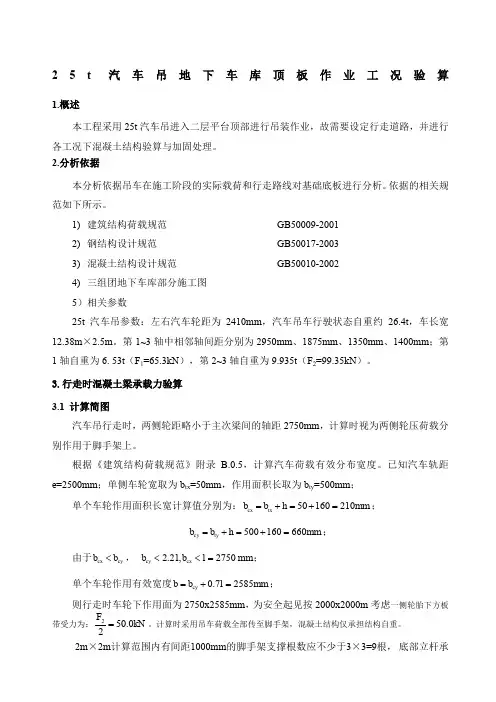

25t 汽车吊地下车库顶板作业工况验算1.概述本工程采用25t 汽车吊进入二层平台顶部进行吊装作业,故需要设定行走道路,并进行各工况下混凝土结构验算与加固处理。
2.分析依据本分析依据吊车在施工阶段的实际载荷和行走路线对基础底板进行分析。
依据的相关规范如下所示。
1) 建筑结构荷载规范 GB50009-20012) 钢结构设计规范 GB50017-20033) 混凝土结构设计规范 GB50010-20024) 三组团地下车库部分施工图5)相关参数25t 汽车吊参数:左右汽车轮距为2410mm ,汽车吊车行驶状态自重约26.4t ,车长宽12.38m ×2.5m 。
第1~3轴中相邻轴间距分别为2950mm 、1875mm 、1350mm 、1400mm ;第1轴自重为6. 53t (F 1=65.3kN ),第2~3轴自重为9.935t (F 2=99.35kN )。
3.行走时混凝土梁承载力验算3.1 计算简图汽车吊行走时,两侧轮距略小于主次梁间的轴距2750mm ,计算时视为两侧轮压荷载分别作用于脚手架上。
根据《建筑结构荷载规范》附录 B.0.5,计算汽车荷载有效分布宽度。
已知汽车轨距e=2500mm ;单侧车轮宽取为b tx =50mm ,作用面积长取为b ty =500mm ;单个车轮作用面积长宽计算值分别为:50160210cx tx b b h mm =+=+=;500160660cy ty b b h mm =+=+=;由于cx cy b b <, 2.21,2750cy cx b b l <<=mm ;单个车轮作用有效宽度0.72585cy b b l mm =+=;则行走时车轮下作用面为2750x2585mm ,为安全起见按2000x2000m 考虑一侧轮胎下方板带受力为:250.02F kN =。
计算时采用吊车荷载全部传至脚手架,混凝土结构仅承担结构自重。
100t汽车吊起重计算方案(案例)一、汽车吊外形尺寸二、汽车吊主要技术参数三、汽车吊主臂起升高度曲线四、汽车吊转运计算根据施工现场平面布置图可知:第一次转运过程:堆场至汽车吊中心距离A1:21734mm=22m转运平台至汽车吊中心距离A2:33323mm=34m转运平台高:25.85m根据主臂起升高度曲线查询,当工作幅度为35m,起升高度为30m时,起重量约为9t。
第二次转运过程:堆场至汽车吊中心距离A3:22875mm=23m转运平台至汽车吊中心距离A4:32892mm=33m转运平台高:25.85m根据主臂起升高度曲线查询,当工作幅度为35m,起升高度为30m时,起重量约为9t。
本次钢结构工程,钢柱最重构件1.7t,钢梁最重构件4.5t,均小于汽车吊起重量,故汽车吊满足吊装重量要求。
汽车吊支腿及硬化地面校核考虑到100吨吊车吊装时的实际工况,吊车吊装过程中,吊装钢梁、配重与吊车两个支脚成一条直线时为吊车最不利受力状态(如下图所示),故进行支腿承载力计算时,根据下述吊车受力平面图汽车吊自重:G1 = 54.9t = 550 KN 距离平衡点力臂:L1 = 0.329 m 汽车吊配重:G2 = 40.2t = 402 KN 距离平衡点力臂:L2 = 2 m吊装钢梁自重: G3 = 4.5t = 45 KN 距离平衡点力臂:L3 = 34 m支腿距离平衡点力臂:L4 = 5.315 m根据平衡方程有下式:G1 * L1 + G2 * L2 + R * L4 = G3 * L3带入数值解得 R = 102 KN G3支腿通过横竖木方及400x400mm 钢板支在300mm厚 C30硬化地面上。
C30硬化地面受压承载力为:30 N/mm 2支腿处压应力为: 102000 /(400 x 400)= 0.64 N/mm 2 < 30 N/mm 2 故C30硬化地面能承受住汽车吊最不利工况下支腿荷载,校核通过。
130t汽车吊行驶和吊装工况验算一、汽车吊行走区域图1 汽车吊行走区域楼面,行驶线路必须严格按照规划好的路线,未经设计允许不得任意改变行驶线路。
二、设计依据《建筑结构荷载规范》GB 50009-2012《混凝土结构设计规范》GB 50010-2010三、设计任务1.汽车吊行驶时,楼板强度验算;2.汽车吊吊装时,楼面梁强度验算;四、汽车吊行驶时楼板强度:(1)汽车吊参数取汽车吊行驶区域的一典型板跨作为验算单元,典型楼板图示如下:图2 楼板典型楼板图示k计通用规范》4.3.1,取汽车吊后轮着地宽度及长度0.3m×0.2m,即汽车吊作用于板跨中的等效均布荷载q=40/(0.2×0.3)=666.7kN/m2同理,后轴等效均布荷载q=62/(0.2×0.6)=516.7kN/m2本验算中应考虑汽车吊的动力效应,参照《建筑结构荷载规范》GB 50009-2012第5.6.2条,取动力系数β=1.1。
荷载效应的最大组合为活载控制,结构模型荷载作用位置及荷载效应图示:图3 汽车吊行驶状态荷载作用位置图示图4a 典型楼板x向弯矩图(kN.m)图4b 典型楼板y向弯矩图(kN.m)xx向端部弯矩设计值M s x=-92.1kN.my向跨中弯矩设计值M m y=70.1kN.my向端部弯矩设计值M s y=-82.3kN.m(3)汽车吊行驶时楼板强度验算1)板设计信息:根据设计图纸知楼面典型楼板,板厚250mm,面筋双向为C14@150,底筋双向为C14@150,附加筋C12@300。
环境类别为二a 类,板钢筋保护层厚度25mm,混凝土强度等级C35;参照《混凝土结构设计规范》GB50010-2010按受弯构件计算板抗弯承载力。
板底部受弯承载力:M bx R=fy×As×(h0-0.5x)式中:等效矩形应力值的应力系数α1=1.0混凝土抗压强度设计值f c=16.7N/mm2混凝土相对界限受压区高度ξb=0.518纵向钢筋抗拉强度设计值f y=360N/mm2受拉钢筋截面积As=1026mm2板单位长度b=1000 mm受拉钢筋合力点至构件边缘的距离a s=c+d/2=30mm截面有效高度h0=h-a s=220mm混凝土受压区高度x=f y×A s/(α1×f c×b)=22.1mm<ξb×h0=114满足适筋梁要求M bx R=fy×As×(h0-0.5x)=77.2kN.m同理可求得M by R=77.2kN.m板顶部受弯承载力:M tx R=fy×As’×(h0’-0.5x)式中:等效矩形应力值的应力系数α1=1.0混凝土抗压强度设计值f c=16.7N/mm2混凝土相对界限受压区高度ξb=0.518纵向钢筋抗拉强度设计值f y=360N/mm2受压钢筋截面积As’=1403 mm2板单位长度b=1000 mm受拉钢筋合力点至构件边缘的距离a s’=c+d/2=30mm截面有效高度h0’=h-a s’=220mm混凝土受压区高度x=f y×As’/(α1×f c×b)=30.2mm<ξb×h0=114满足适筋梁要求M tx R=fy×As’×(h0’-0.5x)=103.5kN.m同理可求得M ty R=103.5kN.m2)板强度验算:M bx R>M m x,M tx R>M s x,M ty R>M s y,M by R>M m y,五、汽车吊吊装时楼面梁强度验算:(1)汽车吊参数汽车吊吊装半径10m,吊重30t,配重22t,配重距回转中心距离为2.5m,即起重力矩为245t.m。
汽车吊支腿负荷计算
本文介绍了三一220t汽车吊支腿压力计算书,该汽车吊用于大新大厦改扩建项目1#6015的拆卸作业。
在该作业中,220吨汽车吊吊装50m吊臂时作业半径为12m,吊臂重量为8.36t。
本文详细介绍了吊装计算参数和作业工况,并对支腿压力进行了计算。
在吊装计算参数中,220t汽车吊整机自重为72t,平衡重为75t,6015塔吊吊臂自重为8.36t。
在作业工况中,最不利的吊装工况是220t汽车吊在作业半径12m处吊装吊臂。
在支腿压力计算中,首先需要根据汽车吊整车自重和起重载荷计算支腿反力。
具体公式为:N=(G+Q)/n,其中G为汽车吊整车自重(含配重),Q为汽车吊起重载荷(吊重),N为汽车吊支腿反力,n为汽车吊支腿数。
此外,还需要计算作用于汽车吊上的外力对通过回转中心的X/Y轴的力矩值以及支腿至通过回转中心的X/Y轴的距离。
在本文中,220t汽车吊整机自重为147t,吊装6015吊臂时的支腿最大压力为53.58t。
为了减小支腿对地下室顶板的压应力,可以在4个支腿下垫2m*2m钢板进行分散处理。
经计算,此时支腿压应力为0.14N/mm2,比直接对地下室顶板施加压力要小得多。
总之,本文详细介绍了三一220t汽车吊支腿压力计算过程,为大新大厦改扩建项目1#6015的拆卸作业提供了重要的技术支持。
吊车主要参数及钢丝绳检算Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】吊机主要参数及钢丝绳受力分析计算1.吊机主要参数:T梁起吊高度的计算:H=h1+h2+h3+h4h1------梁高度(m);h2------索具高度(m);h3------桥墩高度(m);h4------吊装时的工作间隙(m)。
H=h1+h2+h3+h4=2.5+13+8+1.5=25m(取最高墩身8米计算)汽车吊机吊臂的长度计算:L=[(H+B-C)2+R2]1/2L-----所需起重臂的长度(m);H-----所需的起吊高度(m);B-----吊钩至吊臂顶部的距离,估1m;C-----吊机回转台至地面的高度,估2.5m;R-----吊机吊臂的回转半径。
160T汽车吊机吊臂长度计算:L=[(25+1-2.5)2+92]1/2=25.16m所以选用吊机吊臂长为:27m。
吊机工作状态:220T汽车吊机:回转半径:R≤11m;吊臂长度:L=27m.2.钢丝绳受力分析计算(1)吊装载荷Q'T梁自重;Q=111.3t;动载系数;K1=1.05风载系数:K3=1.3基本风压W0=17.5kg/m2S——迎风面积S=2.5×32.6=81.5m2W=K3×W0×S=1.3×17.5×81.5/1000=1.85tQ计=Q×K1+W=111.3×1.05+1.85=114.2t吊索具重量:q1=0.5t(估)吊钩重量:q2=1t(估)Q’=Q计+q1+q2=114.2+0.5+1=115.7t旋转半径为11米时,吊机额定起重量:G=60.2t>115.7/2=57.8t,故安全;(2)钢丝绳的选用吊索拉力:P拉=QJ/Nsin850QJ=k动×G设钢丝绳破断力:P=P拉×k其中:P拉--------吊索拉力;QJ--------计算载荷;k动-------动载荷系数1.1;G设-------T梁重量为111.3t+吊钩和钢丝绳重量1.5t=112.8t;N---------吊索分支数,为4;P---------钢丝绳破断力;K---------安全系数6;P拉=QJ/Nsin85°=1.1×112.8/4sin85°=31.14tP=P拉×k=31.14×6=186.84t钢丝绳公称抗拉强度:1700MPa查钢丝绳参数表选6×37,φ=65.0mm的钢丝绳;其破断力为266.6t>P=186.84t;故安全。

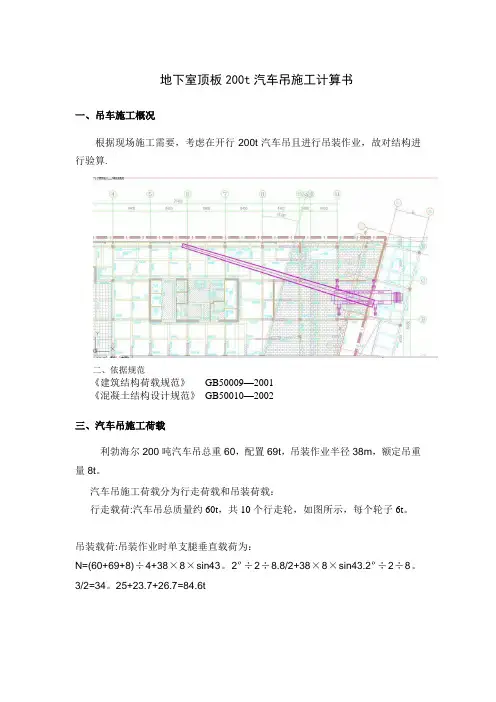

地下室顶板200t汽车吊施工计算书一、吊车施工概况
根据现场施工需要,考虑在开行200t汽车吊且进行吊装作业,故对结构进行验算。
二、依据规范
《建筑结构荷载规范》GB50009-2001
《混凝土结构设计规范》GB50010-2002
三、汽车吊施工荷载
利勃海尔200吨汽车吊总重60,配置69t,吊装作业半径38m,额定吊重量8t。
汽车吊施工荷载分为行走荷载和吊装荷载:
行走载荷:汽车吊总质量约60t,共10个行走轮,如图所示,每个轮子6t。
吊装载荷:吊装作业时单支腿垂直载荷为:
N=(60+69+8)÷4+38×8×sin43.2o÷2÷8.8/2+38×8×sin43.2o÷2÷
8.3/2=34.25+23.7+26.7=84.6t
四.混凝土梁验算
根据结构的受力特点,吊装时停机位置应尽量支腿靠近立柱或混凝土梁。
立柱间的混凝土梁最长的为8.7m。
按照汽车吊布置图,支腿离开立柱最远为0.4m。
汽车吊停机位置混凝土梁的配筋为21根直径为25的钢筋,梁的尺寸为600x1000,混凝土梁弯矩设计值为:
M=(1000-100)×21×360×3.14×12.5×12.5=334.8t.m>84.6t*0.4m=33.84t.m
五.首层楼板验算
汽车吊行走在楼桥板上,则车轮压力做为集中力作用。
楼板配筋为双层双向直径为12的钢筋,间距为100mm布置,楼板厚度为250mm,取1m宽度楼板进行验算,配筋量为1130.42
mm。
设计承载弯矩值为:M u=f y A s(h0-x/2)=250x2010x200=10.1t.m
则楼板弯矩为5.6 t.m<10.1t.m
五.结论
200吨汽车吊可以在该区域内开行及行吊装工作。
