工程量签证单
施工单位 重庆市海银建设工程有限公司 编号 01
项目名称 云阳县北部新区稻场占地移民安置房A1、A2、C1号楼
签证内容:
1、2011年6月3日至6月23日,330型挖掘机挖入场路基、排水沟及土石塌方工作,共计用时15小时50分×360元/小时=5700元。
2、土石方开挖方量:[(7.3+2.7)÷2]×6×10=300m3
[(6.6+2.2)÷2]×6×29.1=768.24m3
[(7.5+4.1)÷2]×6×29.9=1040.52m3
[(5.8+2.6)÷2]×6×21=529.2m3
合计:300+768.24+1040.52+529.2=2637.96 m3×10元/ m3=26379.60元
3、换填土方量:土方 40×5×1.75×0.7=245.0 m3×5元/ m3=1225.00元
石方 40×5×1.75×0.3=105.0 m3×60元/ m3=6300.00元
手摆片石层:160×5×0.3=240 m3×60元/ m3=14400.00元
(11+4.5)×2×0.3=9.3 m3×60元/ m3=558.00元
人工摊铺碎石层:160×5×0.08=64 m3×80元/ m3=5120.00元
(11+4.5)×2×0.08=2.48 m3×80元/ m3=198.40元
碾压片石层:800+31=831㎡×1.5元/㎡=1246.50元
碾压碎石层:800+31=831㎡×1.5元/㎡=1246.50元
备 注 单价经业主、监理根据现场和市场价核定。
合 计 金 额 大写: 陆 万 贰 仟 叁 佰 柒 拾 肆 元(小写:62374.00元 )
工程量签证单

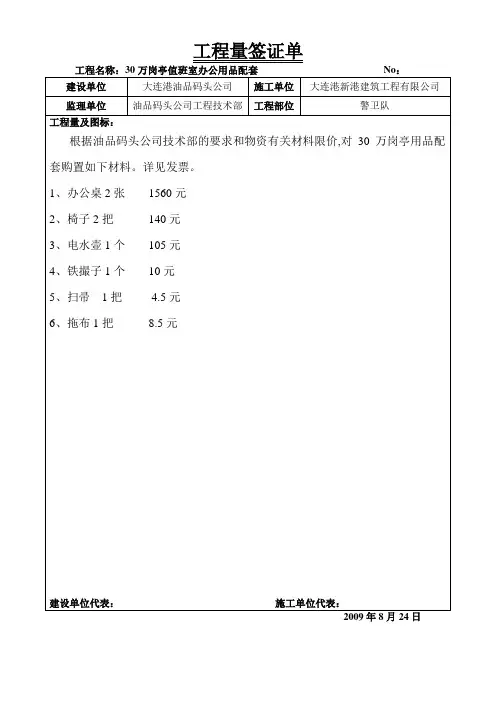

工程名称:30万岗亭值班室办公用品配套 No:
建设单位 大连港油品码头公司 施工单位 大连港新港建筑工程有限公司
监理单位 油品码头公司工程技术部 工程部位 警卫队
工程量及图标:
根据油品码头公司技术部的要求和物资有关材料限价,对30万岗亭用品配套购置如下材料。详见发票。
1、办公桌2张 1560元
2、椅子2把 140元
3、电水壶1个 105元
4、铁撮子1个 10元
5、扫帚 1把 4.5元
6、拖布1把 8.5元
建设单位代表: 施工单位代表:
2009年8月24日
工程量签证单
工程名称:二区基地西侧水线维修 No:
建设单位 大连港油品码头公司 施工单位 大连港新港建筑工程有限公司
监理单位 油品码头公司工程技术部 工程部位 成品油
工程量及图标:
1、人工开槽:1m×1.2深 四类土:20米长。
人工开槽:C20砼:1m×0.22m=10米长。
2、人工拆除地砖:0.24×0.12 长10米,宽1米。
3、维修用PE管Φ200=8米长。Φ200直接2个,45º弯头:3个(热容管件)
4、用C20砼找垫层0.1m;1m×20m。弯头两侧用C20砼打包封1m×1m×0.5m=4个。
5、用砂子将20米长的PE管埋上,大约深度0.4m。
6、用C30砼回复开槽部位。回填土夯实,地砖回复。
7、垃圾余土用2T汽车人工装卸外排4公里。
8、找水线漏点16处,宽1.2m 深1.5m 长3m。夯实回填。
建设单位代表: 施工单位代表:
2009年8月24日
工程量签证单
工程名称:中粮米业(大连)年产20万吨项目外配套工程 No:
* *
签 证 单
工程名称:曲周县职教中心学生宿舍楼
施工单位 邯郸市晨阳建筑有限责任公司
签证原因 因甲方未能及时办理建设工程相关手续,导致我方暂停施工,致使我方人员工资、设备租赁费等方面的费用增加,此增加费用由甲方承担,补偿给乙方。费用增加如下:
1、 彩钢板围挡:186米,7月11日至9月20日,共计72天,每米日0.02元,共计268元。
2、 围挡铁杆:590米,7月11日至9月20日,共计72天,每米日0.02元,共计850元。
3、 塔式起重机一台:7月11日至9月20日,共计72天,每日300元,共计21600元。
4、 龙门架铁杆:880米,7月11日至9月20日,共计72天,每米日0.02元,共计1267元。
5、 龙门架提升机一套:7月11日至9月20日,共计72天,每日50元,共计3600元。
6、 自落式搅拌机350型二台:7月11日至9月20日,共计72天,每台日50元,共计7200元。
7、 强制式搅拌机100型一台:7月11日至9月20日,共计72天,每台日20元,共计1440元。
8、 钢筋调直机三台:7月11日至9月20日,共计72天,每台日30元,共计6480元。
9、 小推车贰拾辆:7月11日至9月20日,共计72天,每辆日2元,共计2880元。
10、排子车六辆:7月11日至9月20日,共计72天,每辆日2元,共计864元。
11、外加铁杆:1.5米7418根7月11日至8月5日,共计26天,每米日0.02元,共计5786元。
3.0米3495根7月11日至8月5日,共计26天,每米日0.02元,共计5452元。
6.0米2505根7月11日至8月5日,共计26天,每米日0.02元,共计7815元。
12、工地铁杆3.0米1650根,7月11日至9月20日,共计72天,每米日0.02元,共计7128元。
工程量签证单
工程名称:铜陵市南部城区私营工业园扩园挡土墙工程
施工单位:铜山建设有限责任公司
致:铜陵市南部城区建设管理委员会
1. 说明:为了为了挡土墙土方外运,靠近挡土墙旁边有一条水沟。因此将原来的排水沟向外移做临时排水,图纸设计涵管安装好,检查井做好后,将临时排水沟回填夯实。
1.临时拉土采用ф400钢管
预埋排水,长度为6.0米
2.上部浇C30钢筋混凝土
ф16@150,双层双向,长度
为6000mm,宽度为3000mm
A-A
建设单位
年 月 日 监理单位
年 月 日 施工单位
年 月 日
